関市の瓦修繕工事&外壁塗装の施工記録

AFTER

BEFORE

リフォーム内容 外壁塗装
プラン・使用材料
工事プラン名:外壁塗装
メーカー: アステックペイント
材料名: プラチナリファイン2000MF-IR
カラー1: 8083ベイジュ
リフォーム期間 30日間

施工の様子

劣化状況

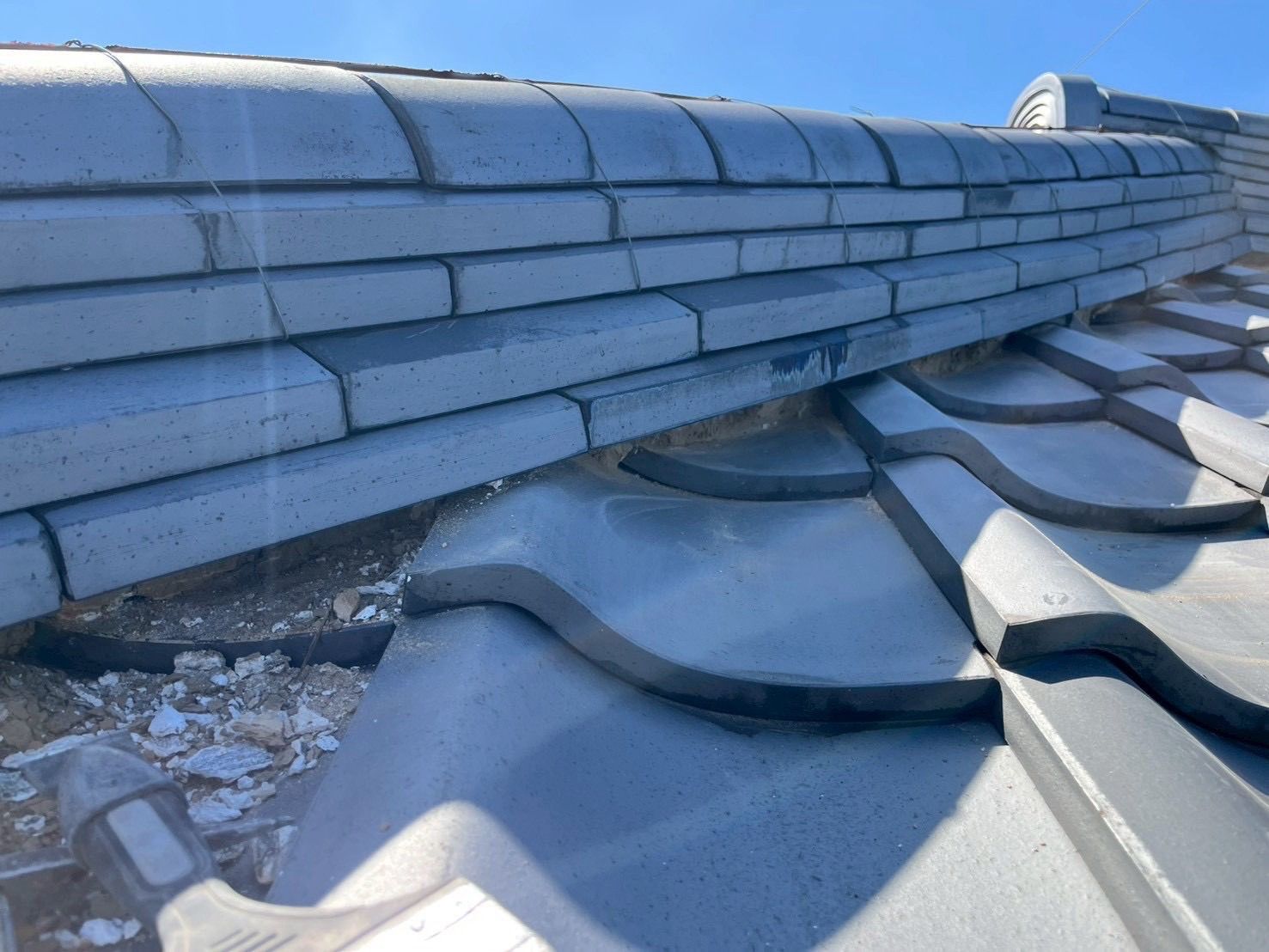

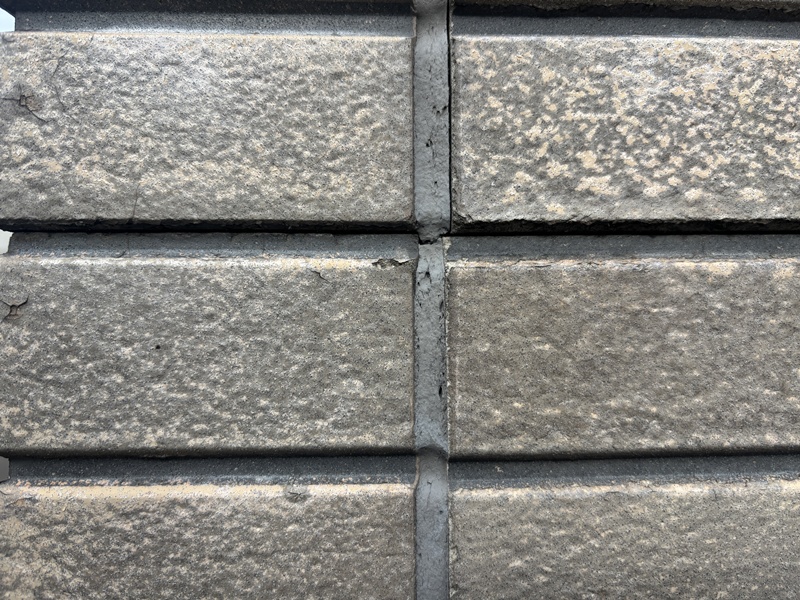

  • 外壁は退色が見られます

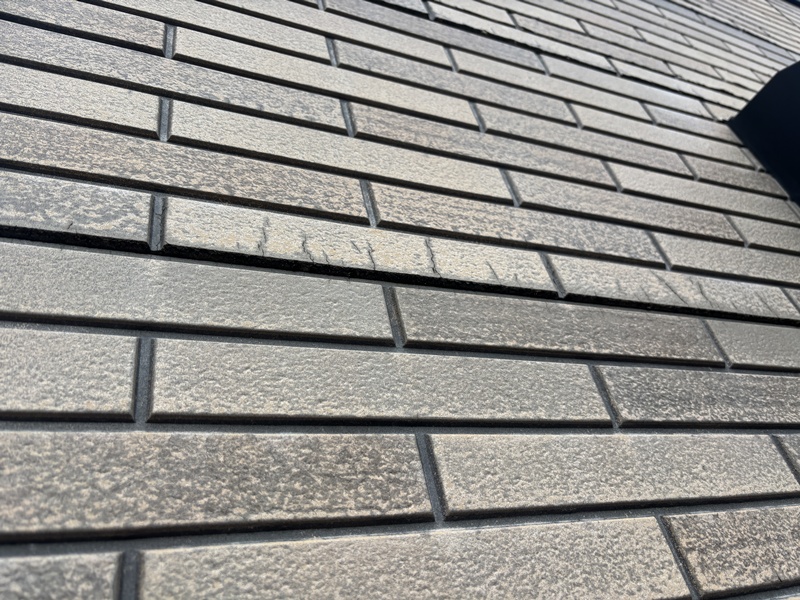

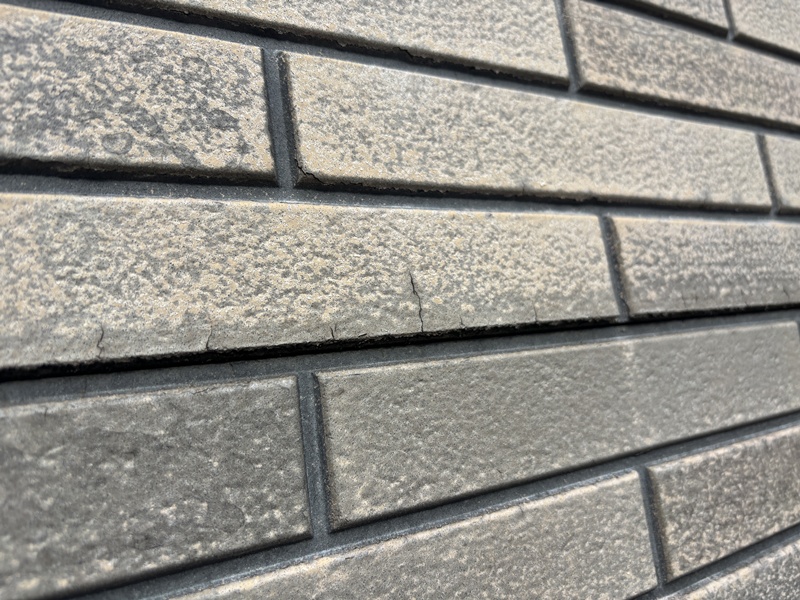

  • ヘアクラックも発生しています

  • シーリングが破断しています

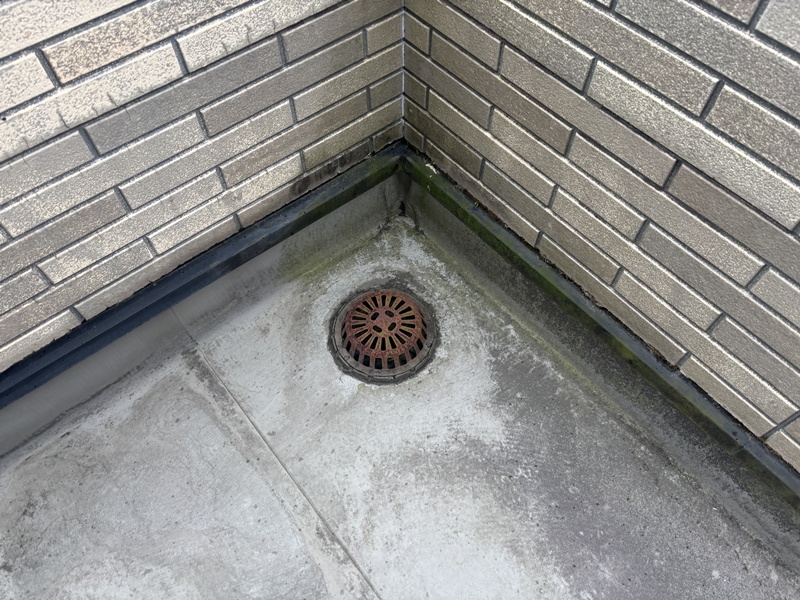

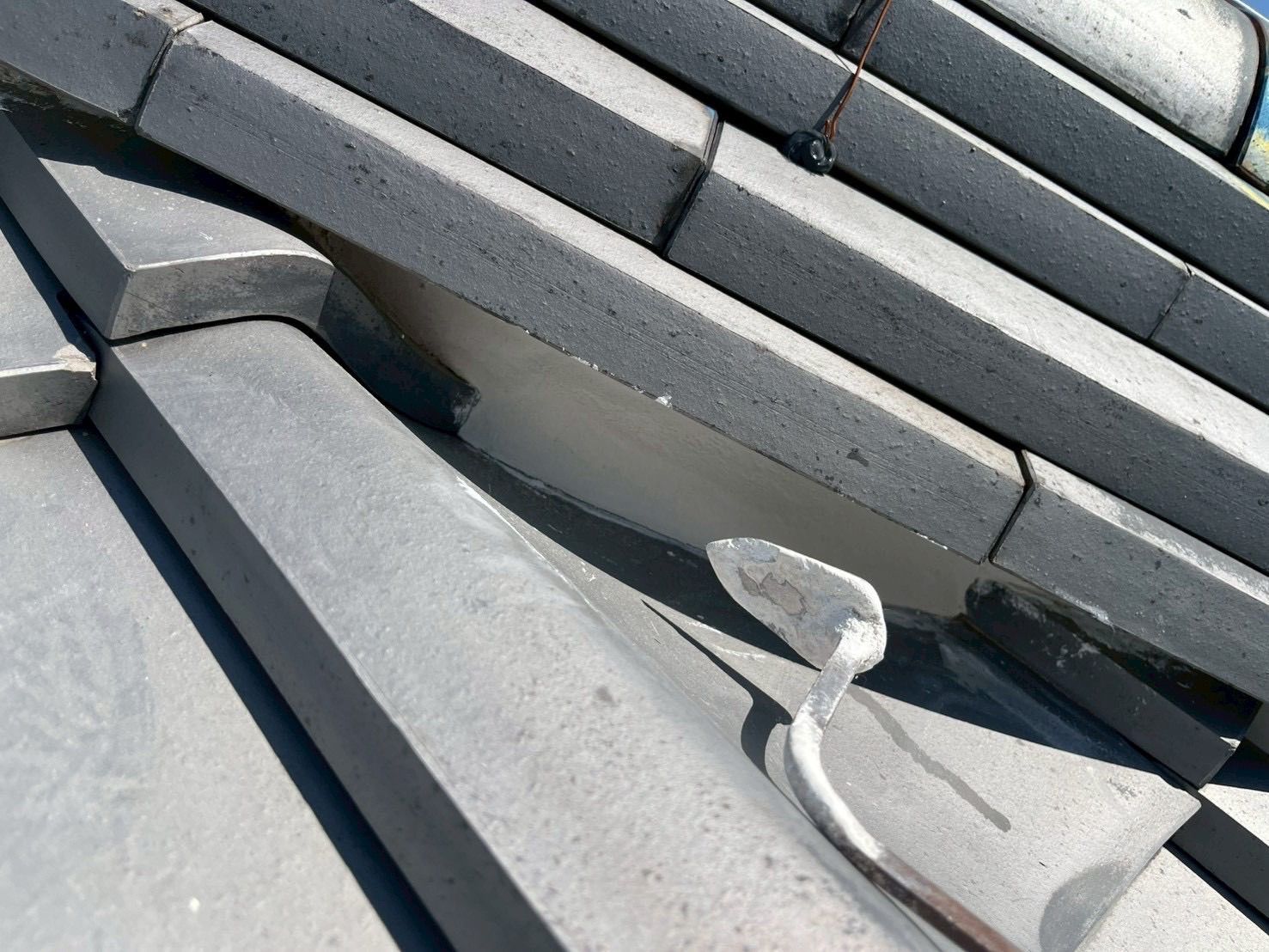

  • バルコニー防水は汚れとストレーナーの錆が見られます

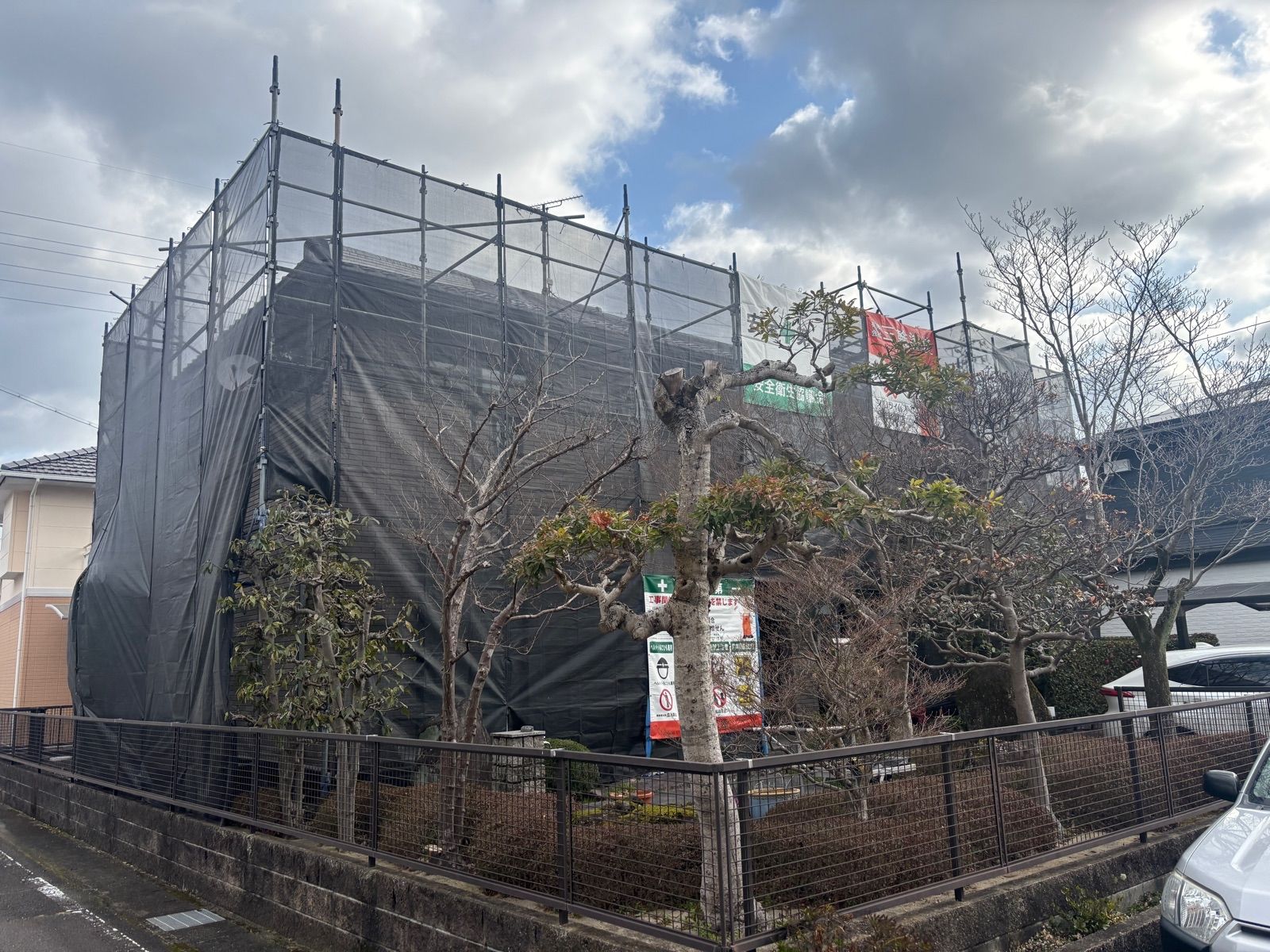

足場組立

  • 足場の組立が完了ぢ増した

  • 足場組立完了

  • 安全に配慮して工事を行います

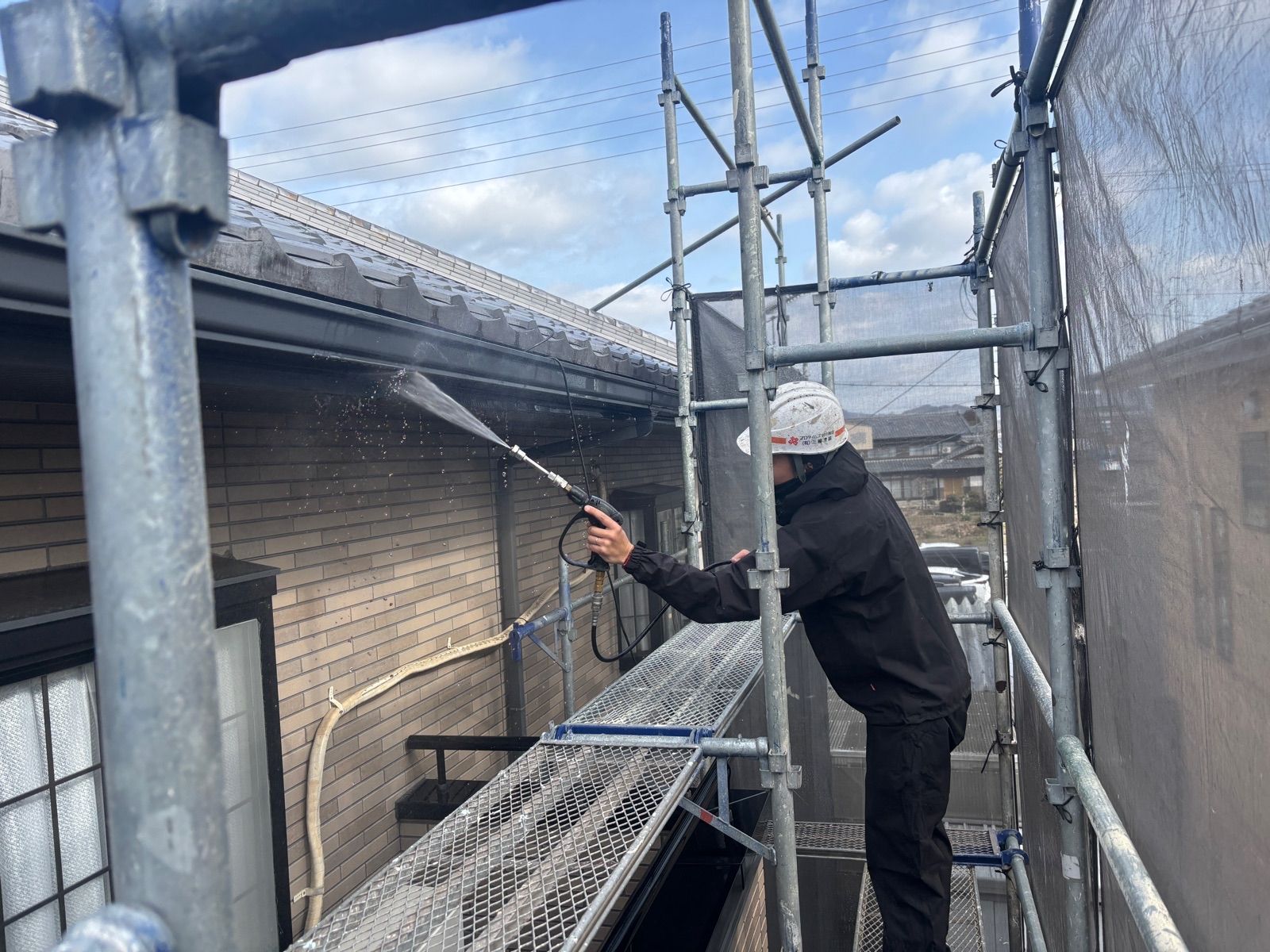

高圧洗浄

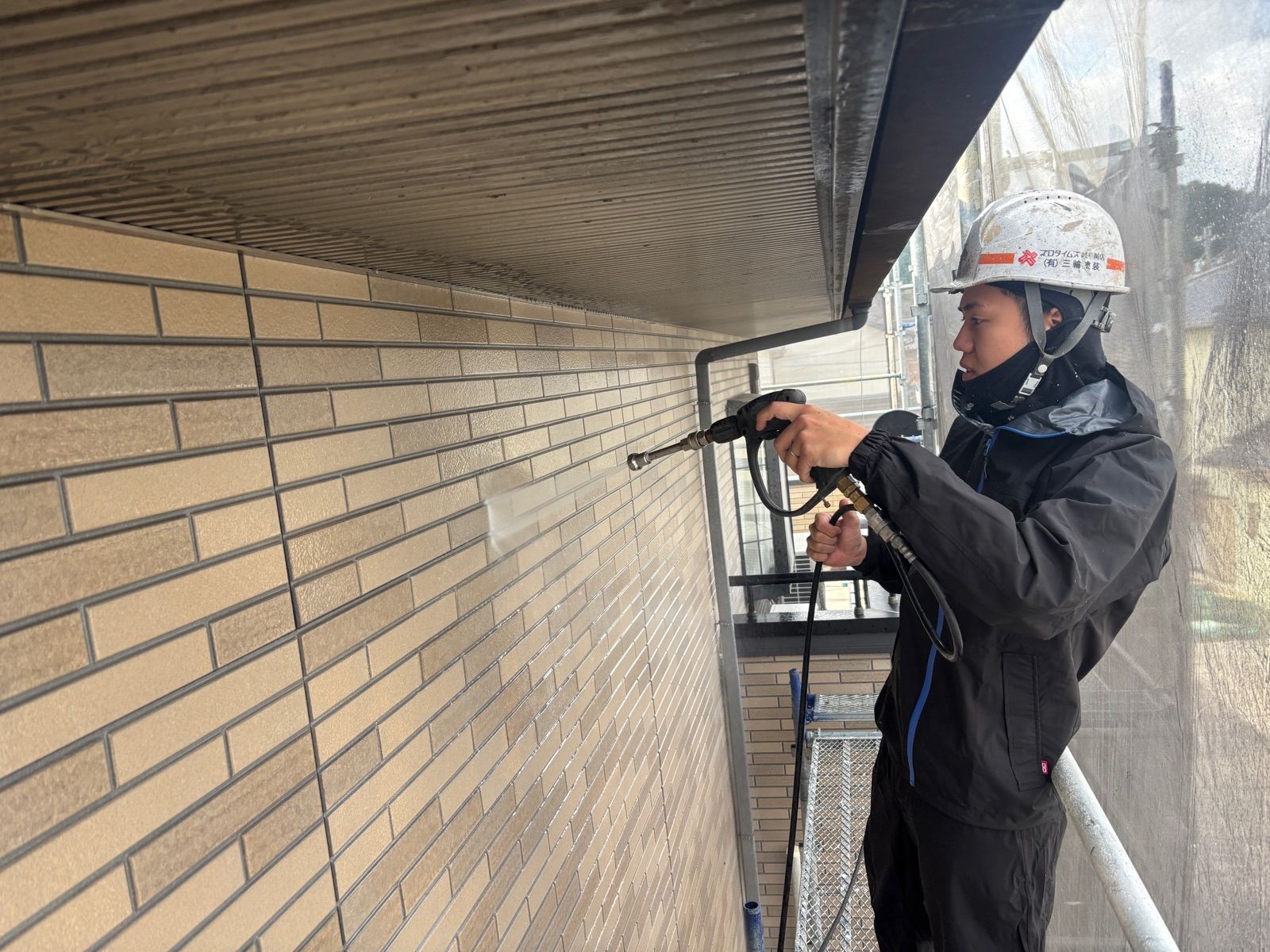

  • 高圧洗浄を行います

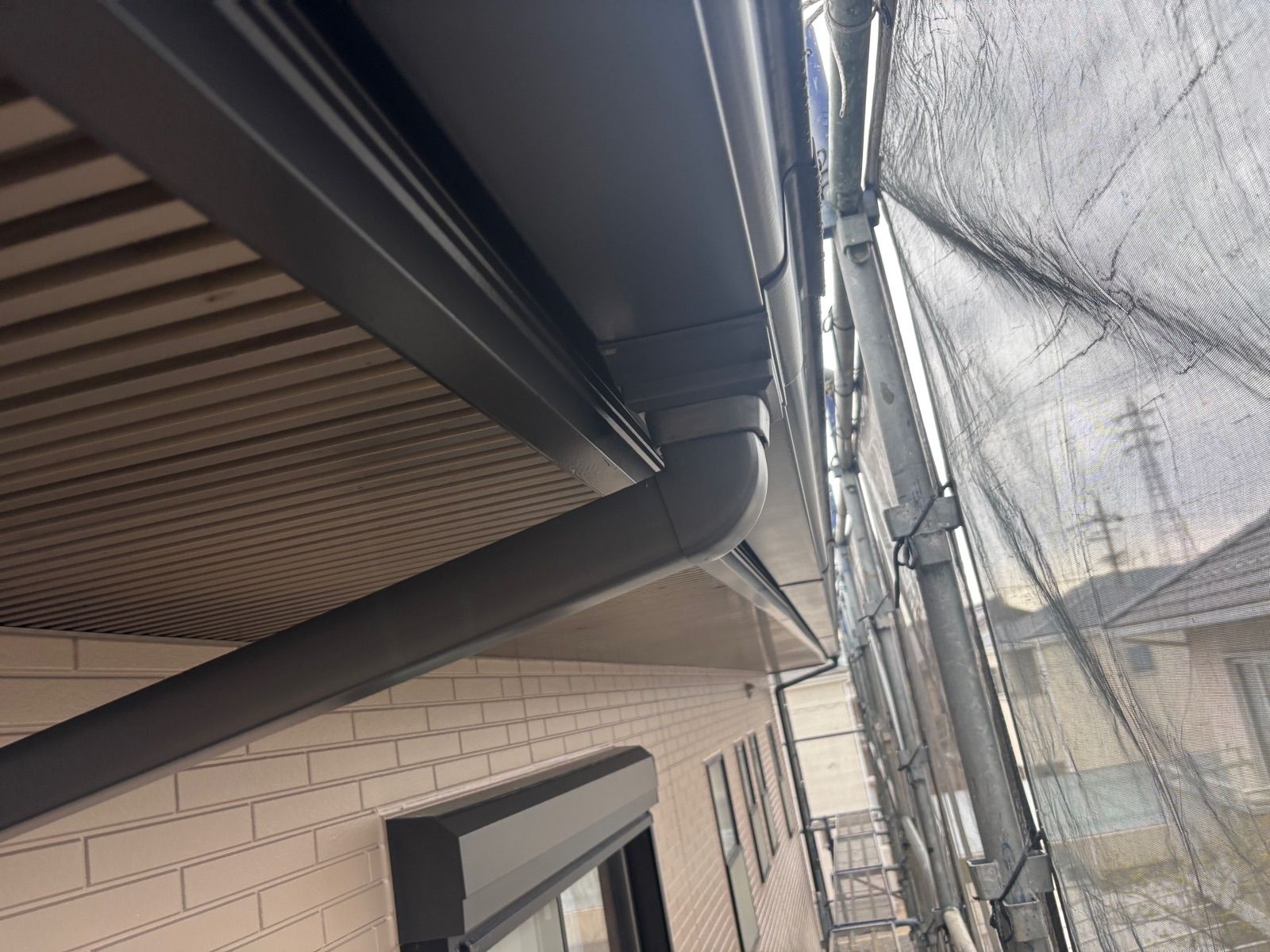

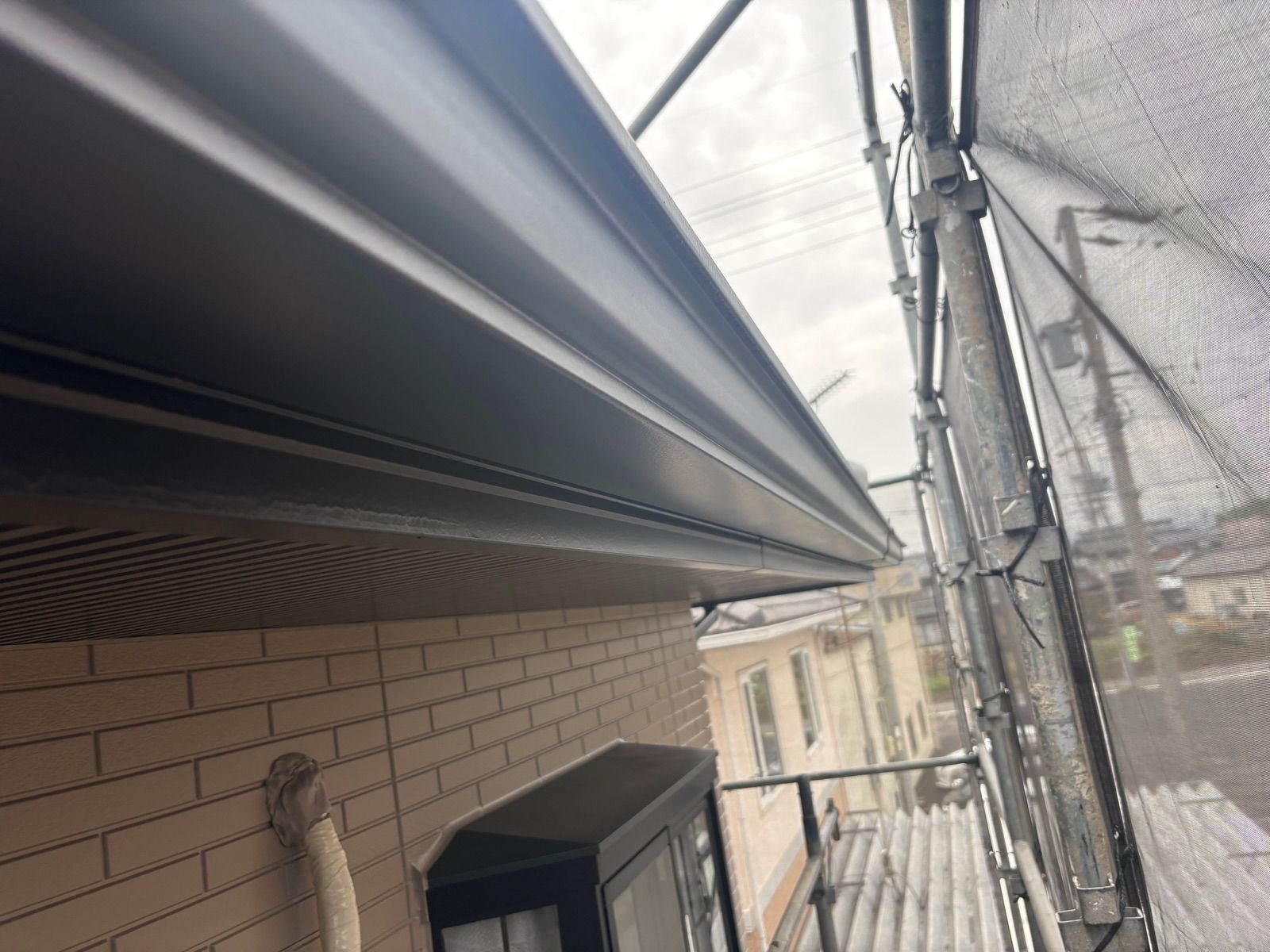

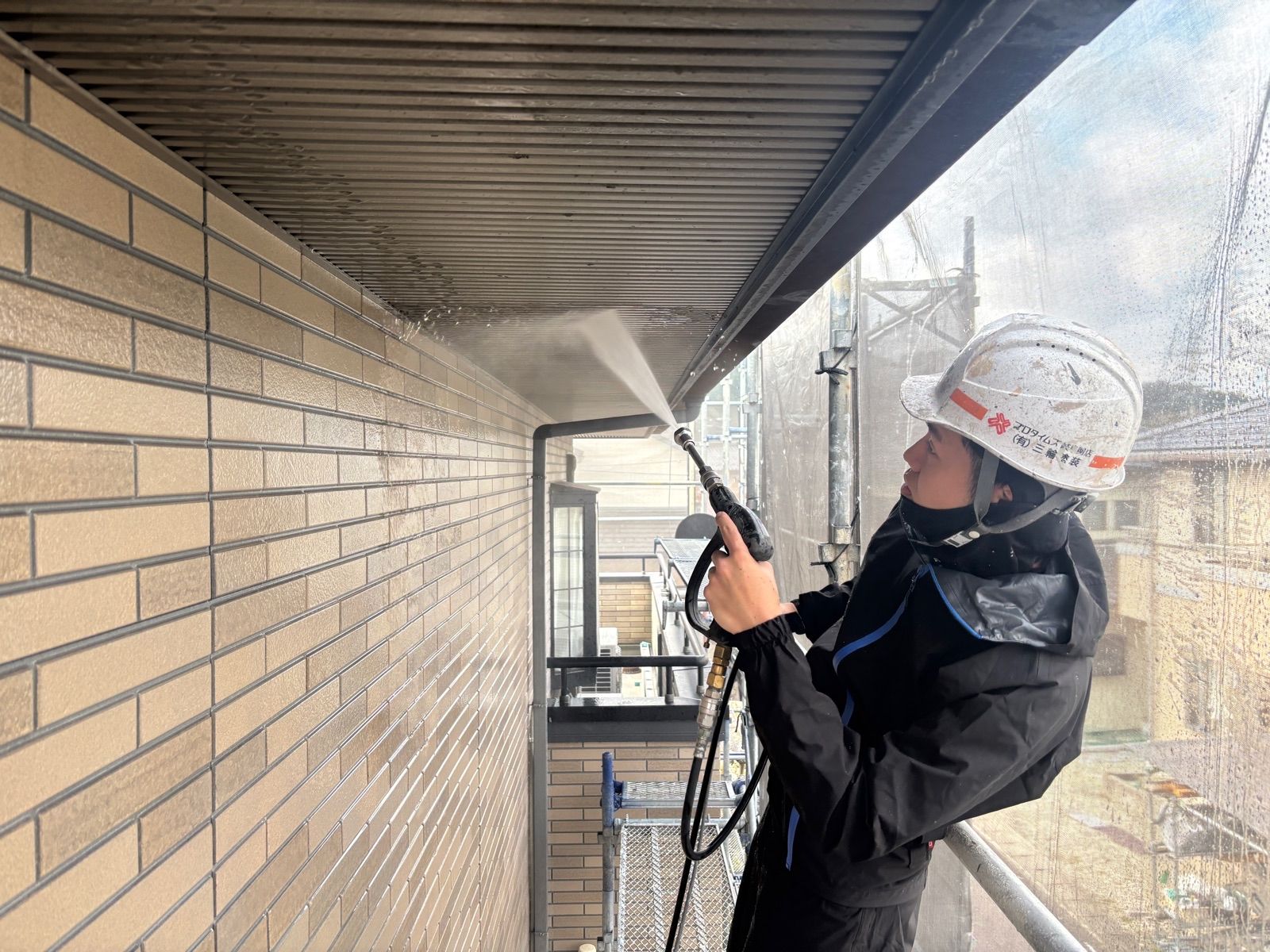

  • 軒裏天井を洗浄しています

  • 外壁も洗浄します

シーリング工事

  • 既設のシーリングを撤去しています

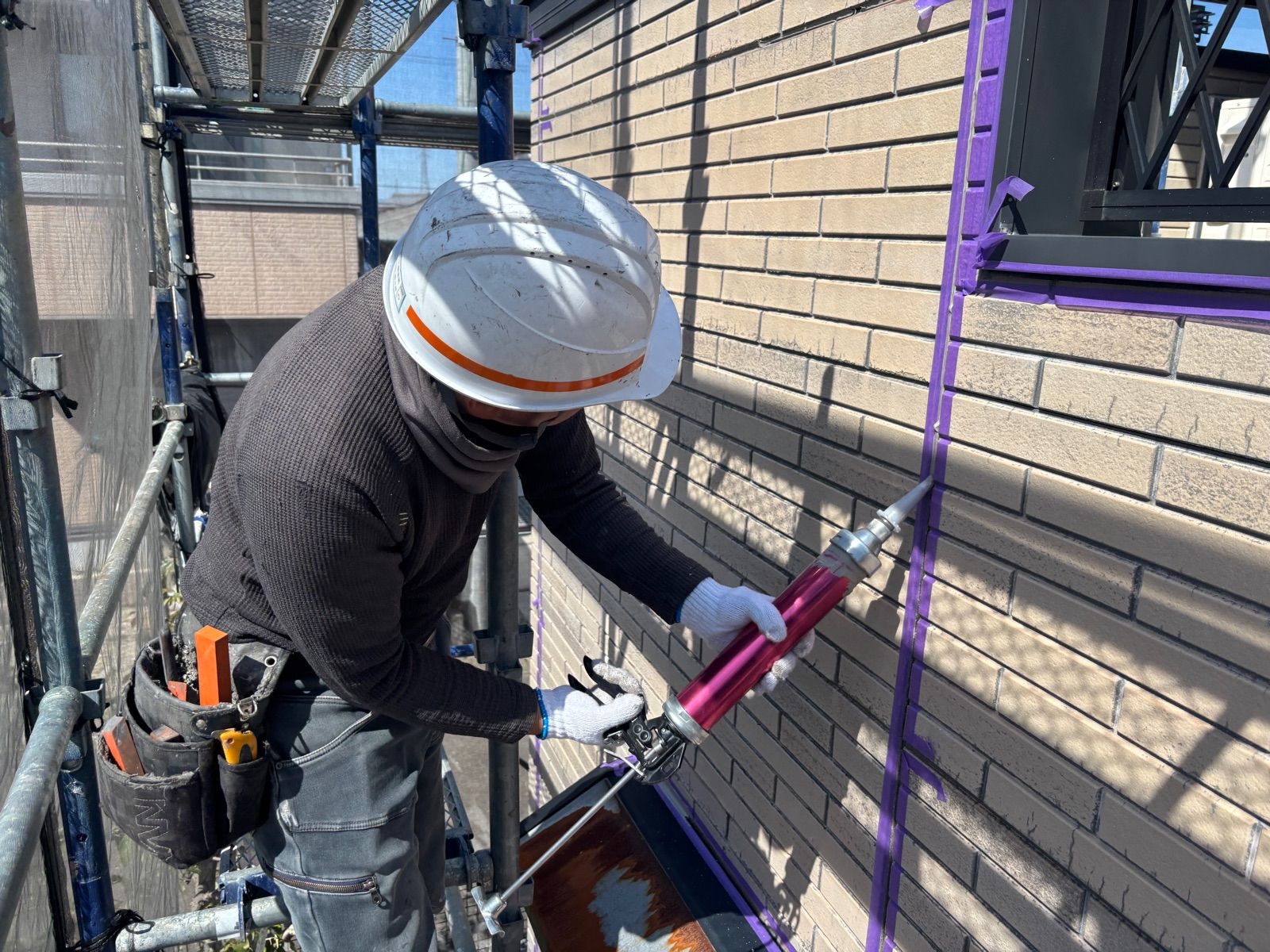

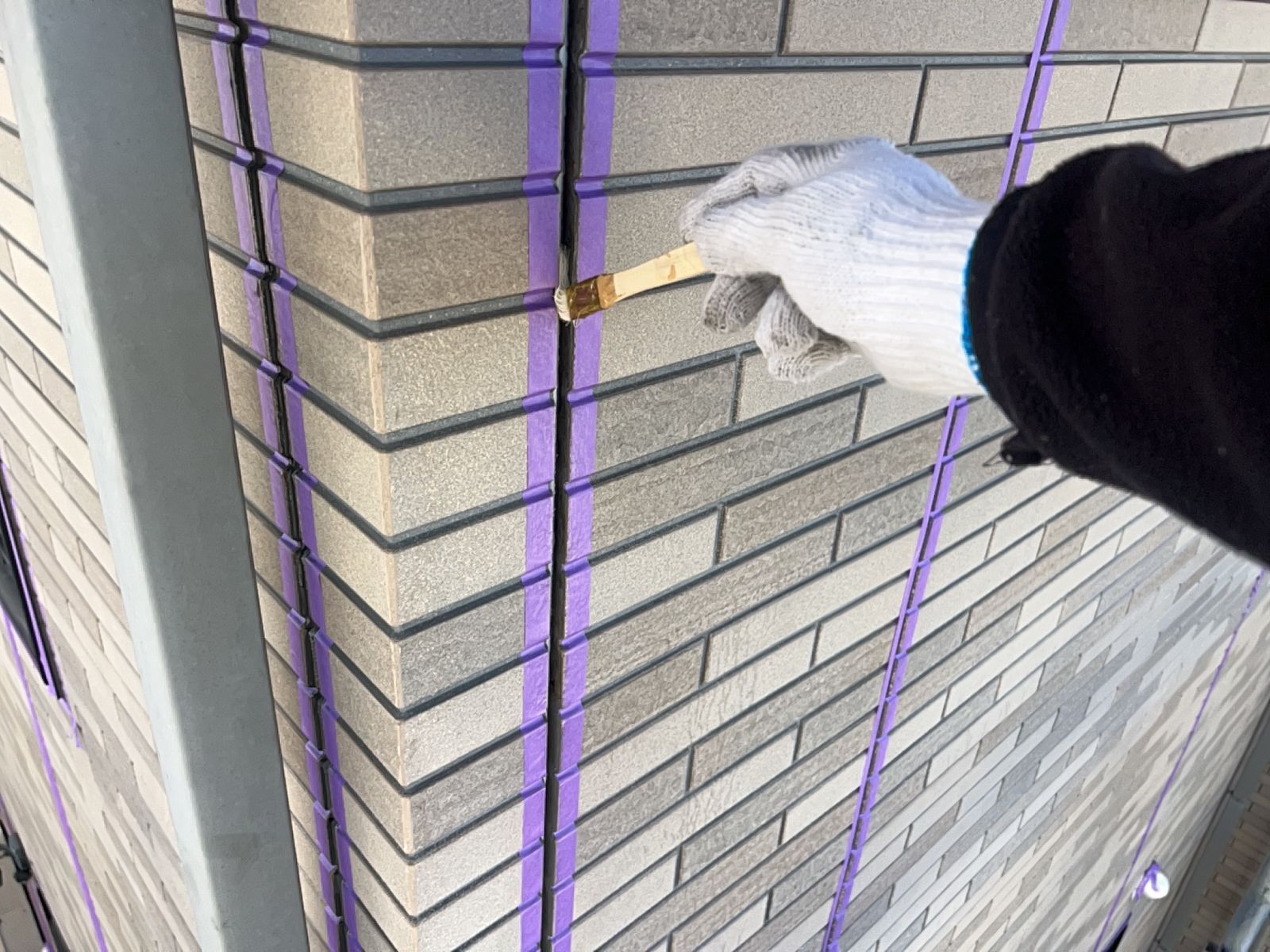

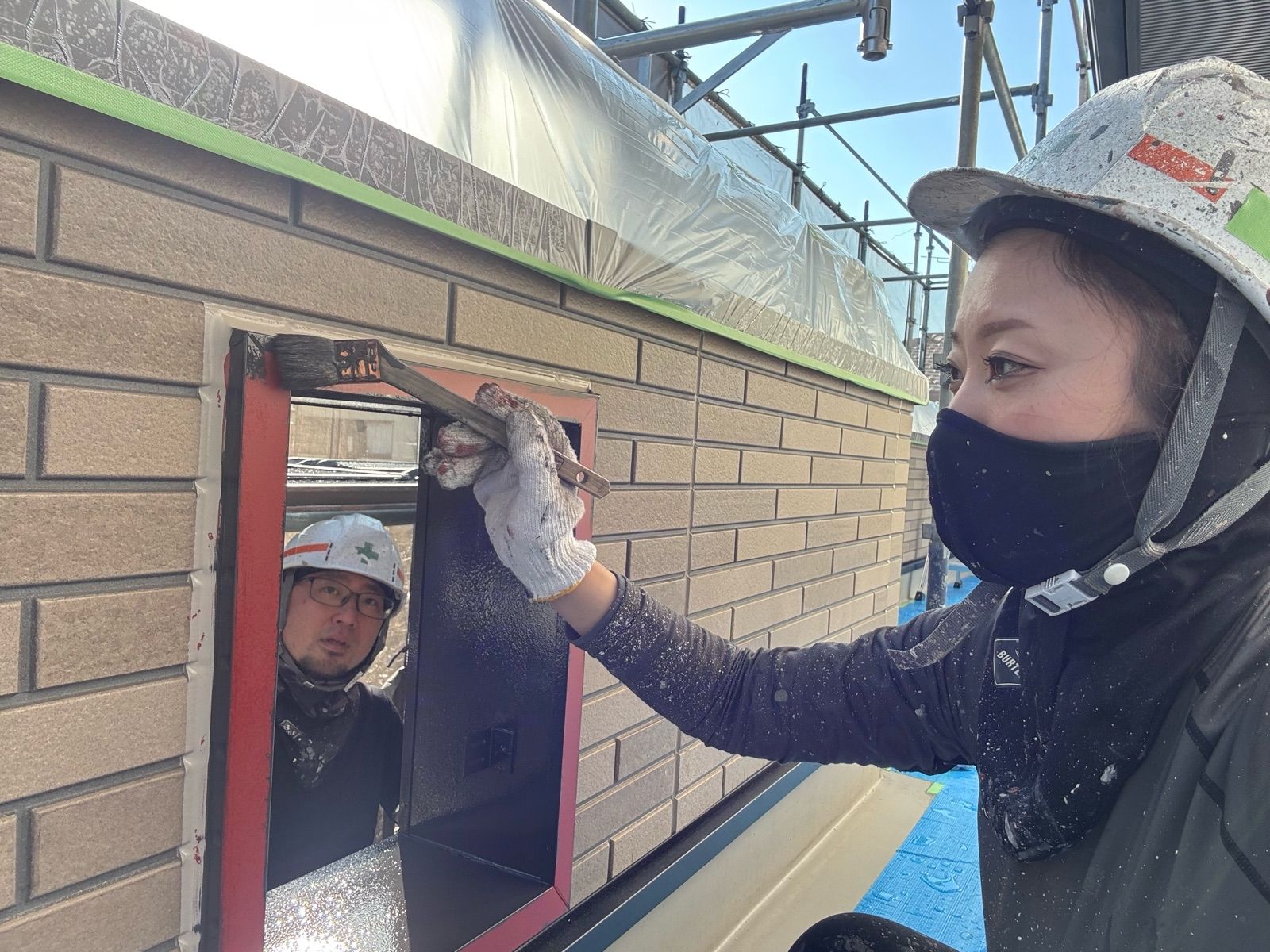

  • マスキングを行い、プライマーを塗布します

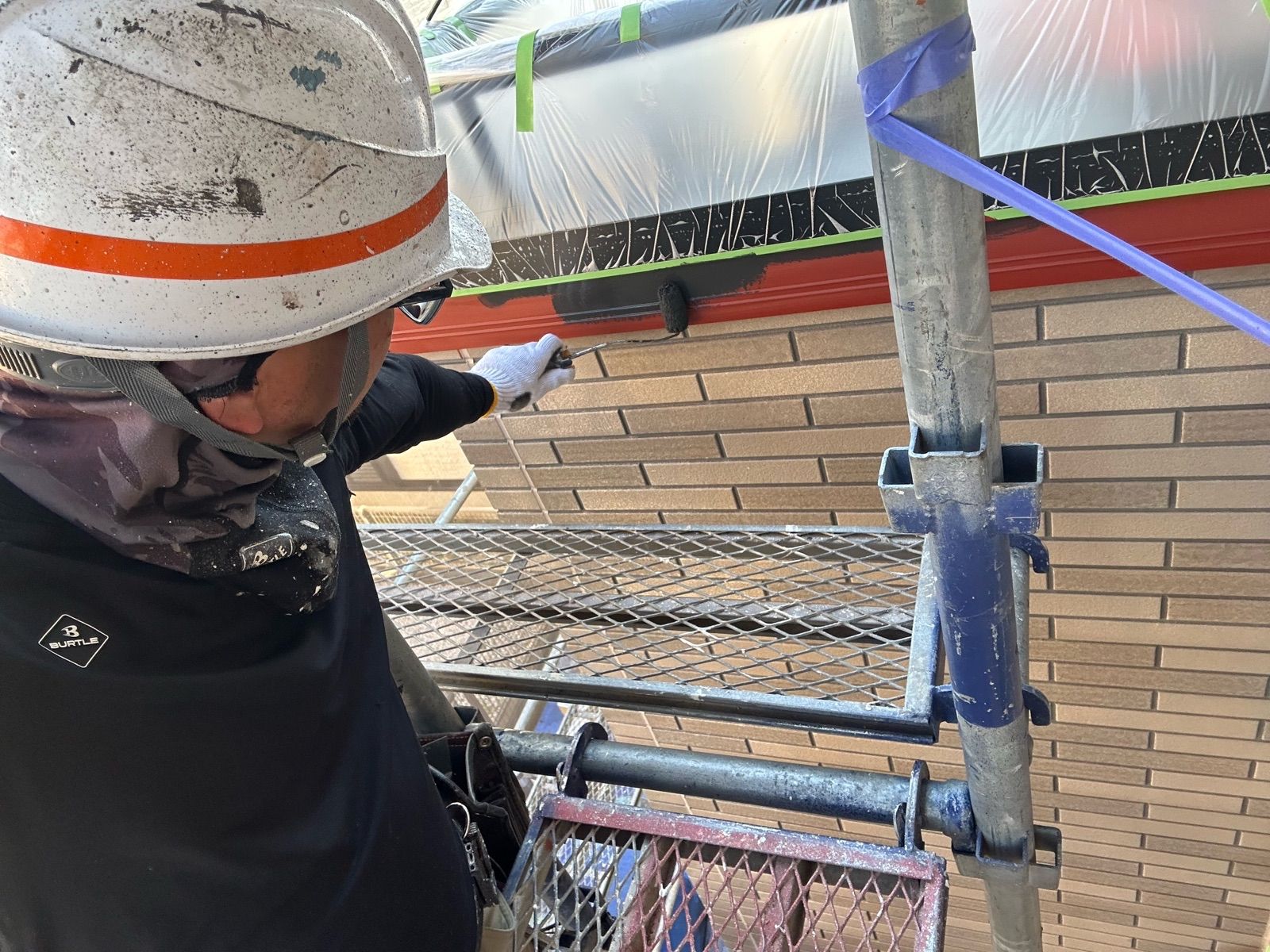

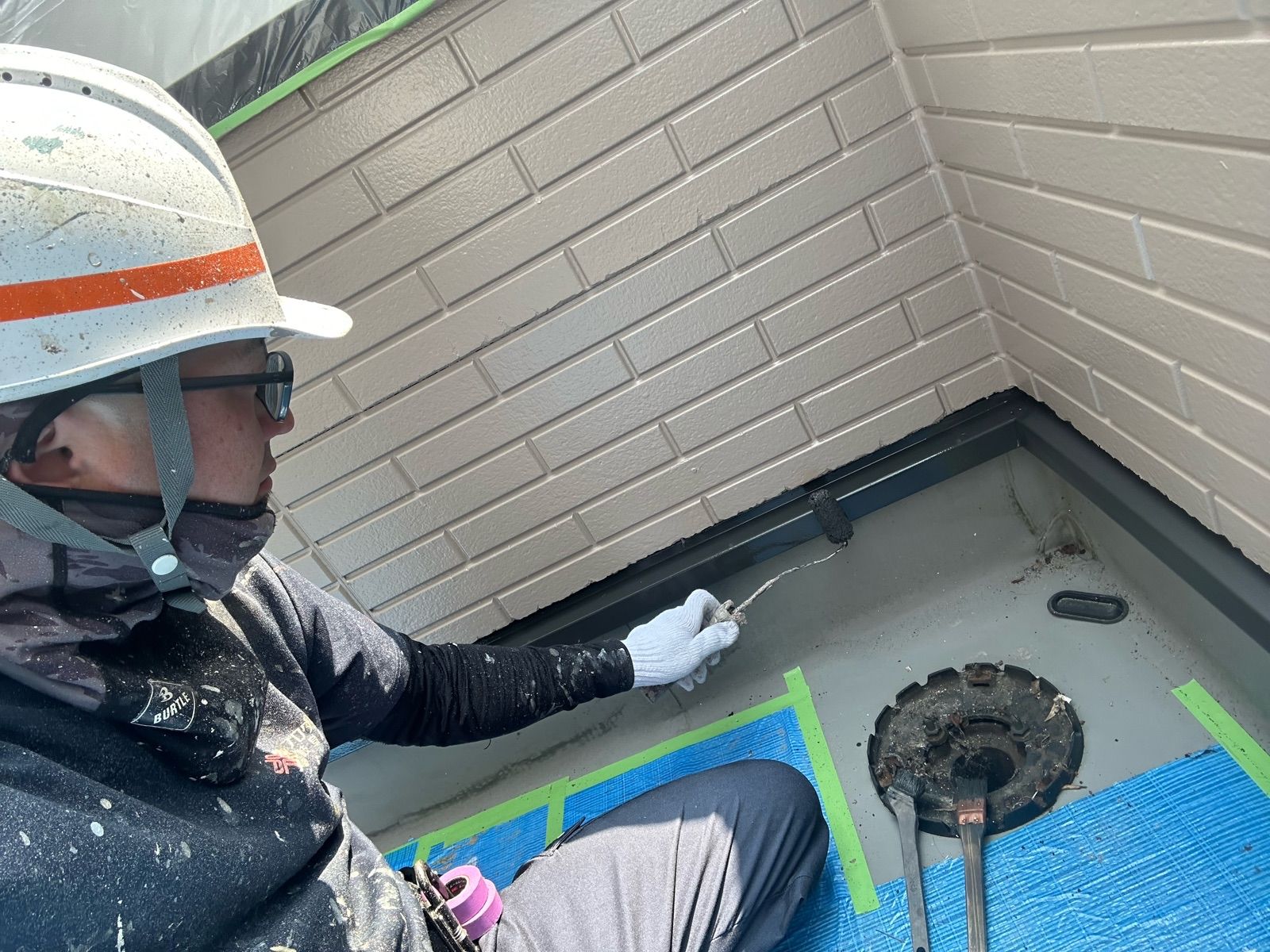

  • プライマー塗布作業状況

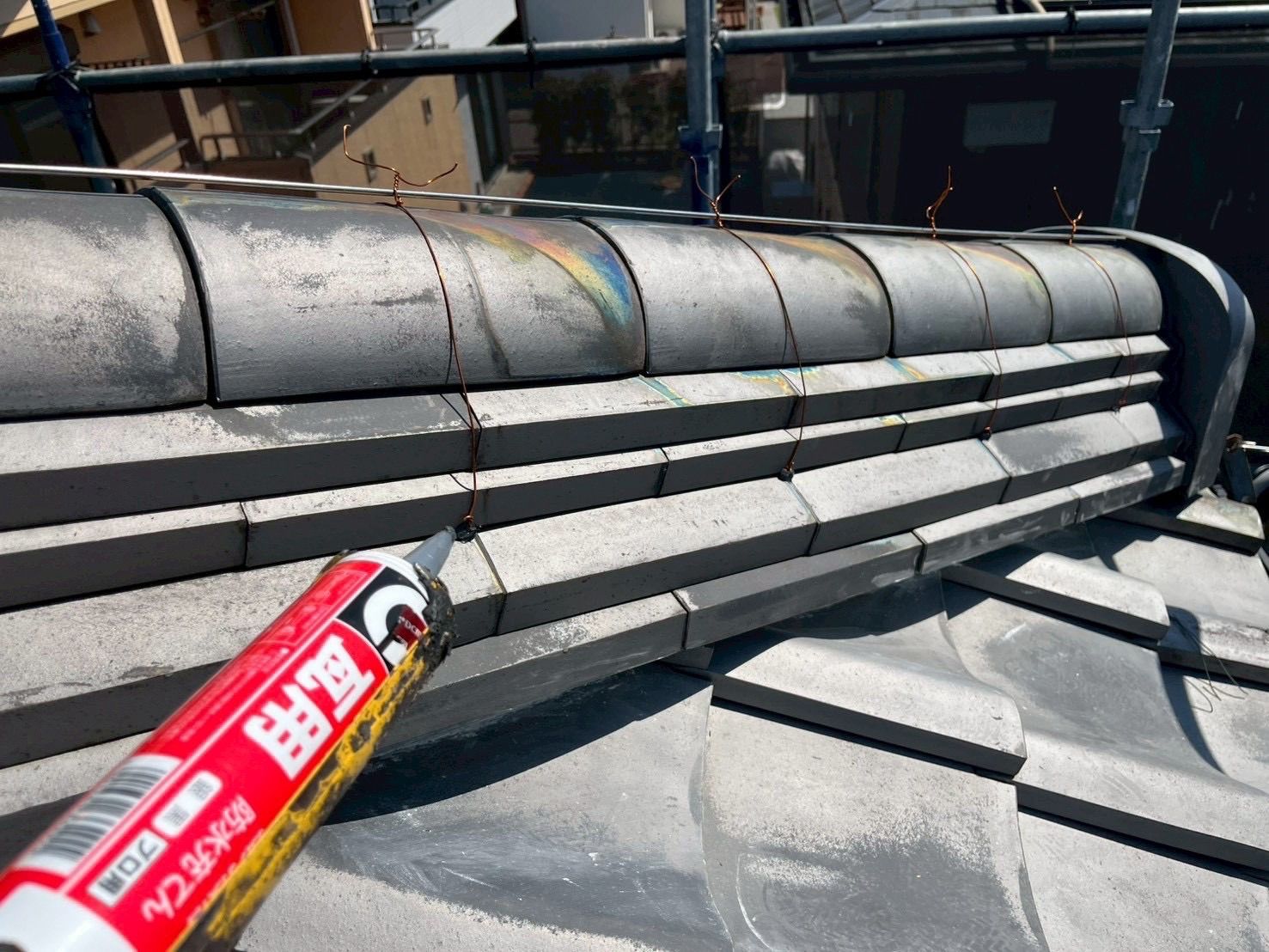

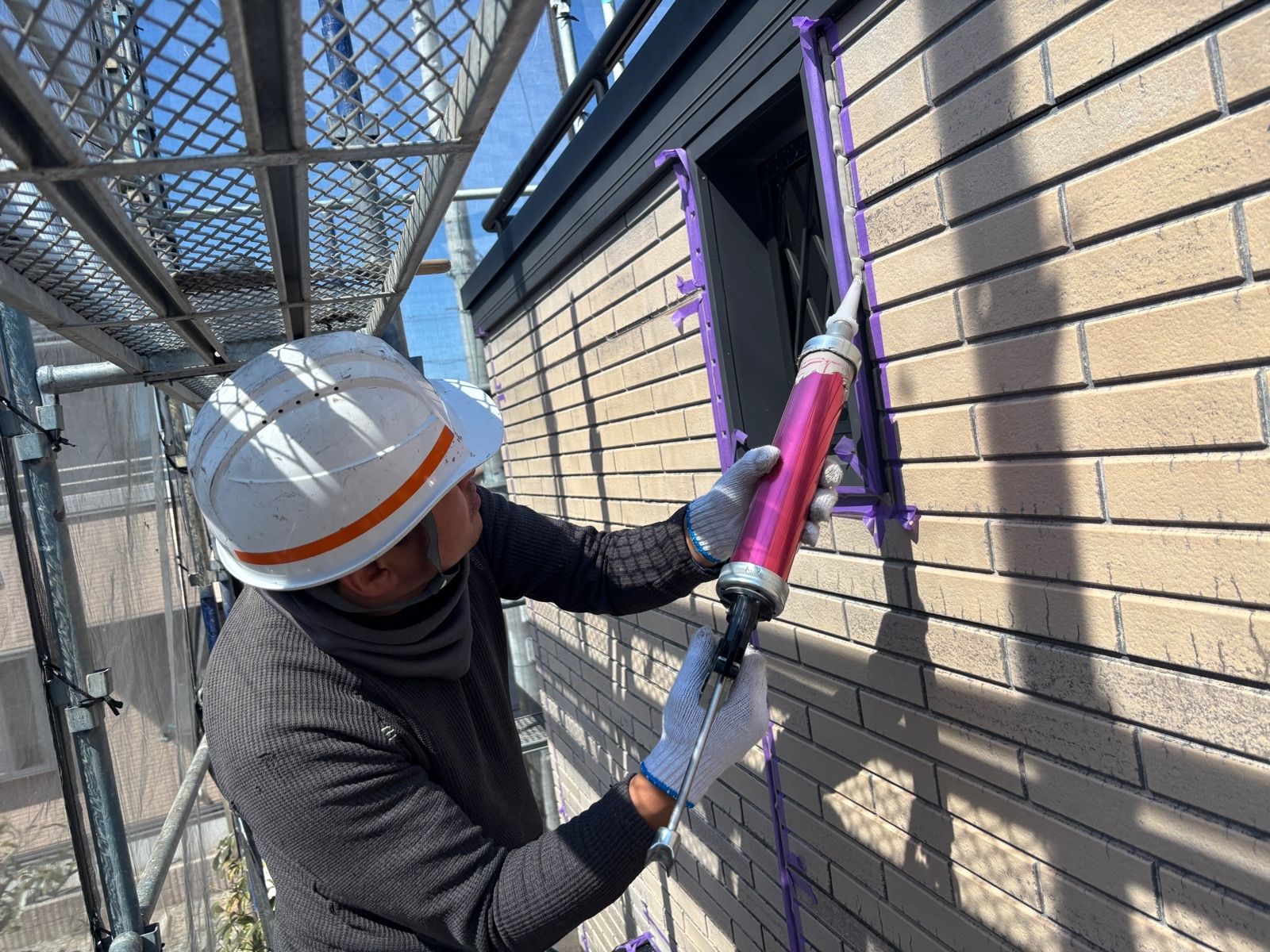

  • シーリングを打設します

  • シーリングを打設しています

  • シーリング打設状況

  • シーリングをならしています

  • シーリングならし作業状況

  • シーリングならし作業状況

  • シーリングならし作業状況

屋根工事

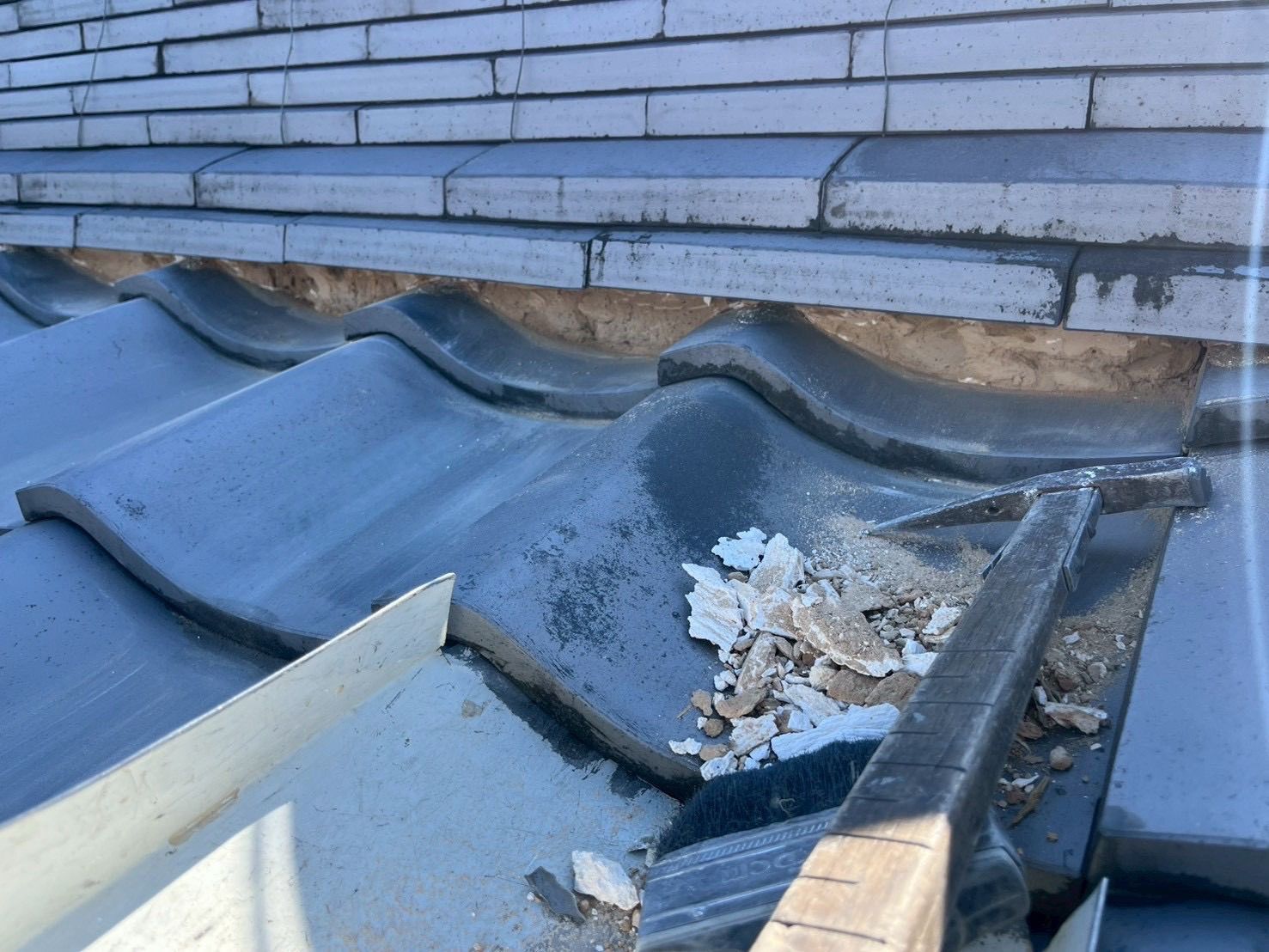

  • 屋根漆喰の劣化部を撤去します

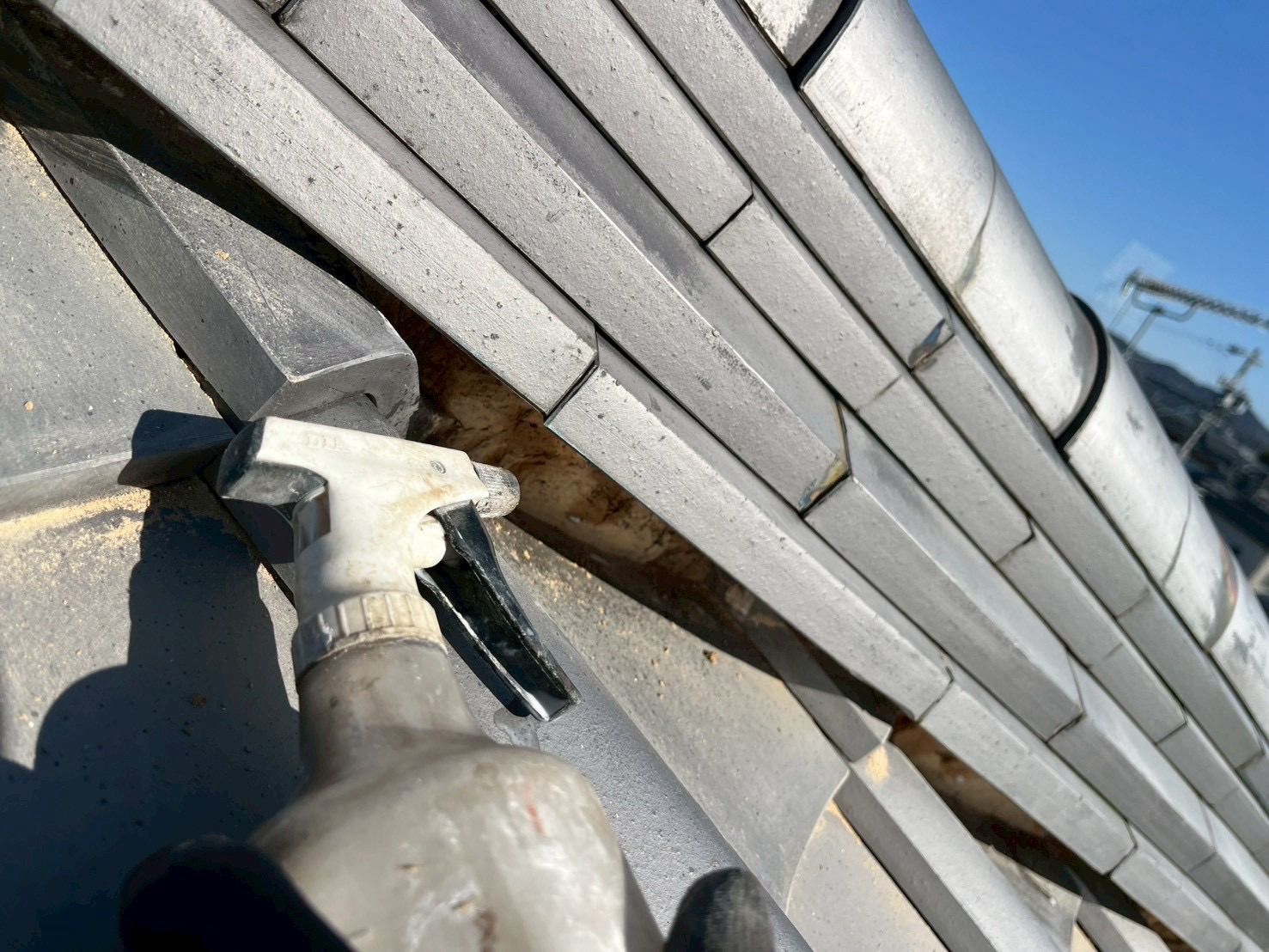

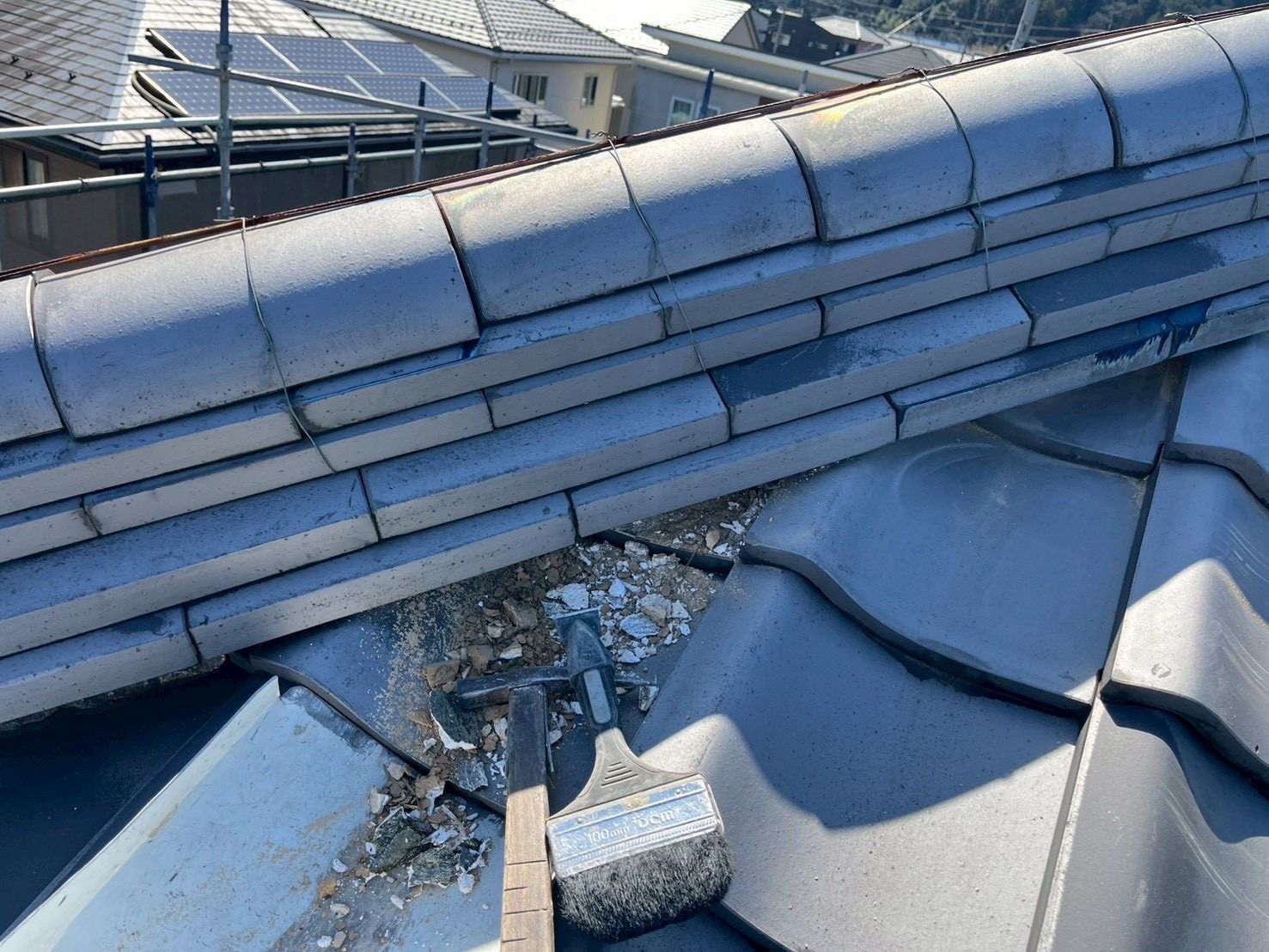

  • 漆喰を撤去しています

  • 漆喰を撤去しています

  • 漆喰撤去完了しました

  • プライマーを塗布します

  • セメント漆喰を塗っていきます

  • 漆喰完了

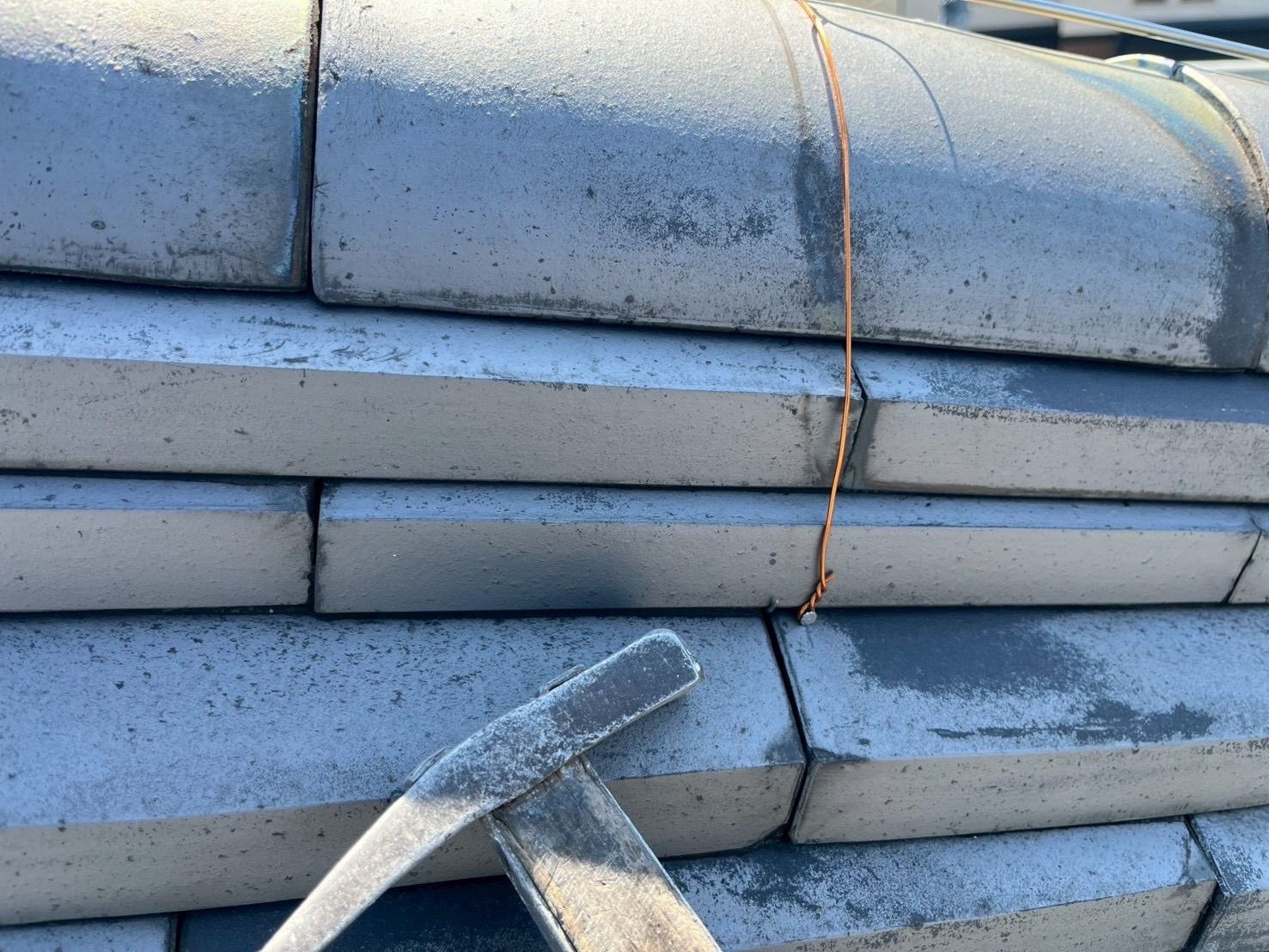

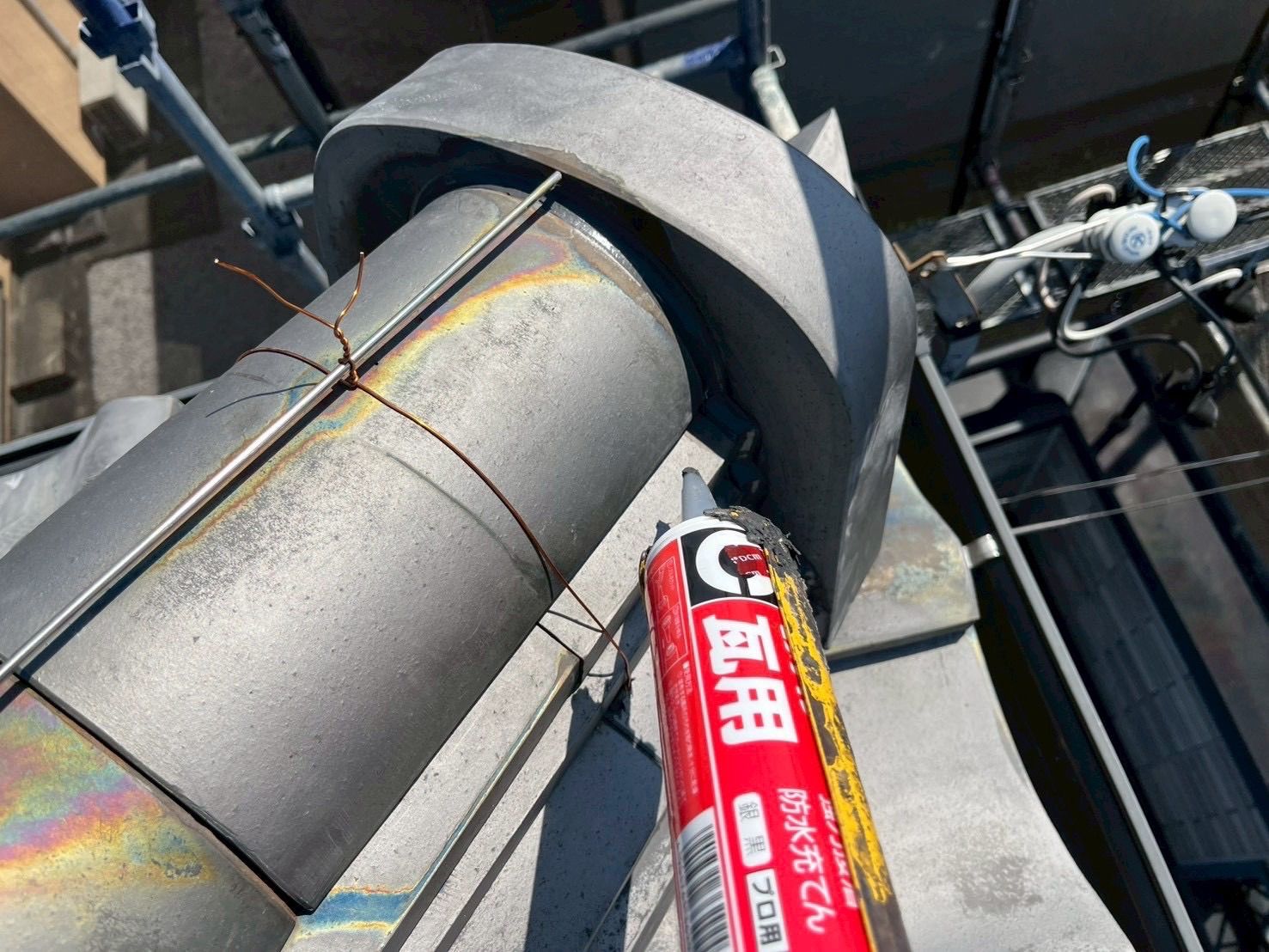

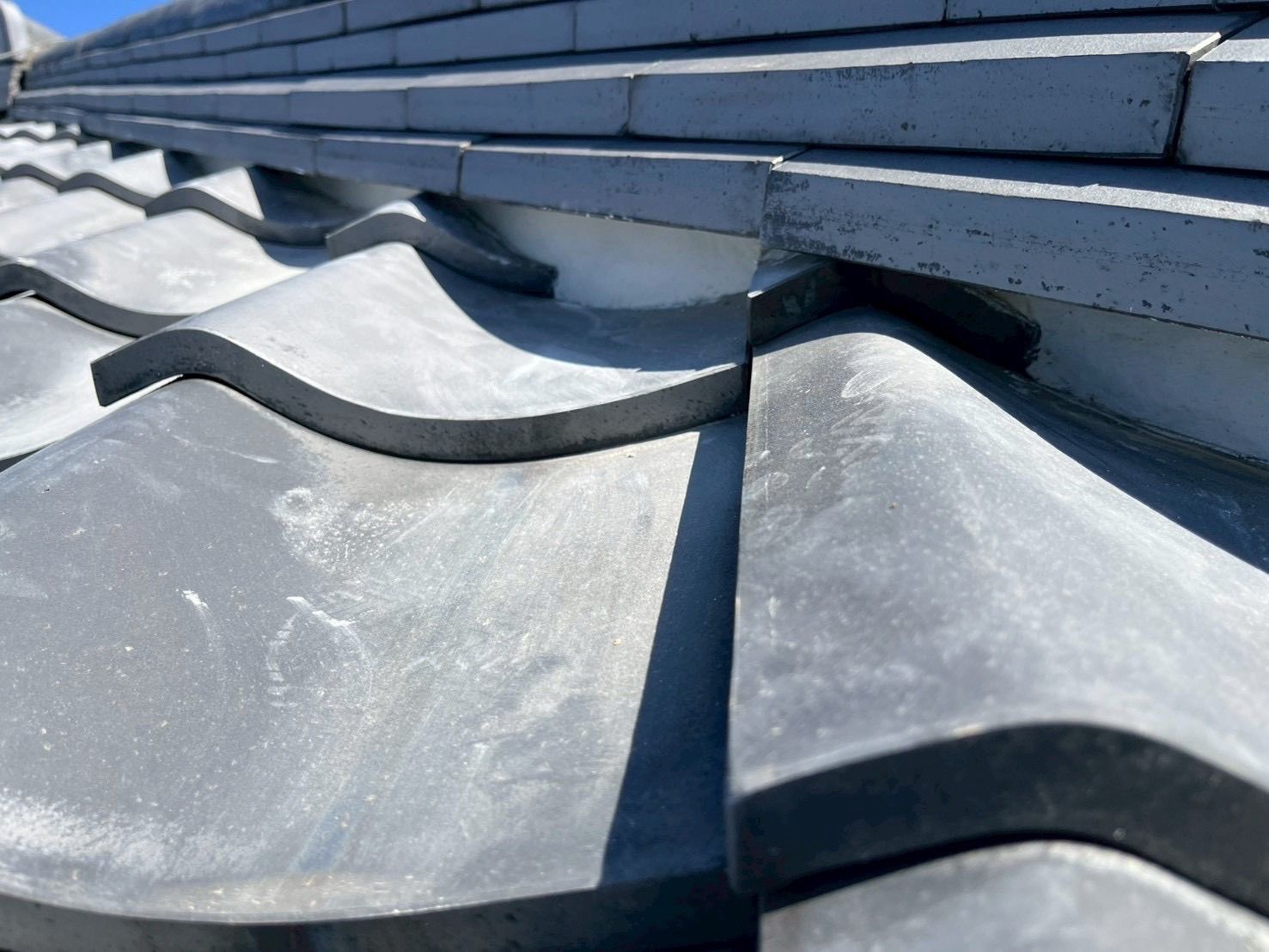

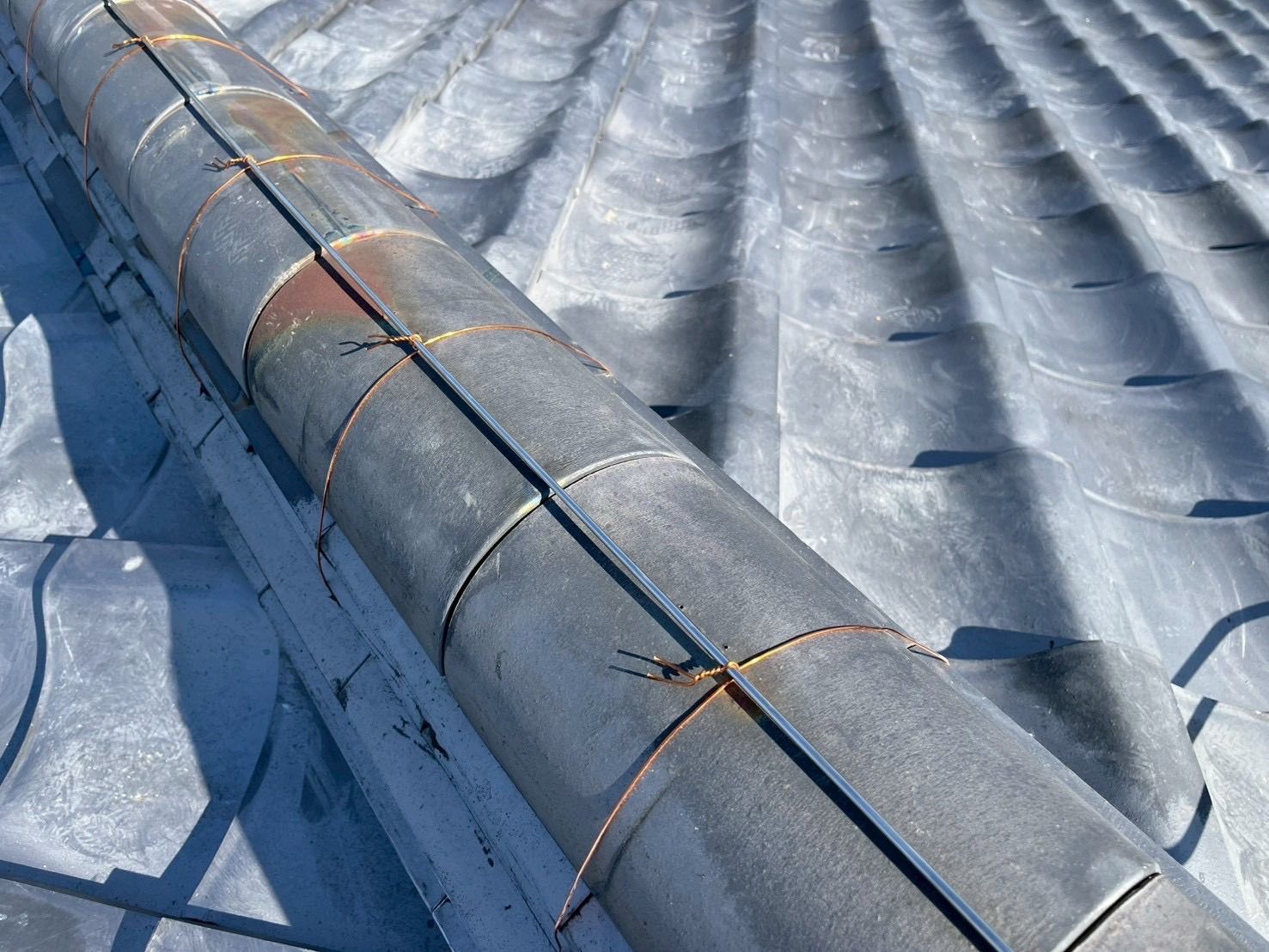

  • 釘と結束線で棟瓦の固定をしています

  • 結束線の補強を行います

  • 結束線の補強をしています

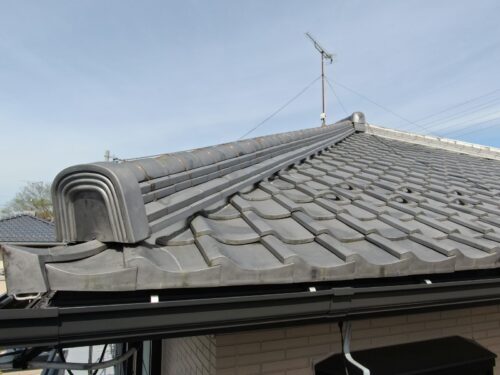

  • 屋根工事が完了しました

  • 屋根工事完了

外壁塗装工事

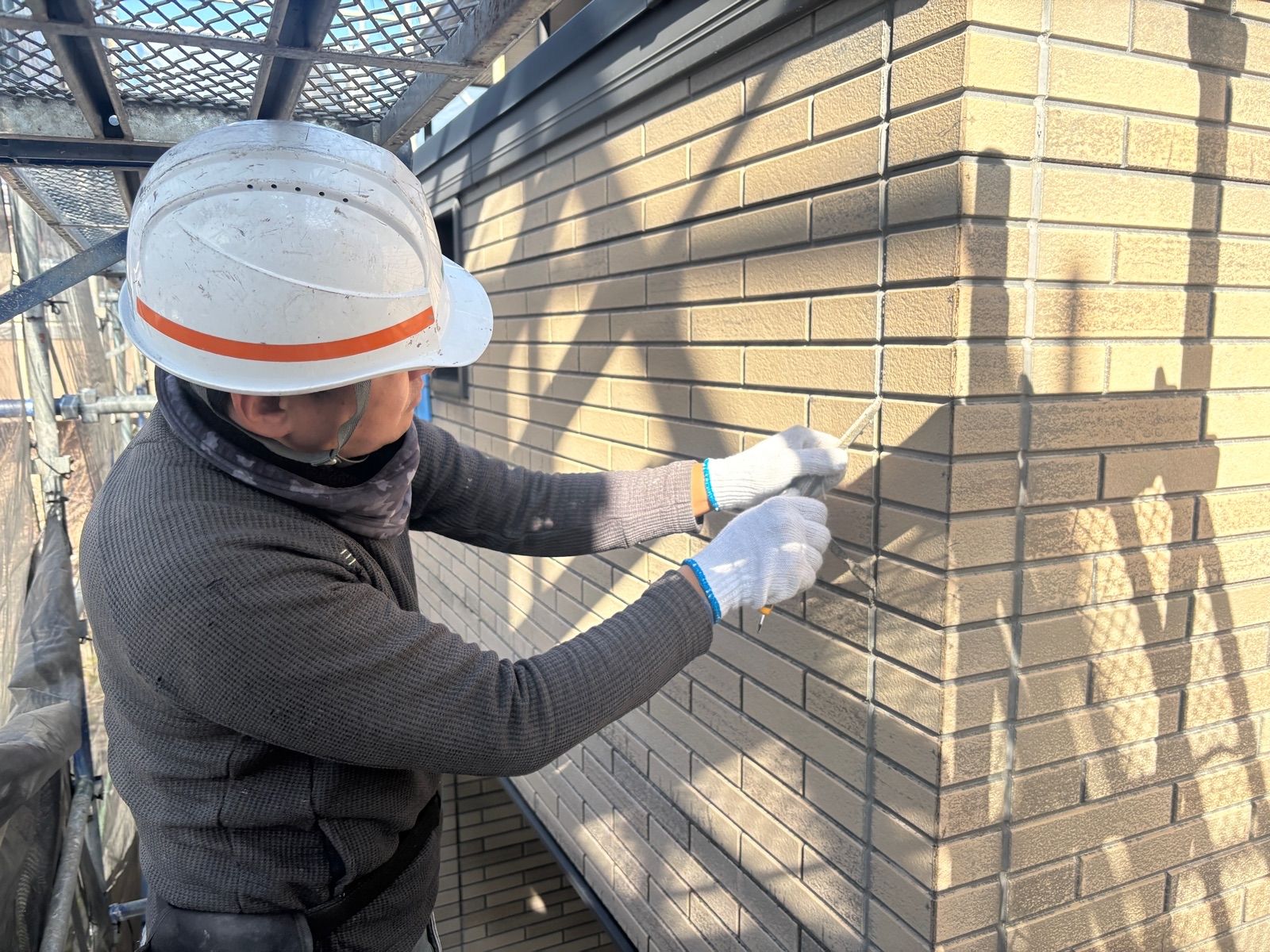

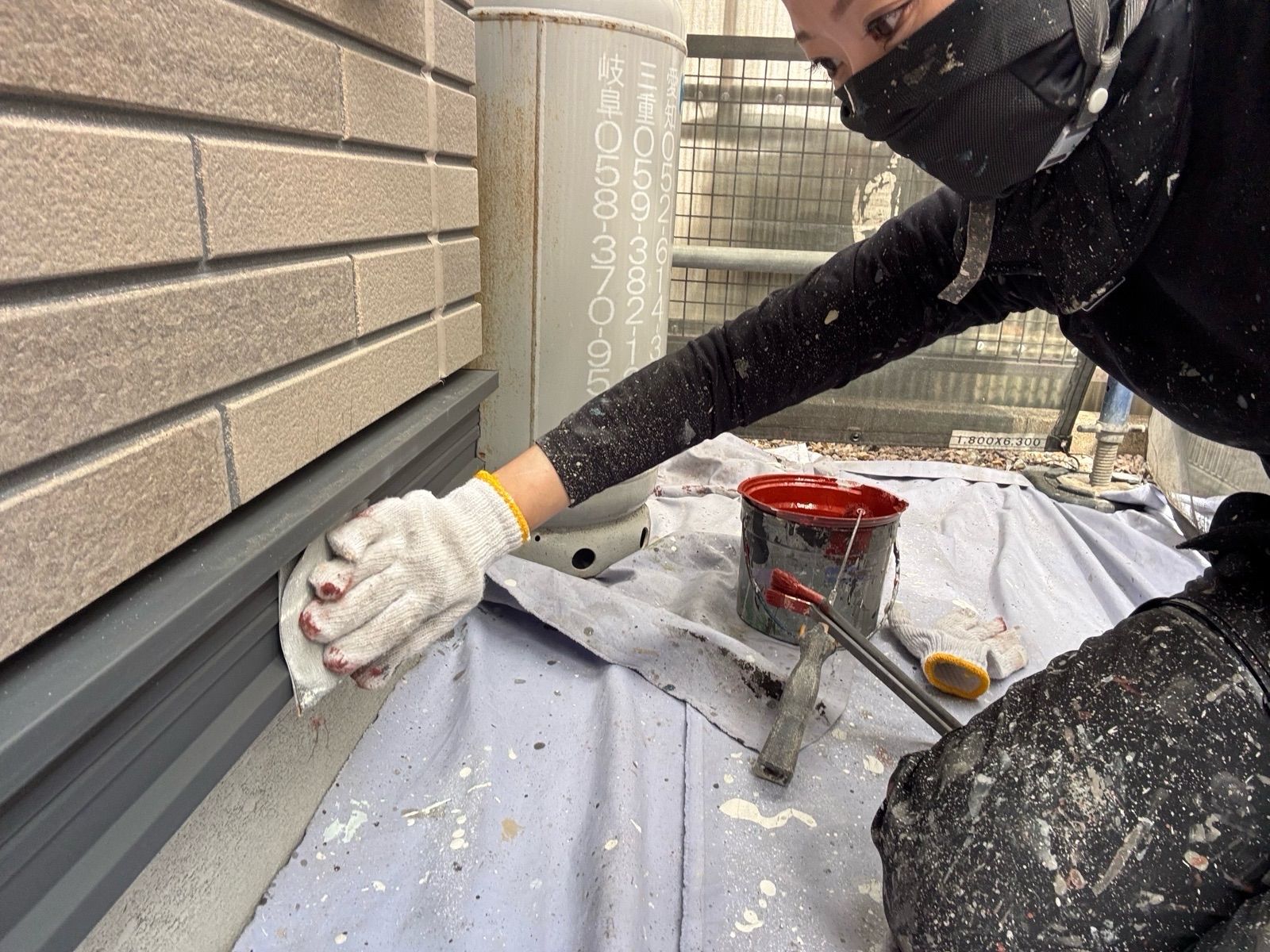

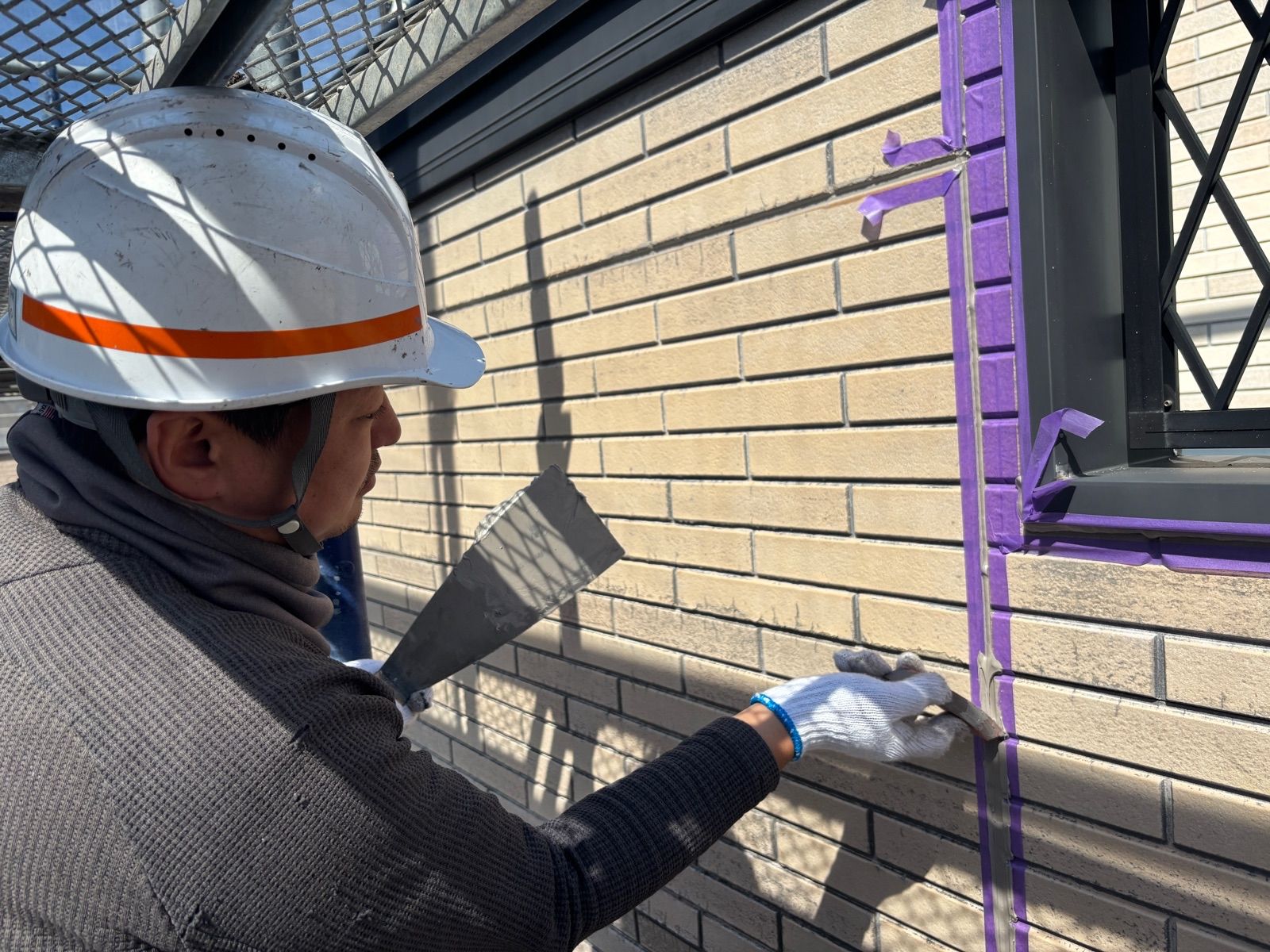

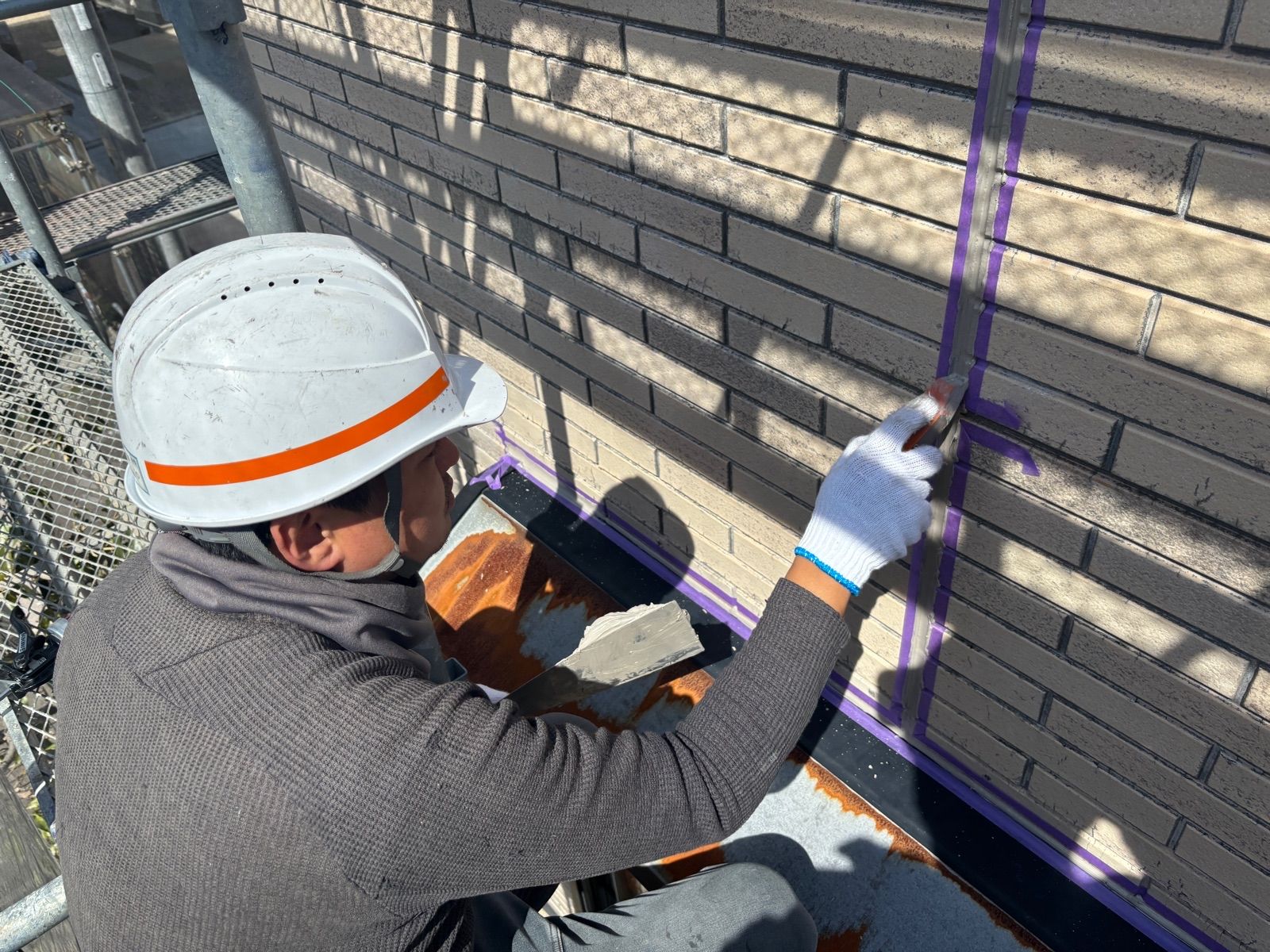

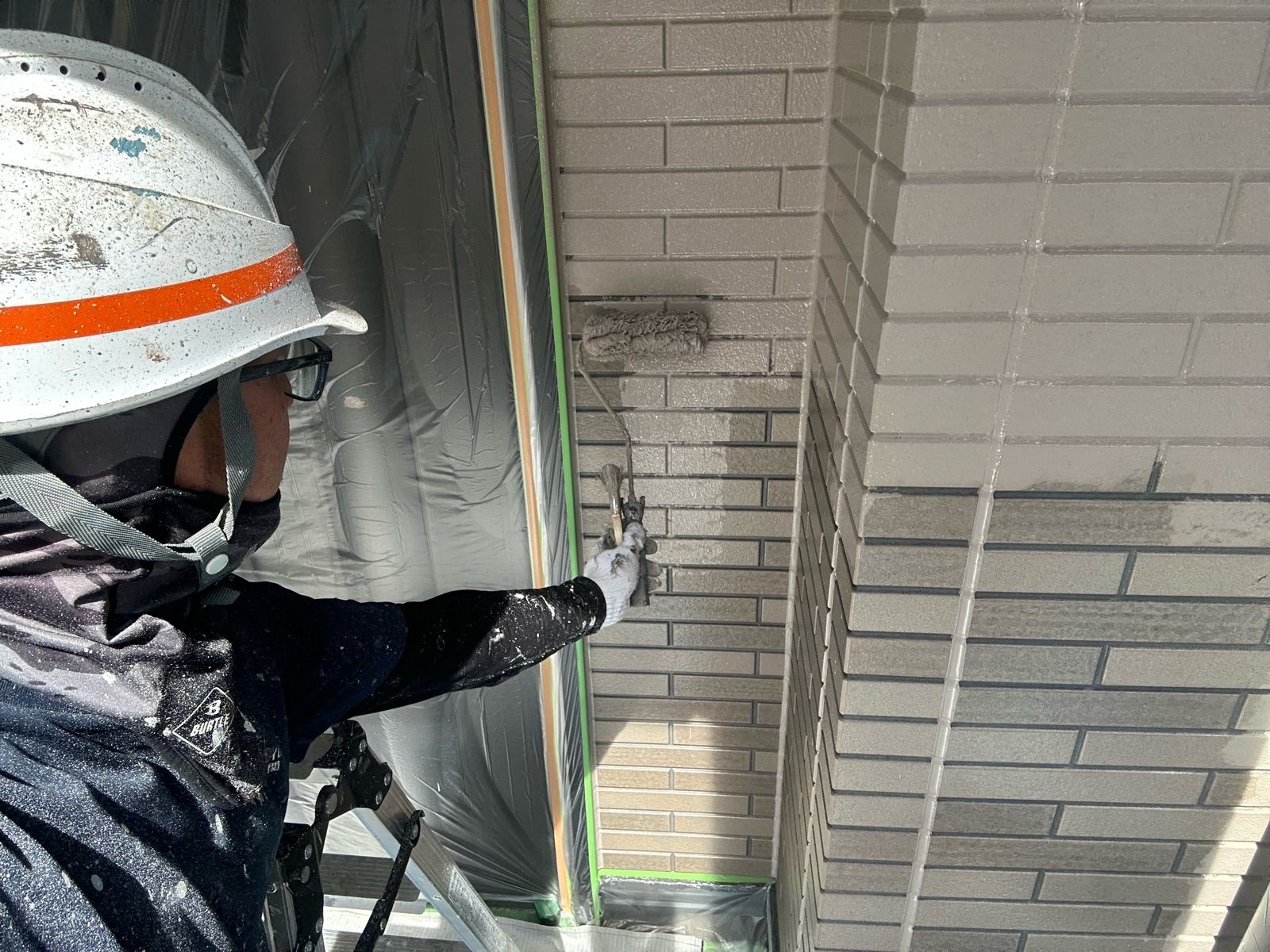

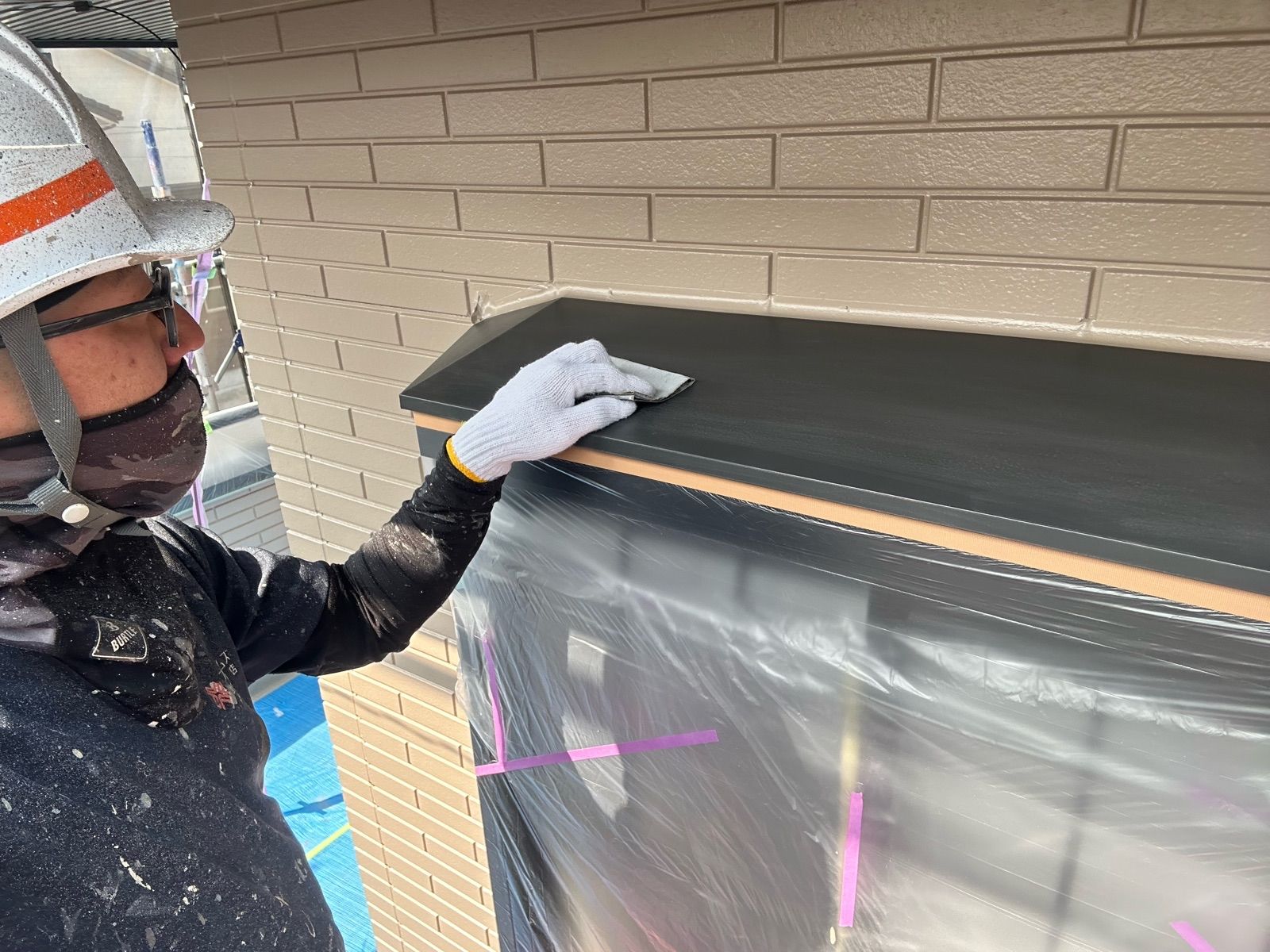

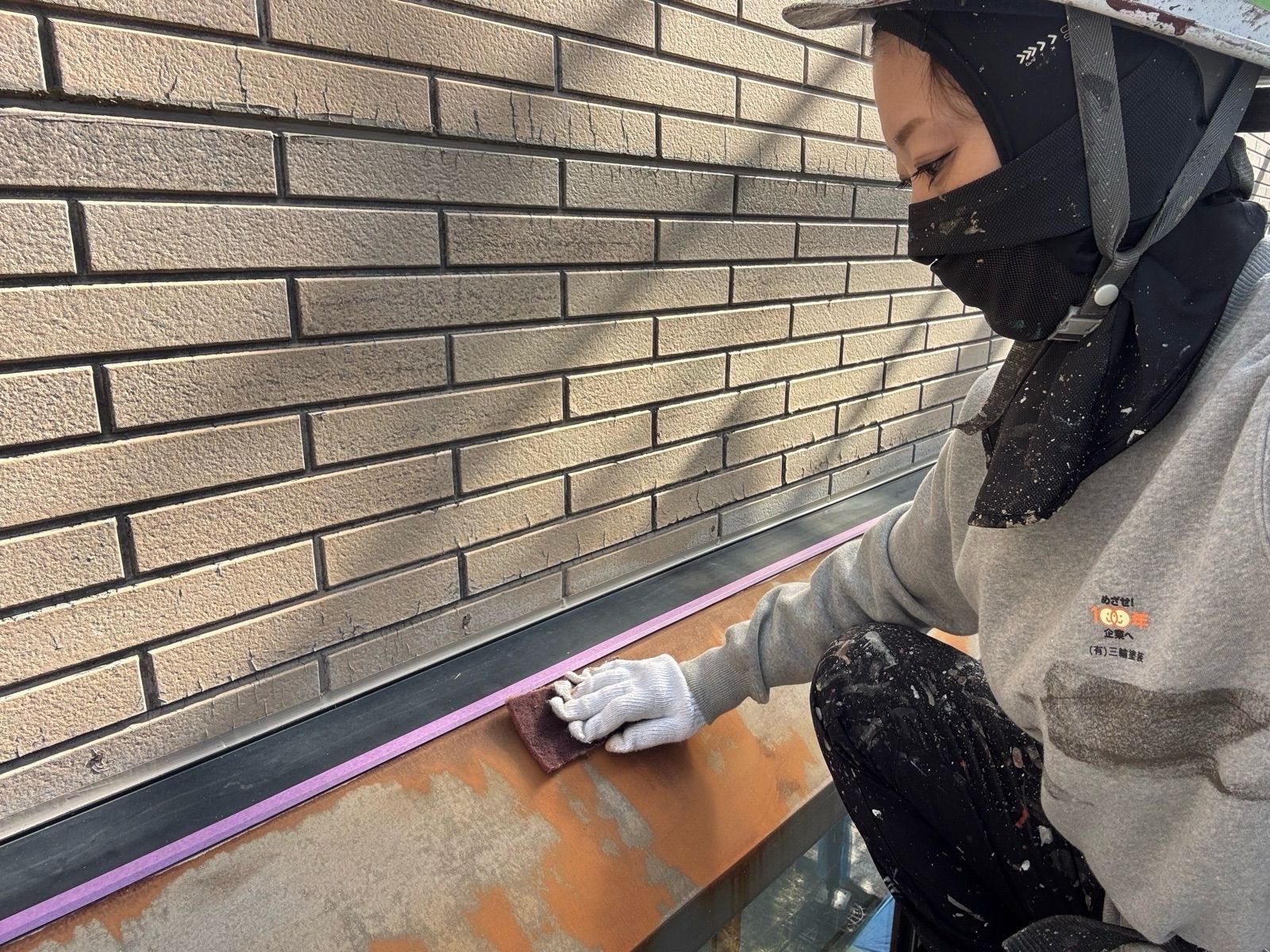

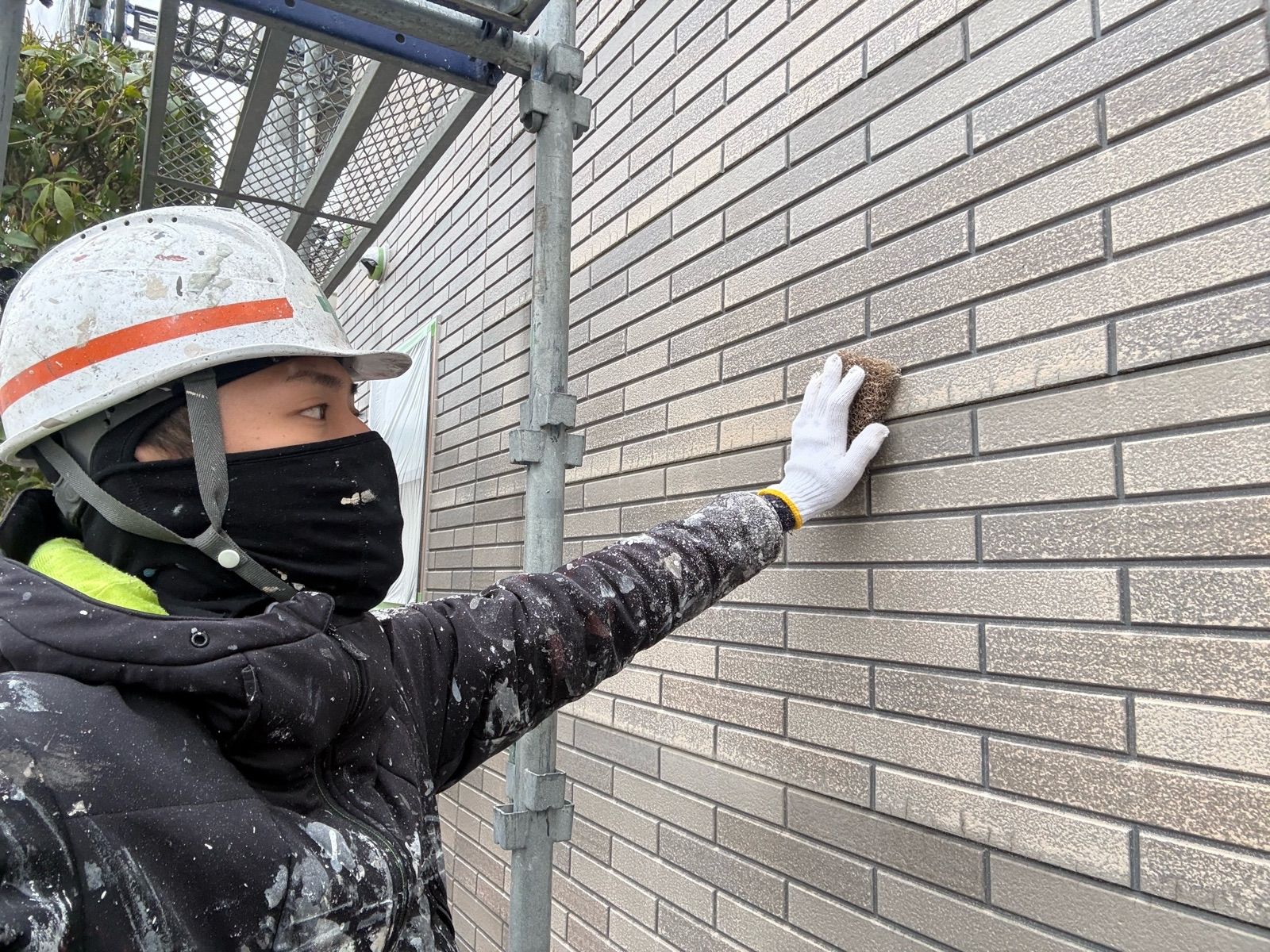

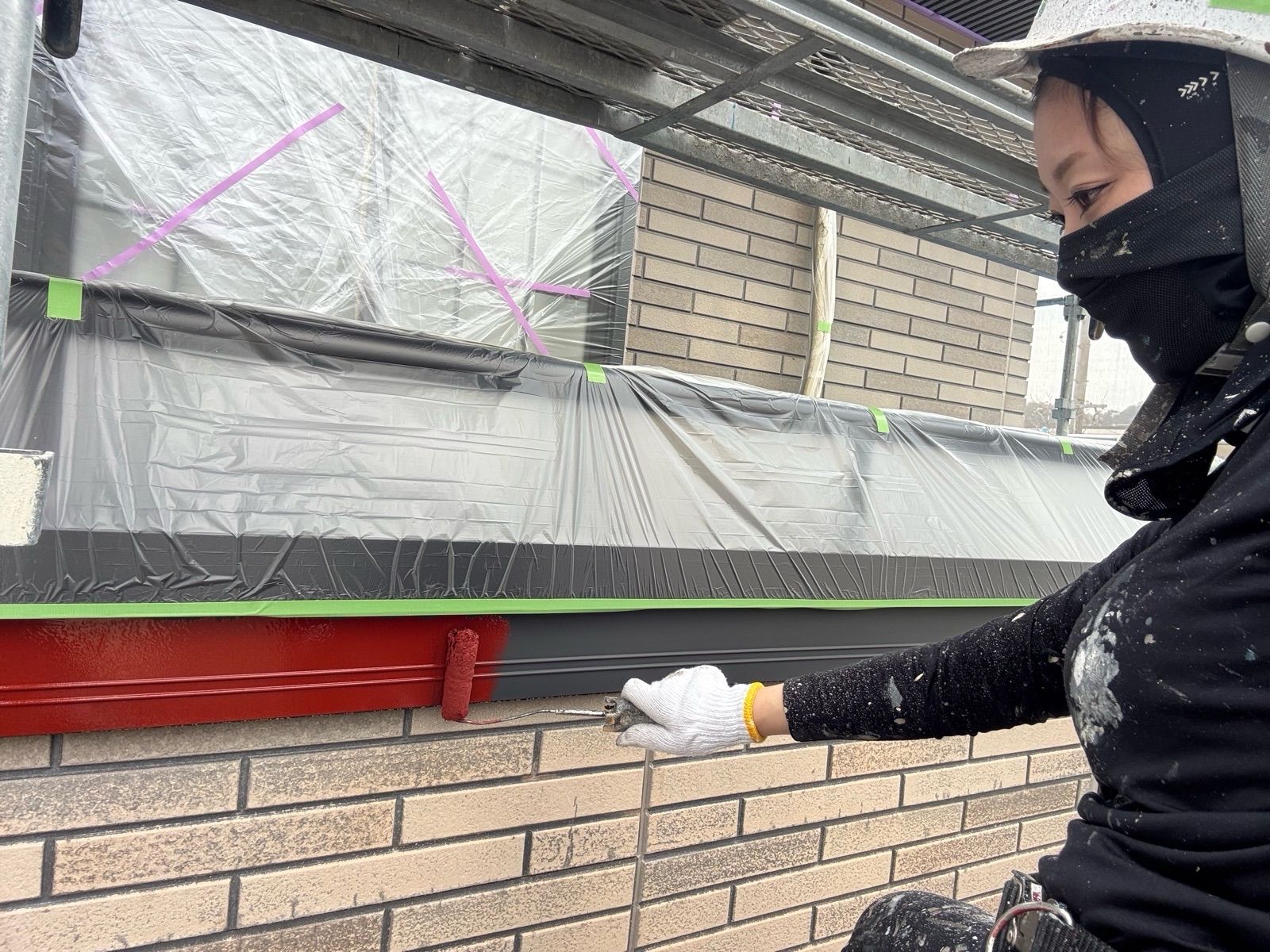

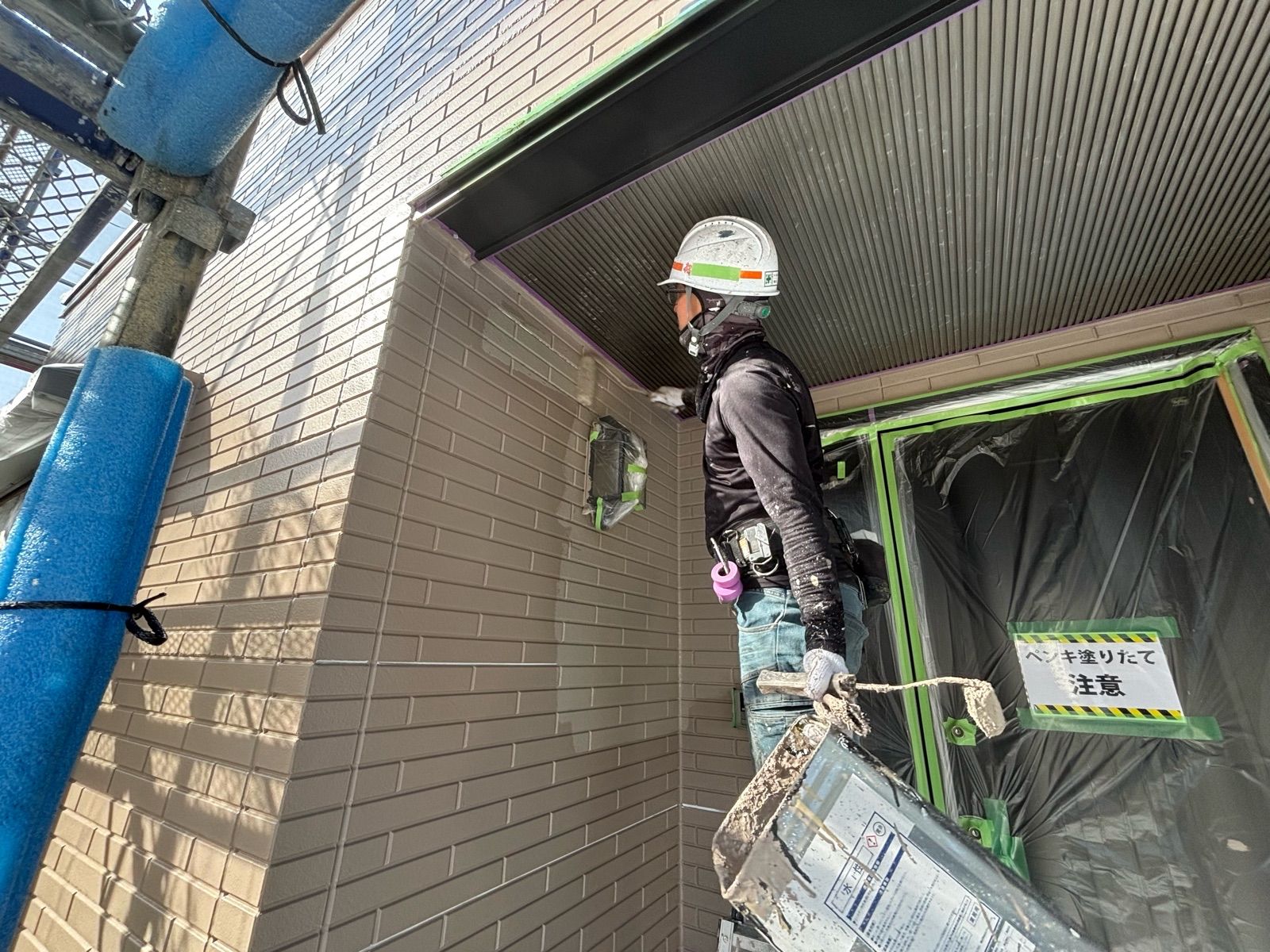

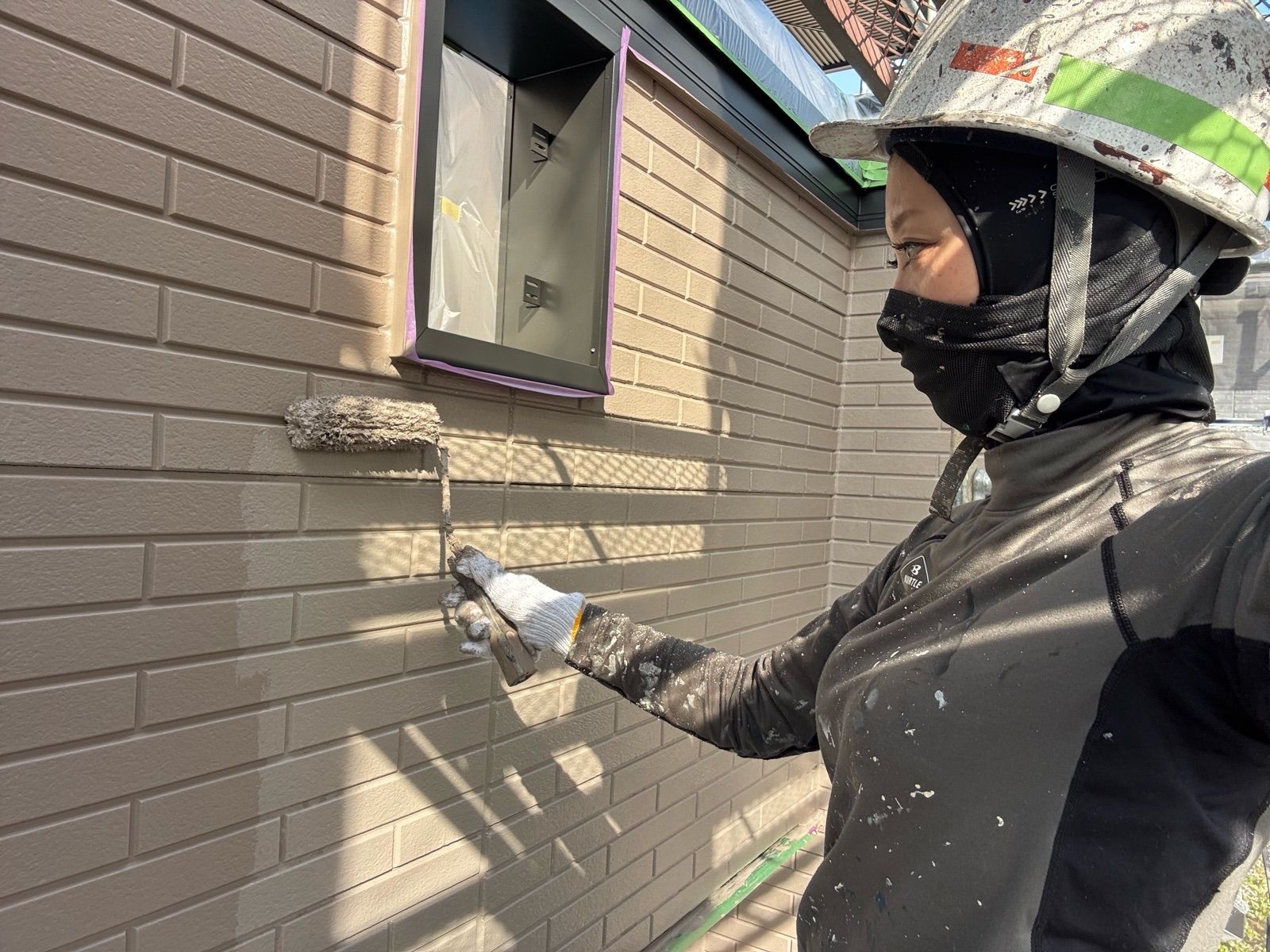

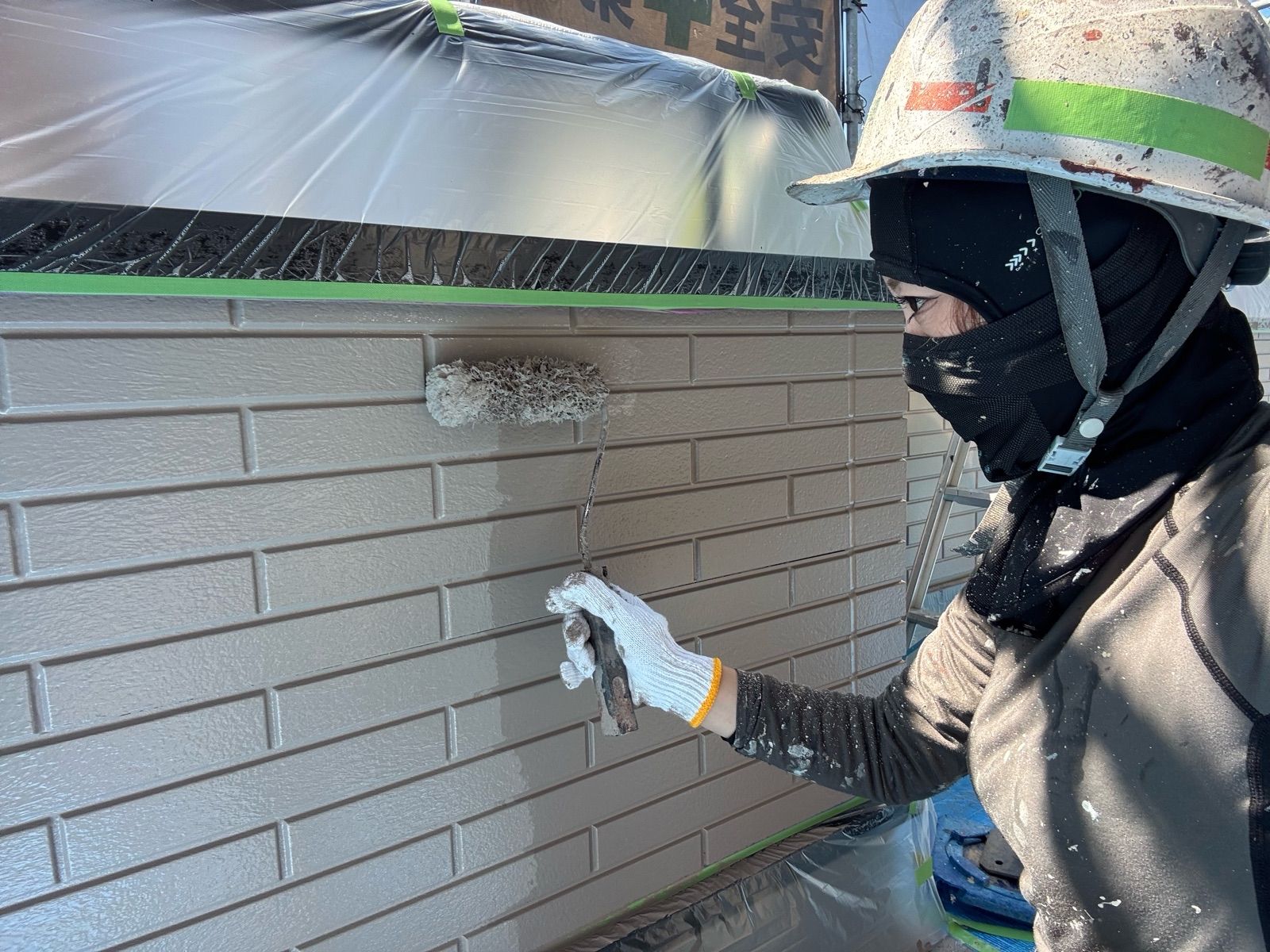

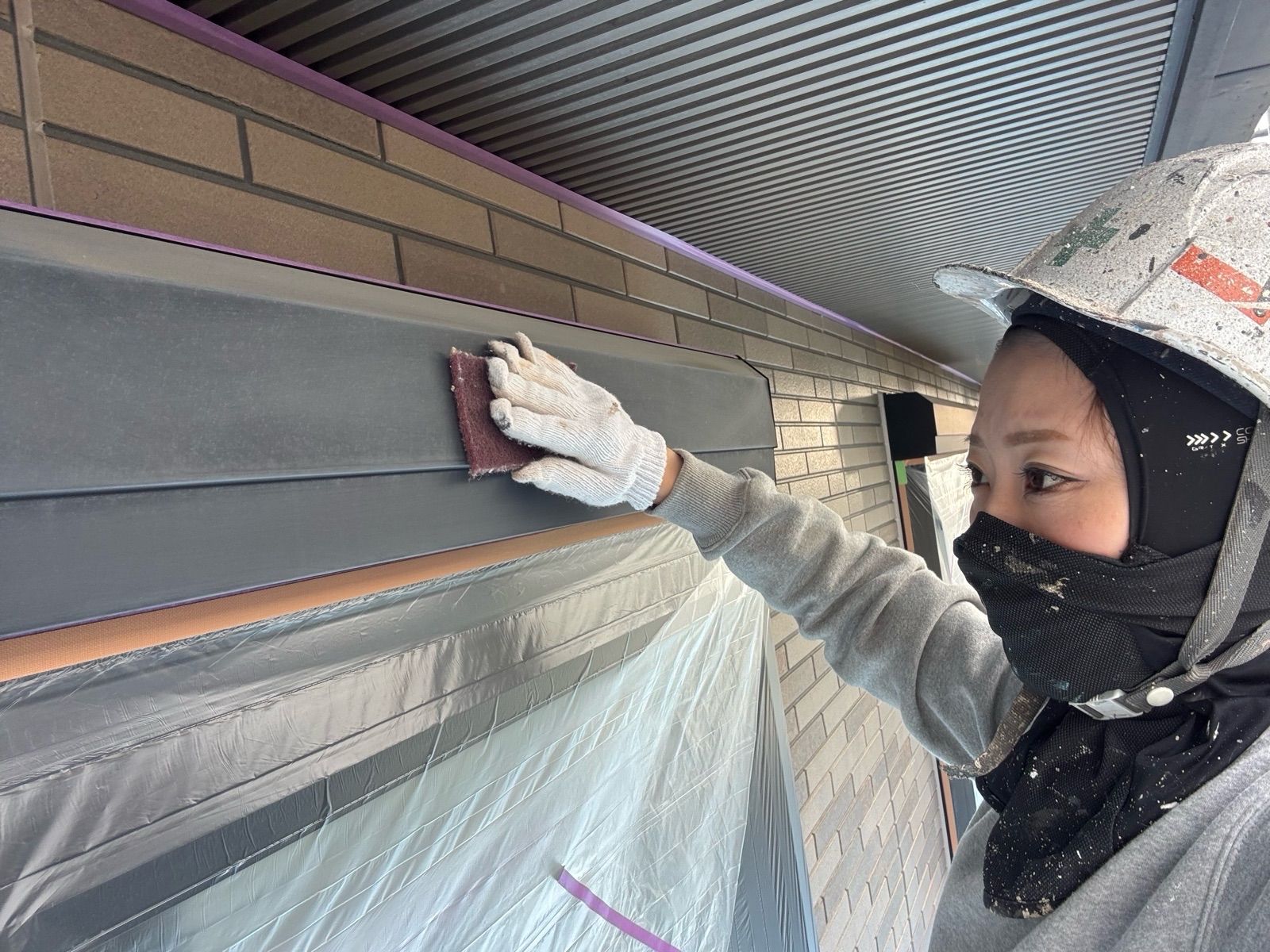

  • 下地調整を行っています

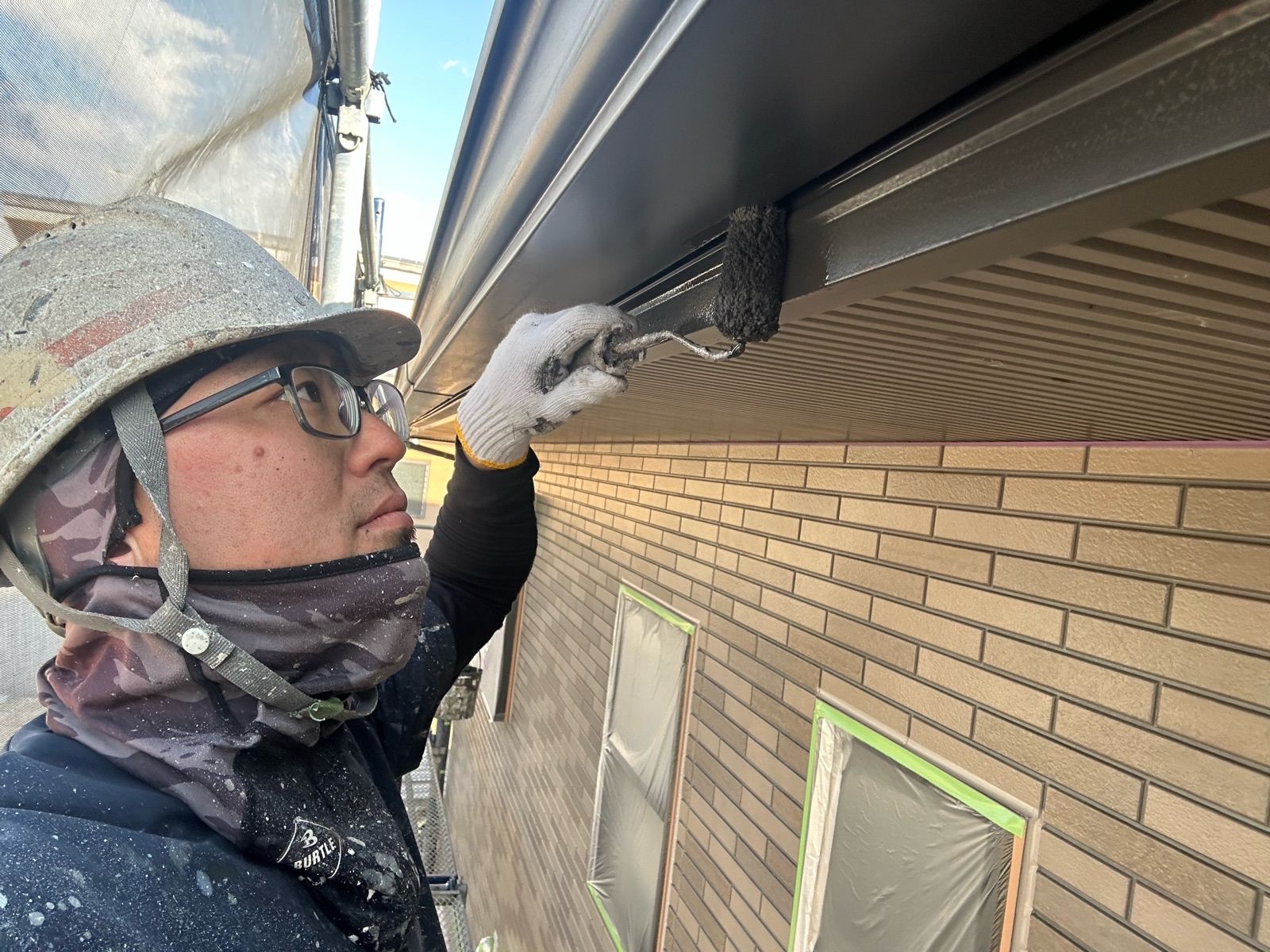

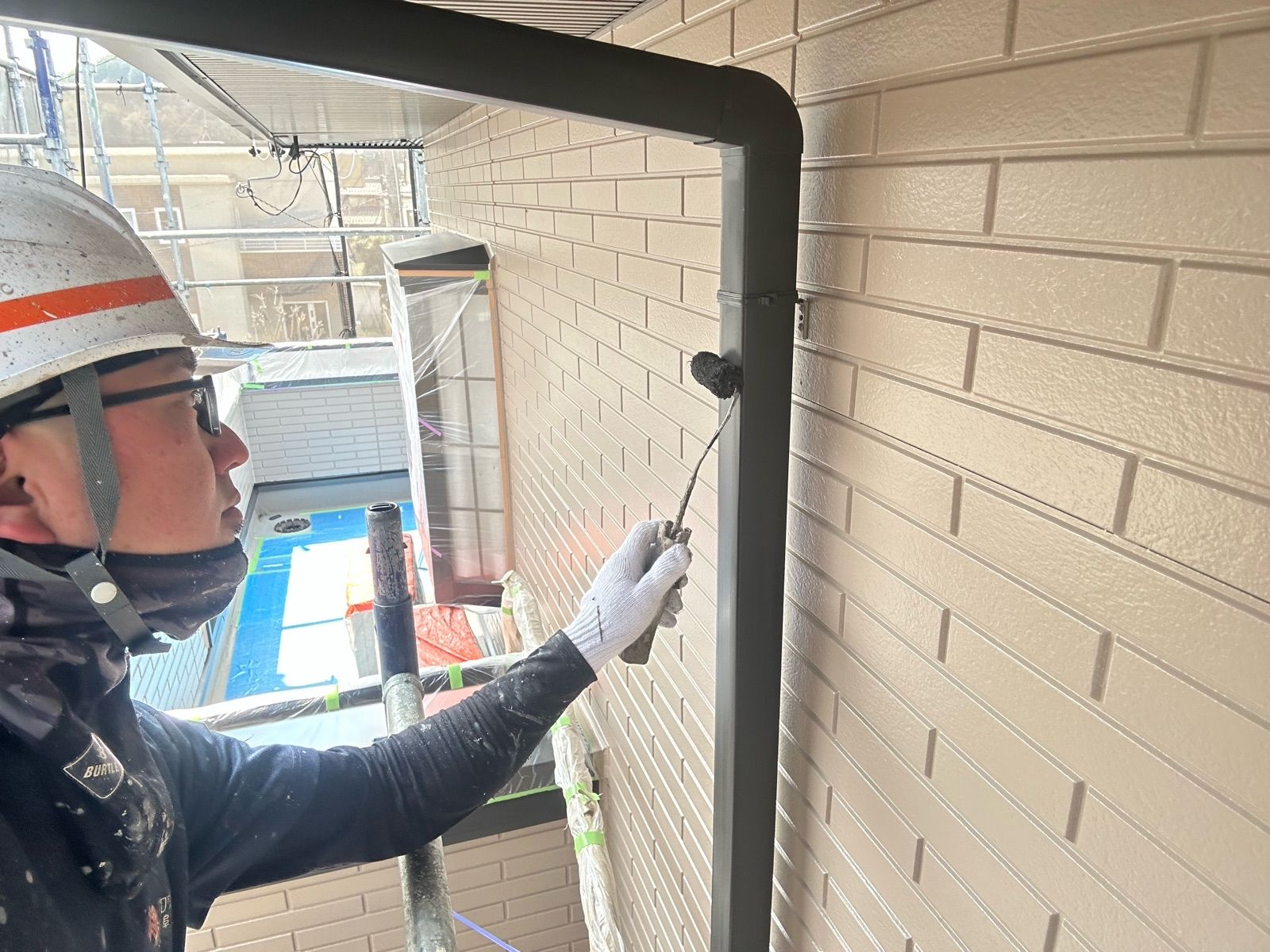

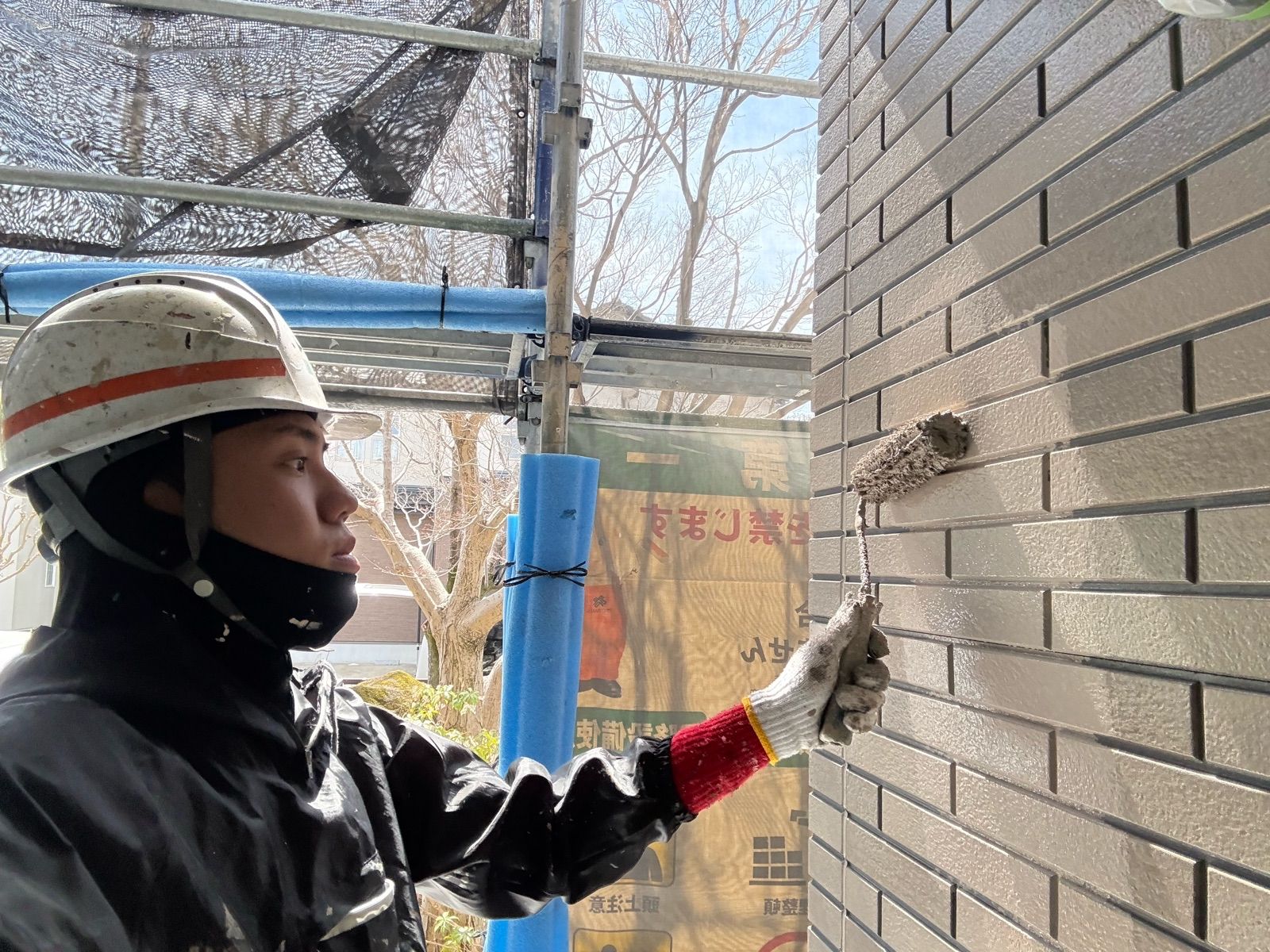

  • 下塗りを行います

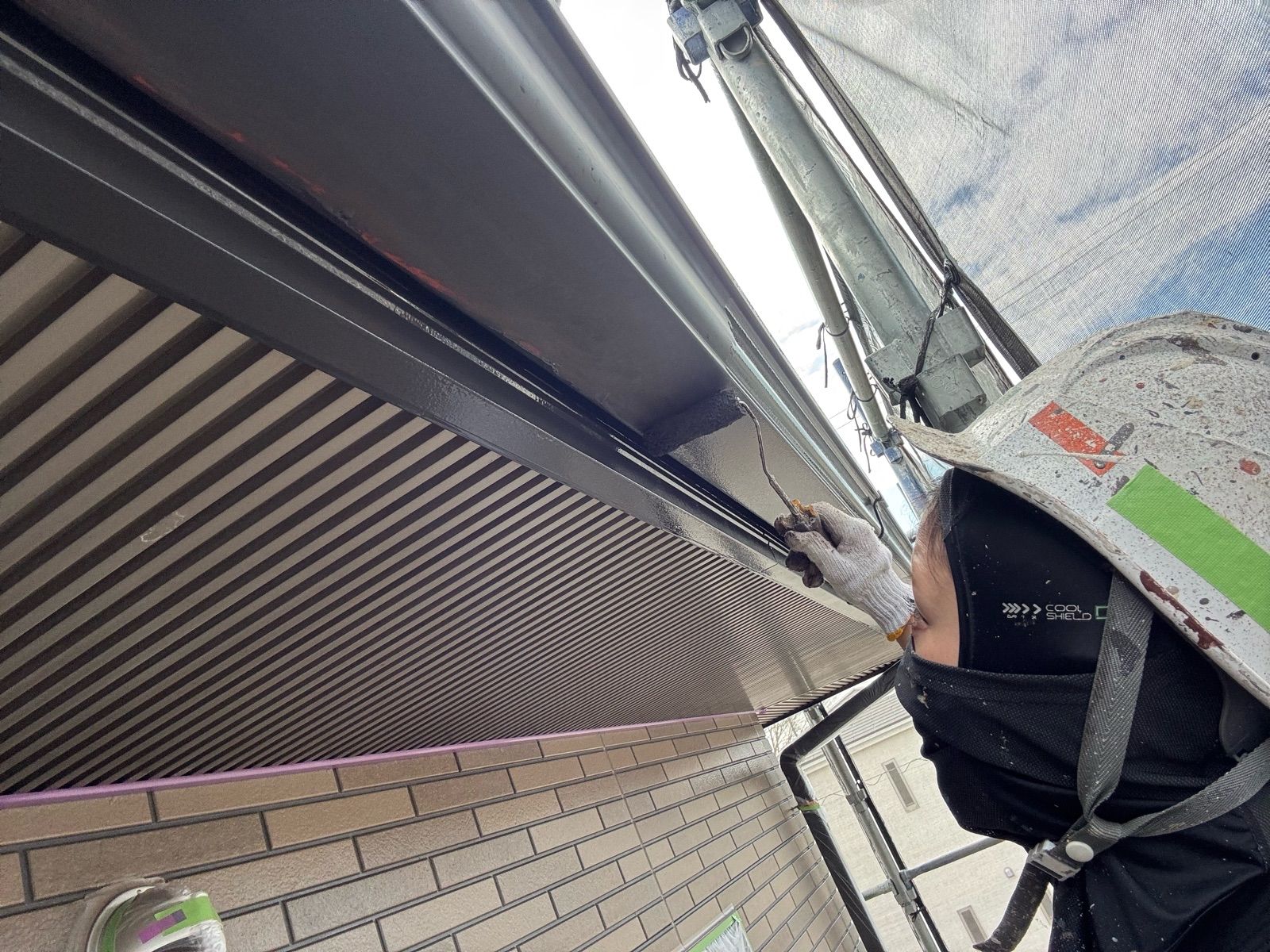

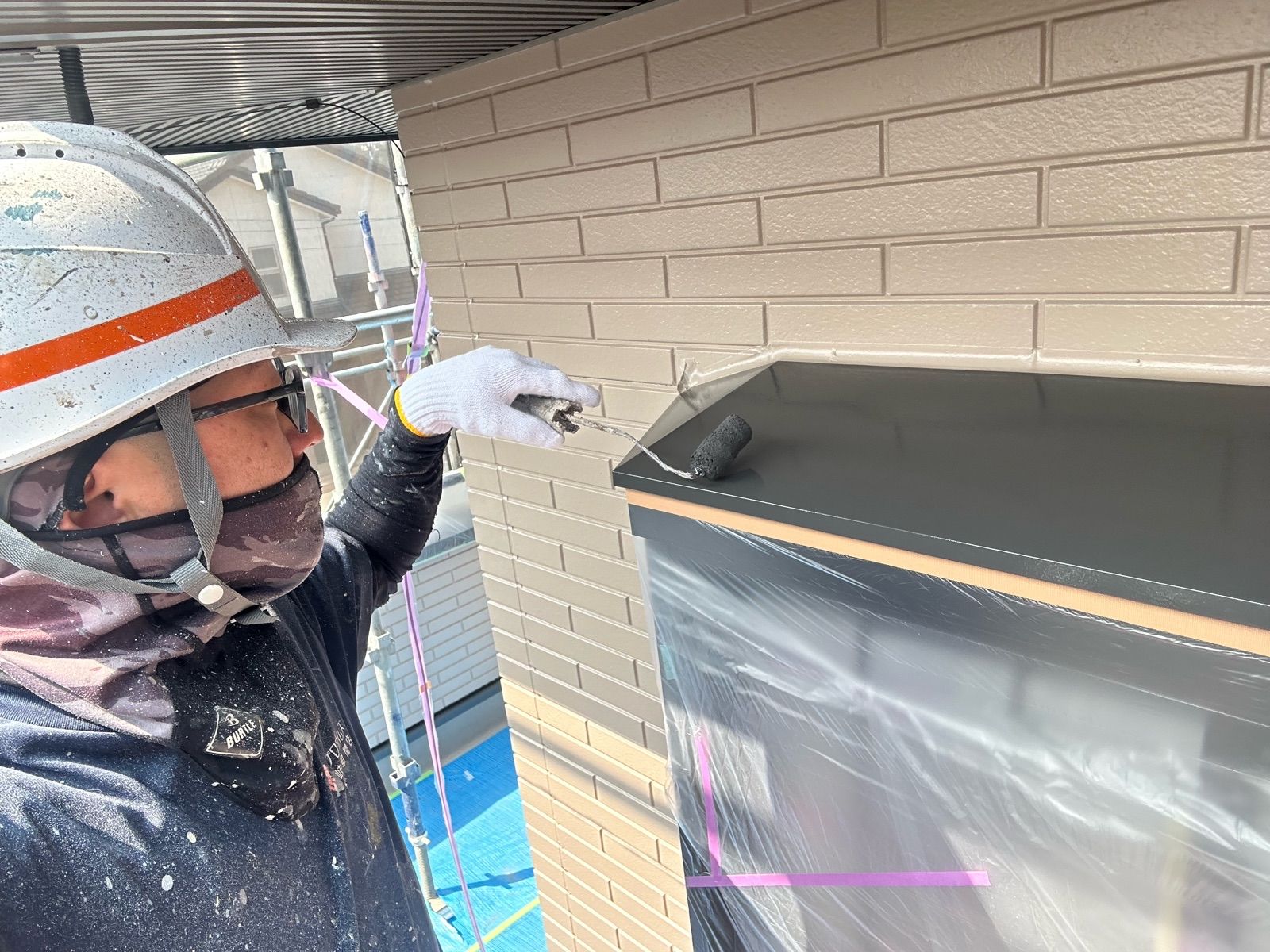

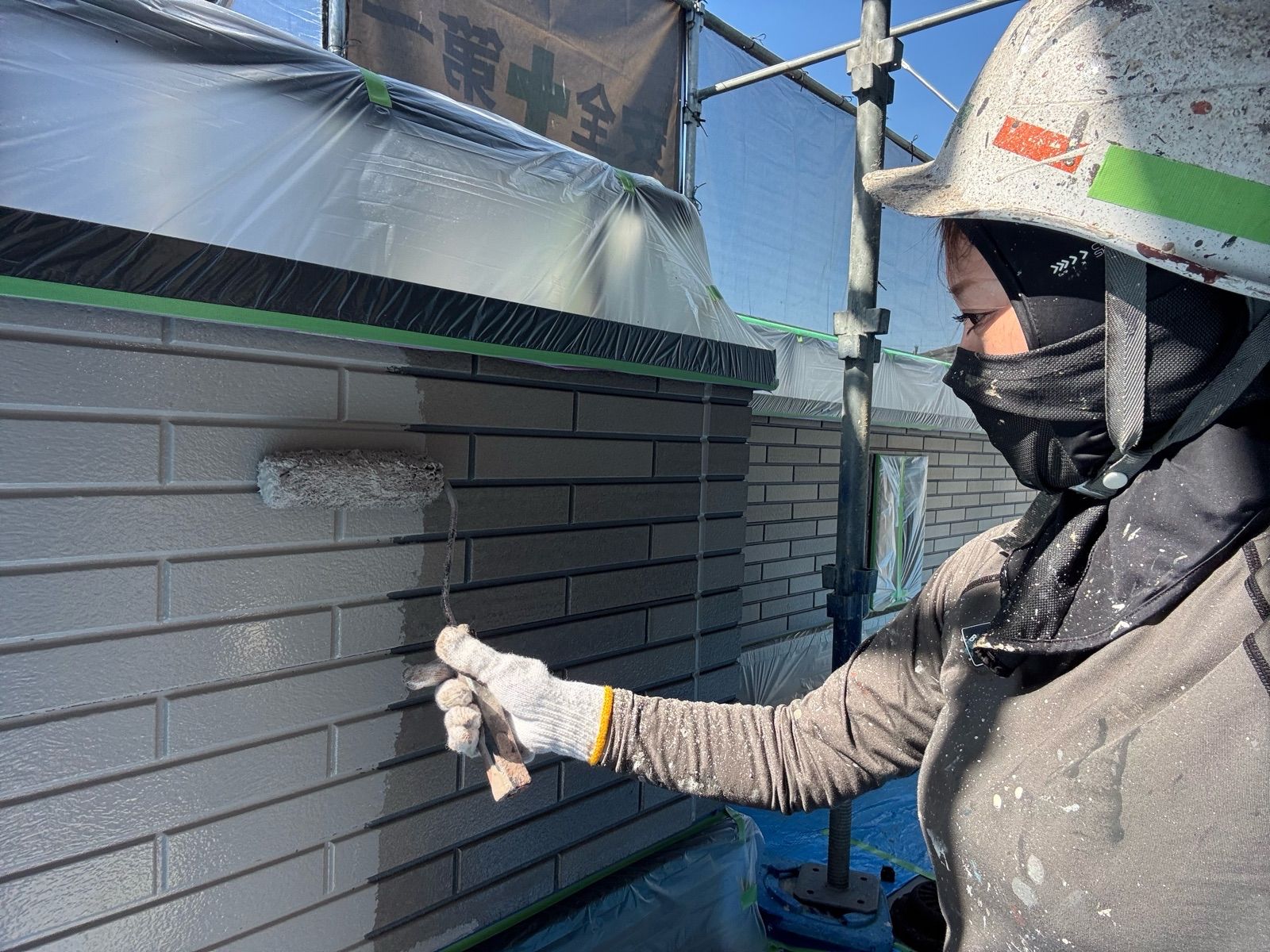

  • 上塗りの1回目を行っています

  • 上塗り1回目作業状況

  • 上塗り1回目作業状況

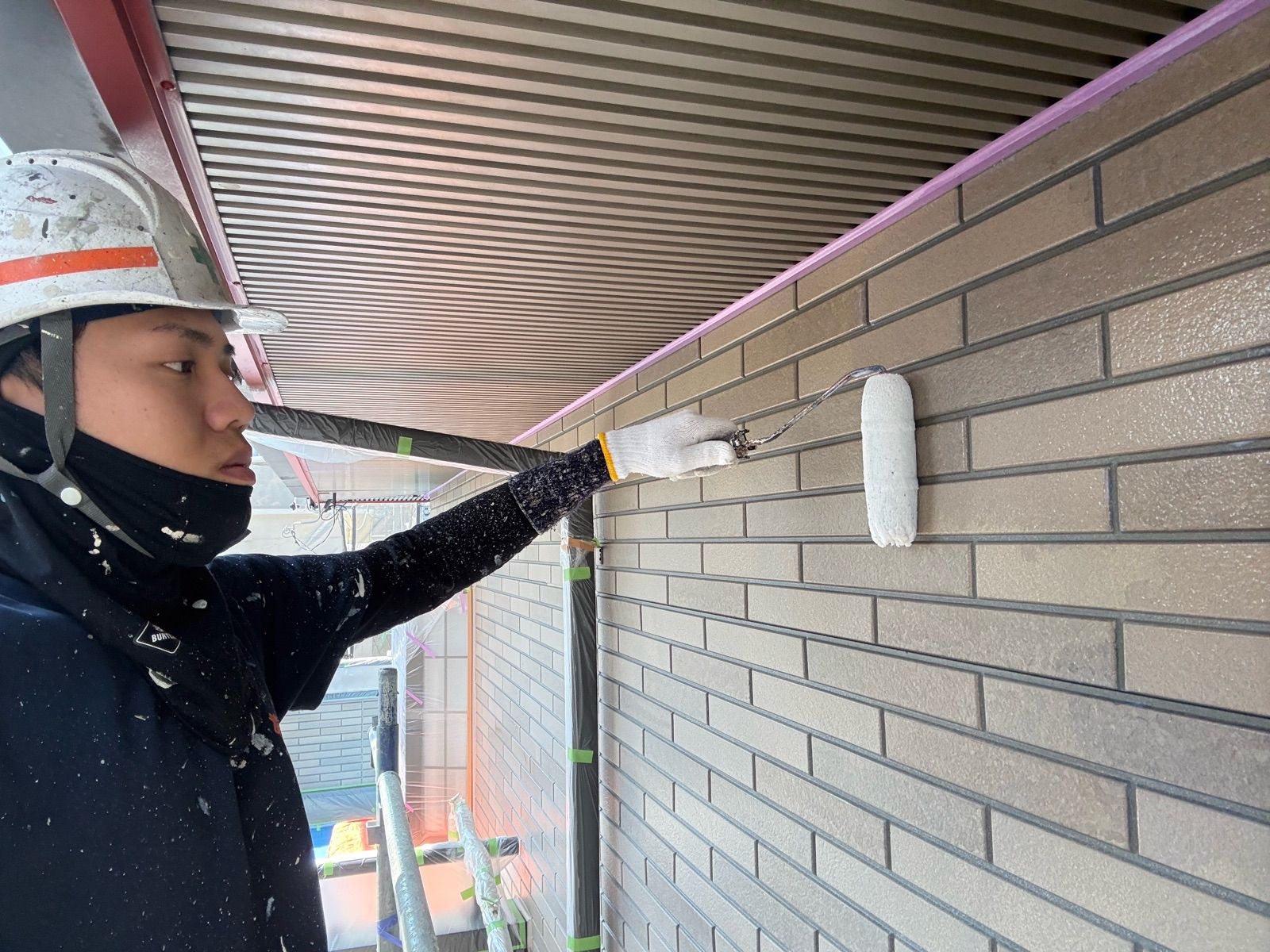

  • 上塗りの2回目を行います

  • 上塗り2回目作業状況

  • 上塗り2回目作業状況

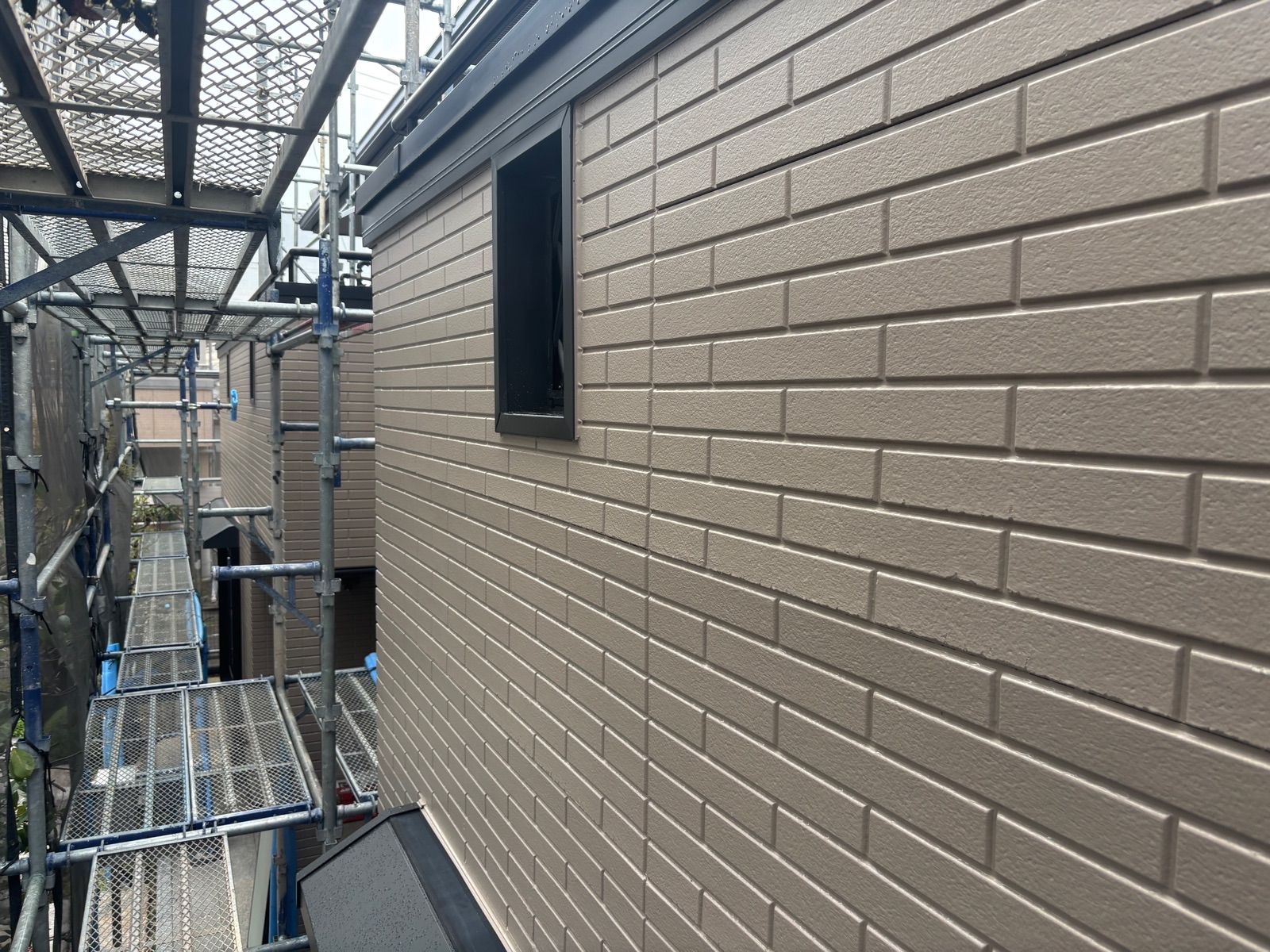

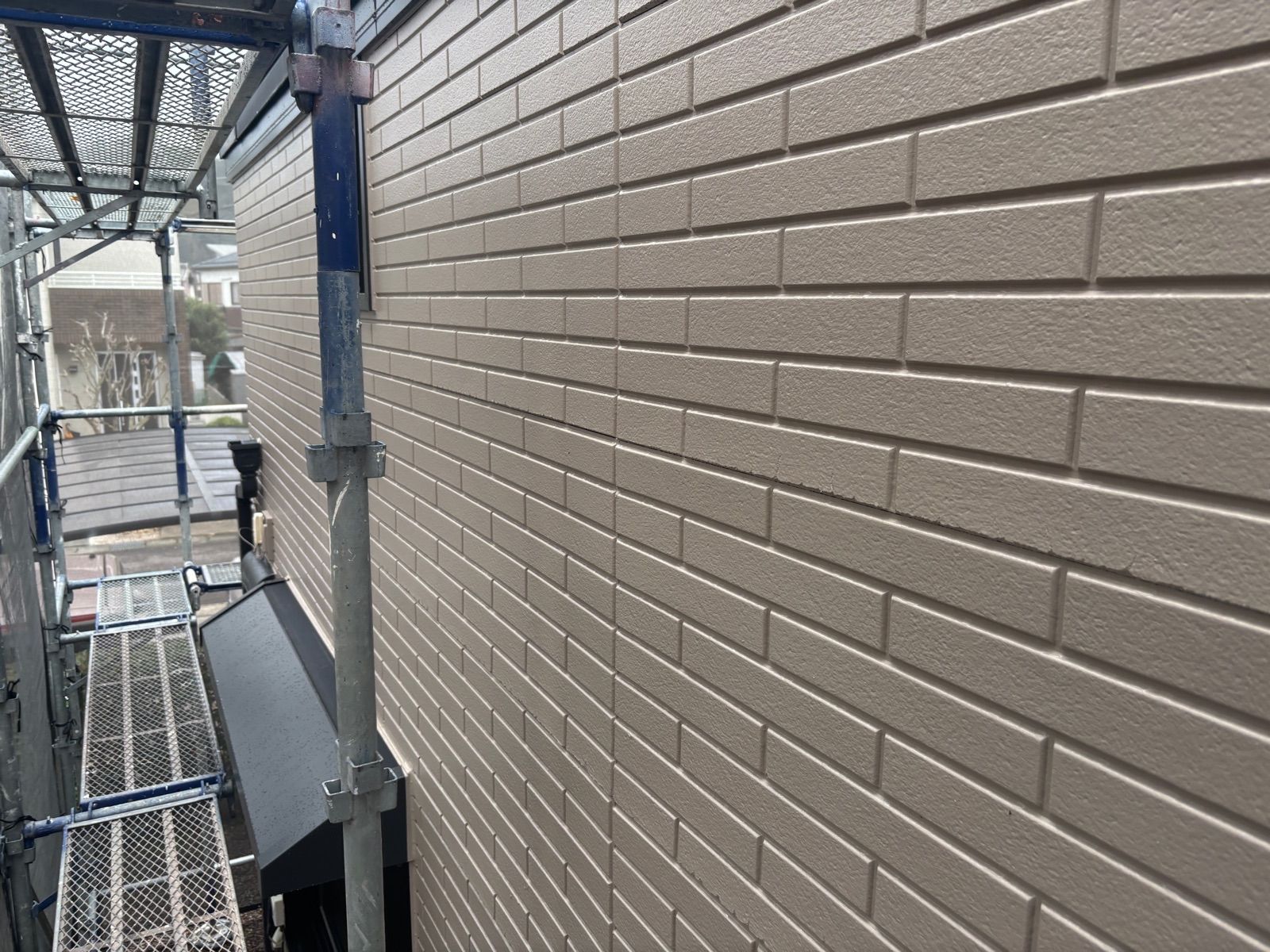

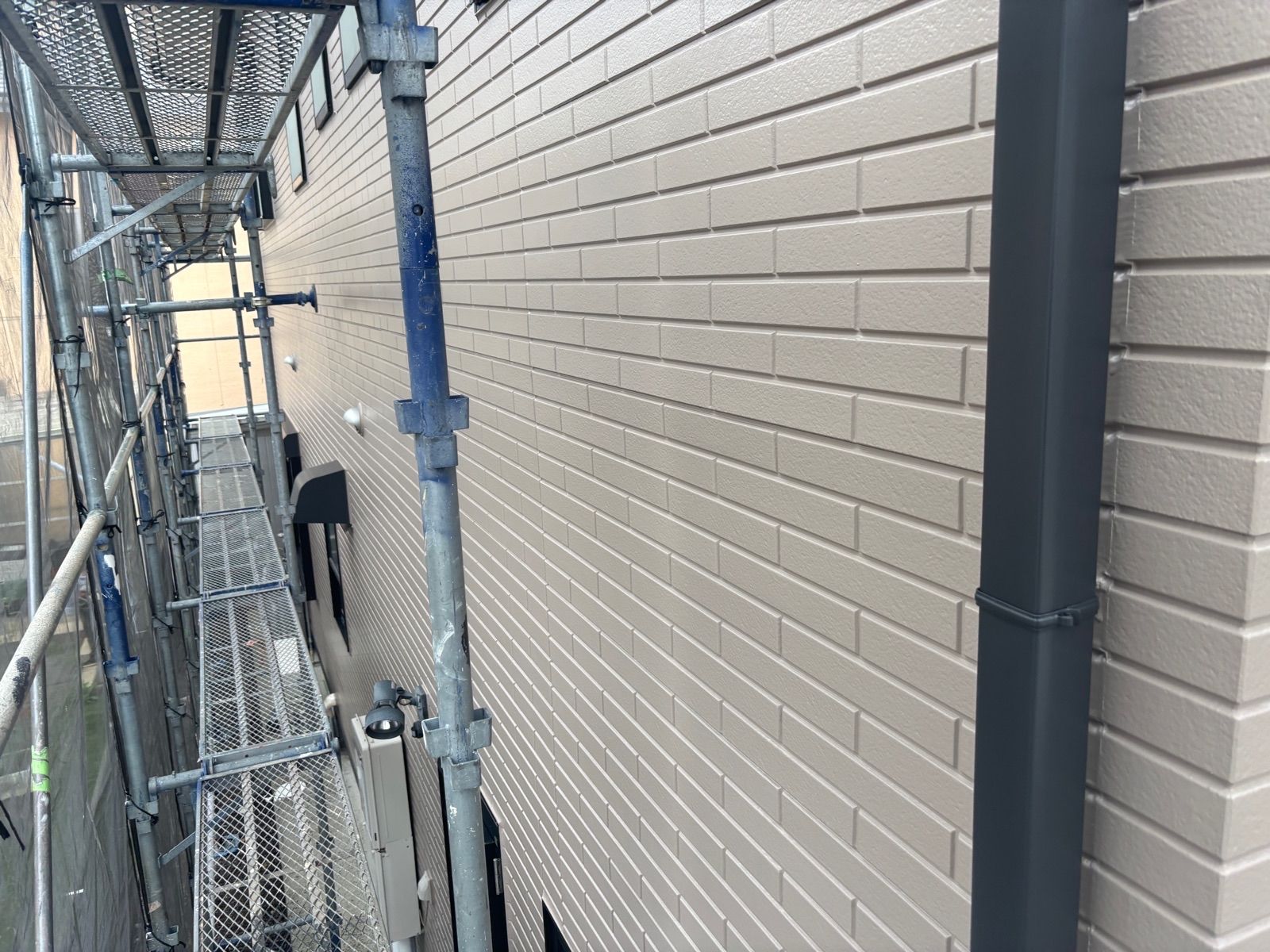

  • 外壁塗装完了

  • 外壁塗装完了

  • 外壁塗装完了

付帯部塗装工事

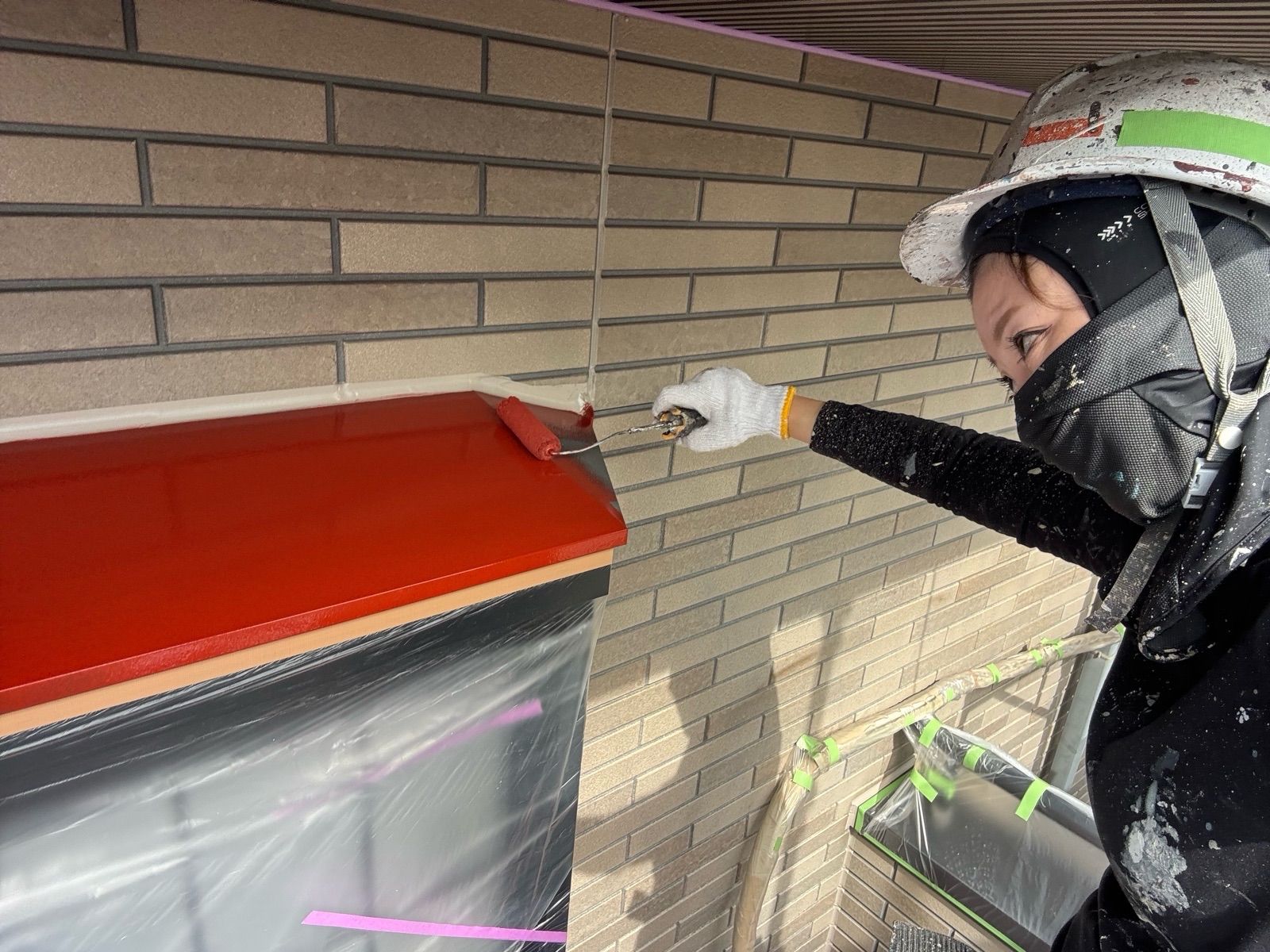

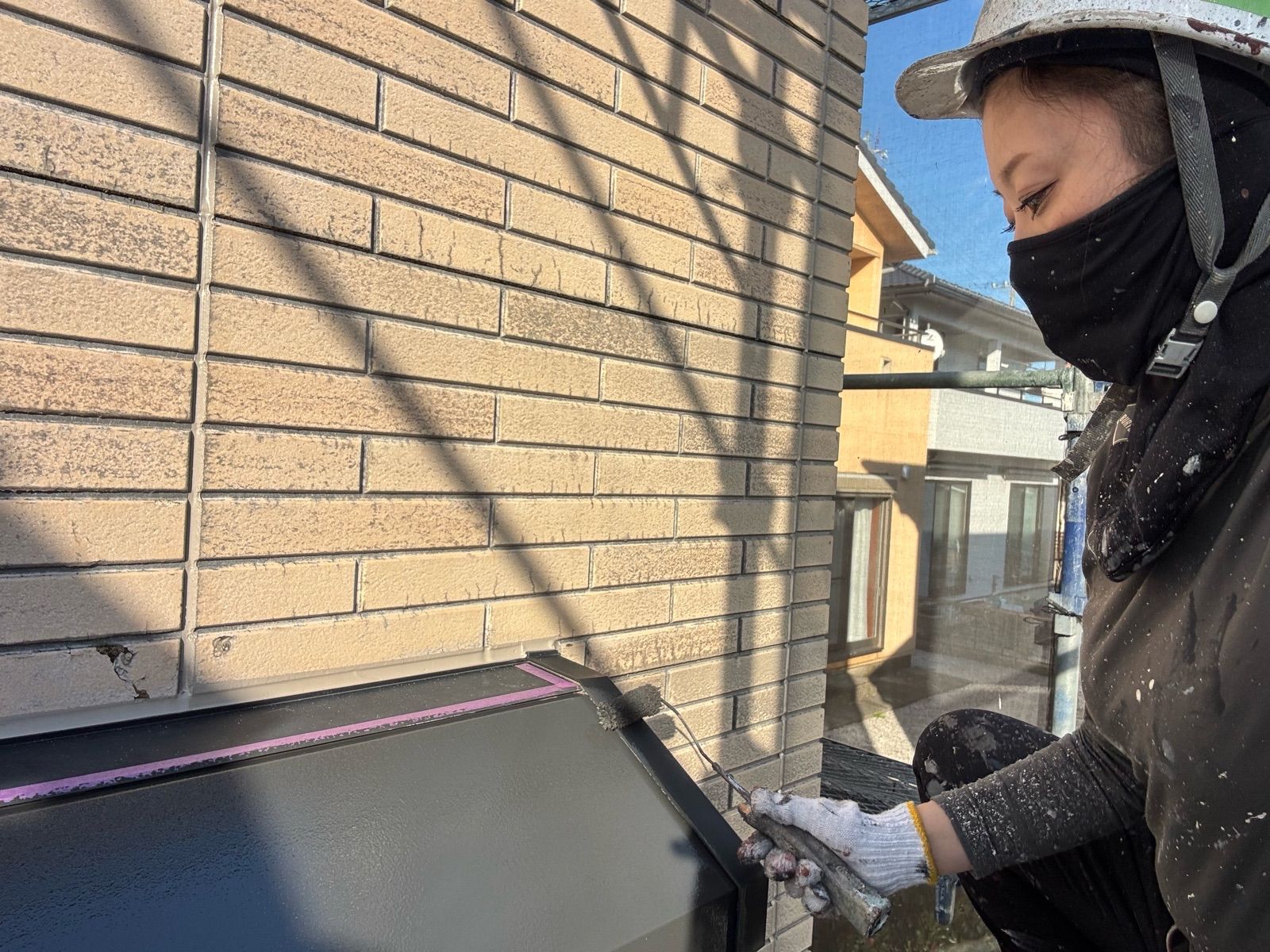

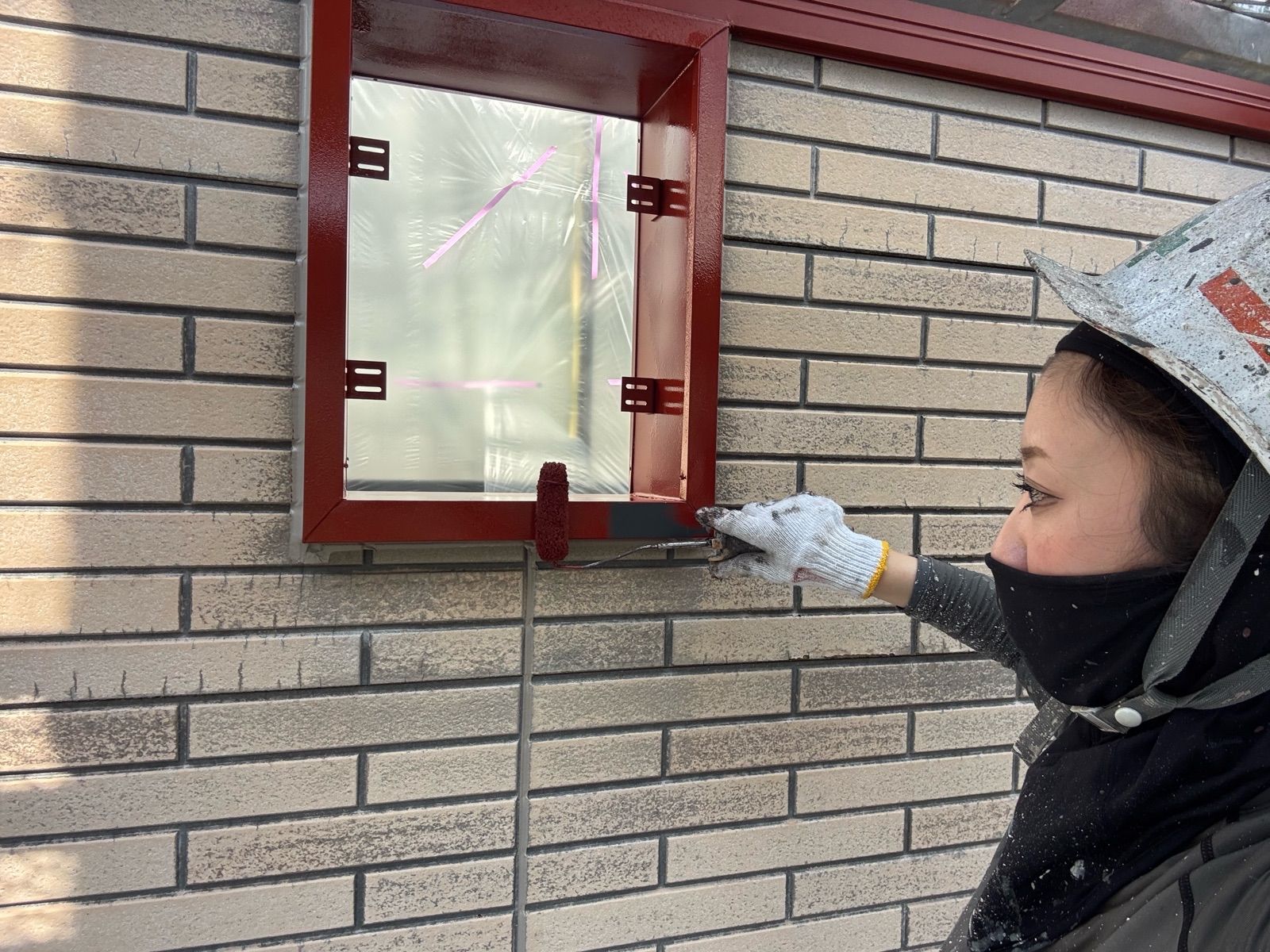

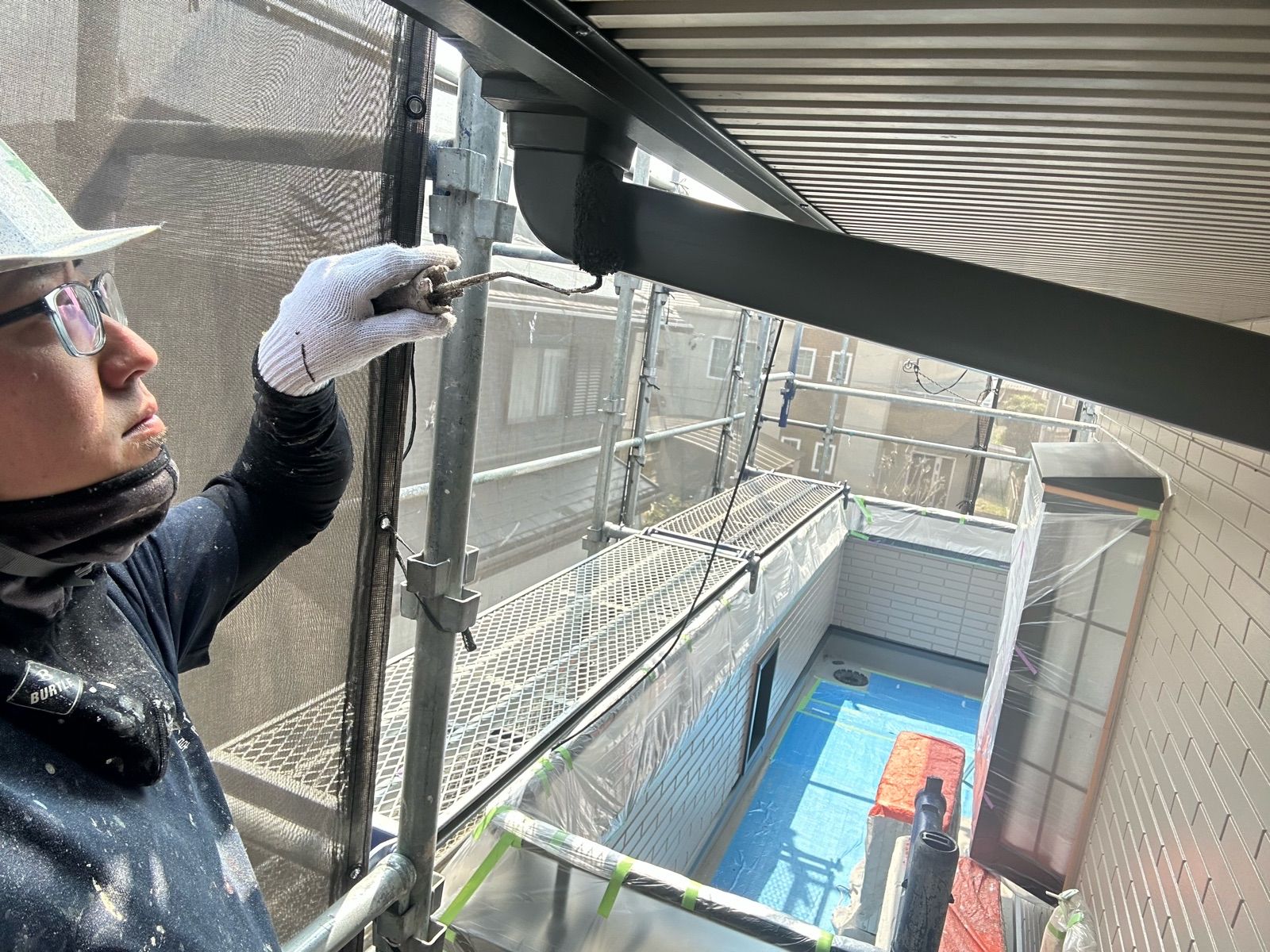

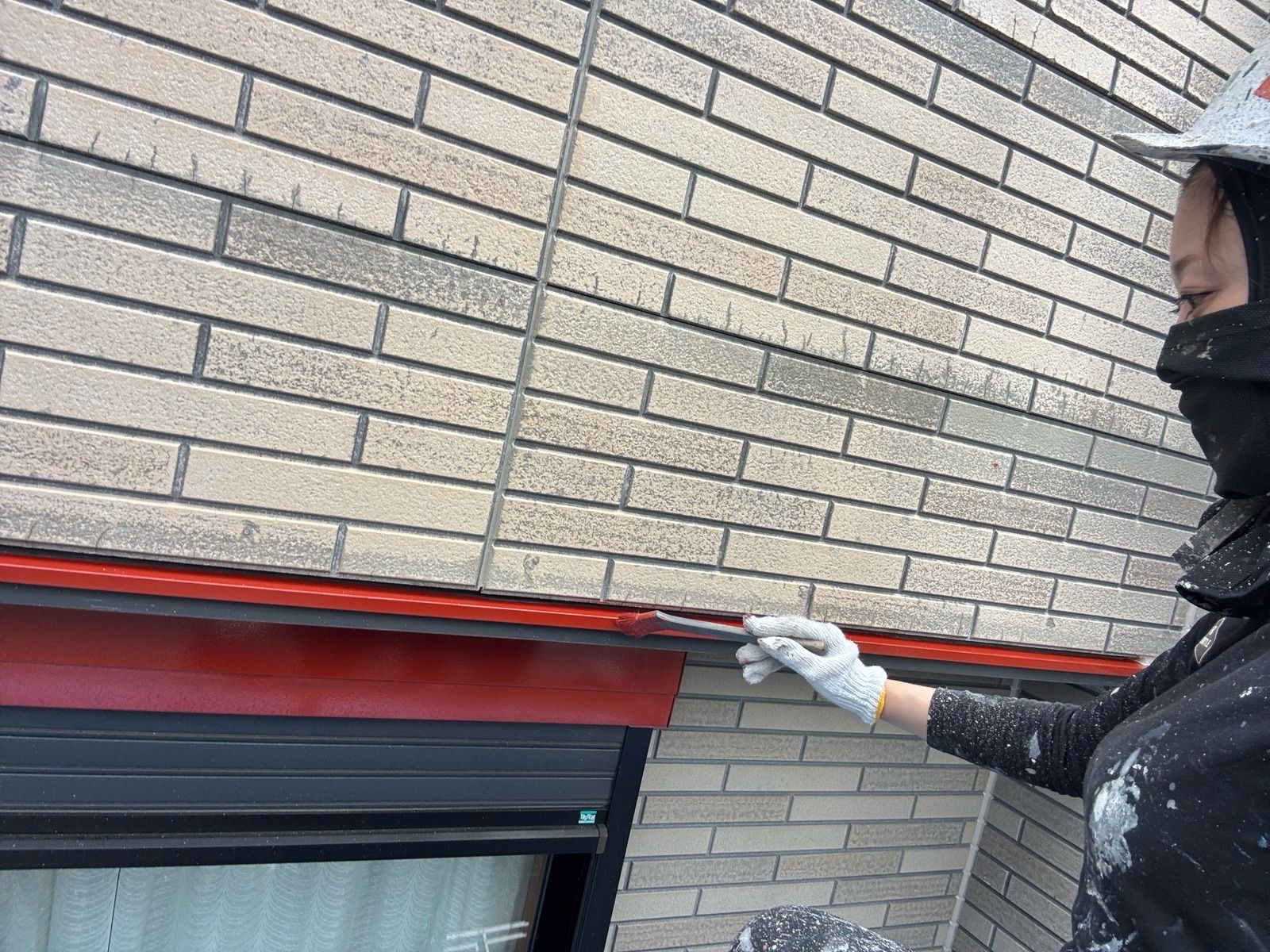

  • 雨樋 下地調整を行っています

  • 雨樋 上塗り1回目作業状況

  • 雨樋 上塗り1回目作業状況

  • 雨樋 上塗り2回目作業状況

  • 雨樋 上塗り2回目作業状況

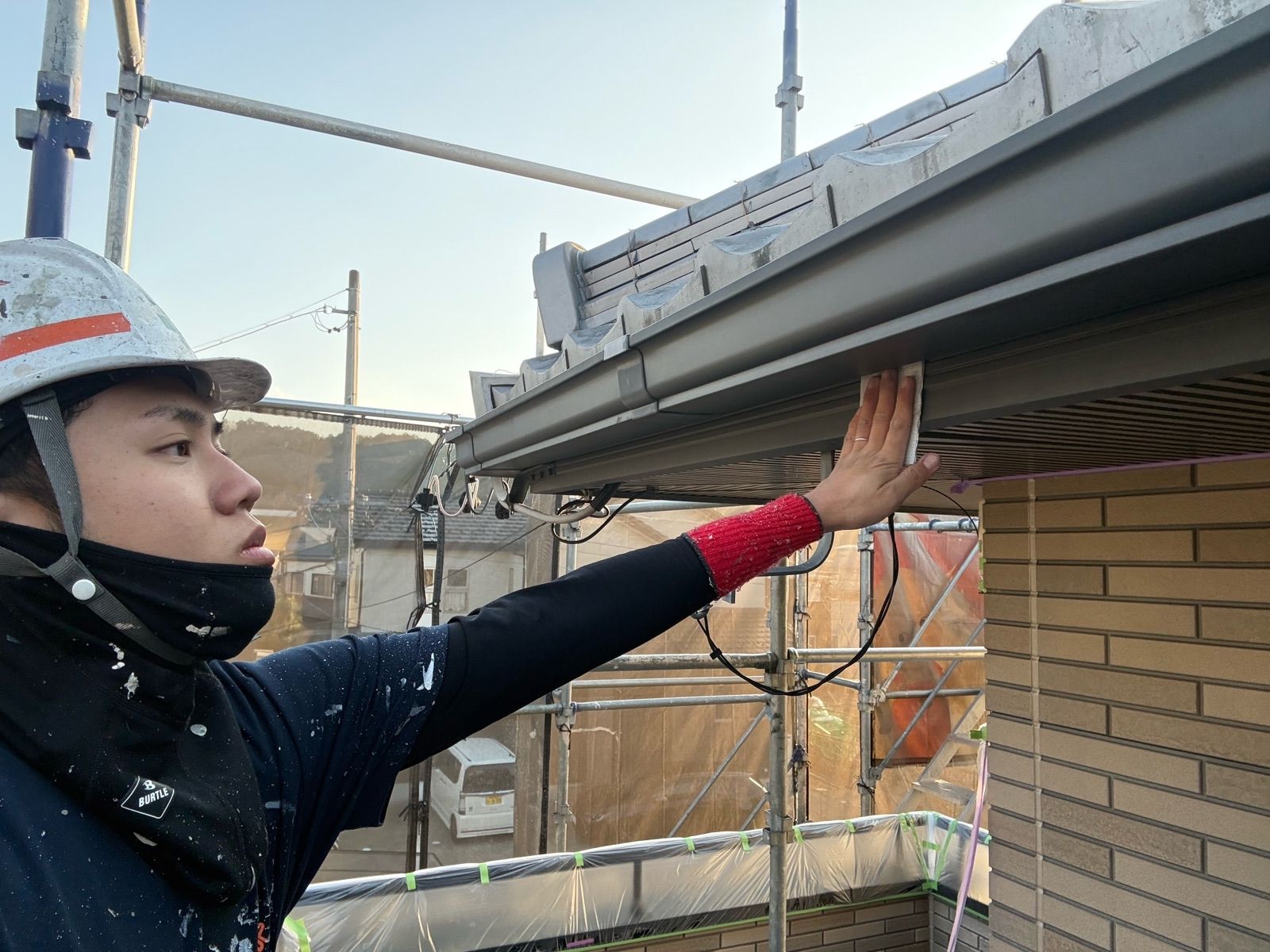

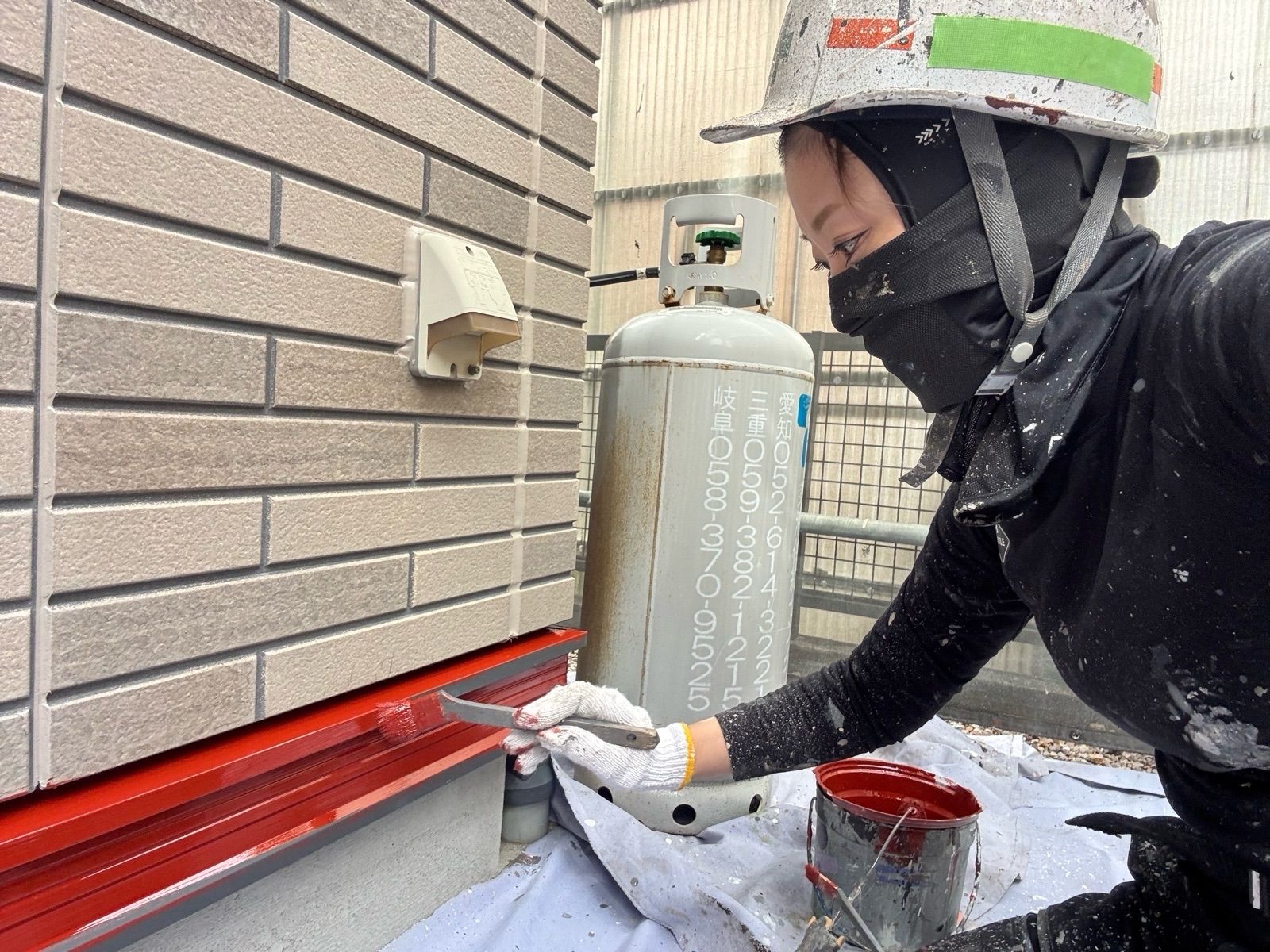

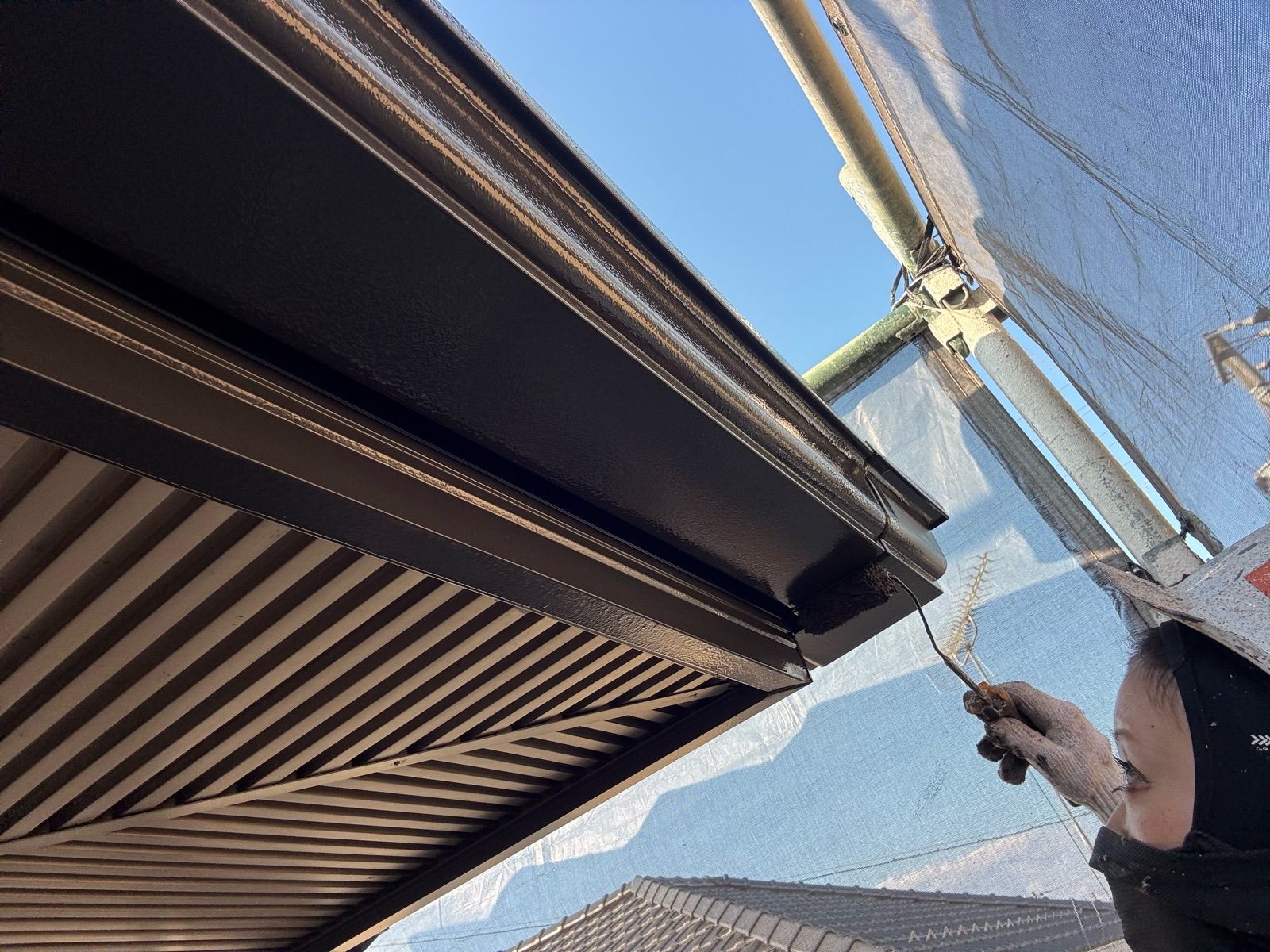

  • 鼻隠し板 下地調整作業状況

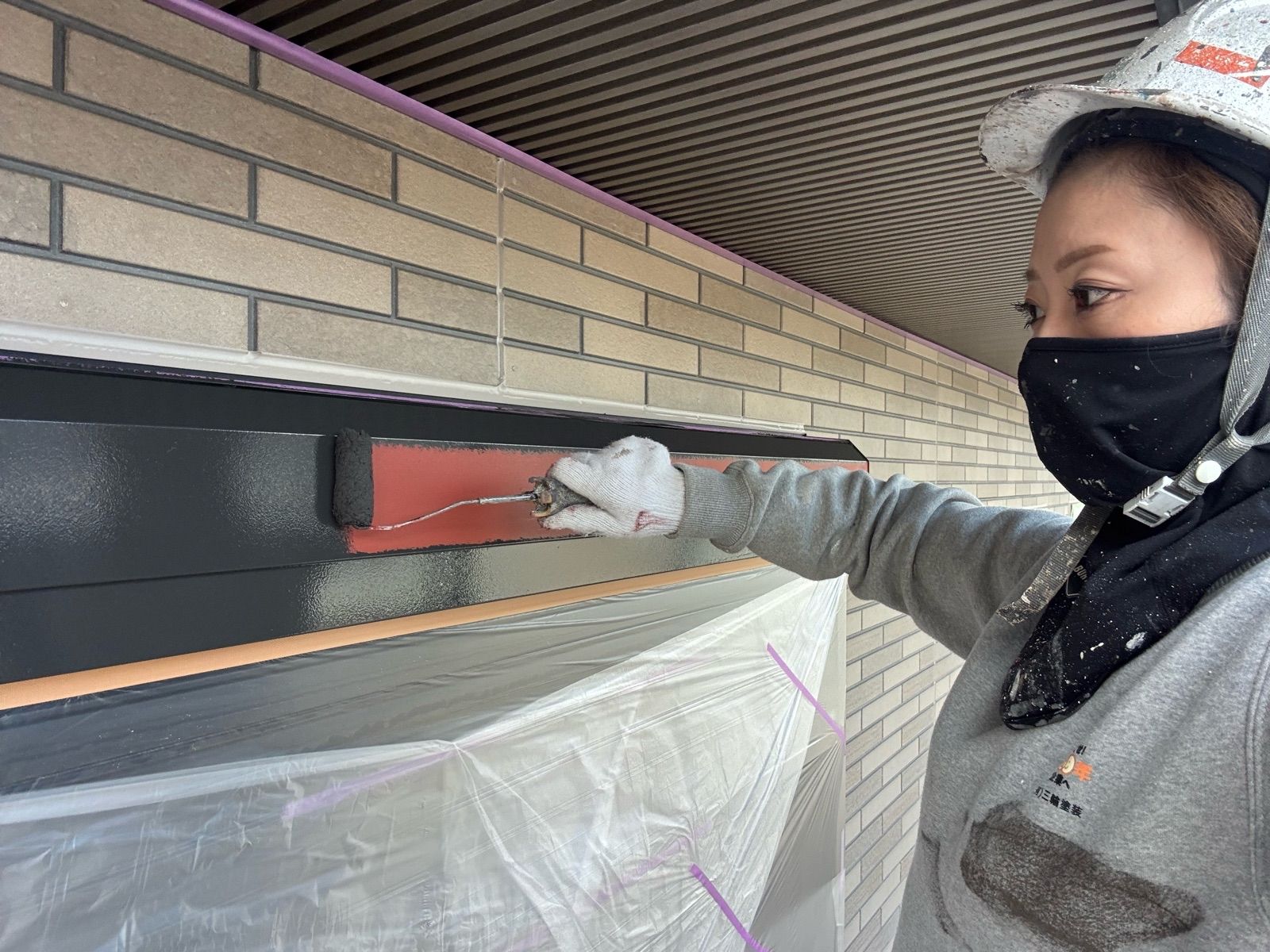

  • 鼻隠し板 錆止め塗装作業状況

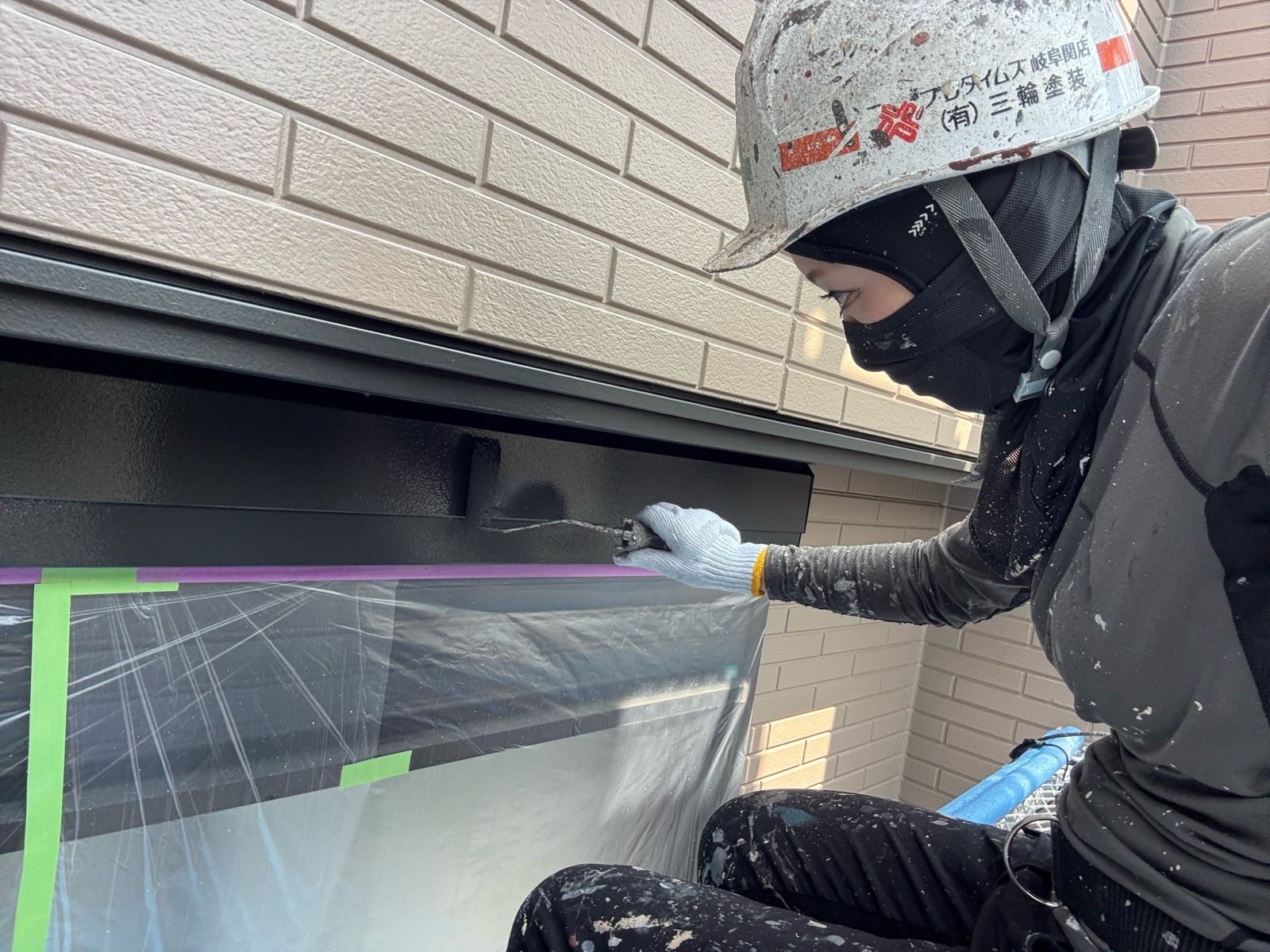

  • 鼻隠し板 上塗り作業状況

  • 雨樋・鼻隠し板 上塗り完了

  • 雨樋・鼻隠し板 上塗り完了

  • シャッタ―ボックス 下地調整作業状況

  • シャッタ―ボックス 下地調整作業状況

  • シャッタ―ボックス 錆止め塗装作業状況

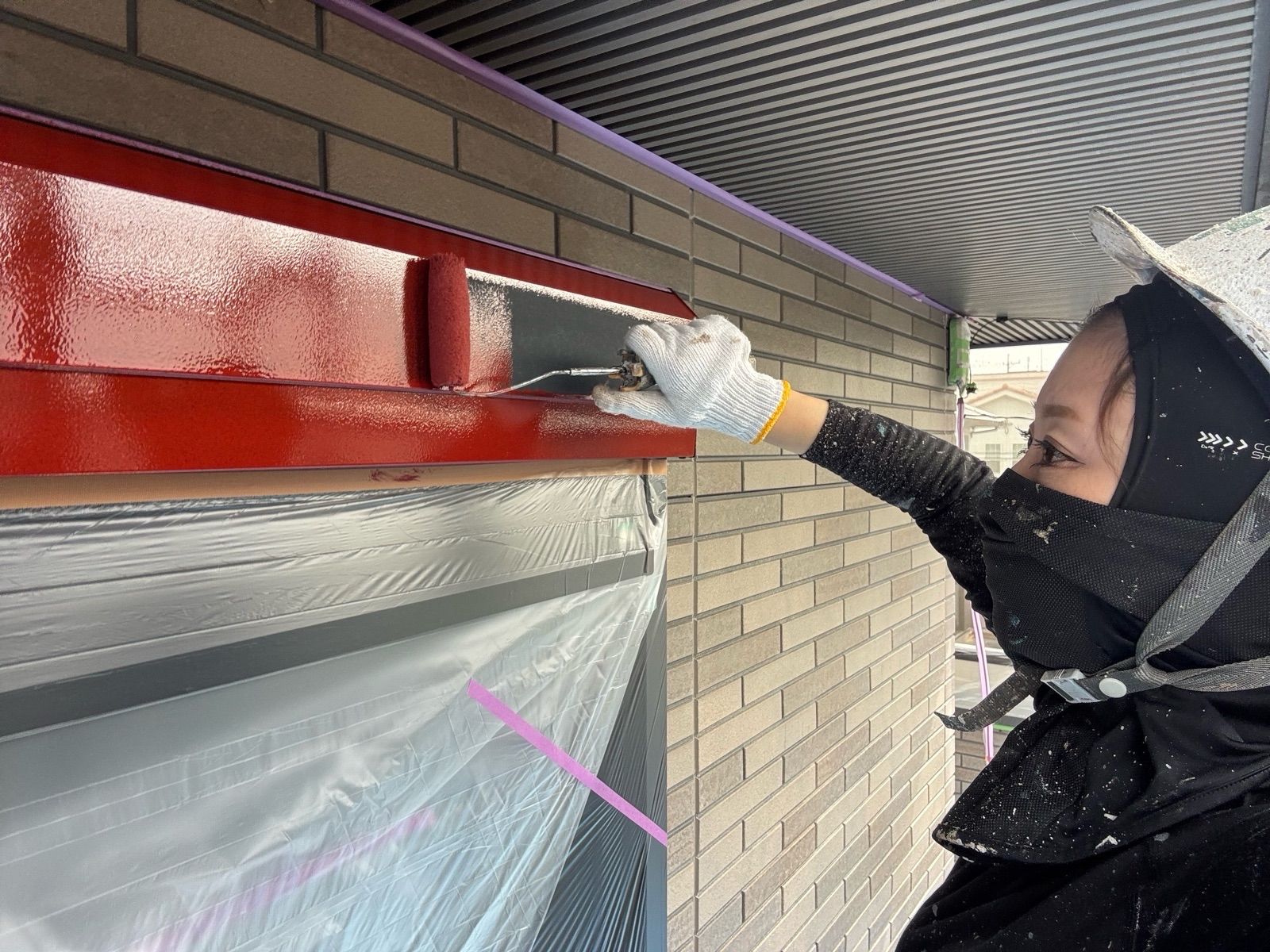

  • シャッタ―ボックス 上塗り1回作業状況

  • シャッタ―ボックス 上塗り1回目完了

  • シャッタ―ボックス 上塗り2回目作業状況

  • シャッタ―ボックス 上塗り2回目作業状況

  • シャッタ―ボックス 上塗り完了

  • シャッタ―ボックス 上塗り完了

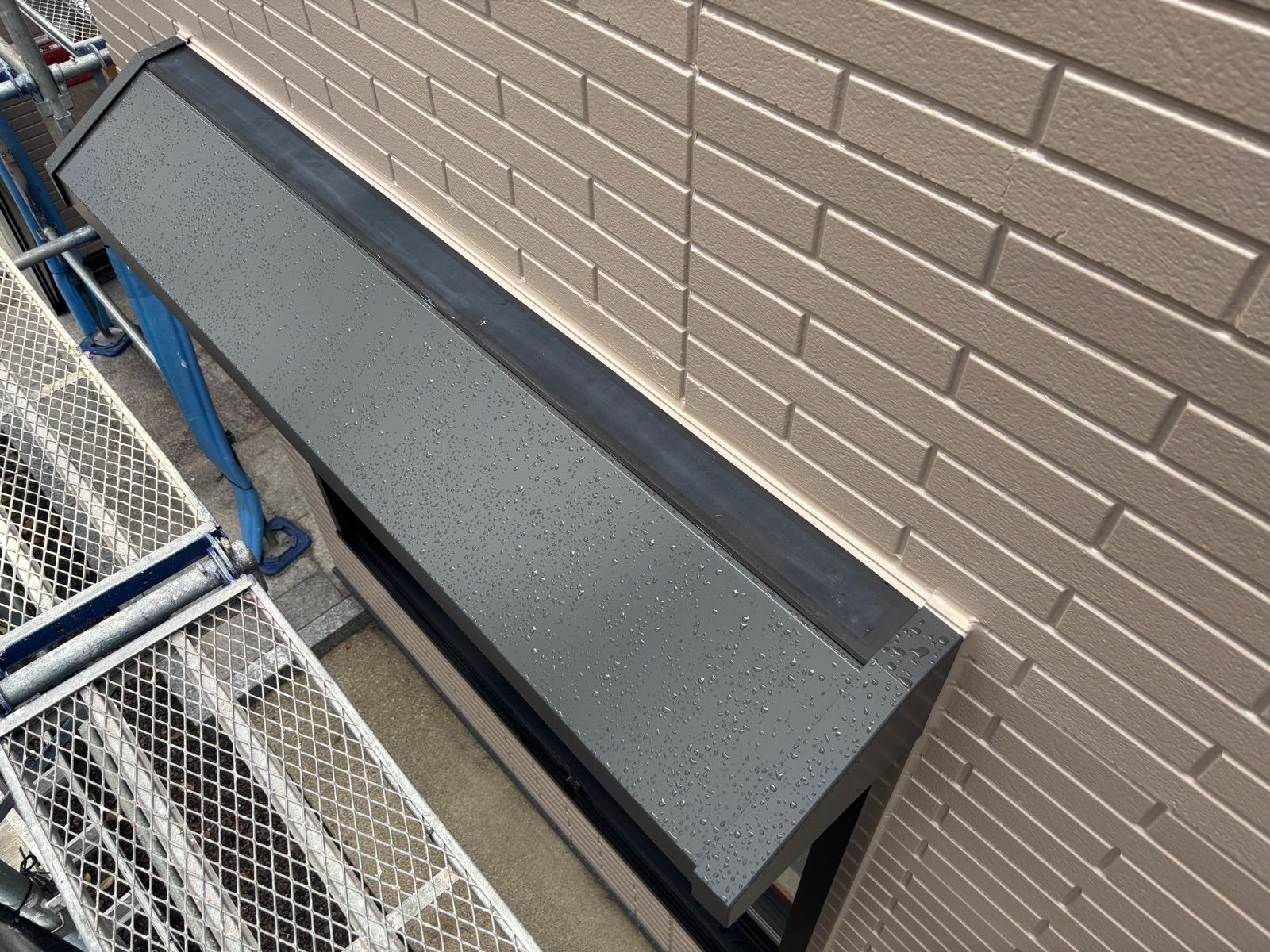

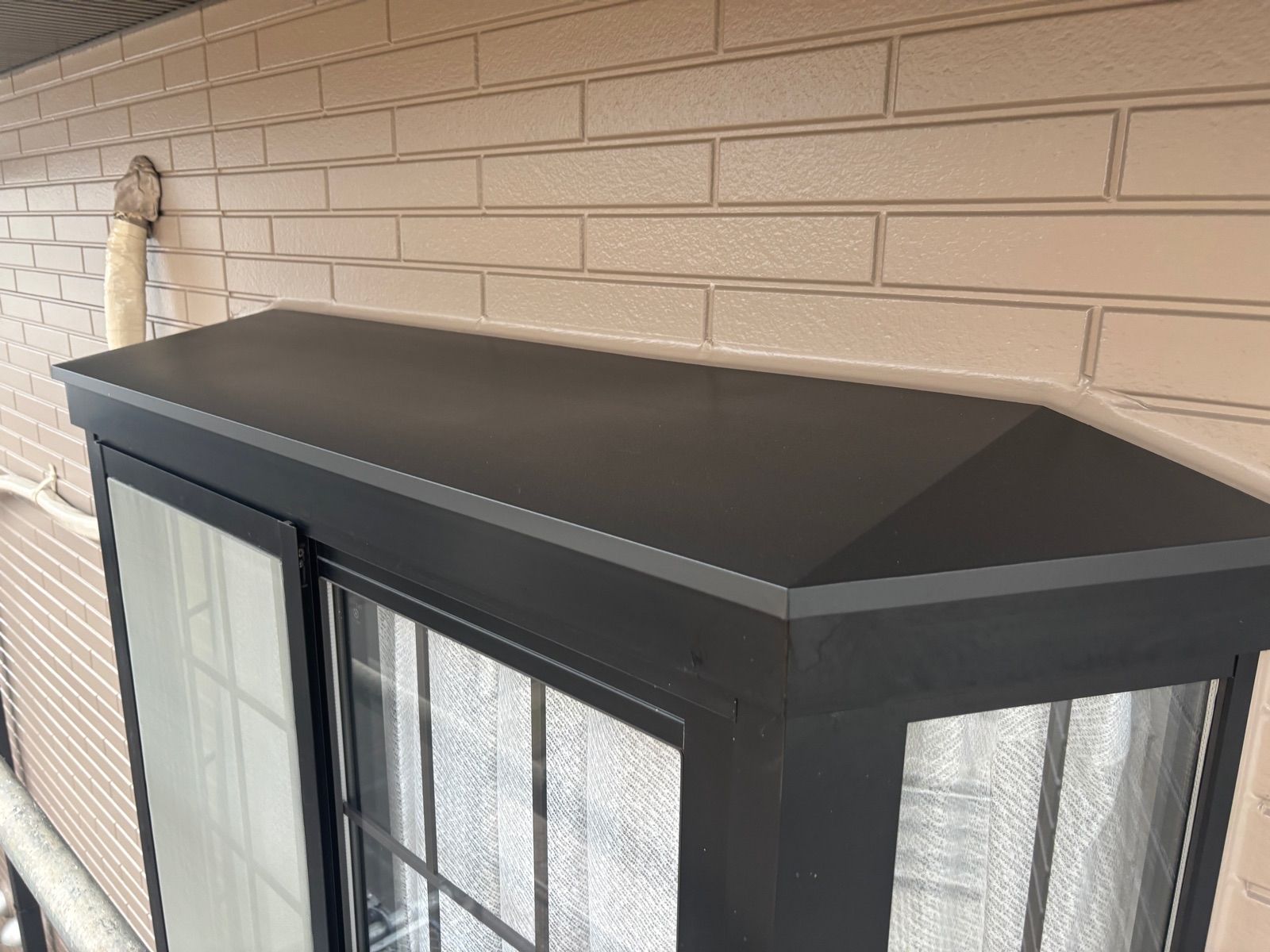

  • 出窓庇 下地処理作業状況

  • 出窓庇 錆止め塗装作業状況

  • 出窓庇 ケレン作業状況

  • 出窓庇 上塗り2回目作業状況

  • 出窓庇 上塗り完了

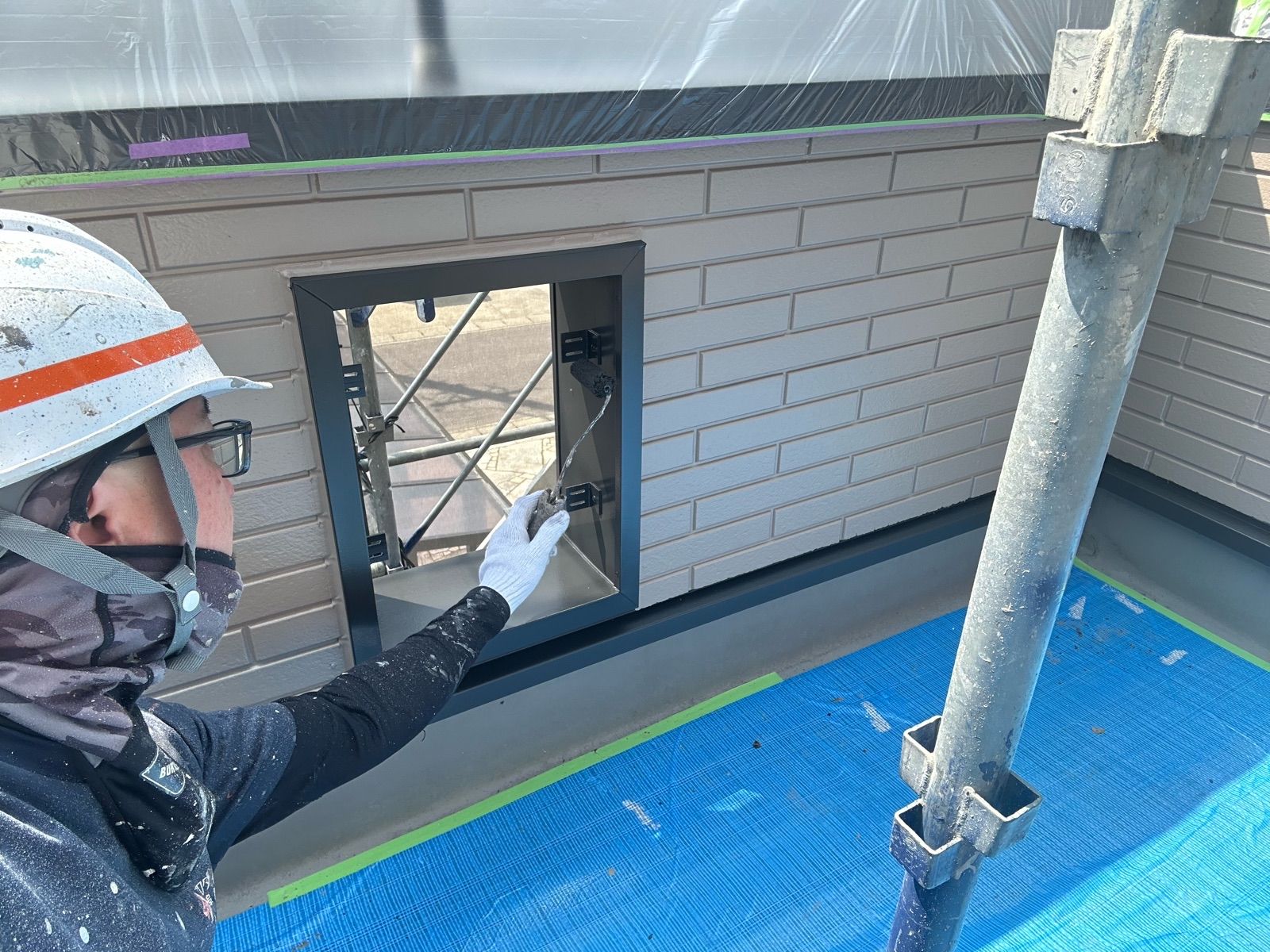

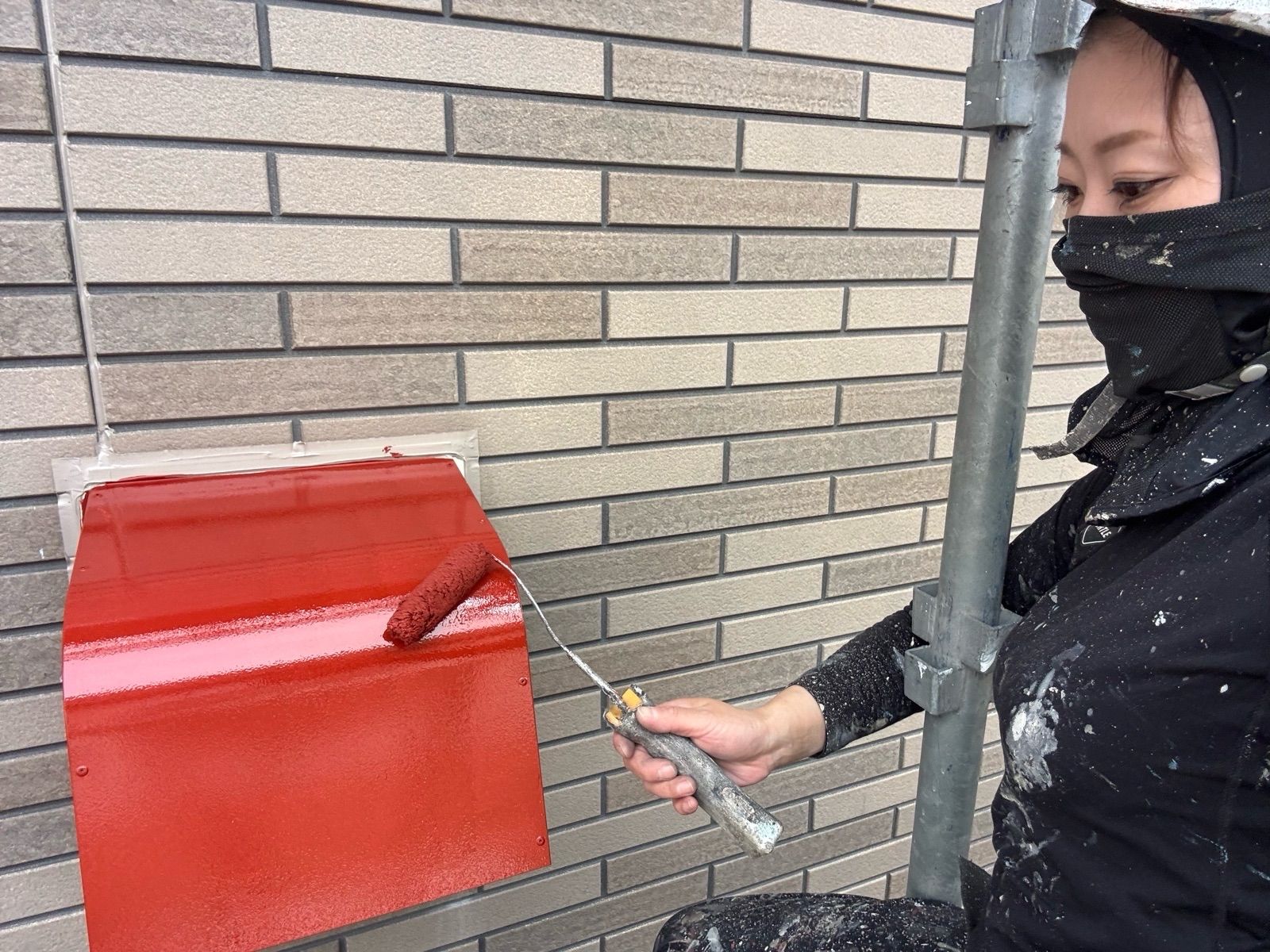

  • 換気フード 下地調整作業状況

  • 換気フード 錆止め塗装作業状況

  • 換気フード 上塗り作業状況

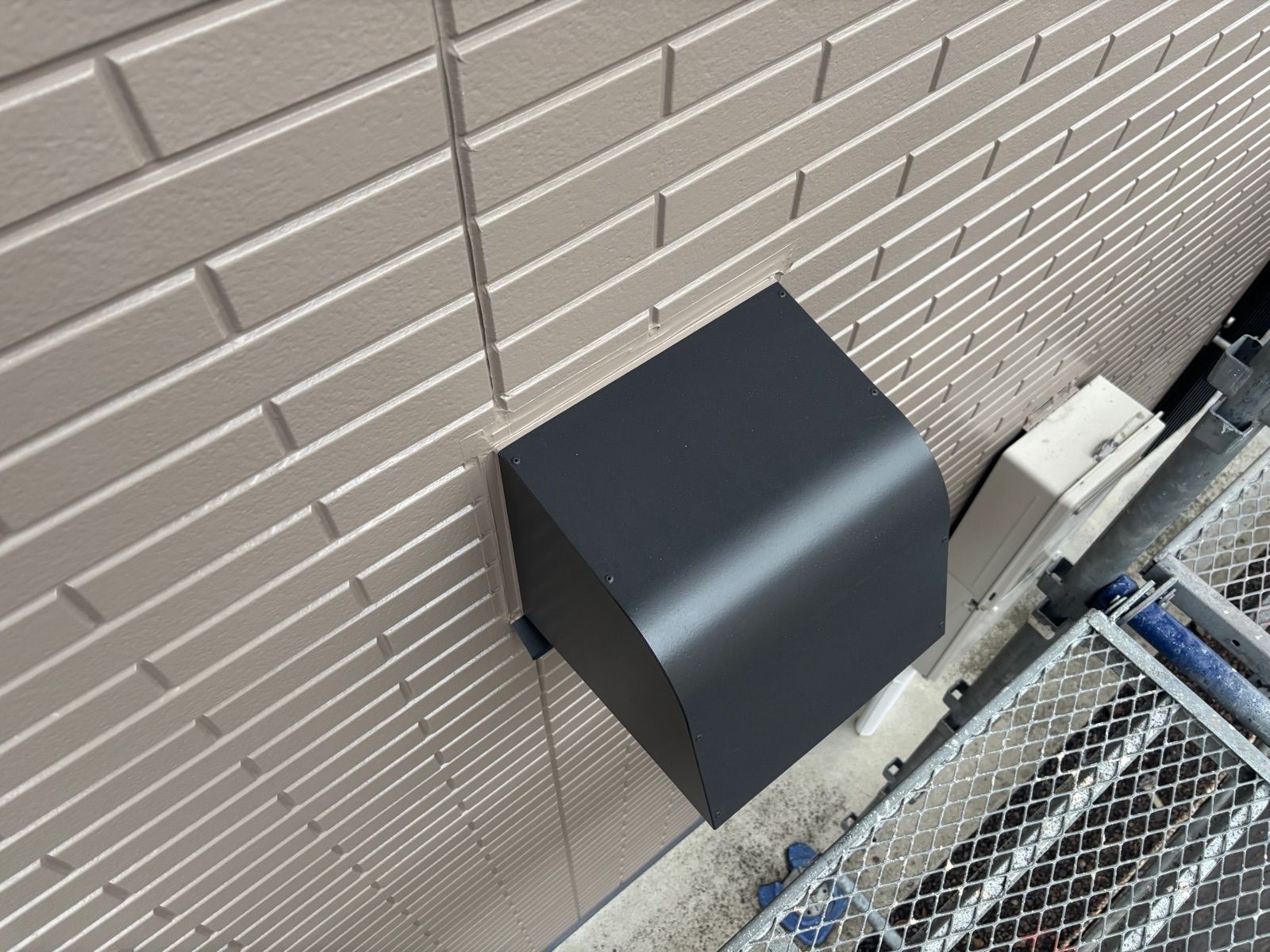

  • 換気フード 上塗り完了

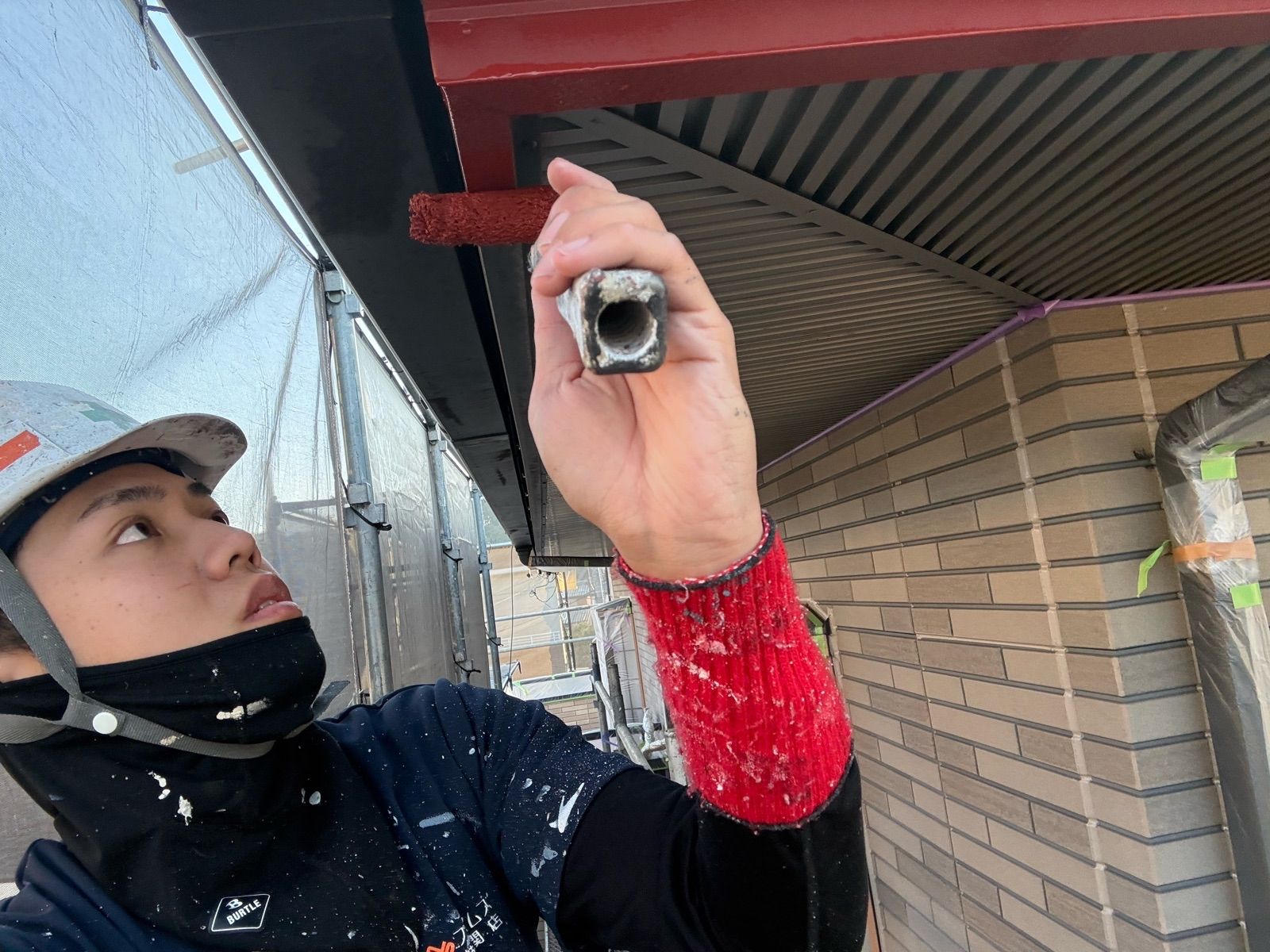

  • 水切 素地調整作業状況

  • 水切 錆止め塗装作業状況

  • 水切 錆止め塗装作業状況

  • 水切 錆止め塗装作業状況

  • 水切 錆止め塗装作業状況

  • 水切 上塗り1回目作業状況

  • 水切 上塗り1回目作業状況

  • 水切 上塗り1回目作業状況

  • 水切 上塗り2回目作業状況

  • 水切 上塗り2回目作業状況

  • 水切 上塗り完了

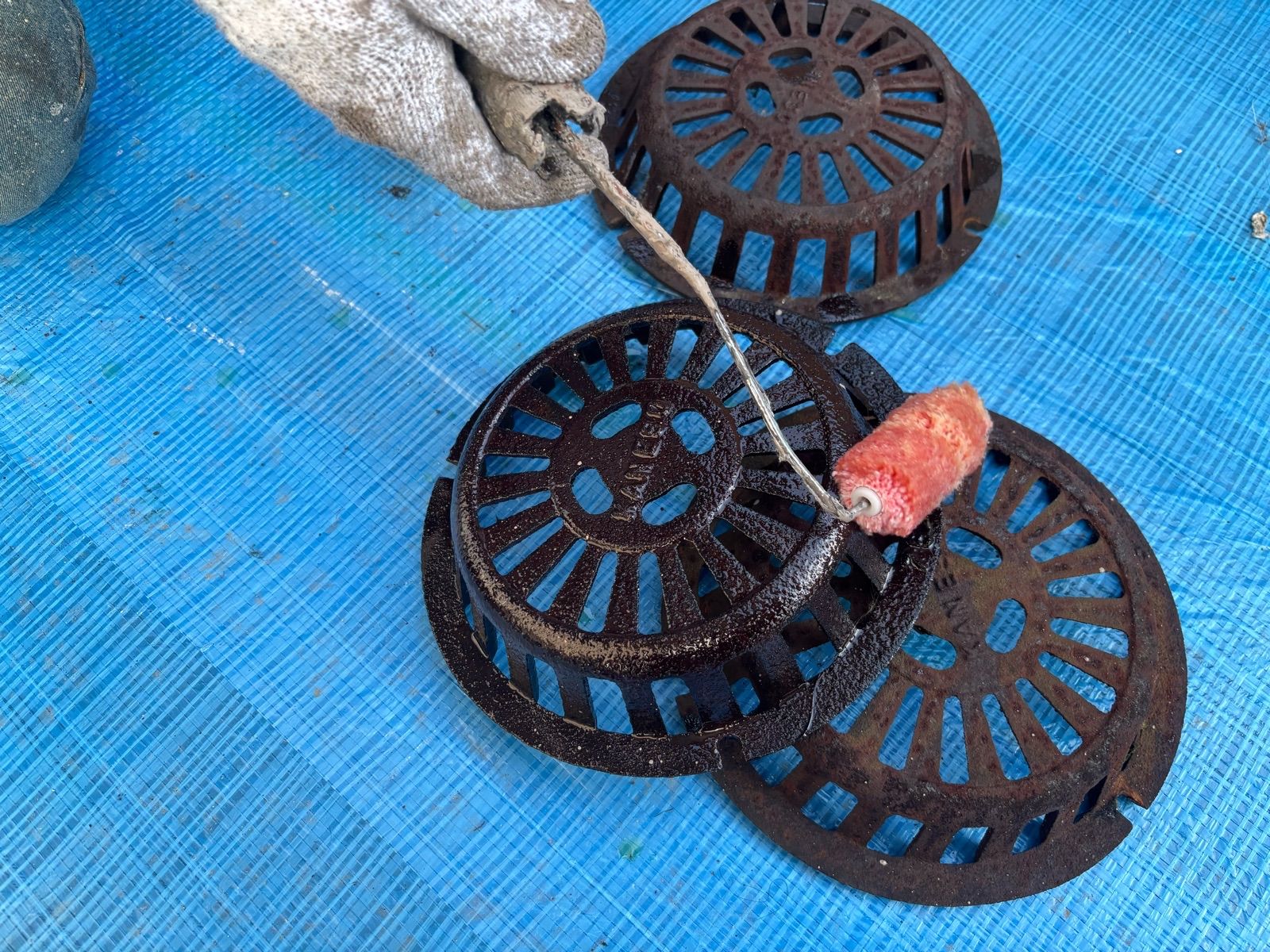

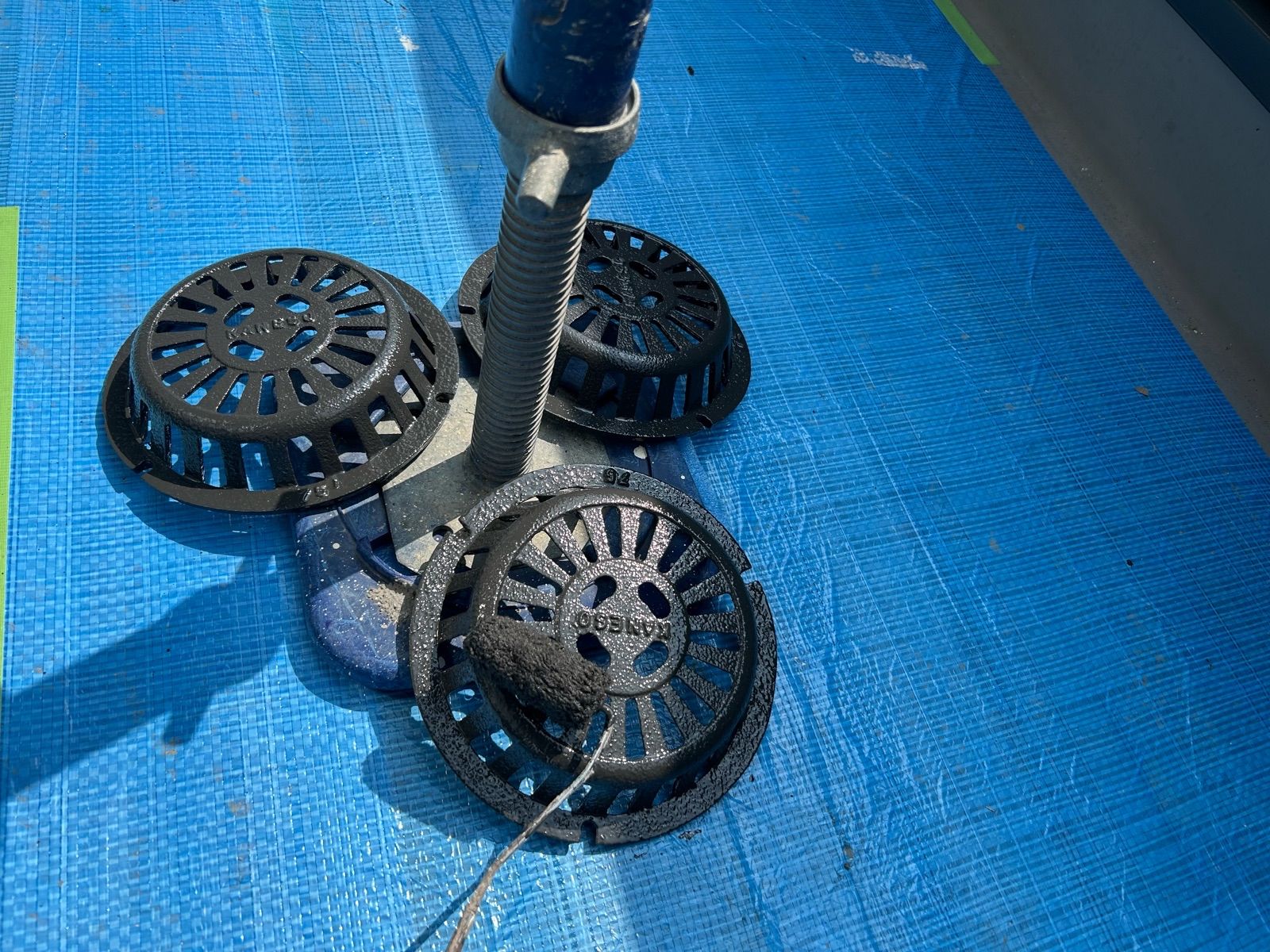

  • 排水ドレンストレーナー 下塗り1回目作業状況

  • 排水ドレンストレーナー 下塗り2回目作業状況

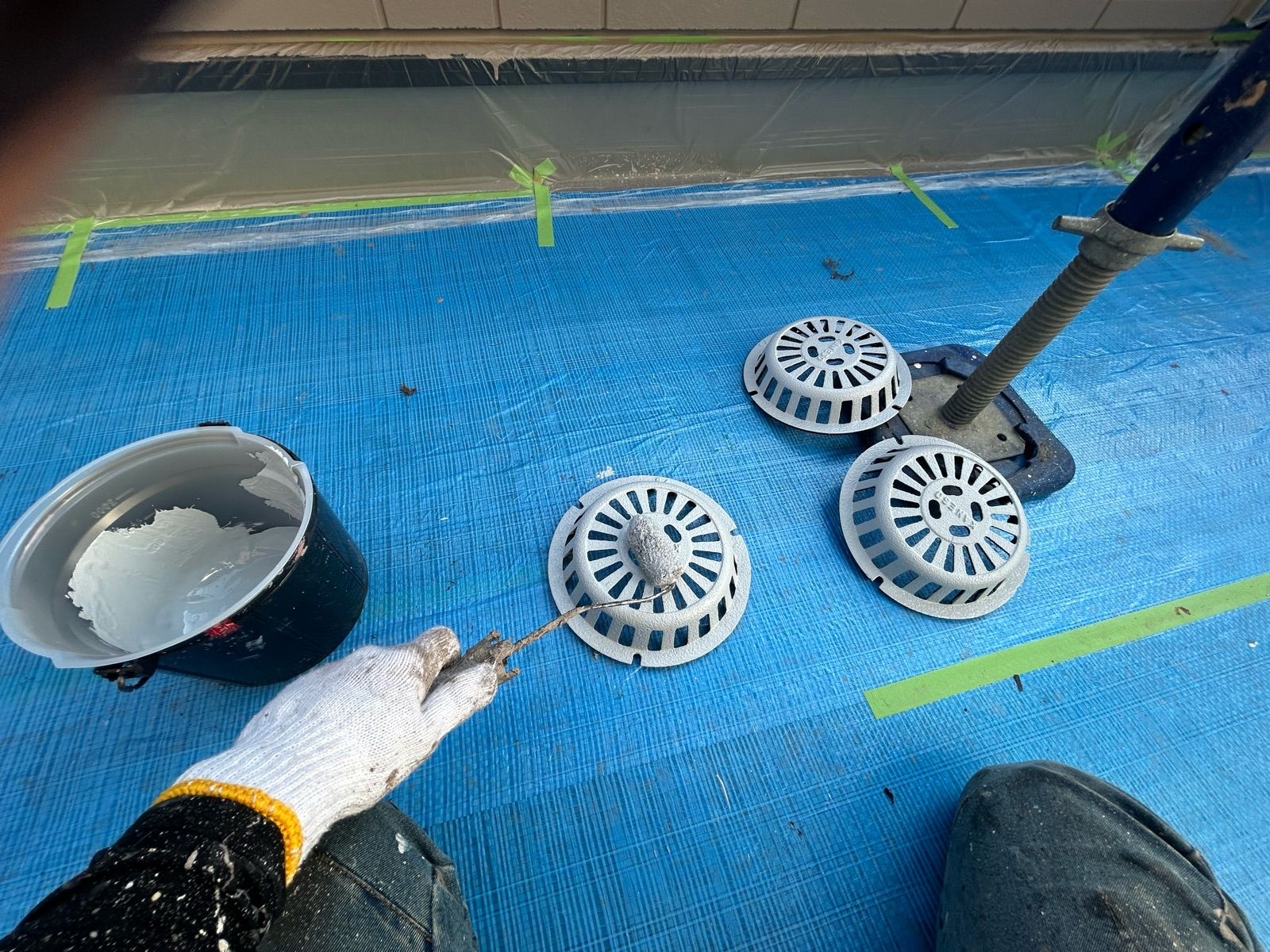

  • 排水ドレンストレーナー 上塗り完了

ベランダ防水塗装工事

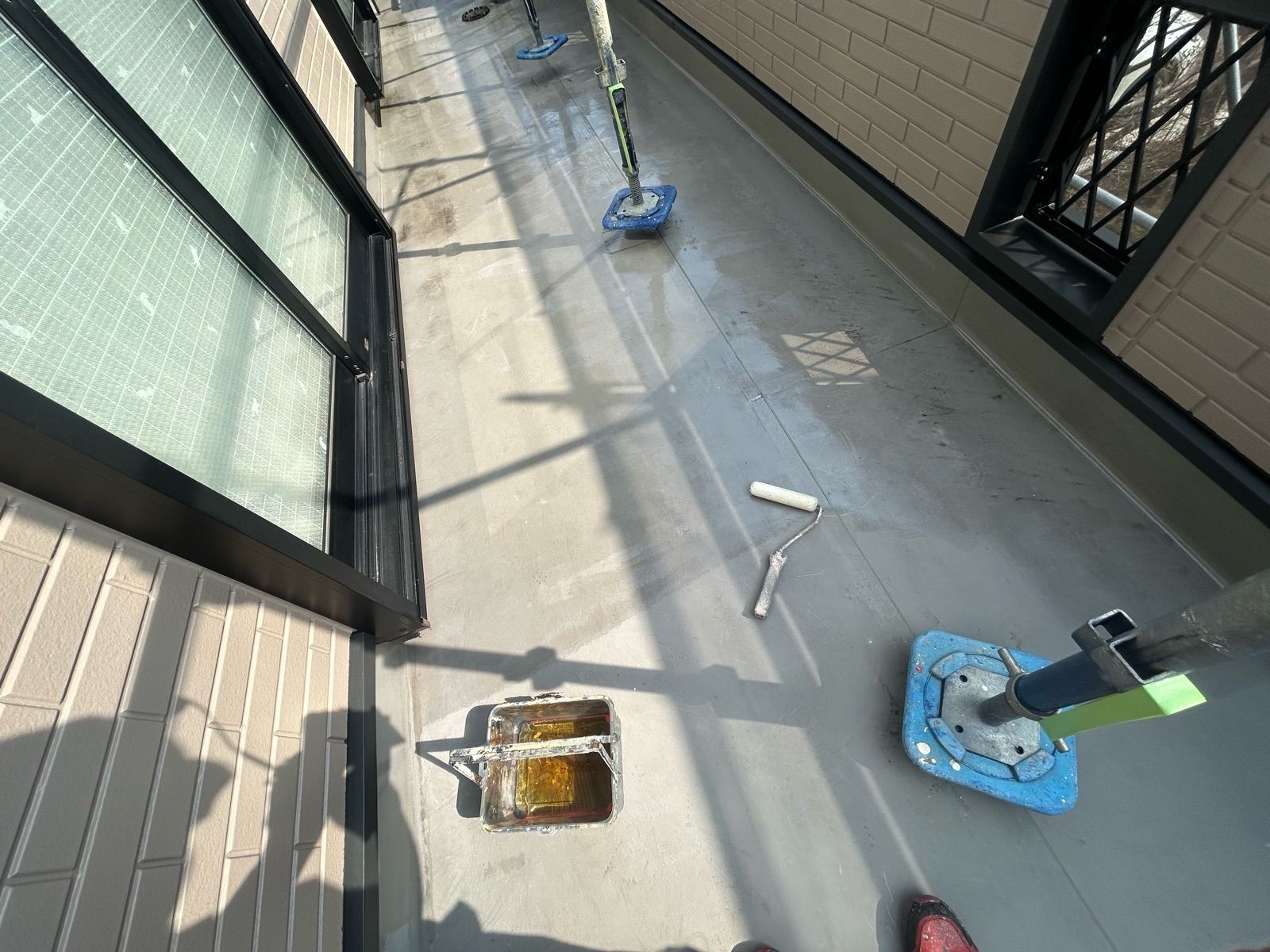

  • ベランダ防水にプライマーを塗布しています

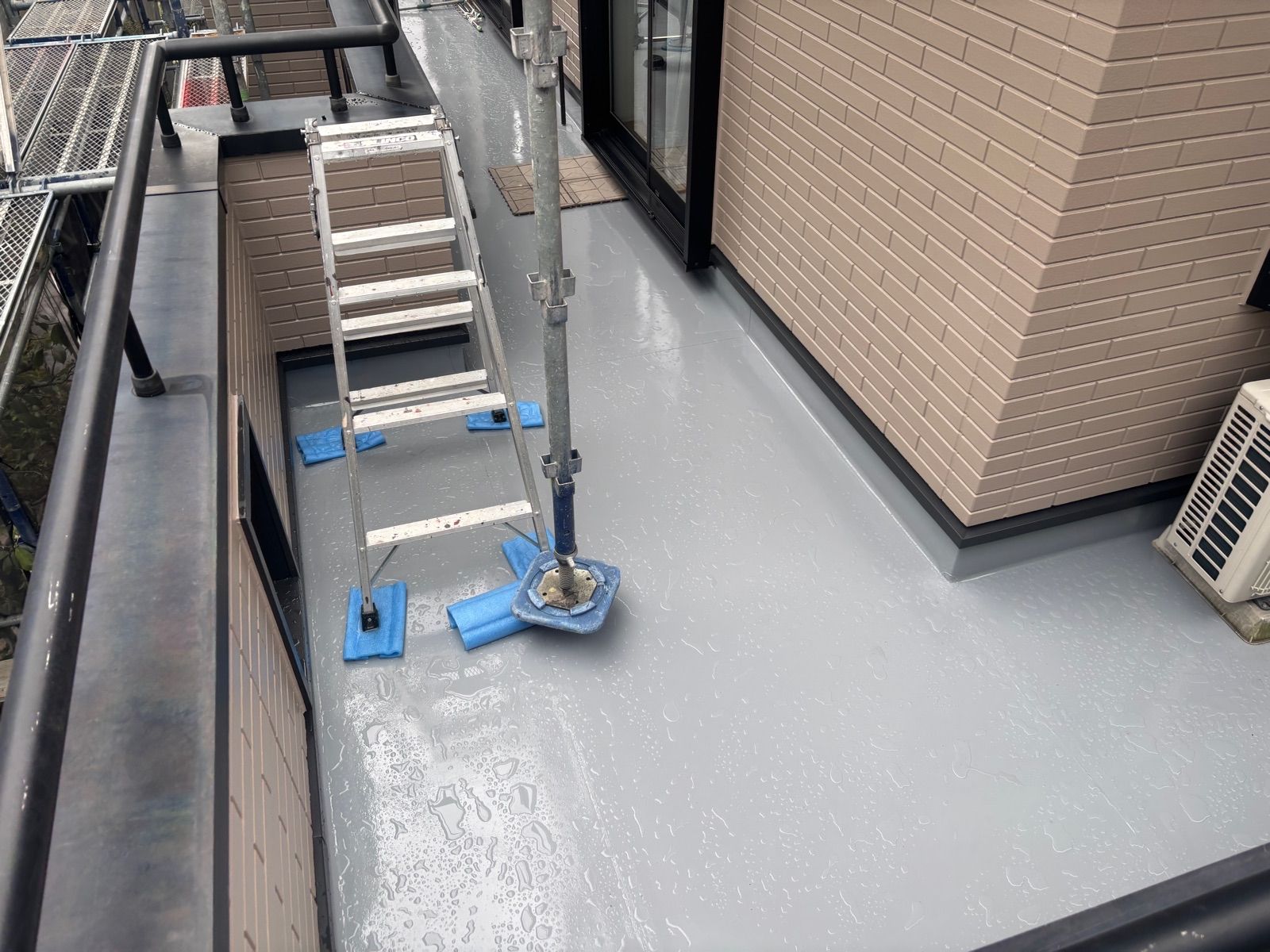

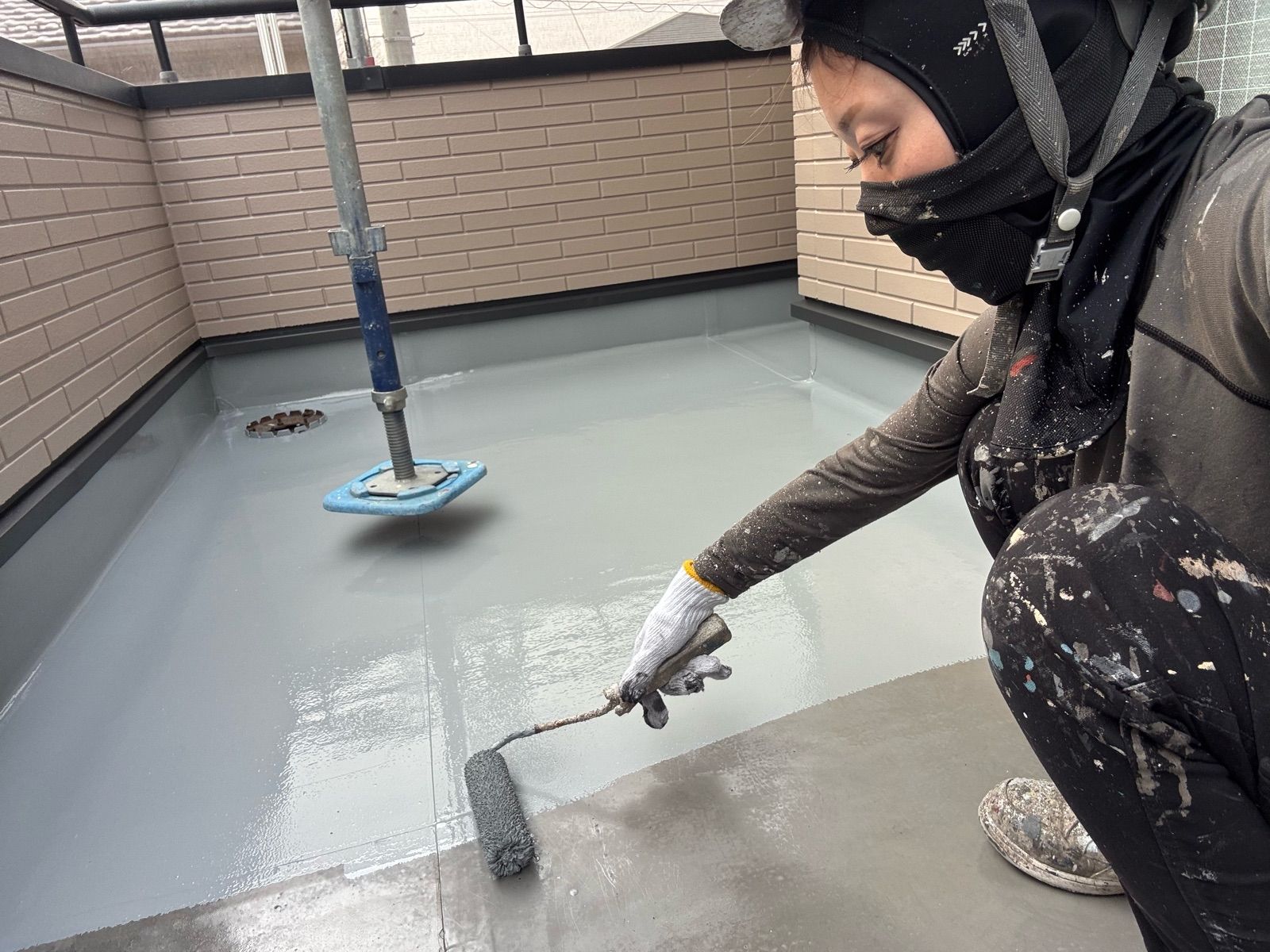

  • トップコートを塗ります

  • トップコート完了

  • トップコート完了
