関市パナホーム施工事例|瓦棟の積み直しから外壁塗装まで徹底補修

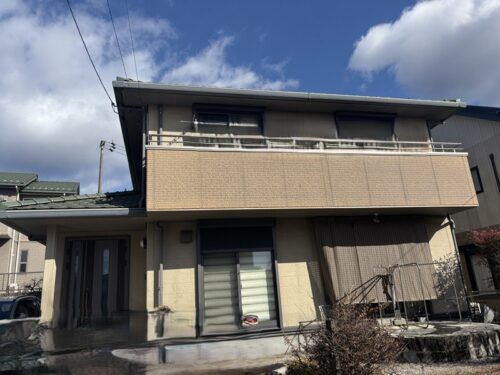

AFTER

BEFORE

リフォーム内容 外壁塗装
プラン・使用材料
工事プラン名:外壁塗装
メーカー: アステックペイント
材料名: プラチナリファイン2000Si-IR
カラー1: 8095ミッドビスケット
カラー2:8211コーヒーブラウン
リフォーム期間 29日間

施工の様子

劣化状況

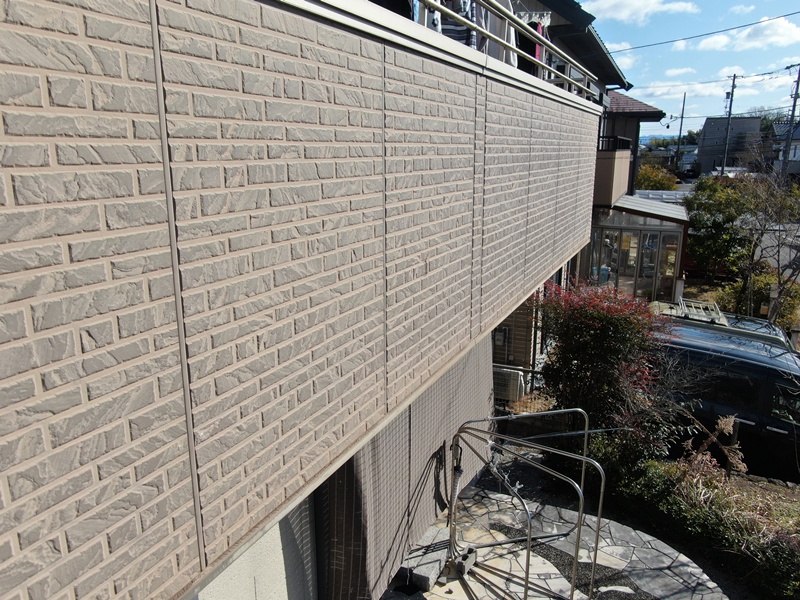

  • 外壁は全体に退色しています

  • 屋根に設けられた換気塔は退色しています

  • シーリングにひび割れが見られます

  • 目地にはガスケットが使用されています

足場組立

  • 足場を組み立てました

  • 安全第一で作業を行います

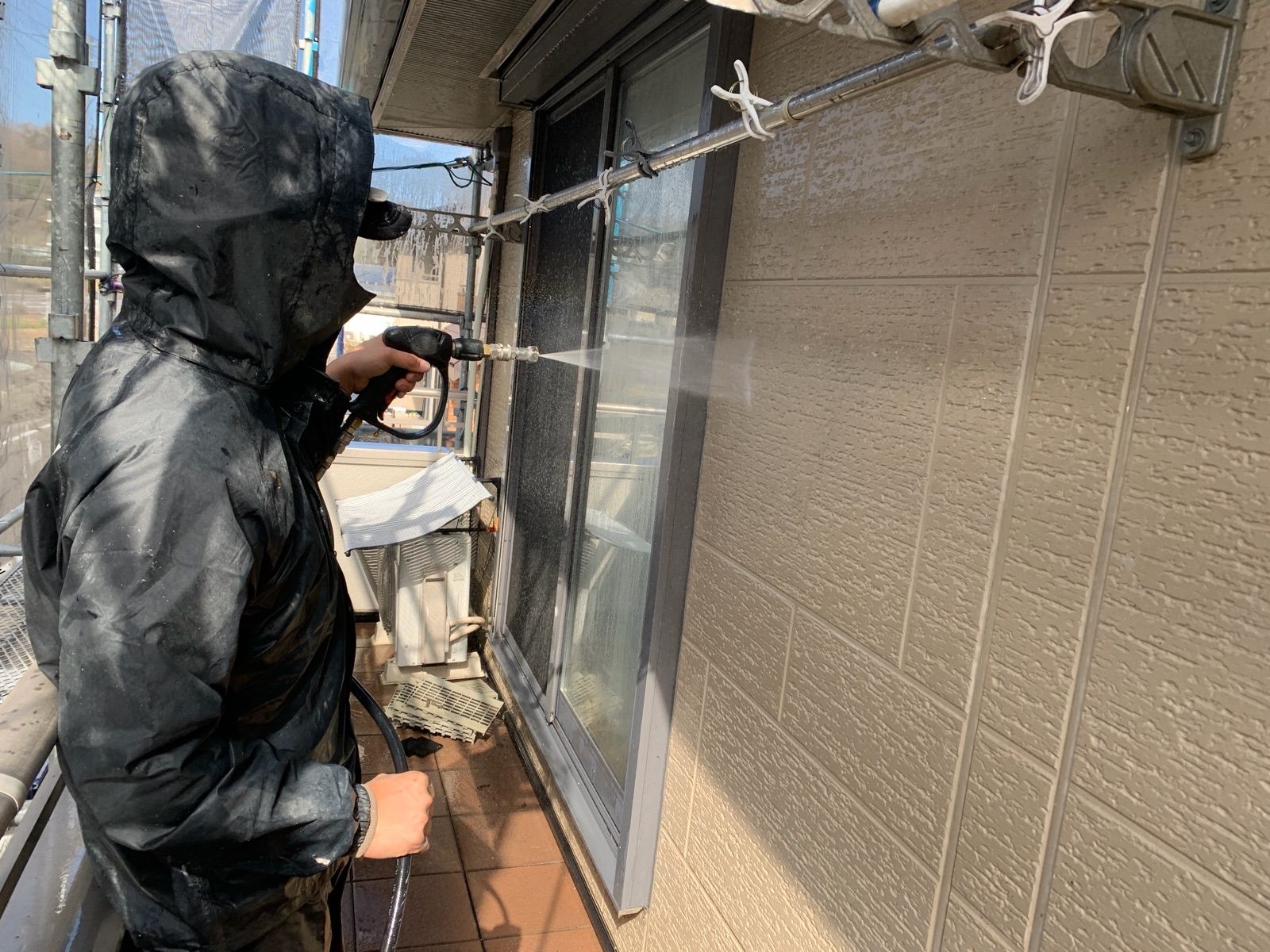

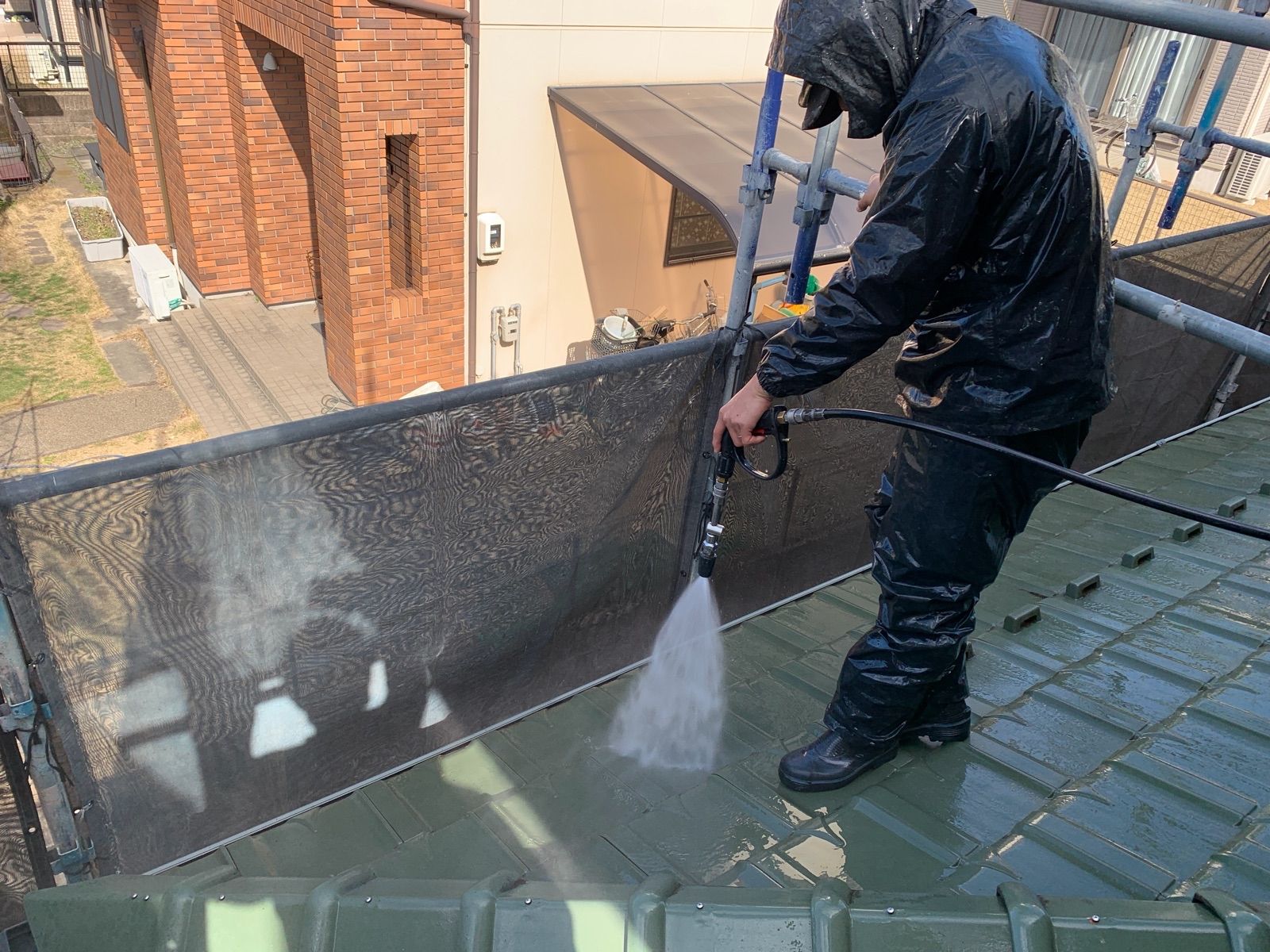

高圧洗浄

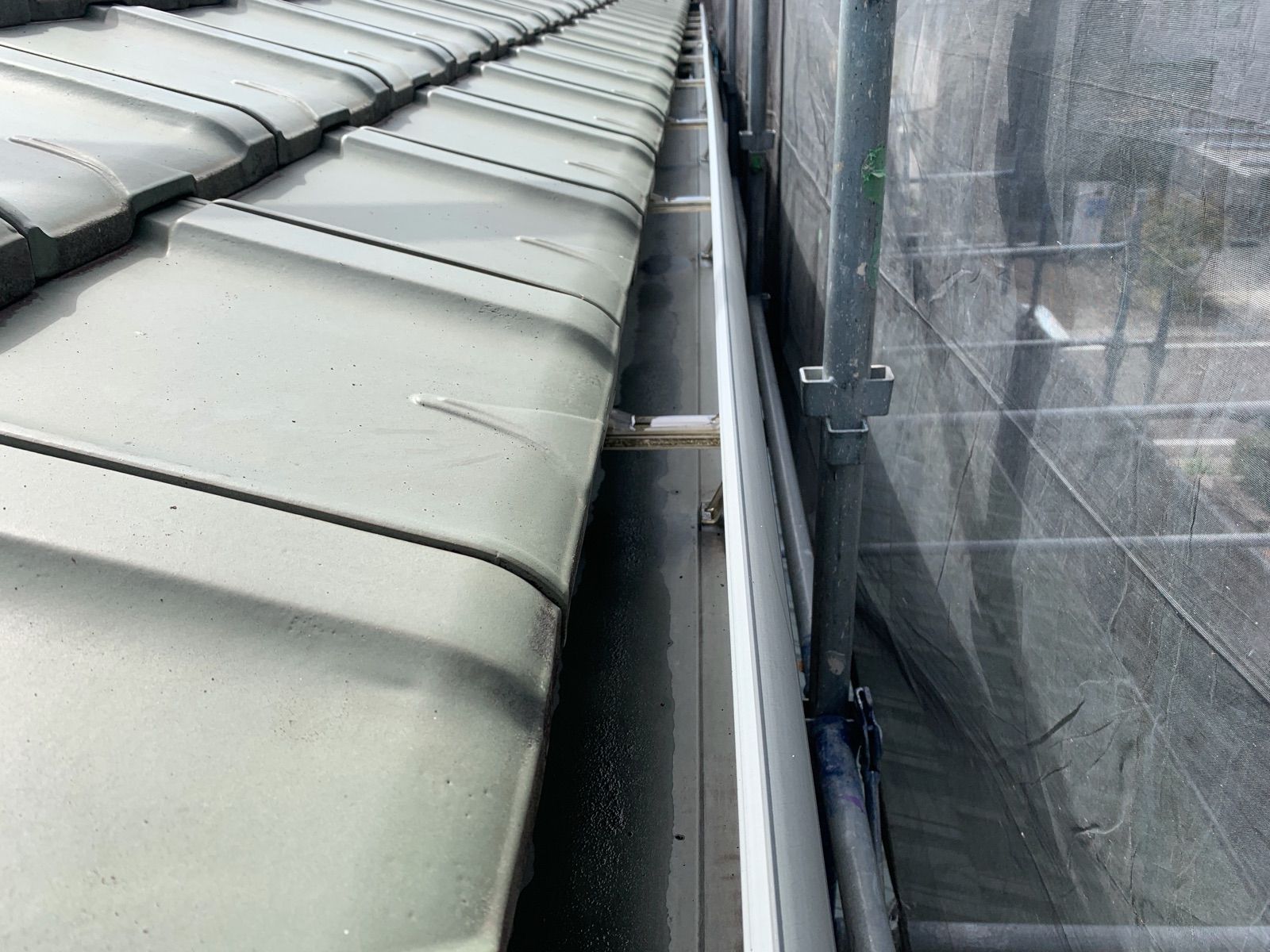

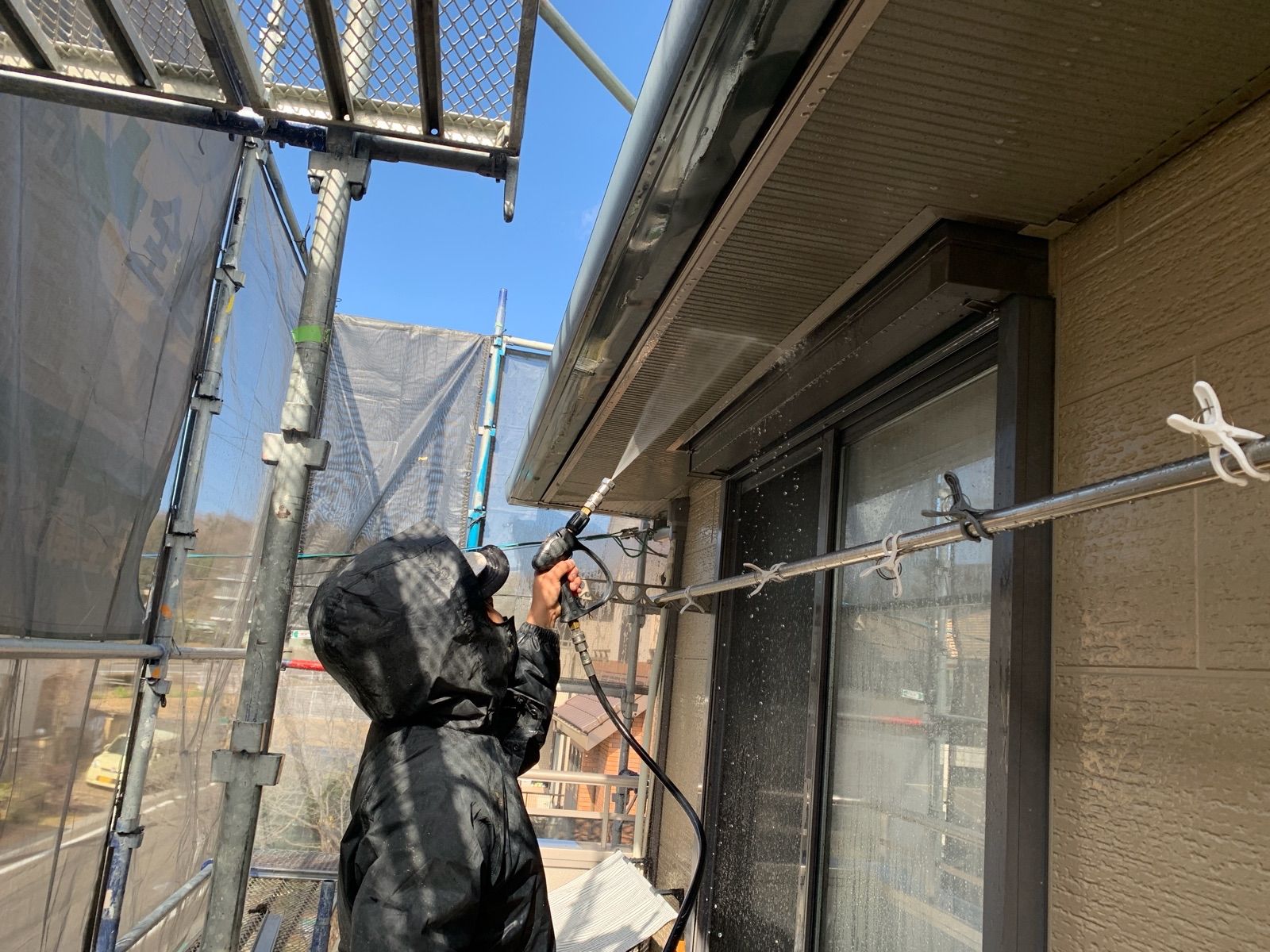

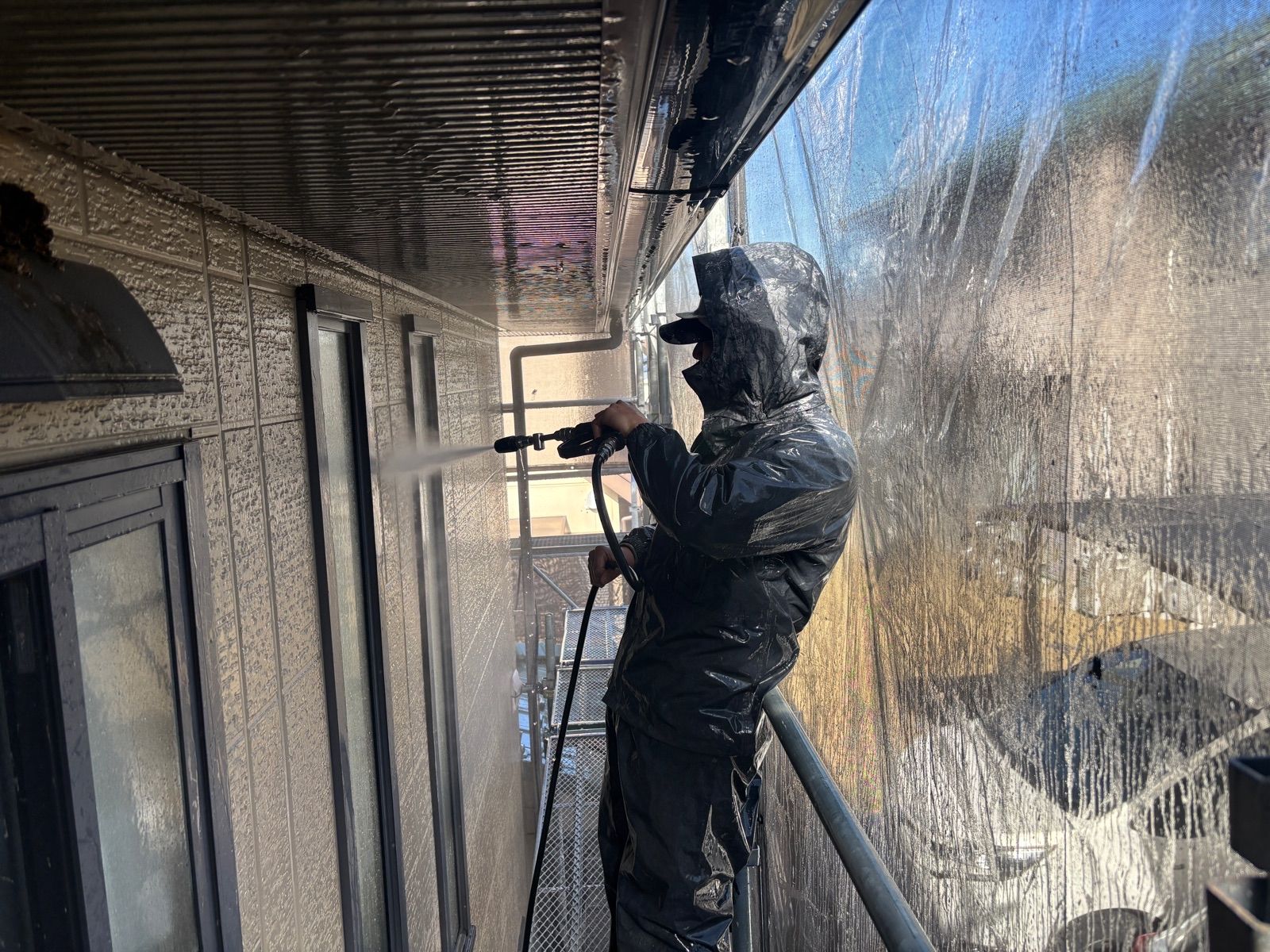

  • 高圧洗浄を行います

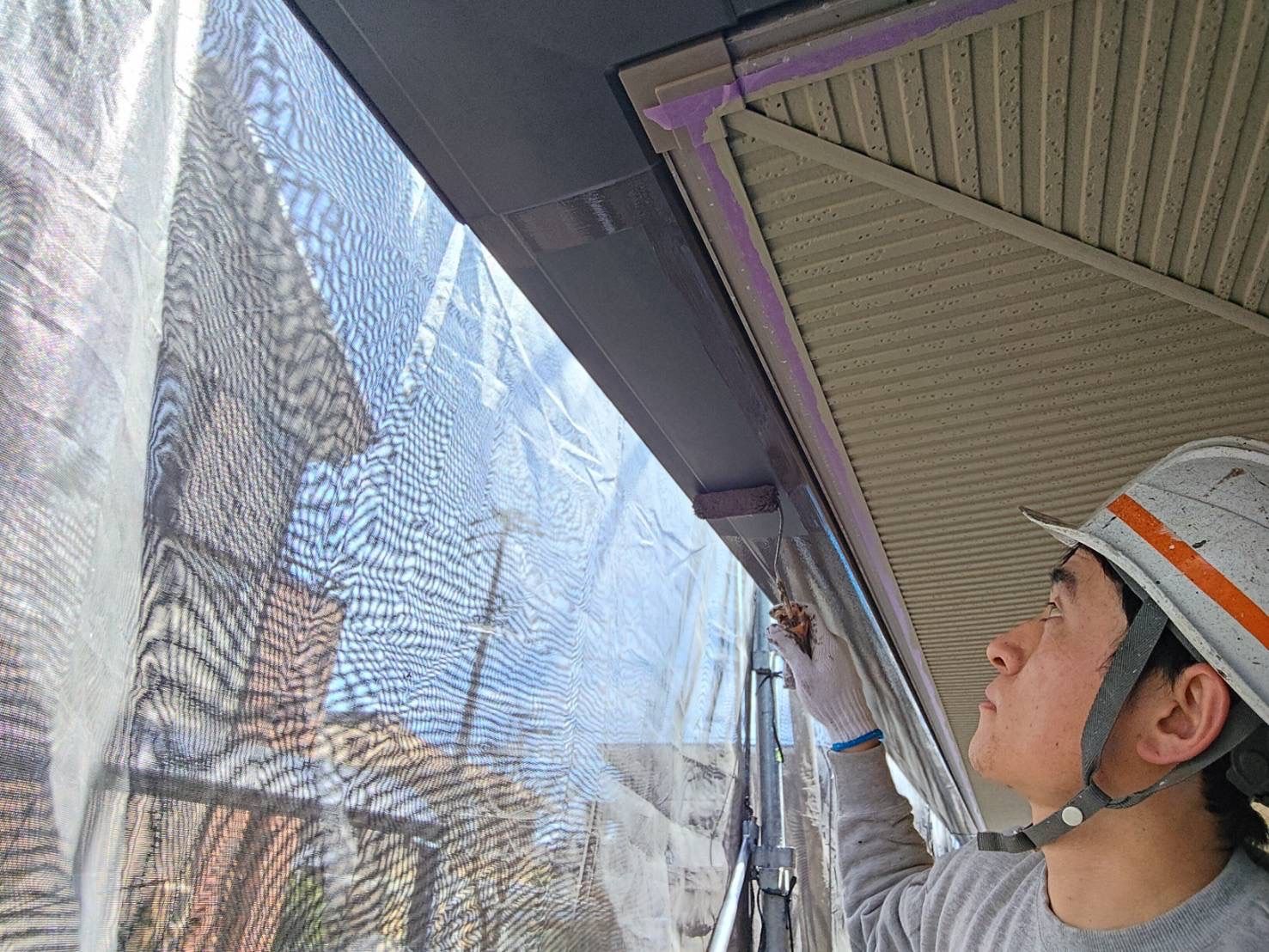

  • 軒裏天井を洗浄しています

  • 外壁を洗浄しています

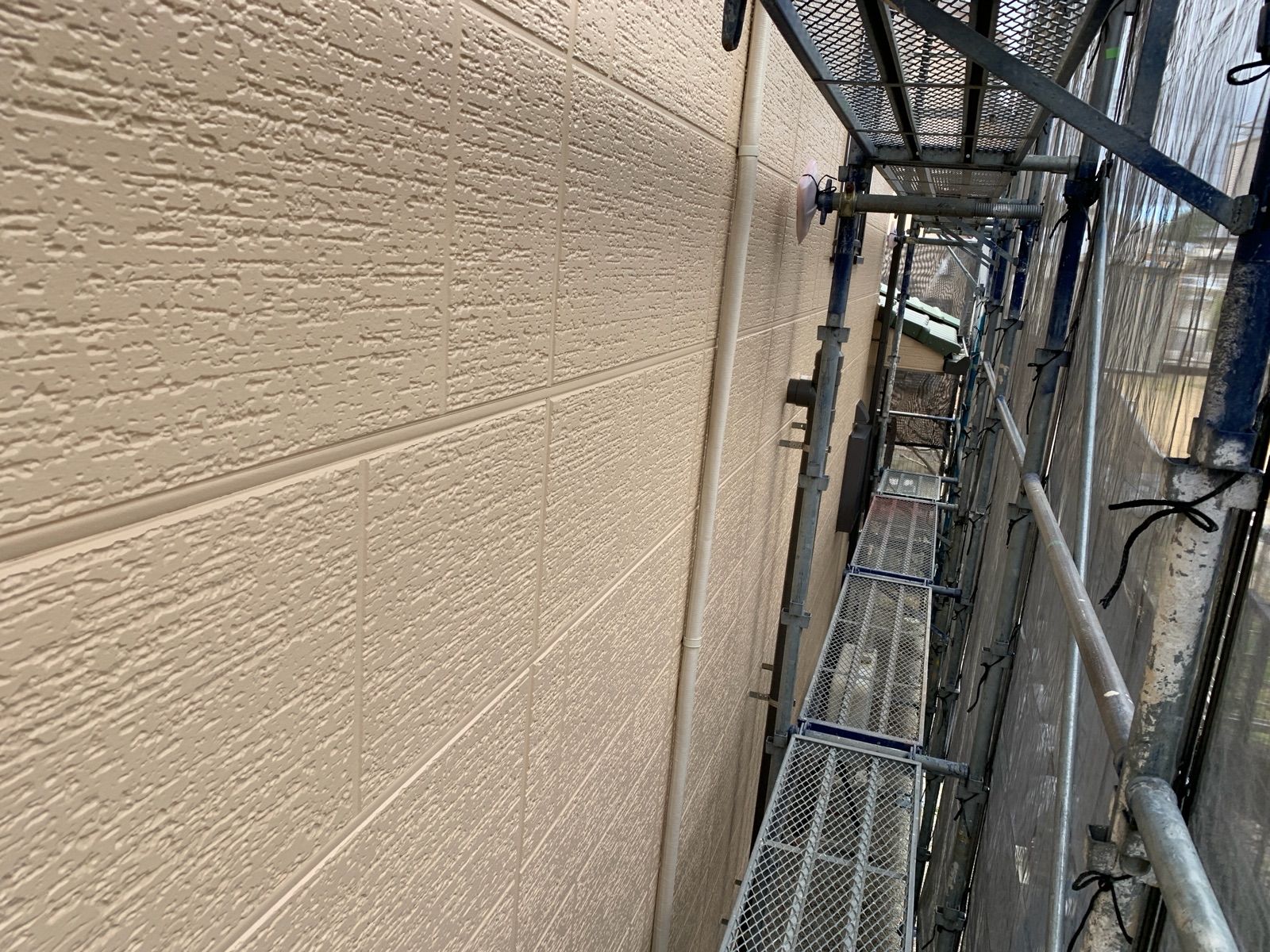

  • 外壁洗浄作業状況

  • 洗浄が完了しました

  • 洗浄完了

  • 洗浄完了

  • 洗浄完了

シーリング工事

  • シーリングの撤去作業の様子です

  • シーリング撤去作業状況

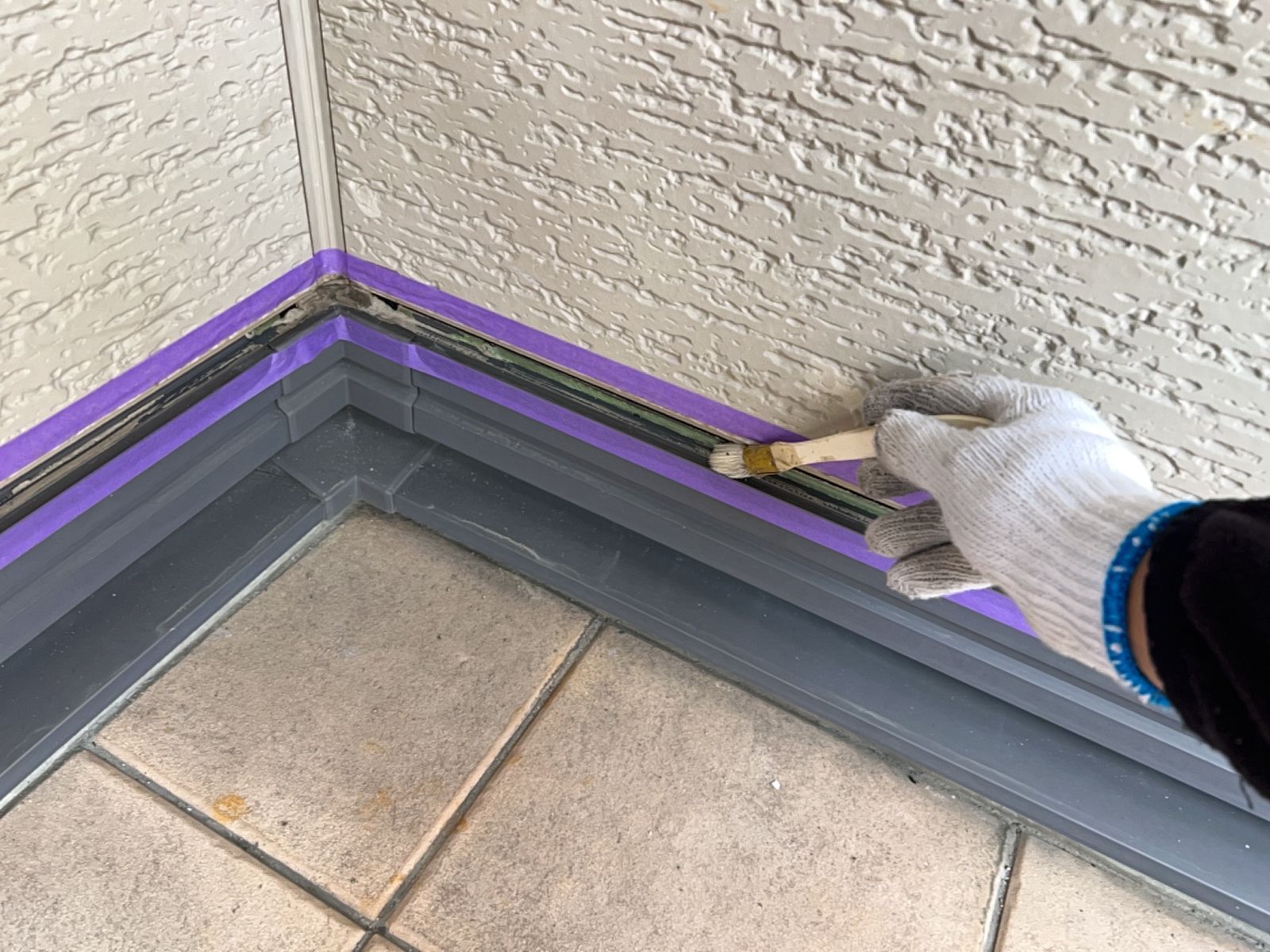

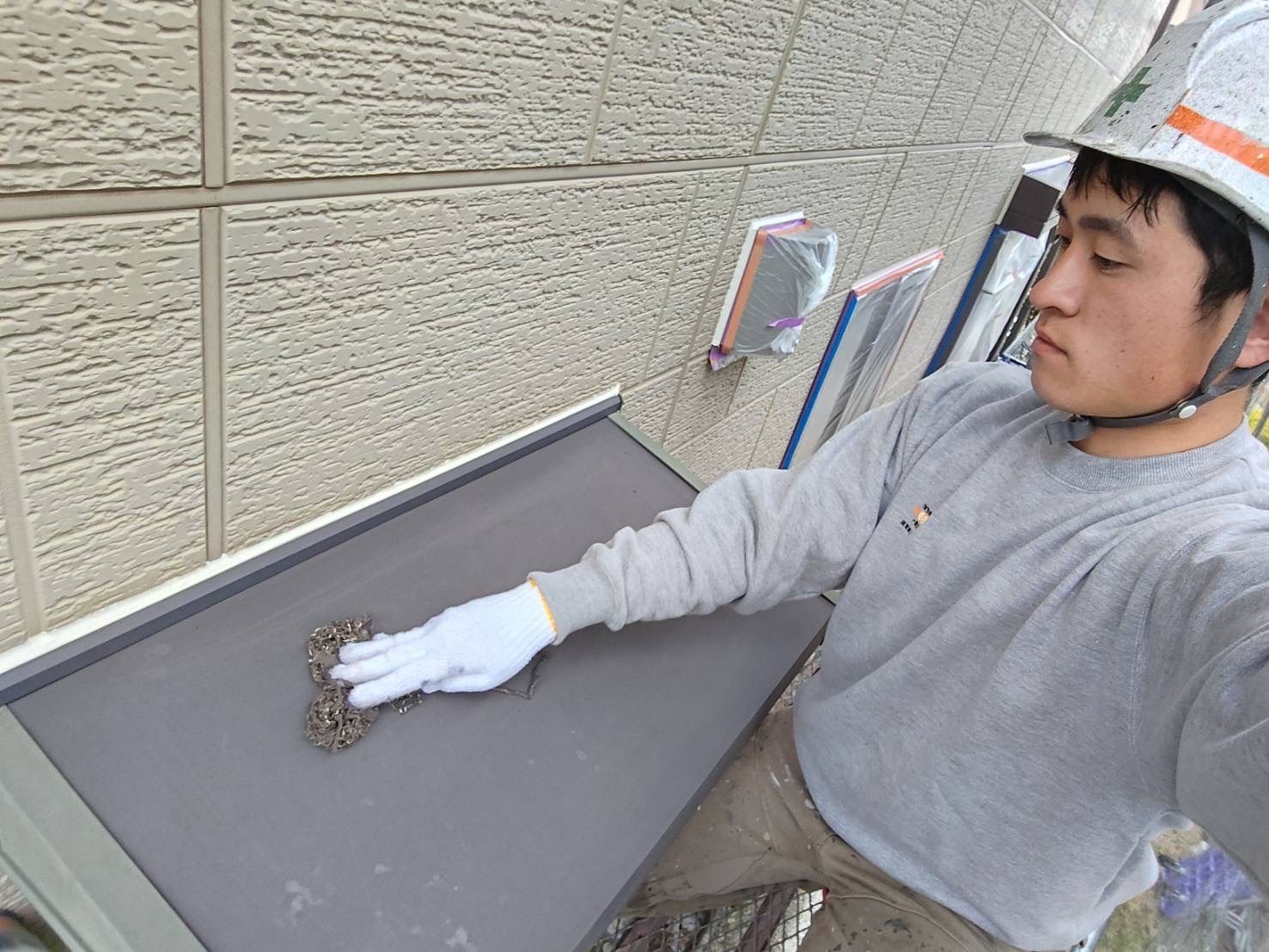

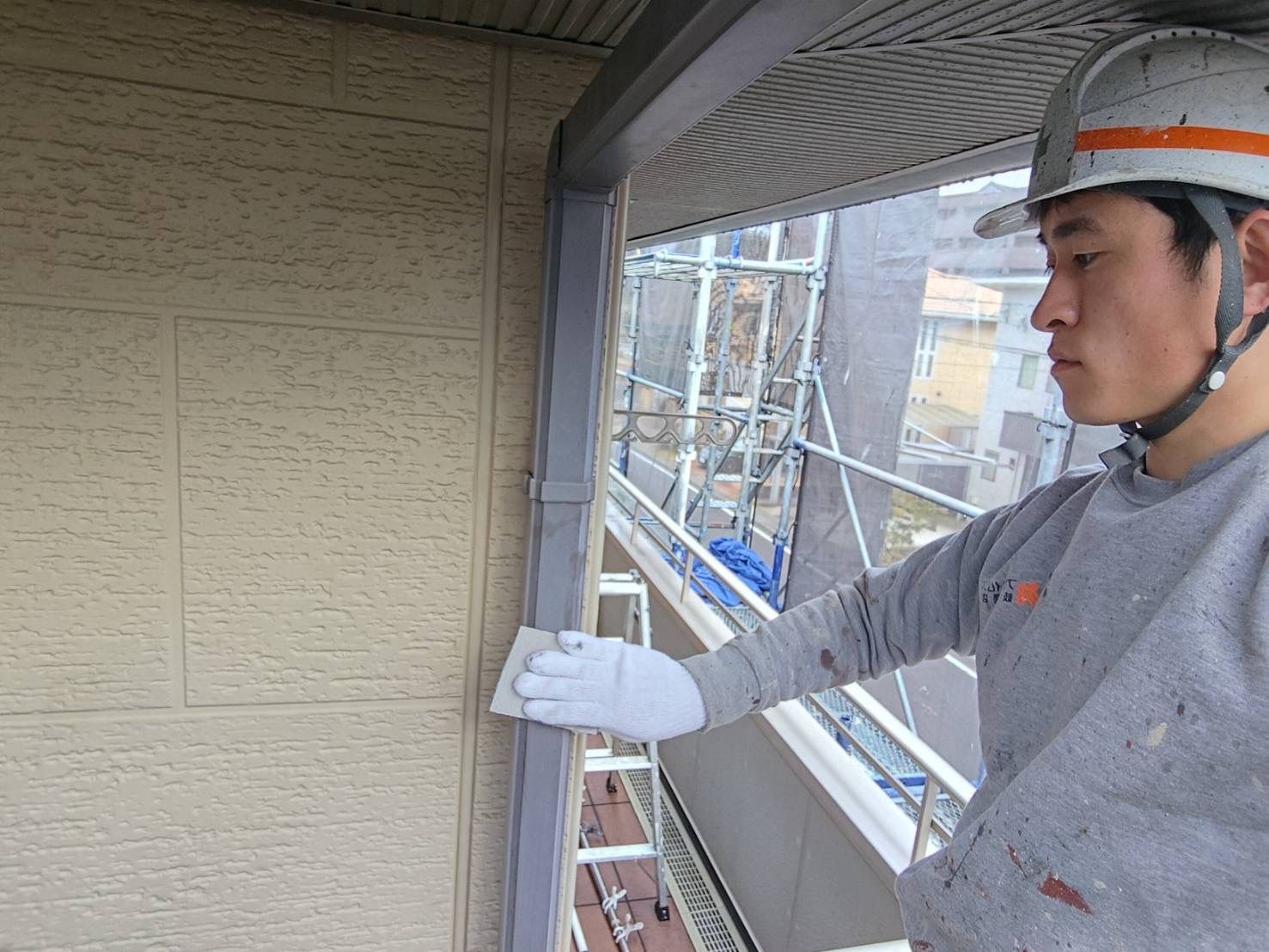

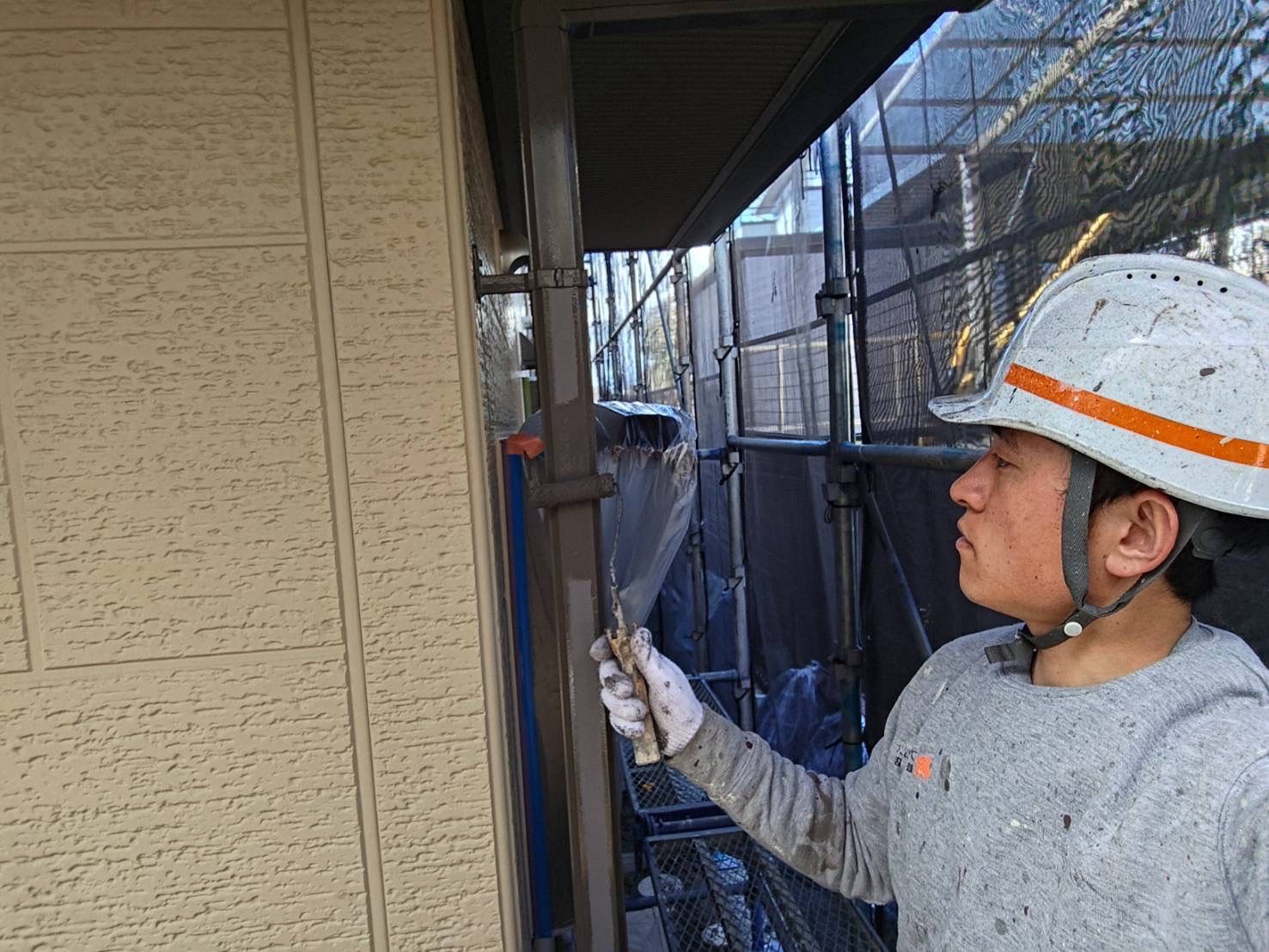

  • プライマーを塗ります

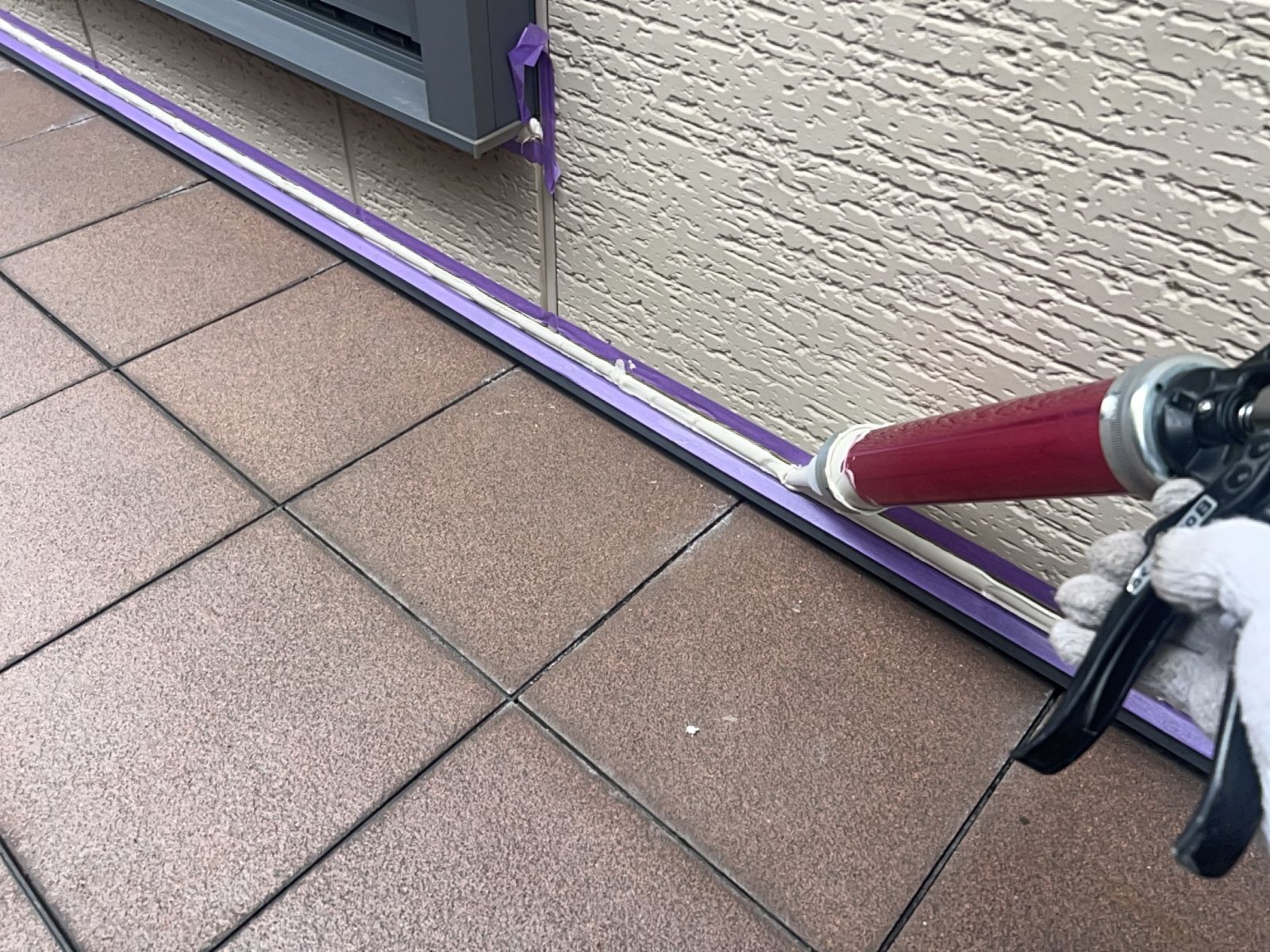

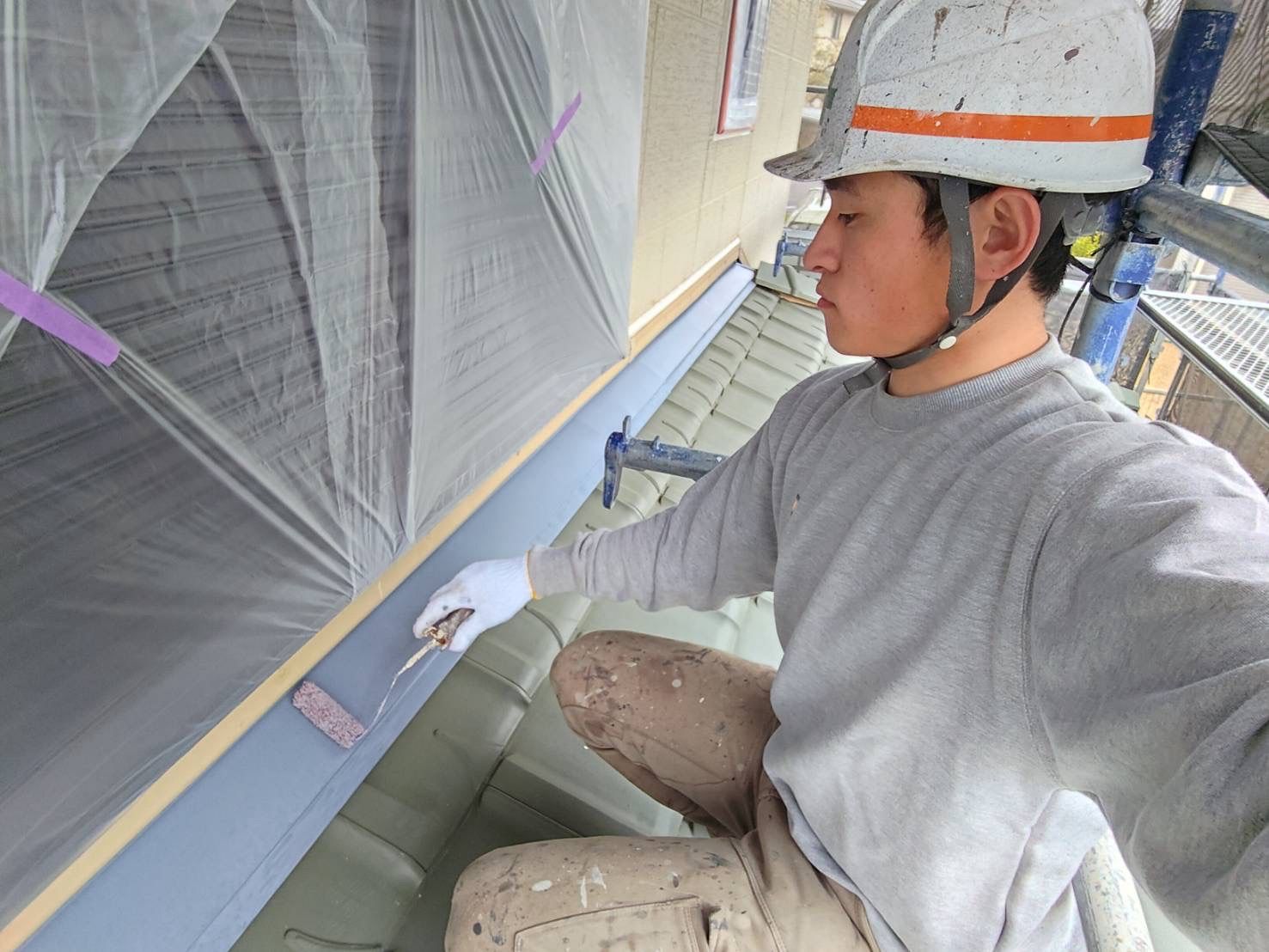

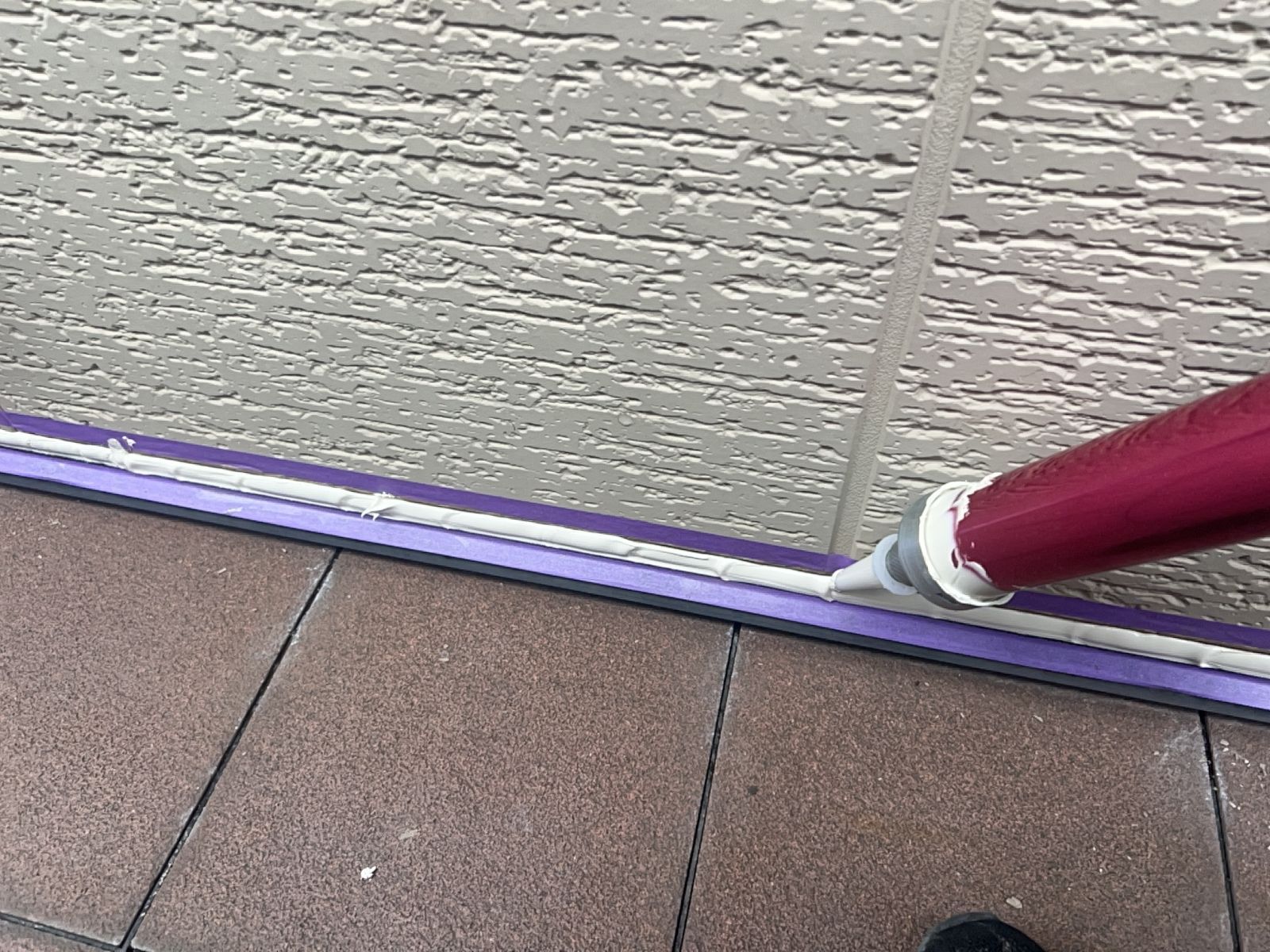

  • シーリングを充填します

  • シーリング充填作業状況

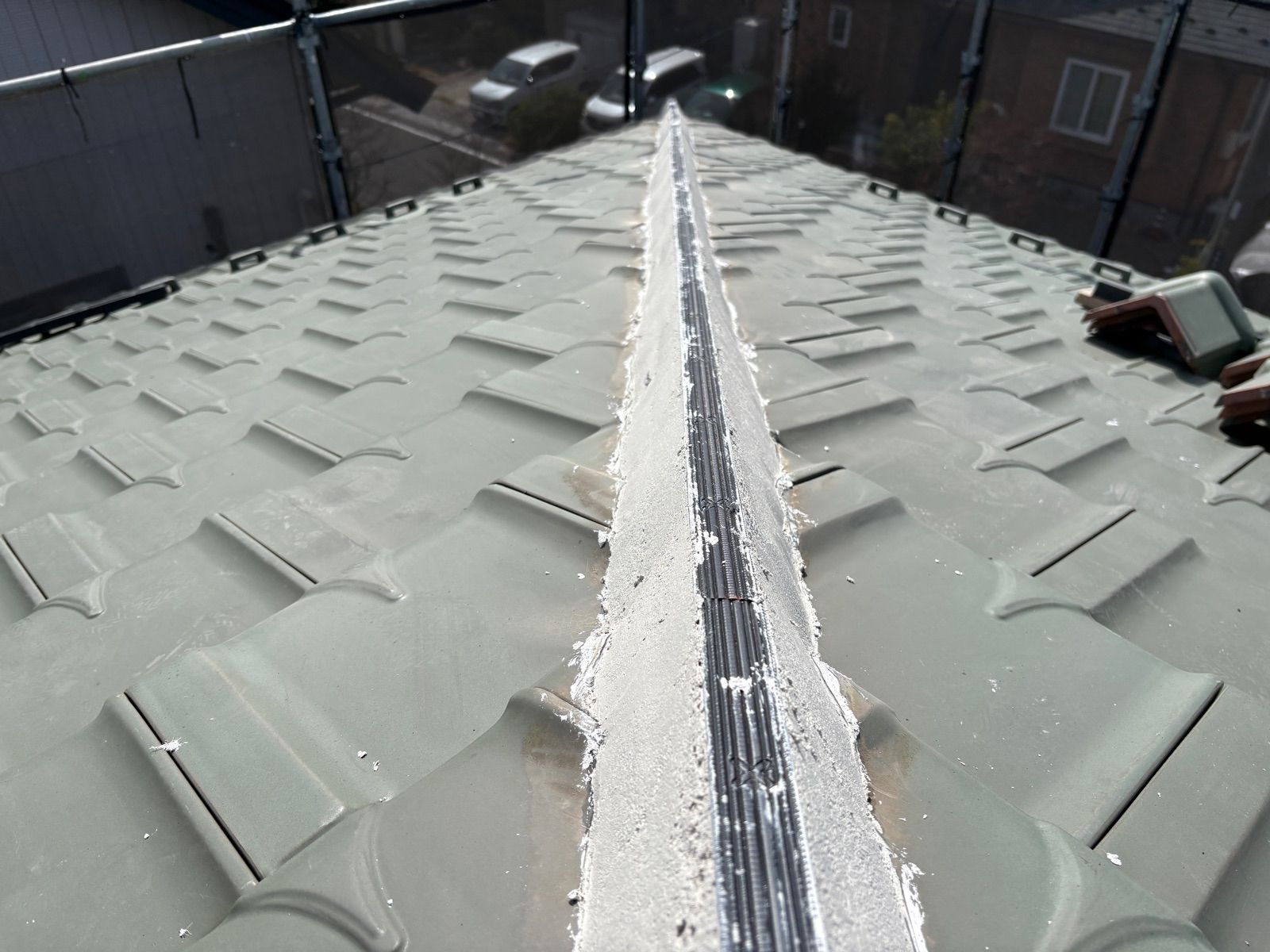

  • シーリングをならします

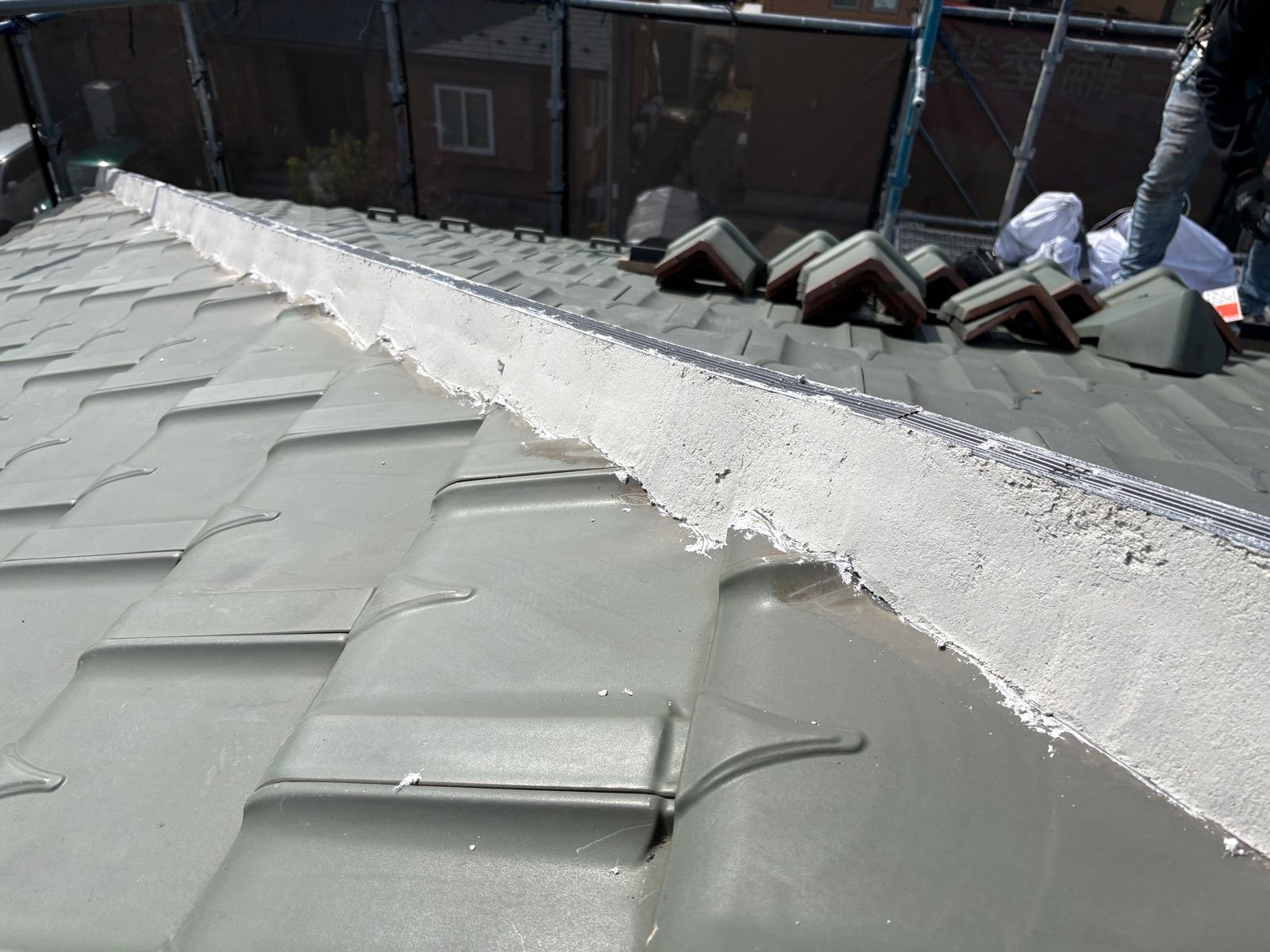

棟瓦積み直し工事

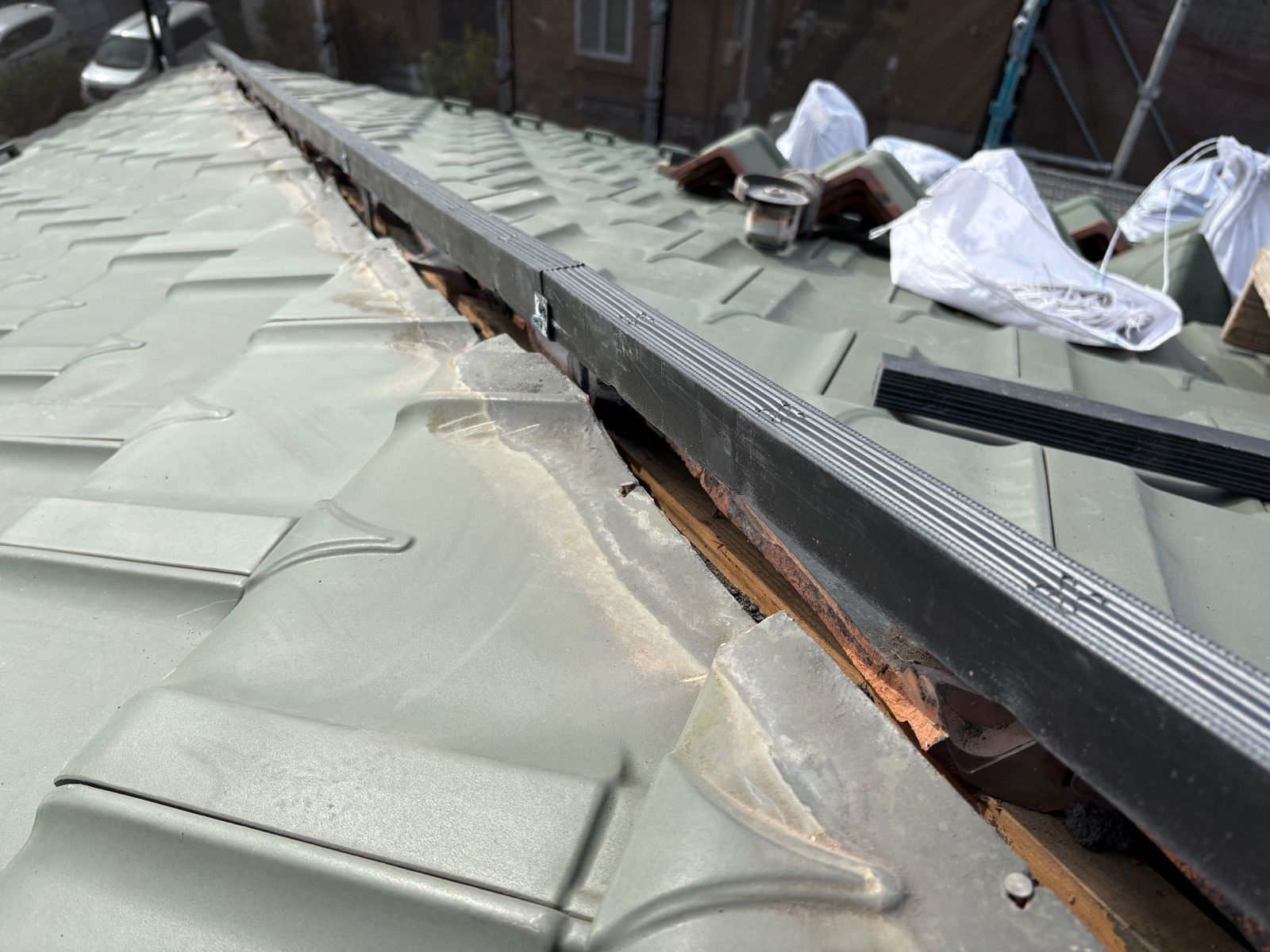

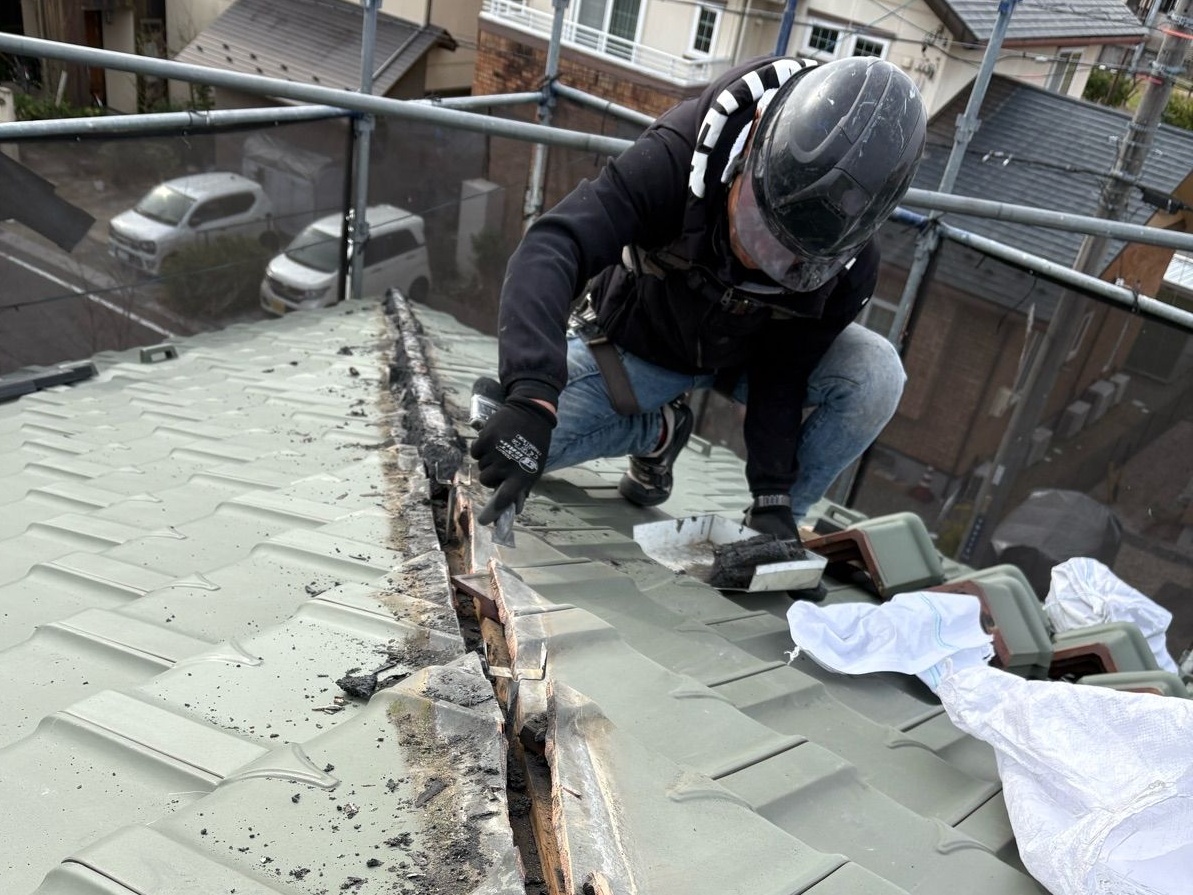

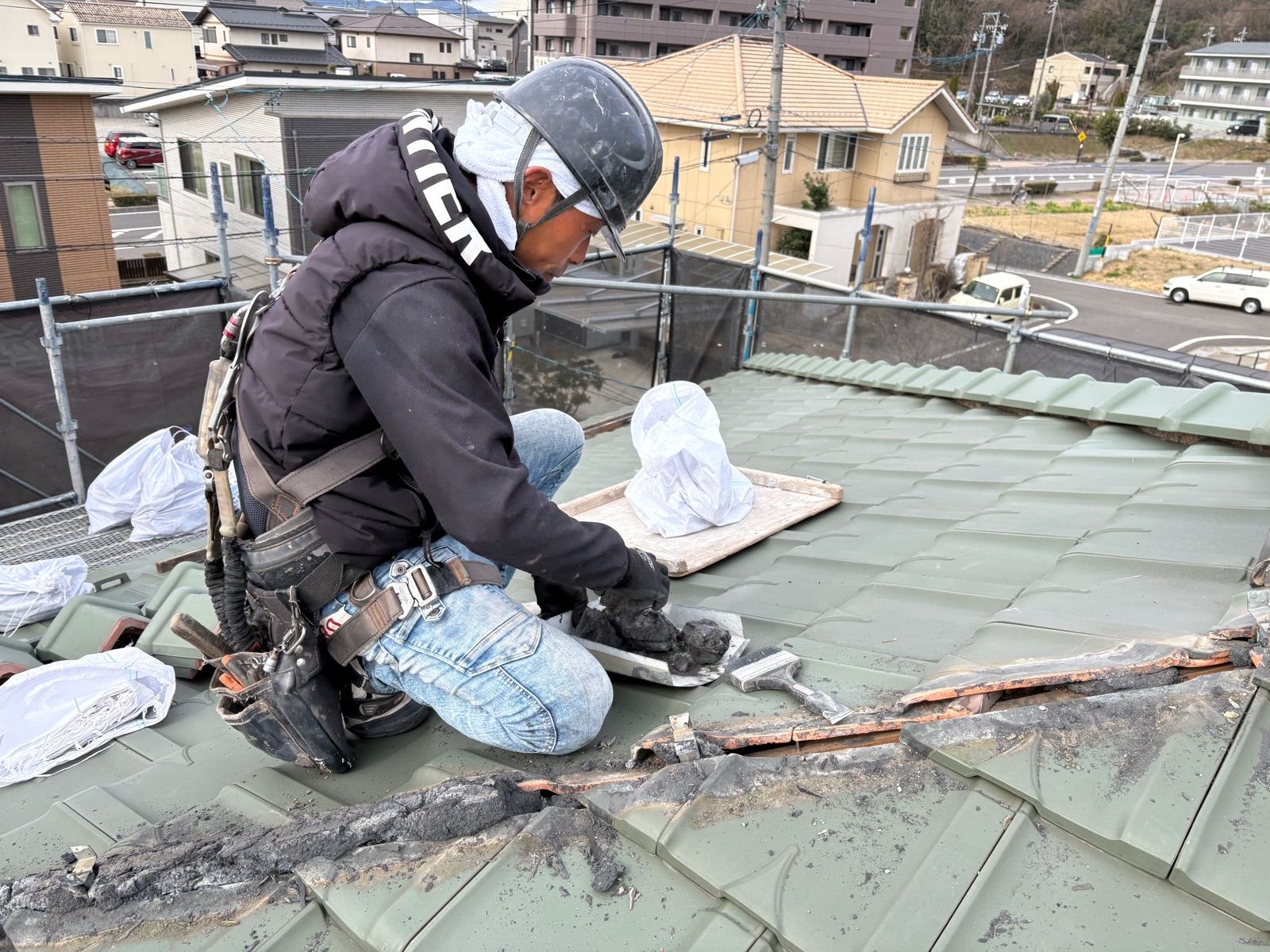

  • 棟瓦を撤去しました

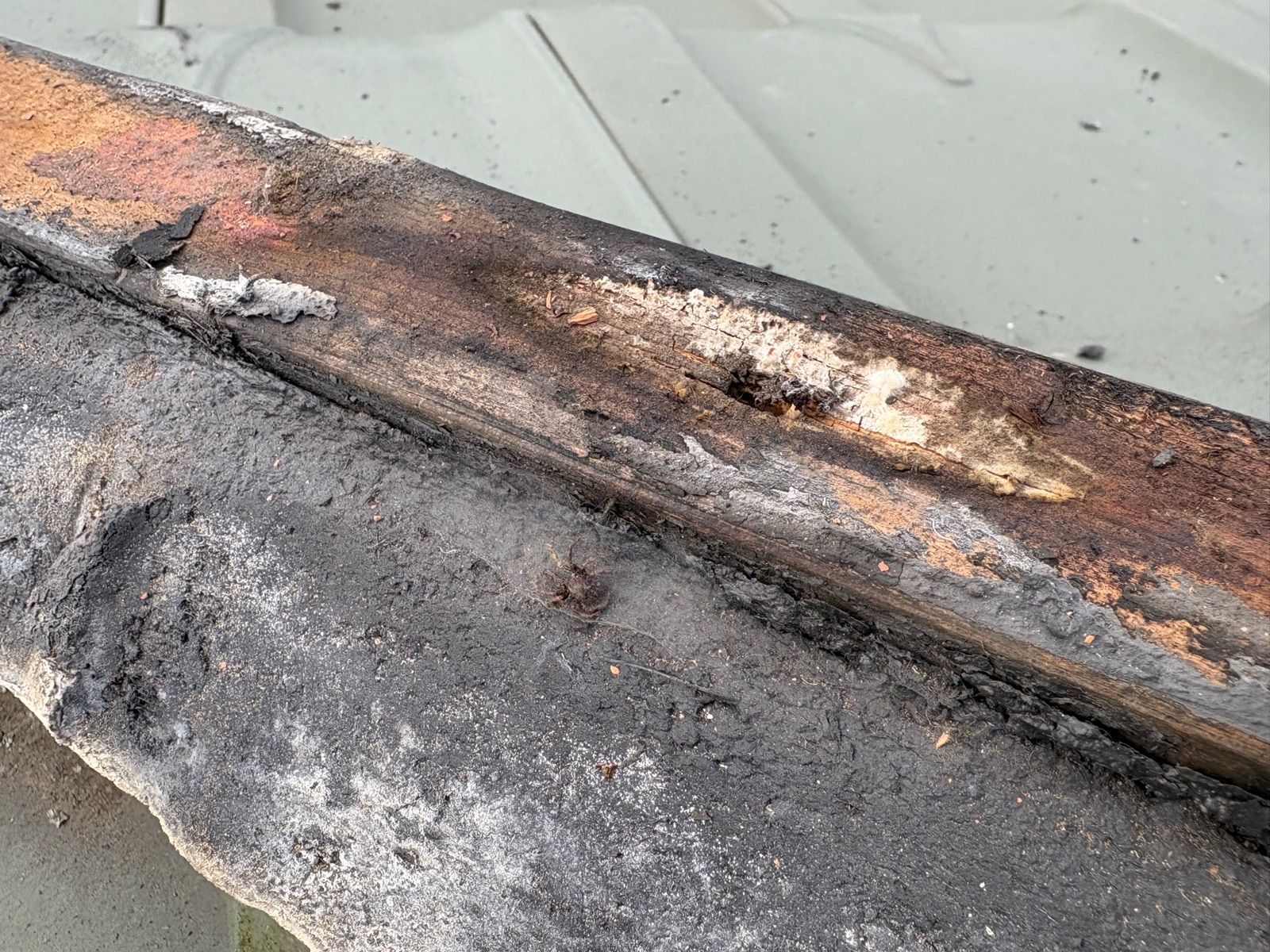

  • 下地の木材が腐食し、ビス固定が効かない状態です

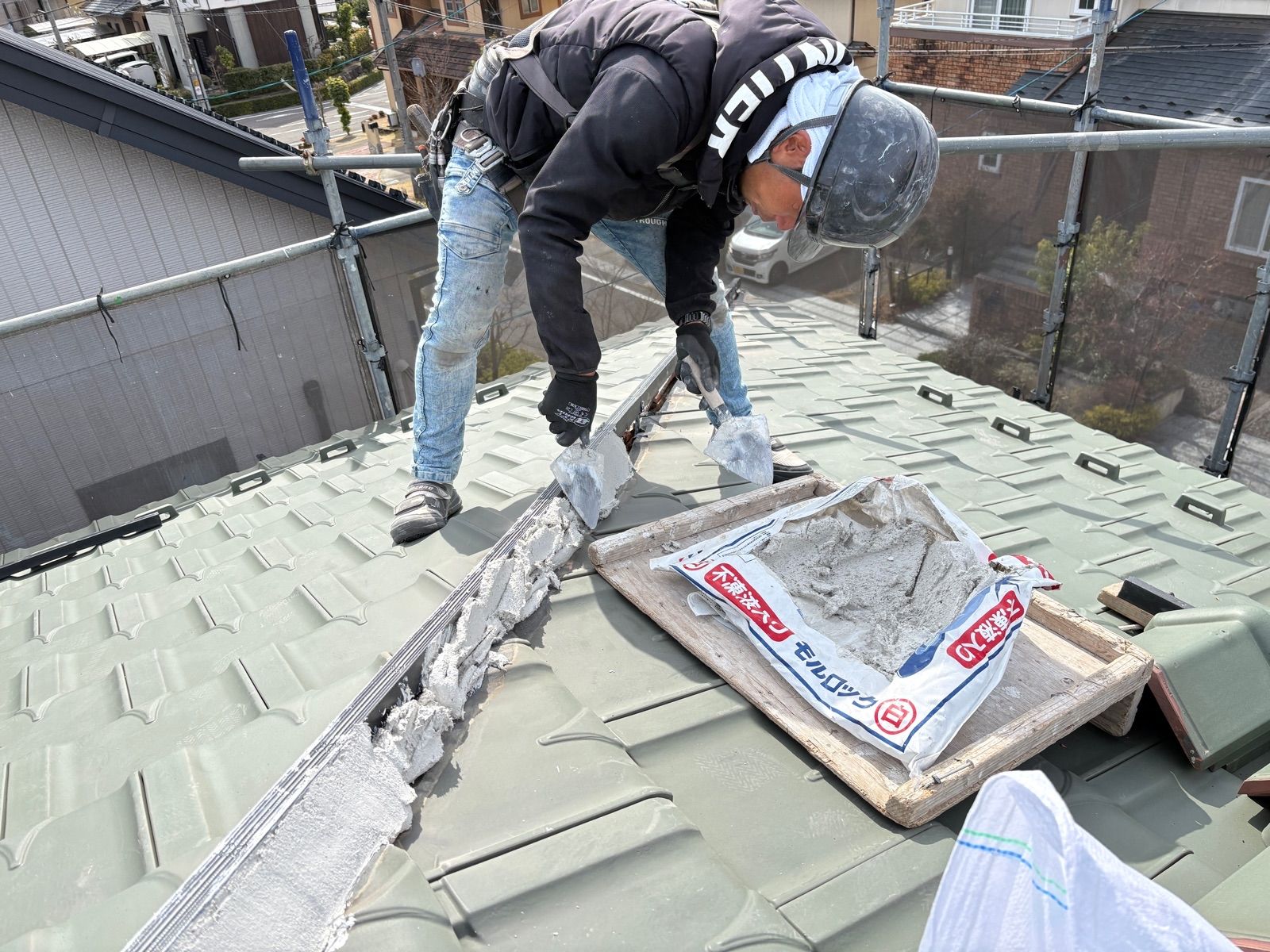

  • 漆喰を撤去します

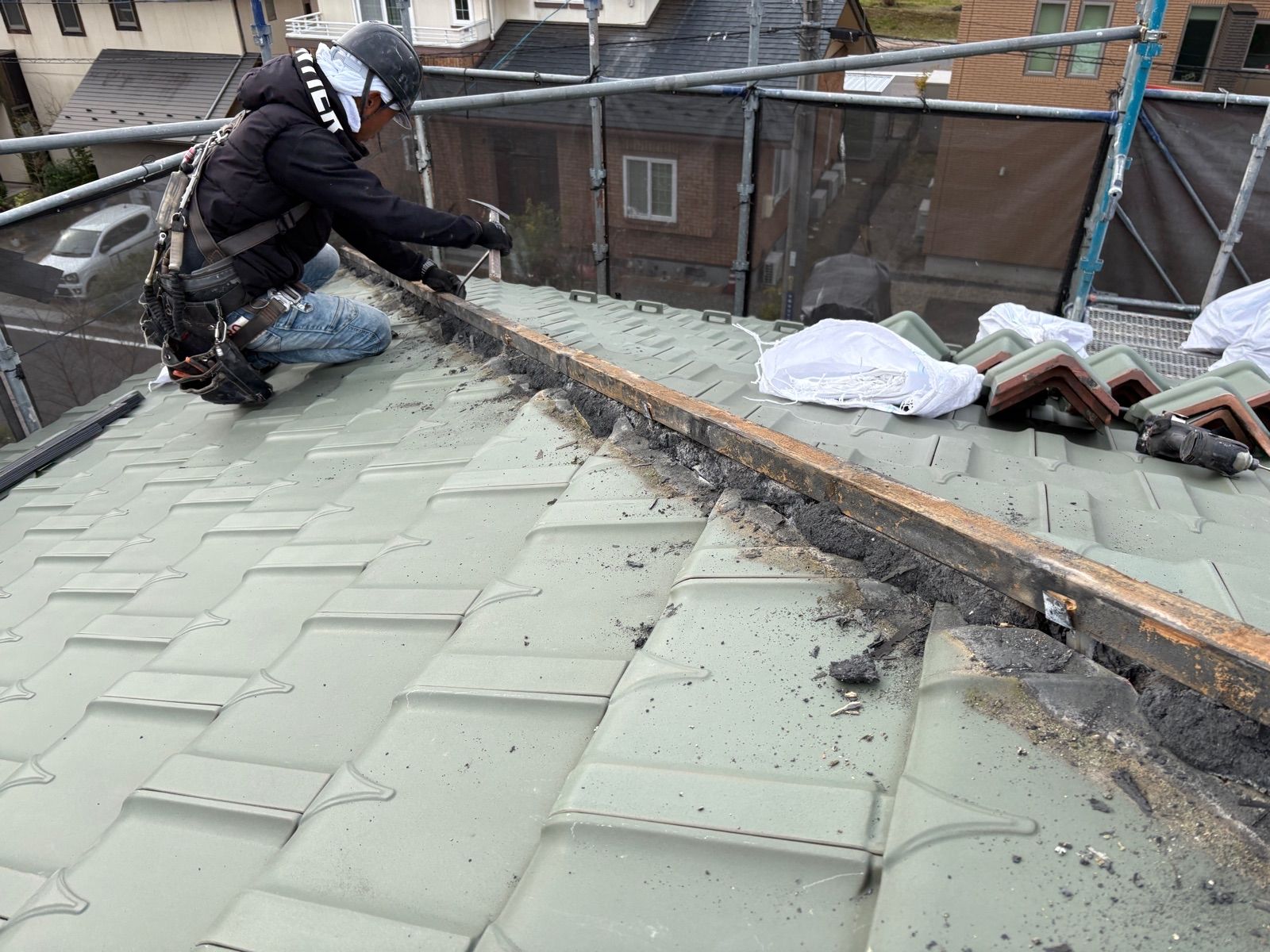

  • 木下地も撤去しました

  • 撤去作業状況です

  • 樹脂垂木を新設しました

  • 漆喰を施工します

  • 漆喰施工完了

  • 漆喰施工完了

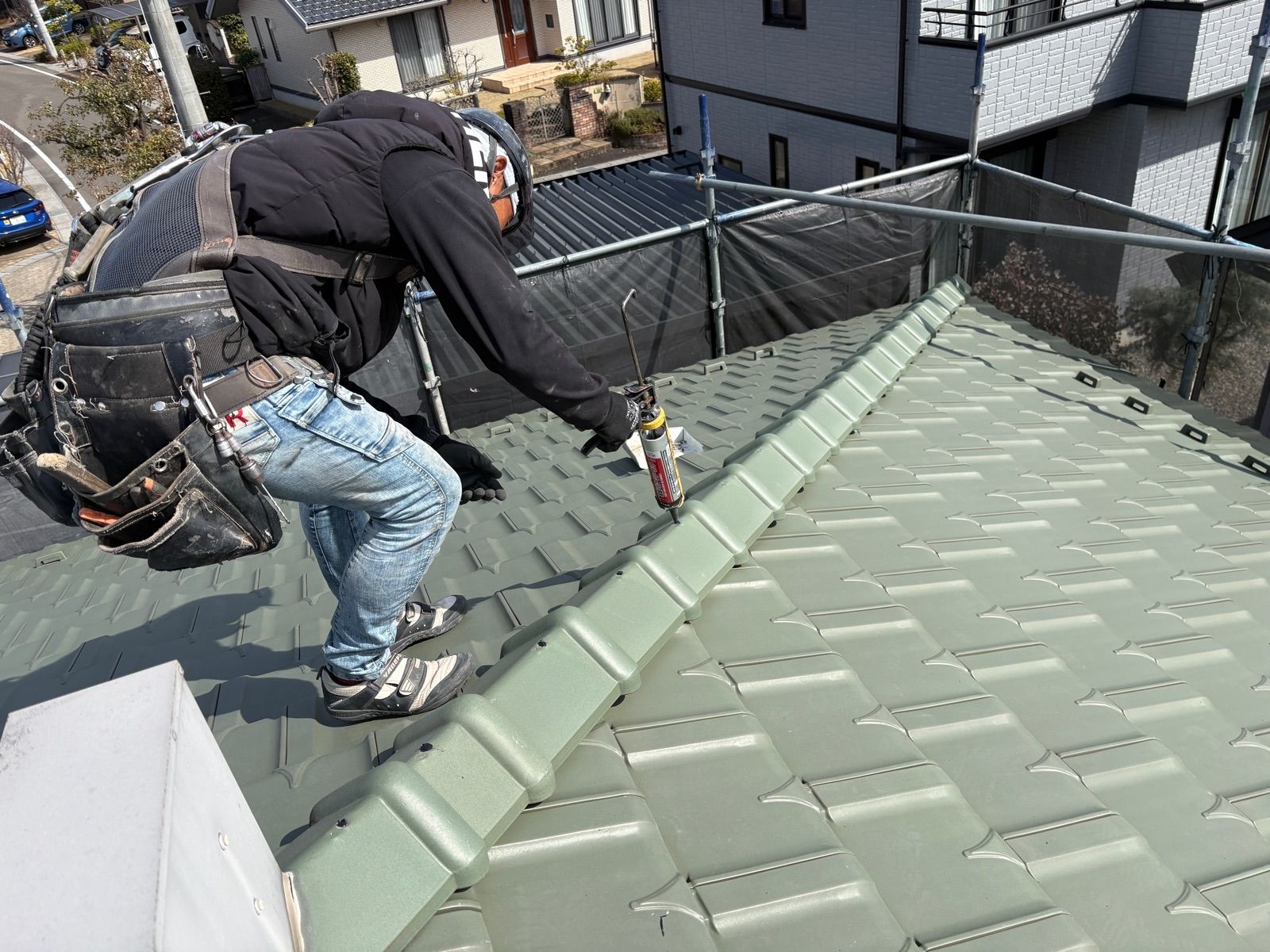

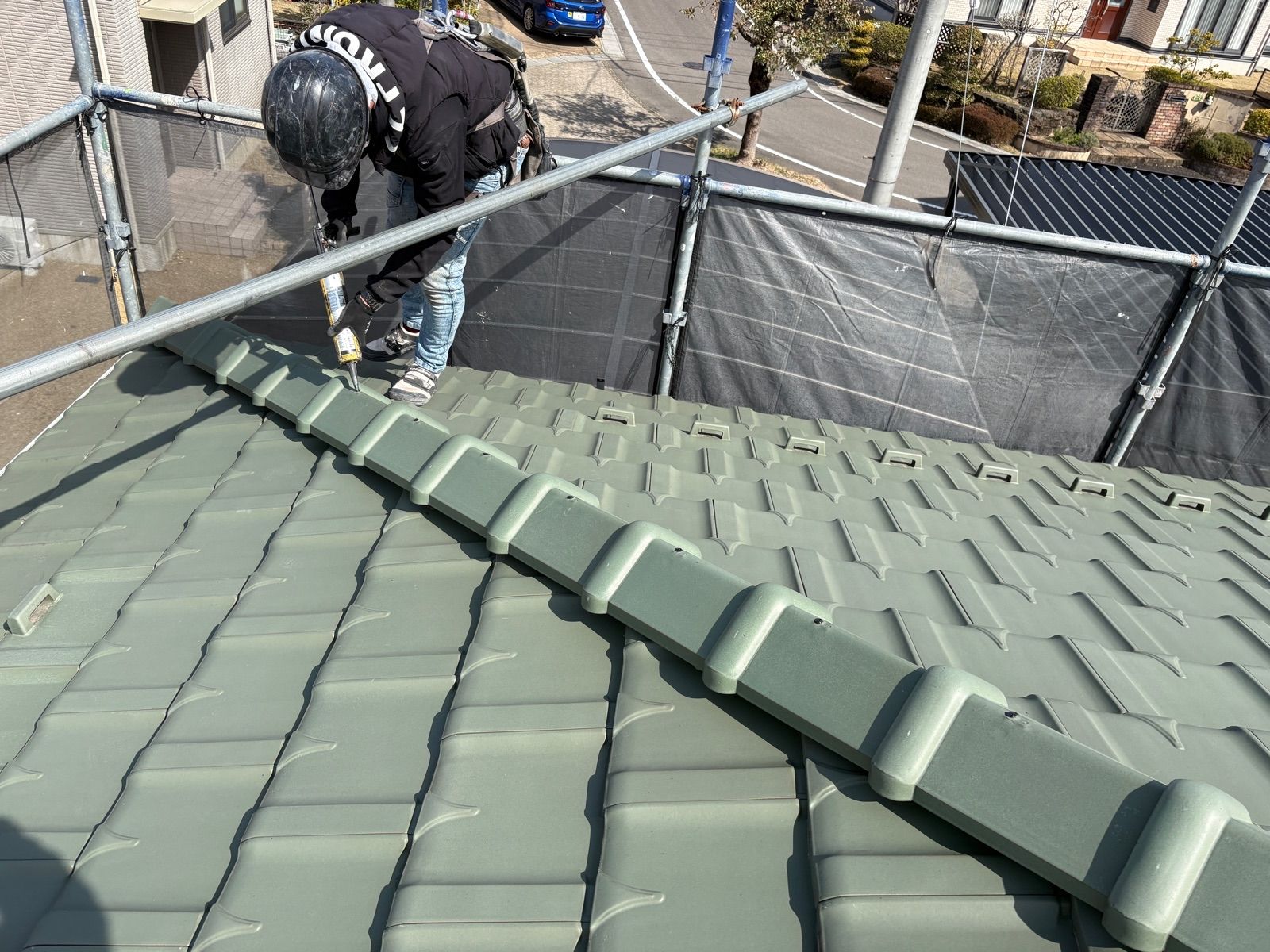

  • 棟瓦を復旧しビス固定します

  • ビス部からの浸水を防ぐためにシーリングを打設します

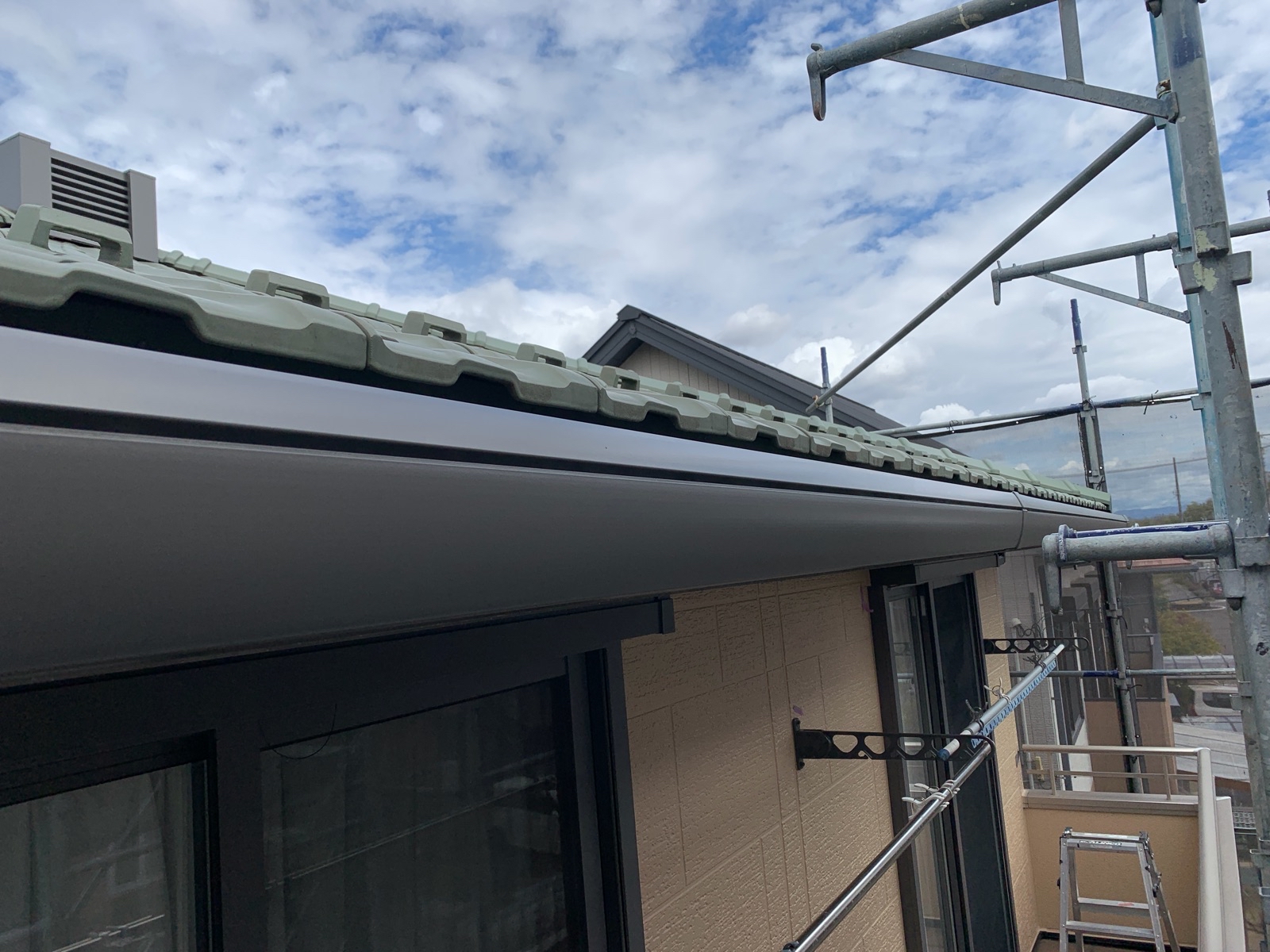

  • 屋根工事完了

外壁塗装工事

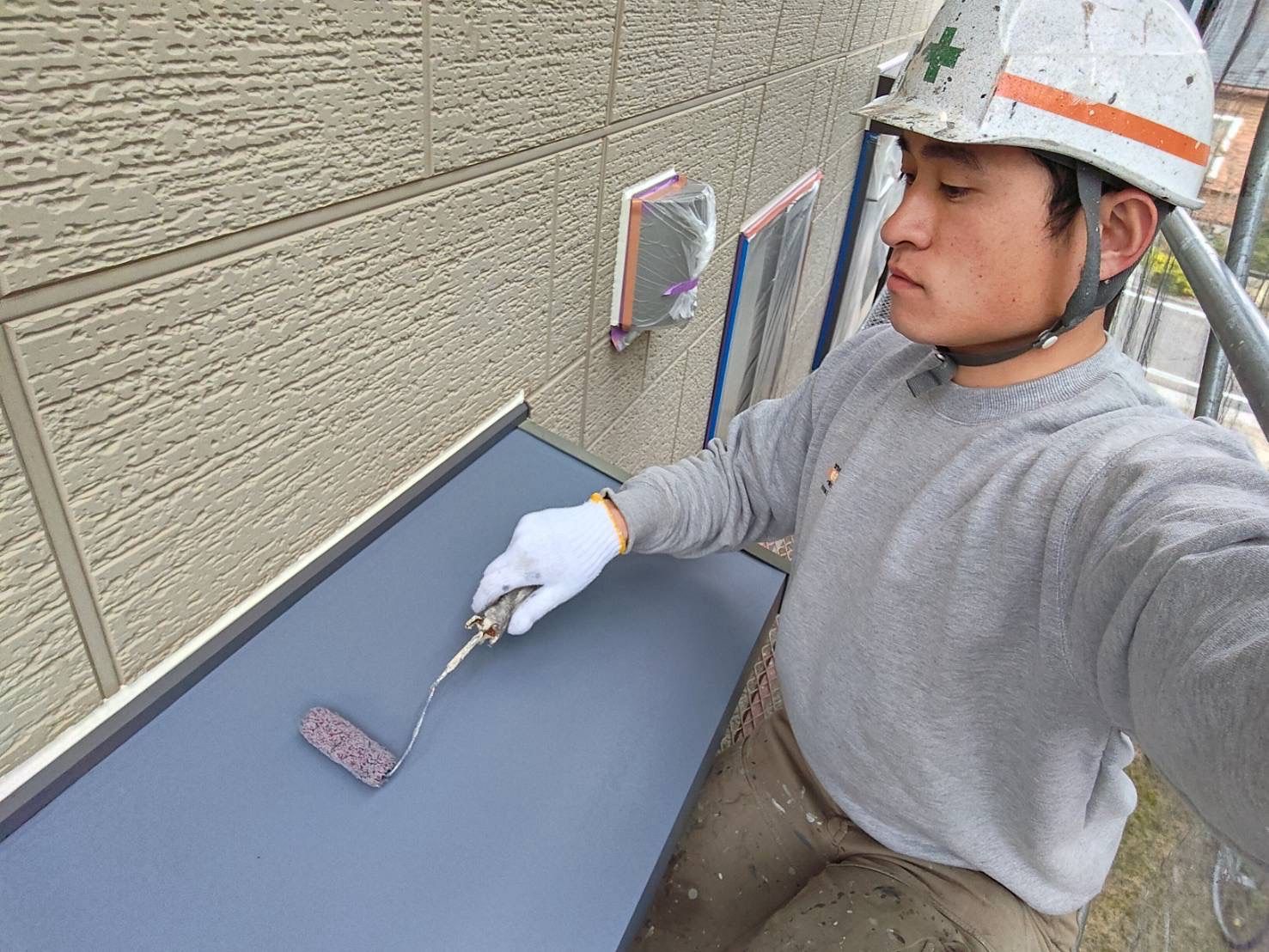

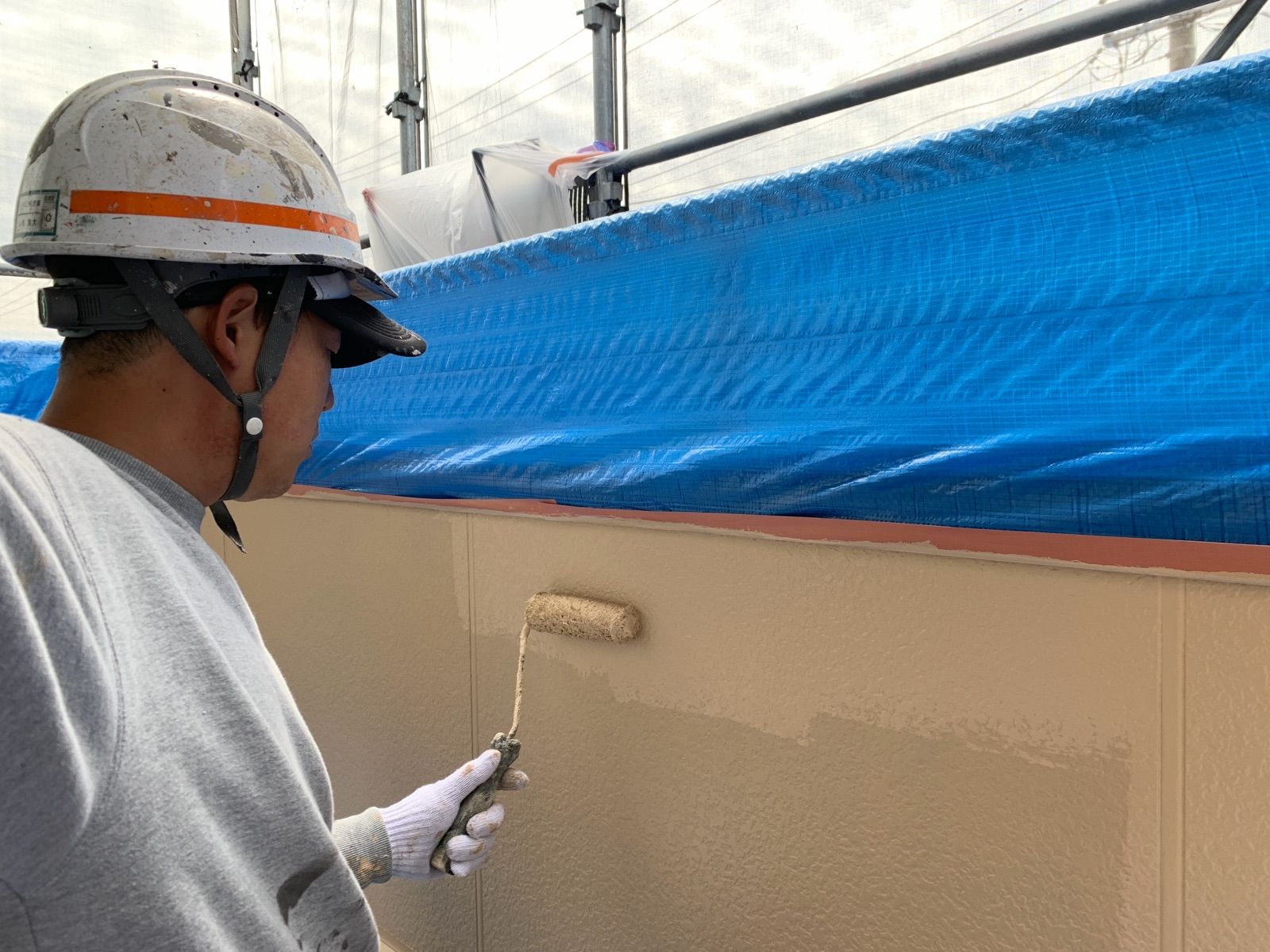

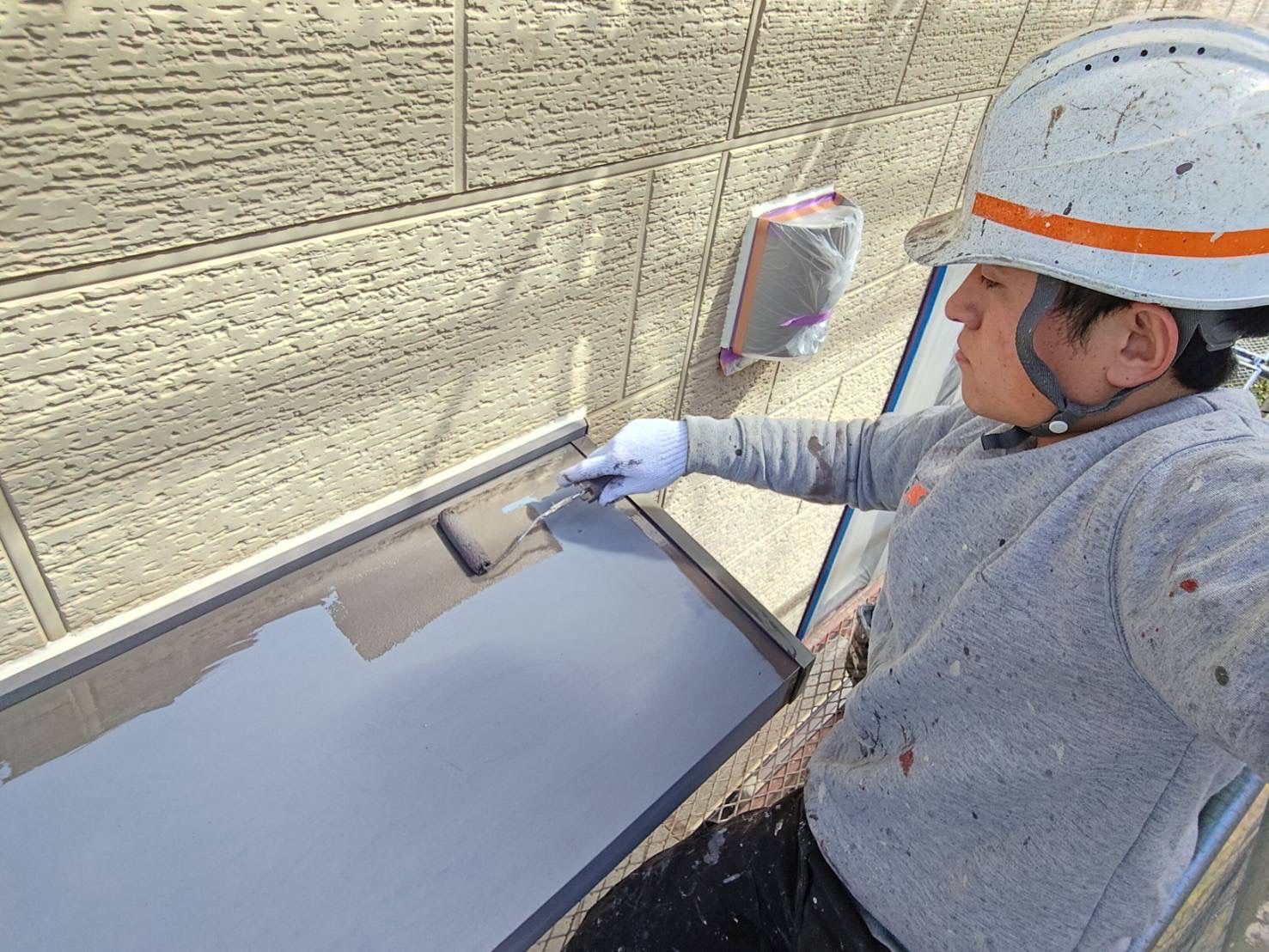

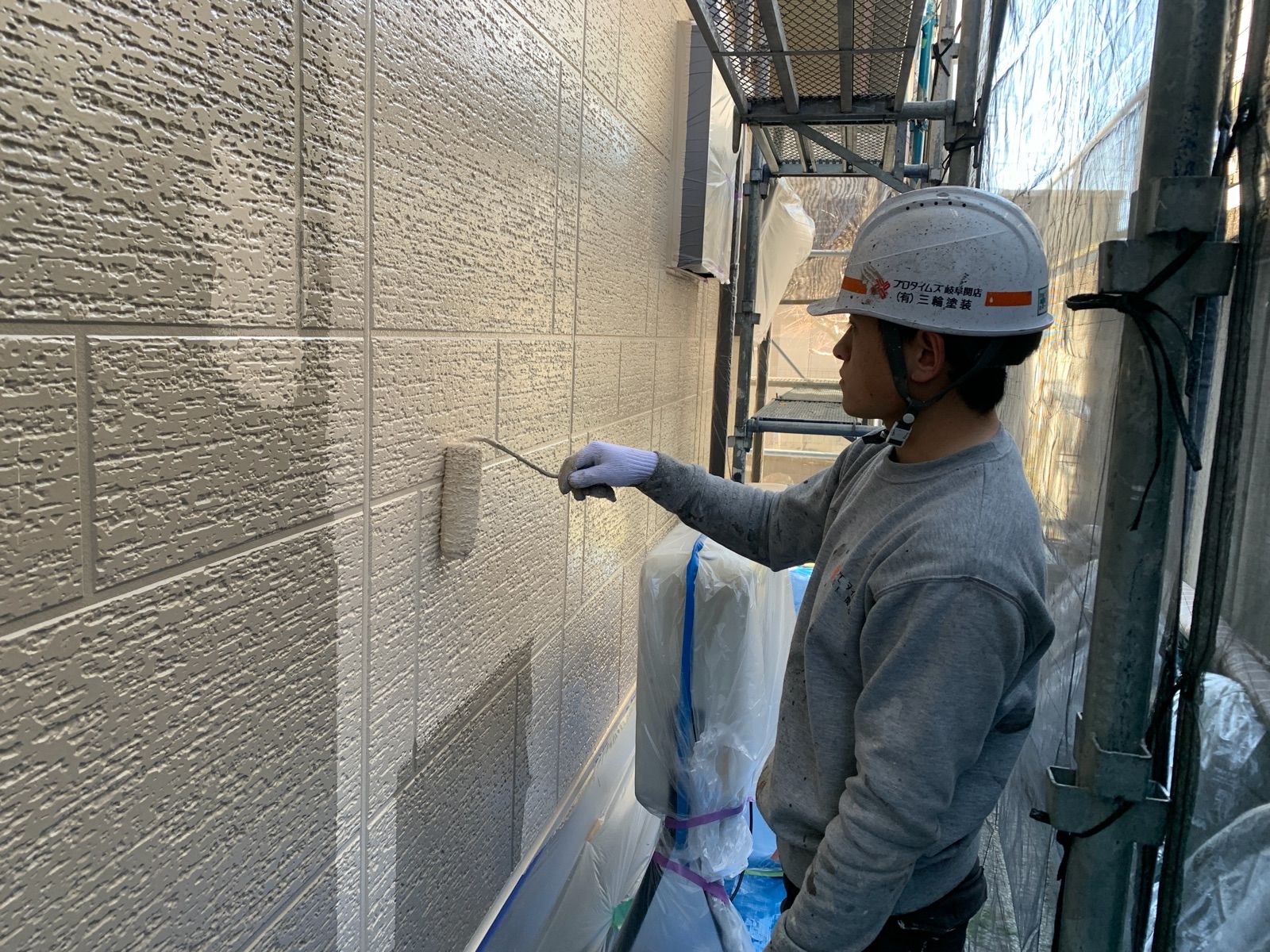

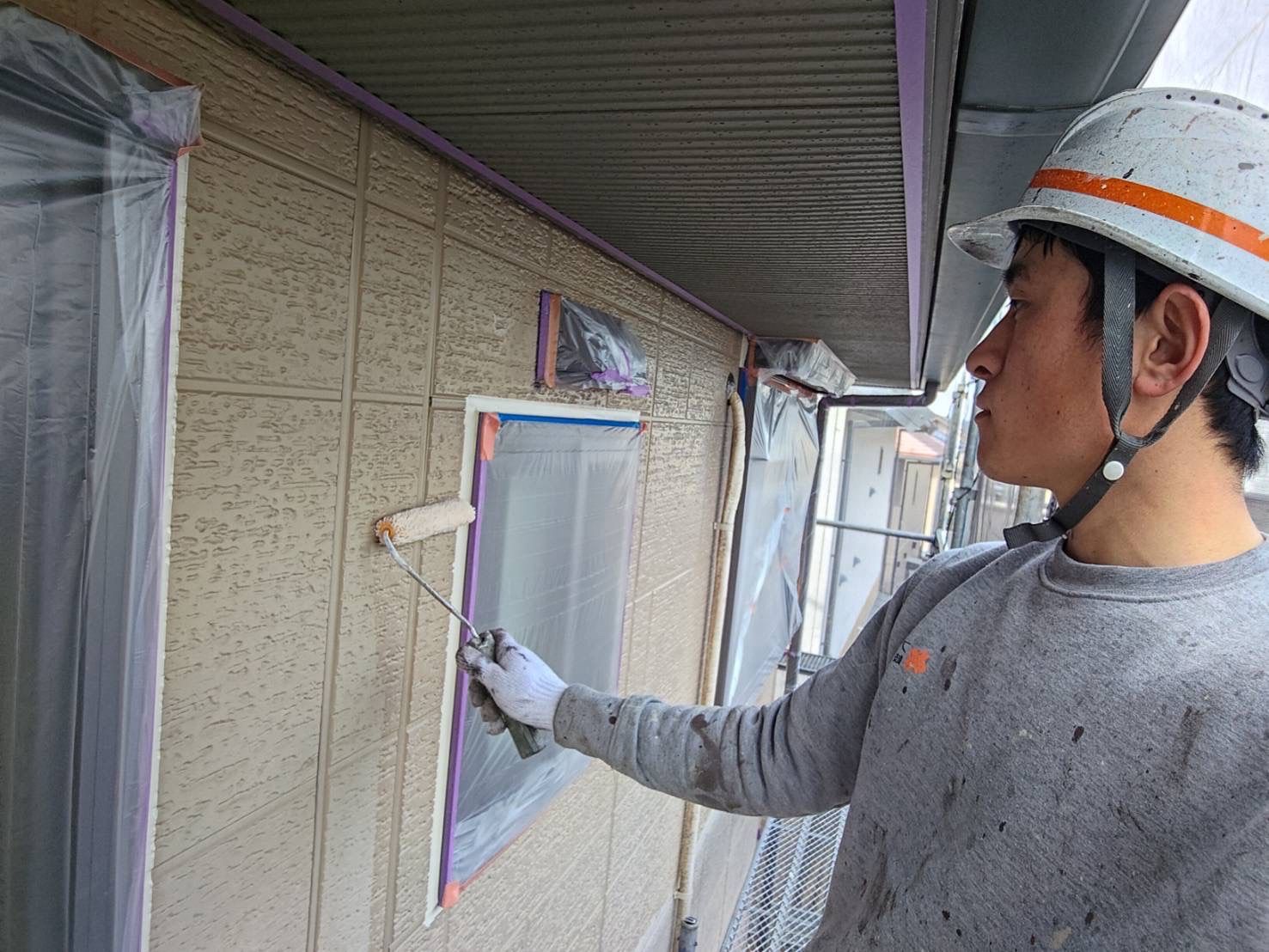

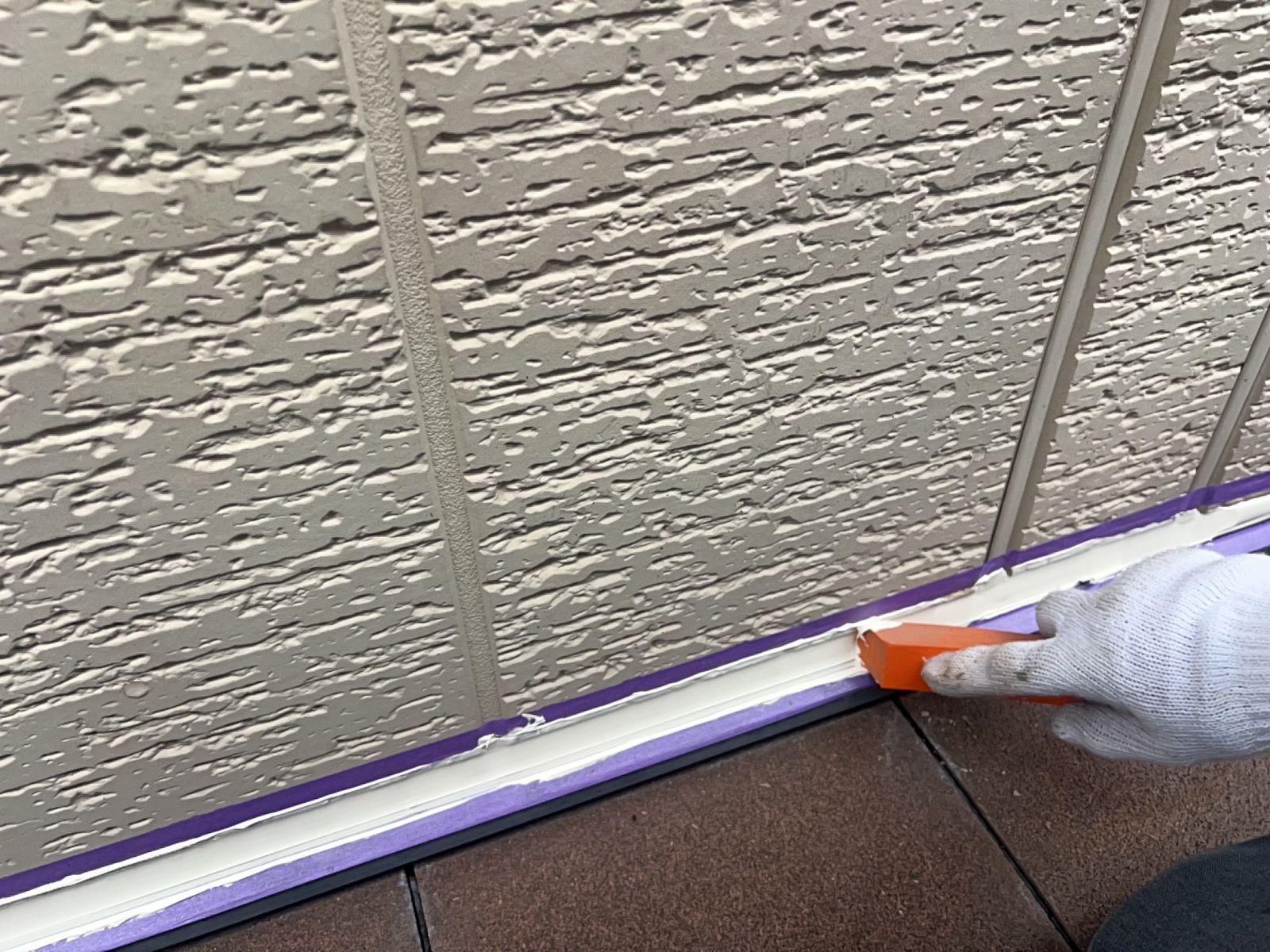

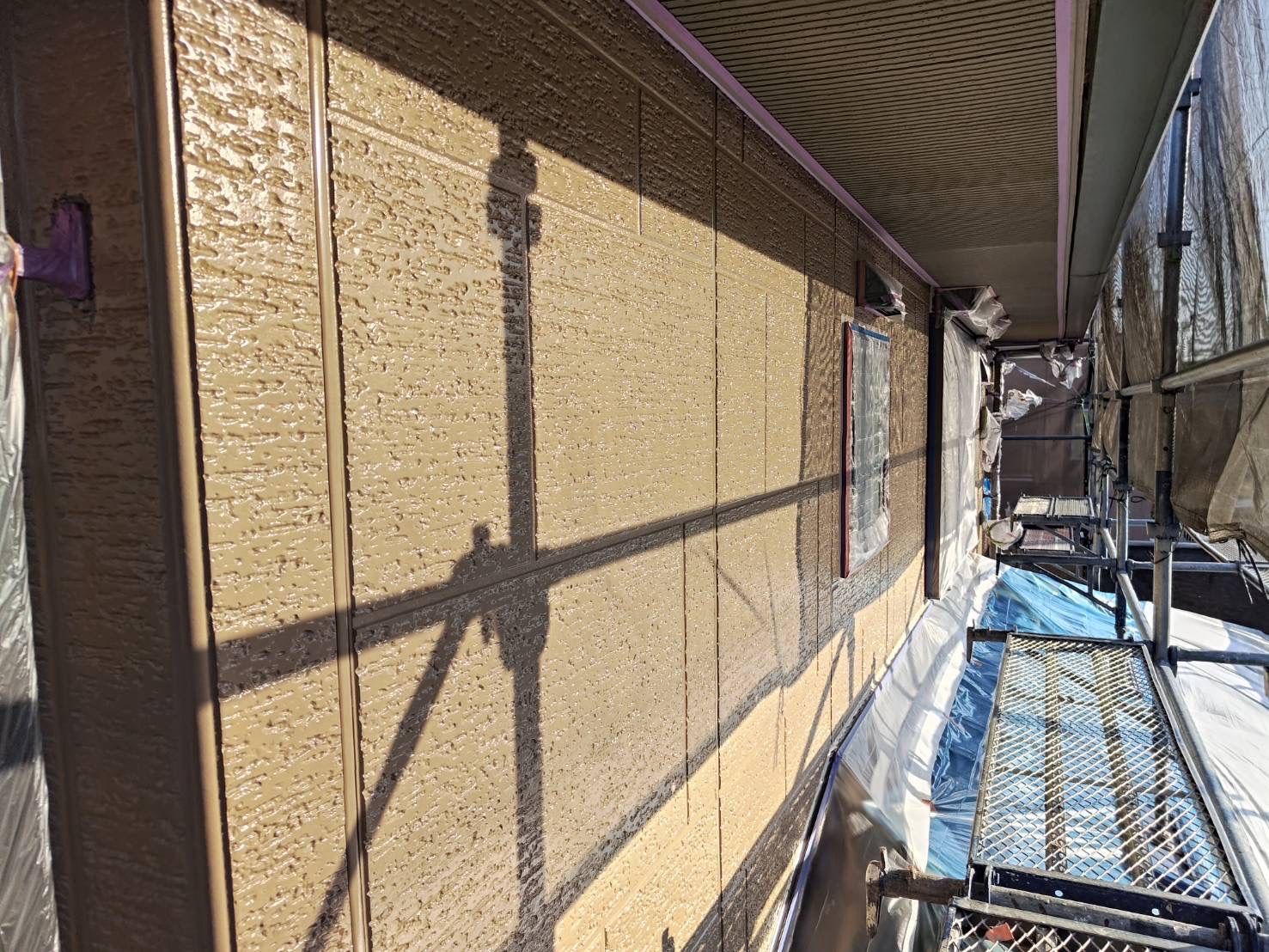

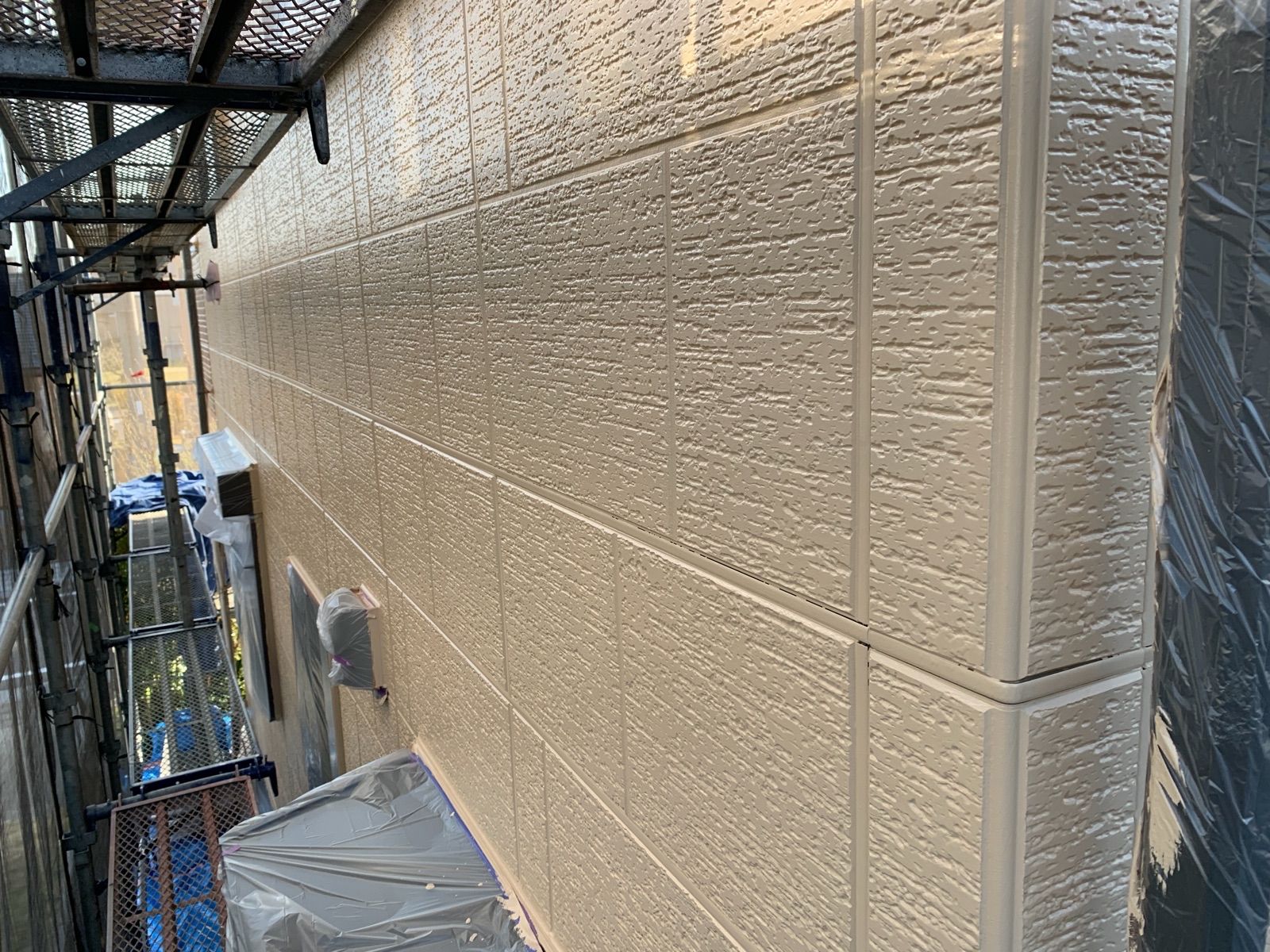

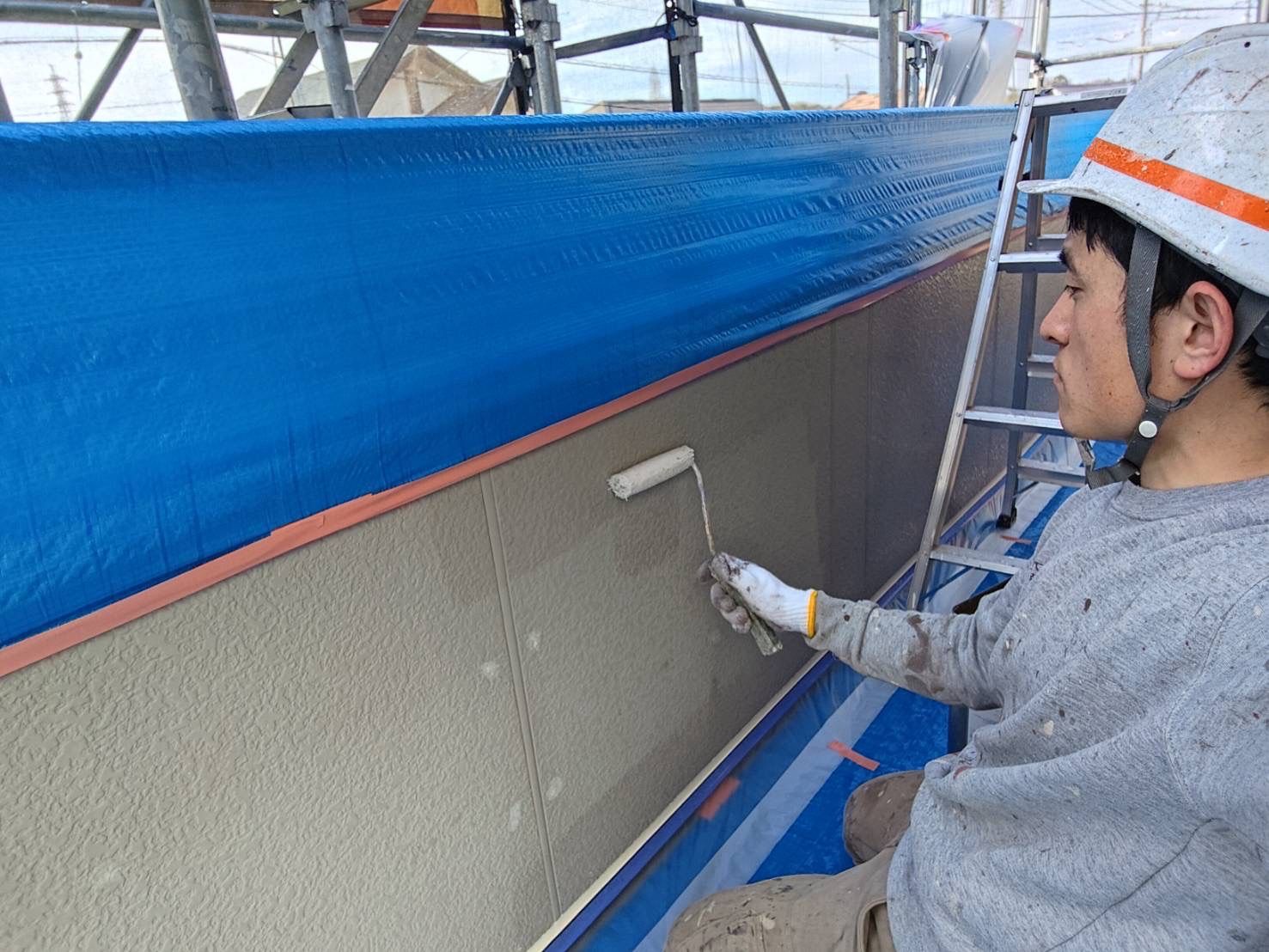

  • 外壁の下塗りを行っています

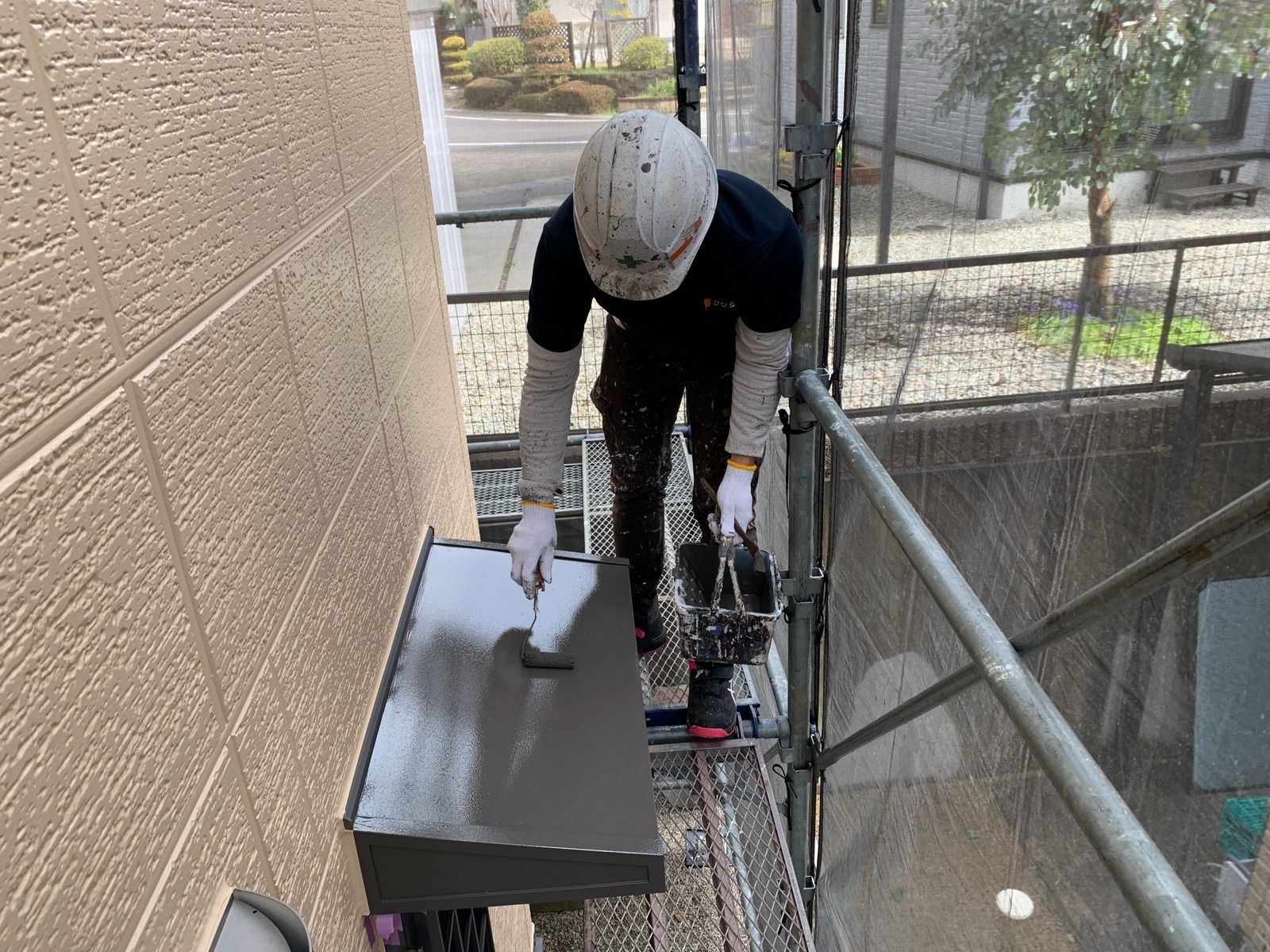

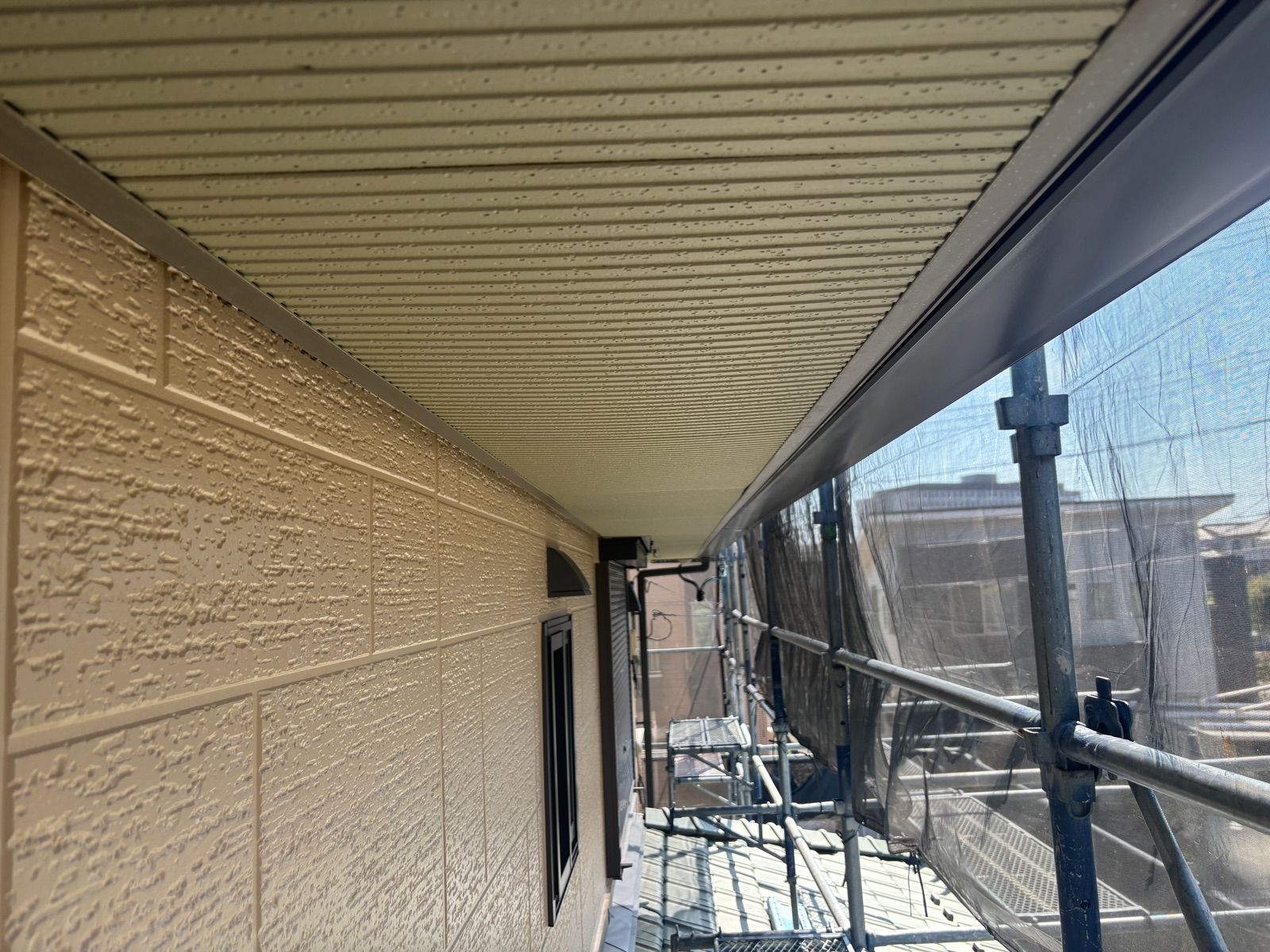

  • 下塗り作業状況

  • 下塗り作業状況

  • 下塗り作業状況

  • 下塗り完了

  • 下塗り完了

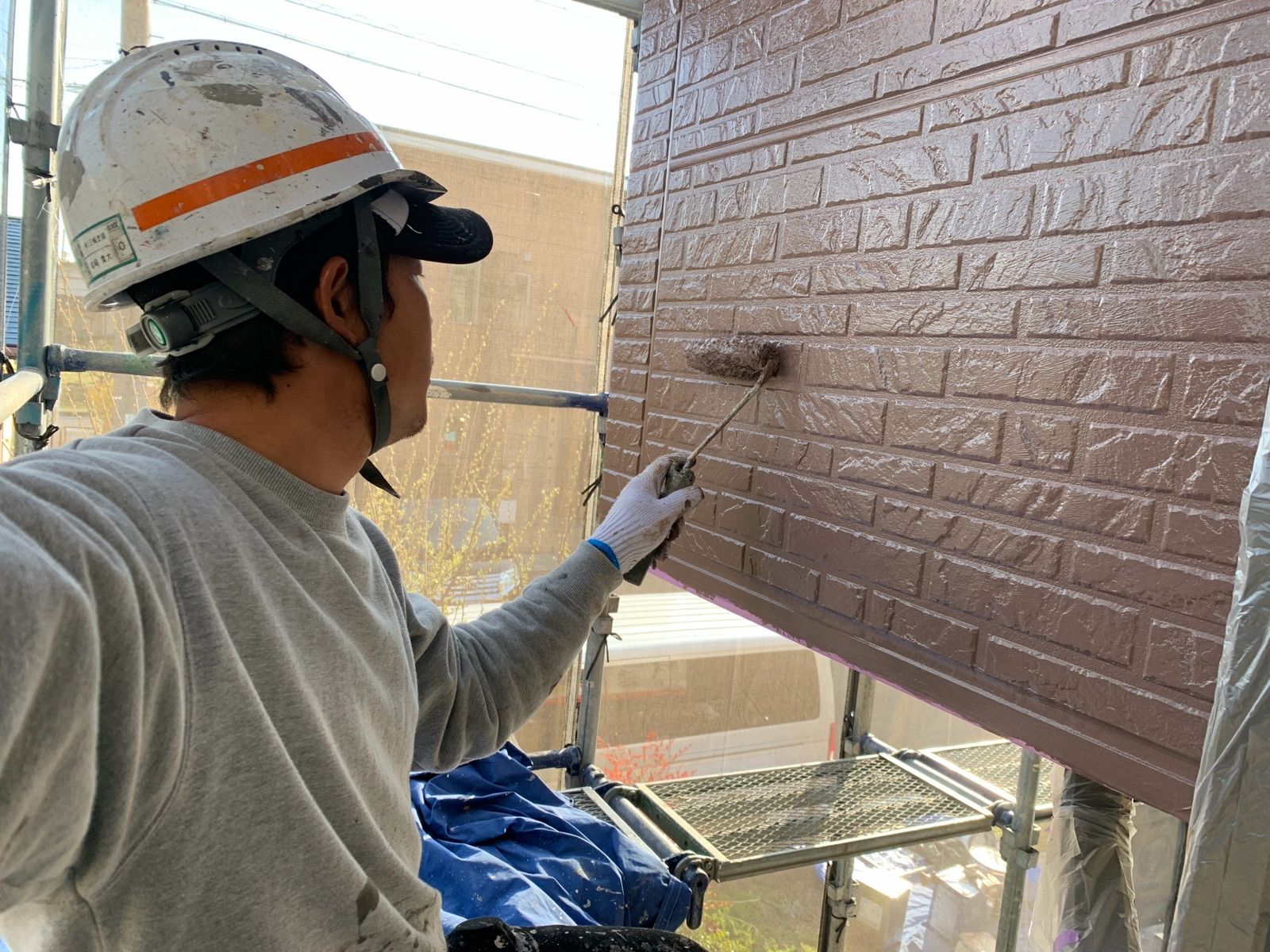

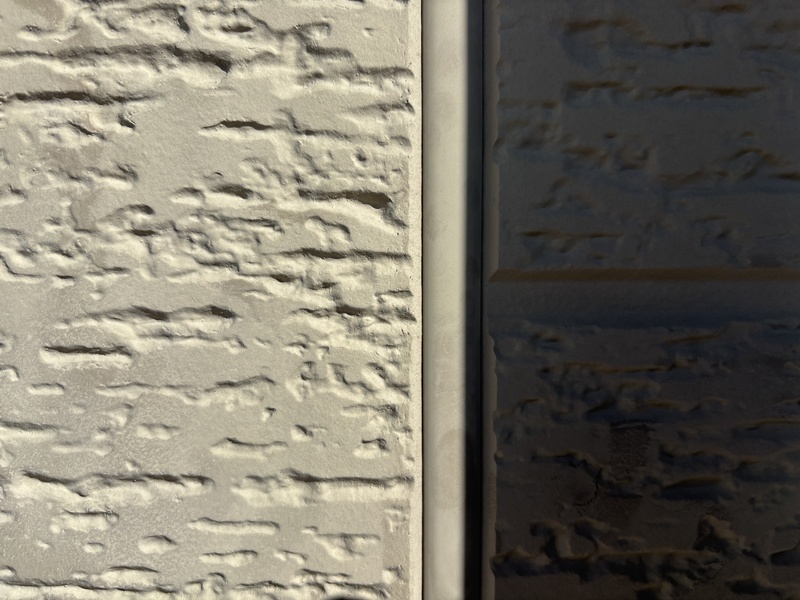

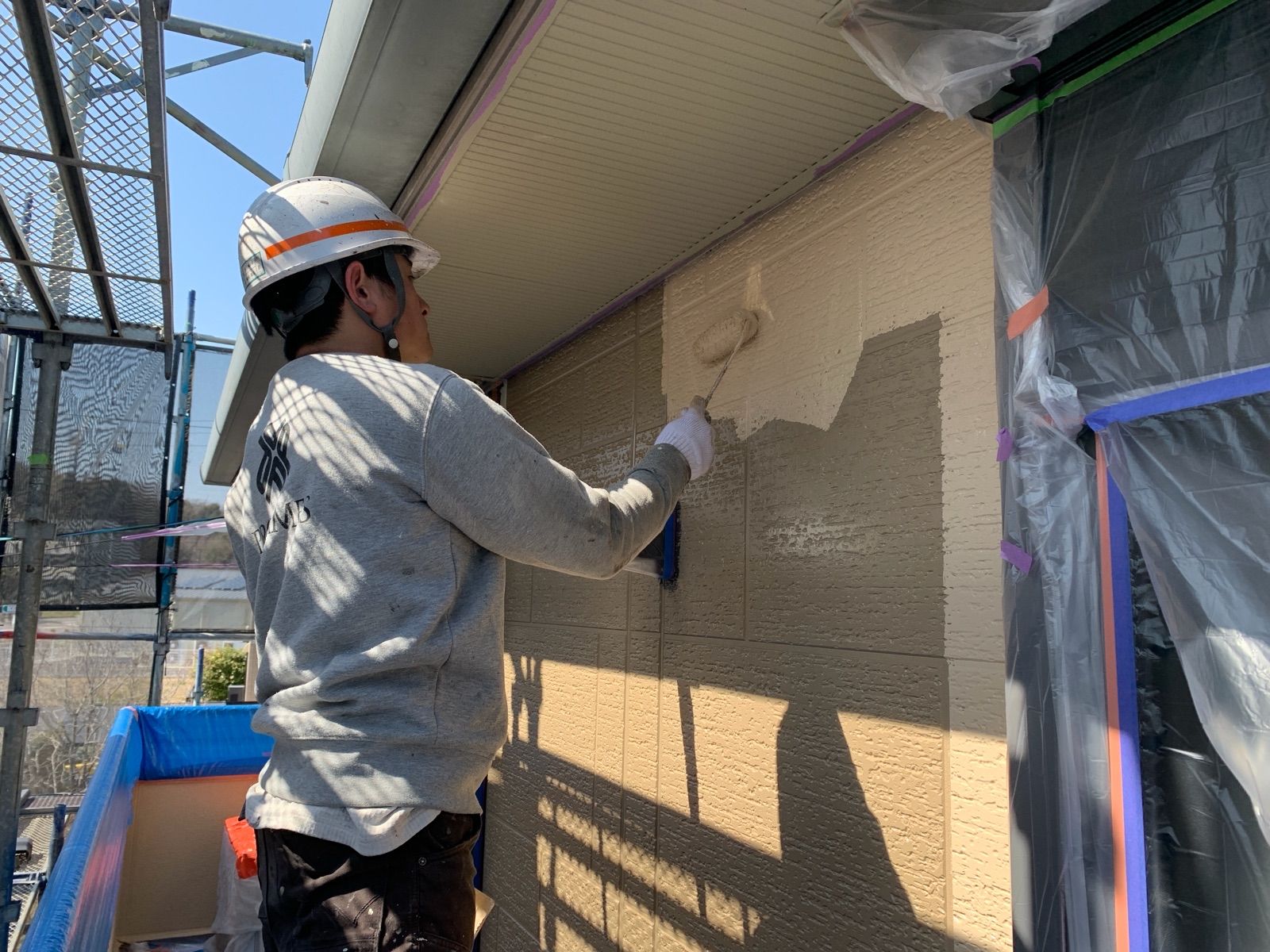

  • 上塗り1回目を行います

  • 上塗り1回目作業状況

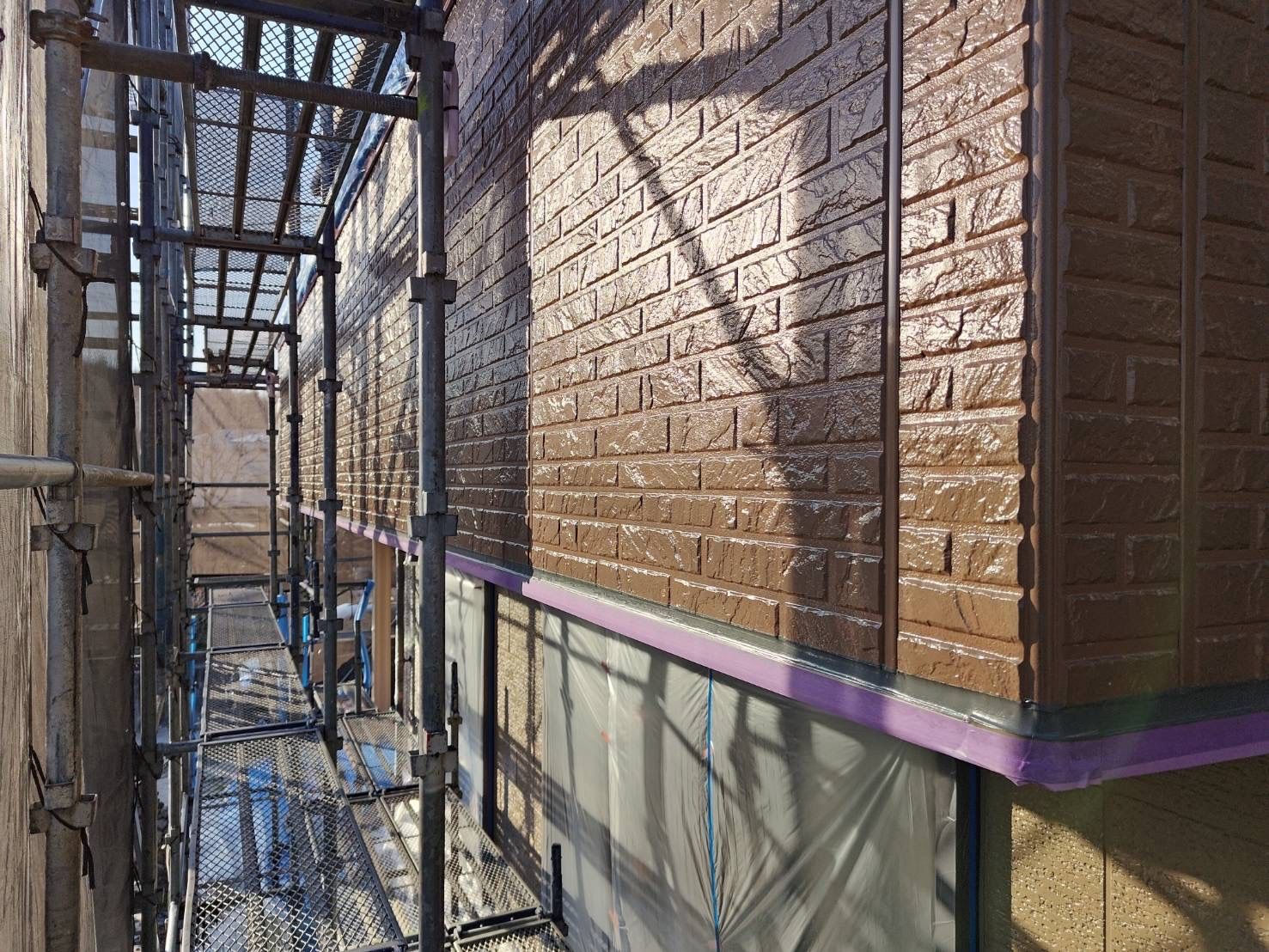

  • 上塗り1回目完了

  • 上塗り1回目完了

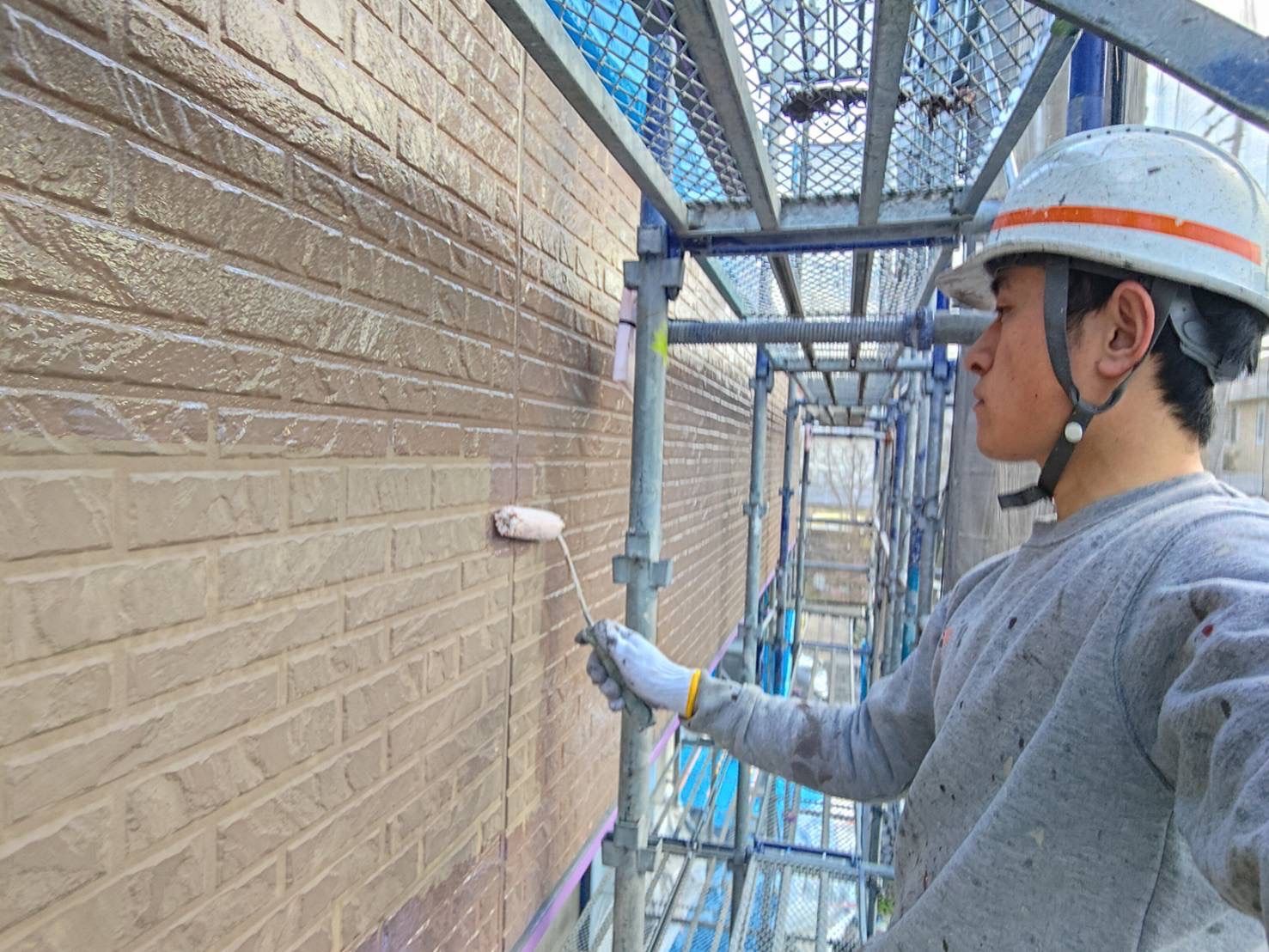

  • 上塗り2回目を行っていきます

  • 上塗り2回目作業状況

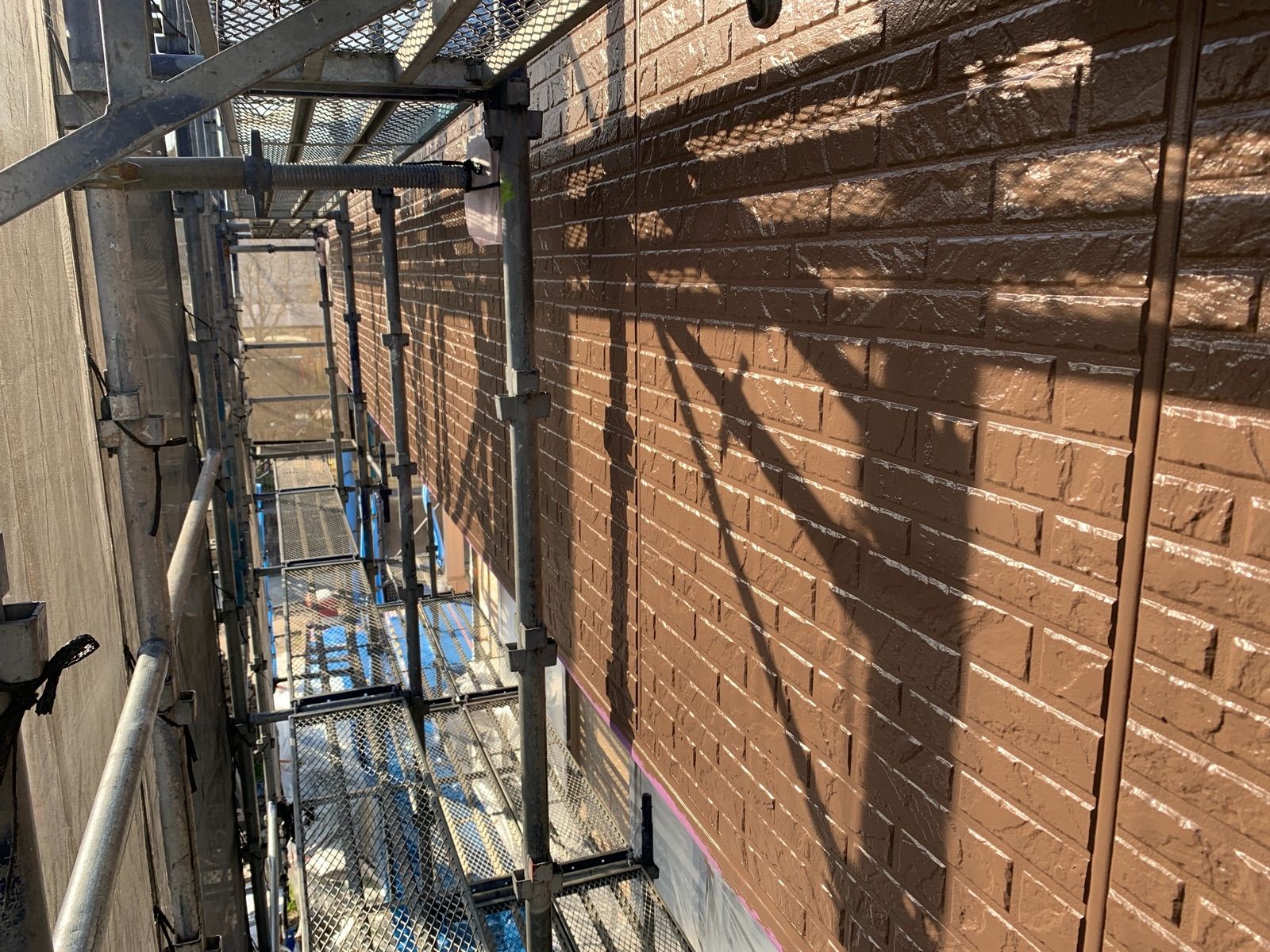

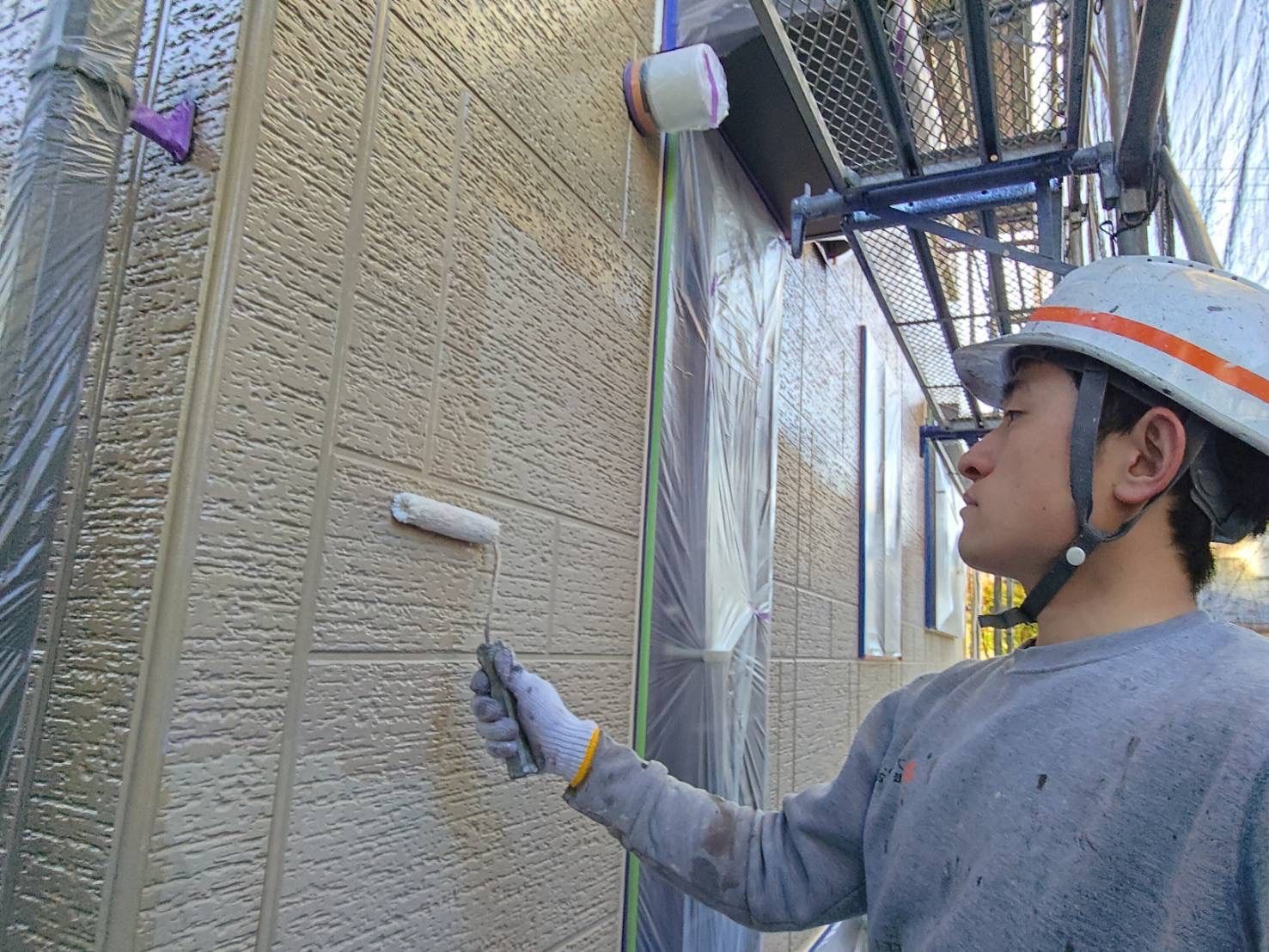

  • 上塗り完了

  • 上塗り完了

付帯塗装工事

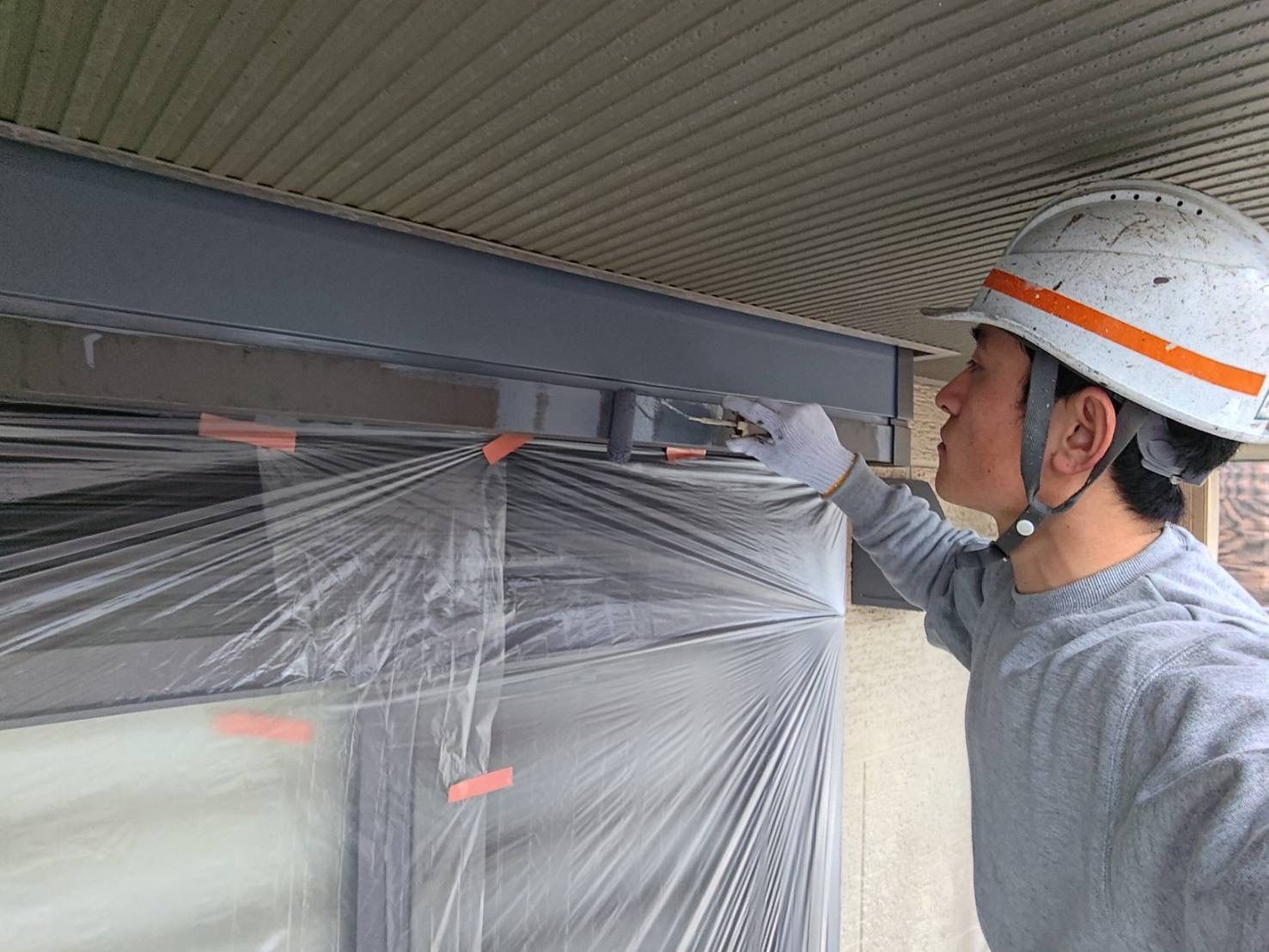

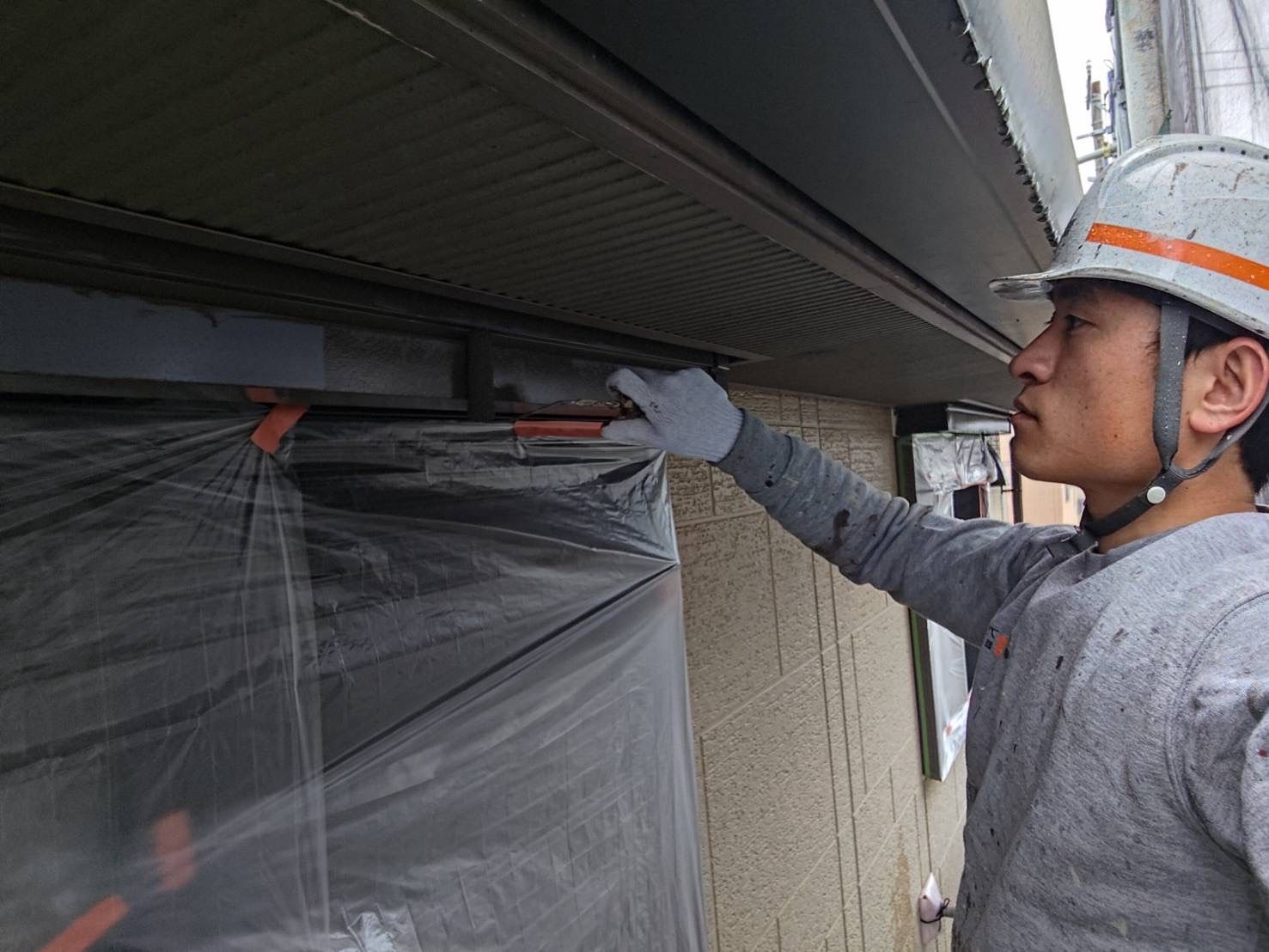

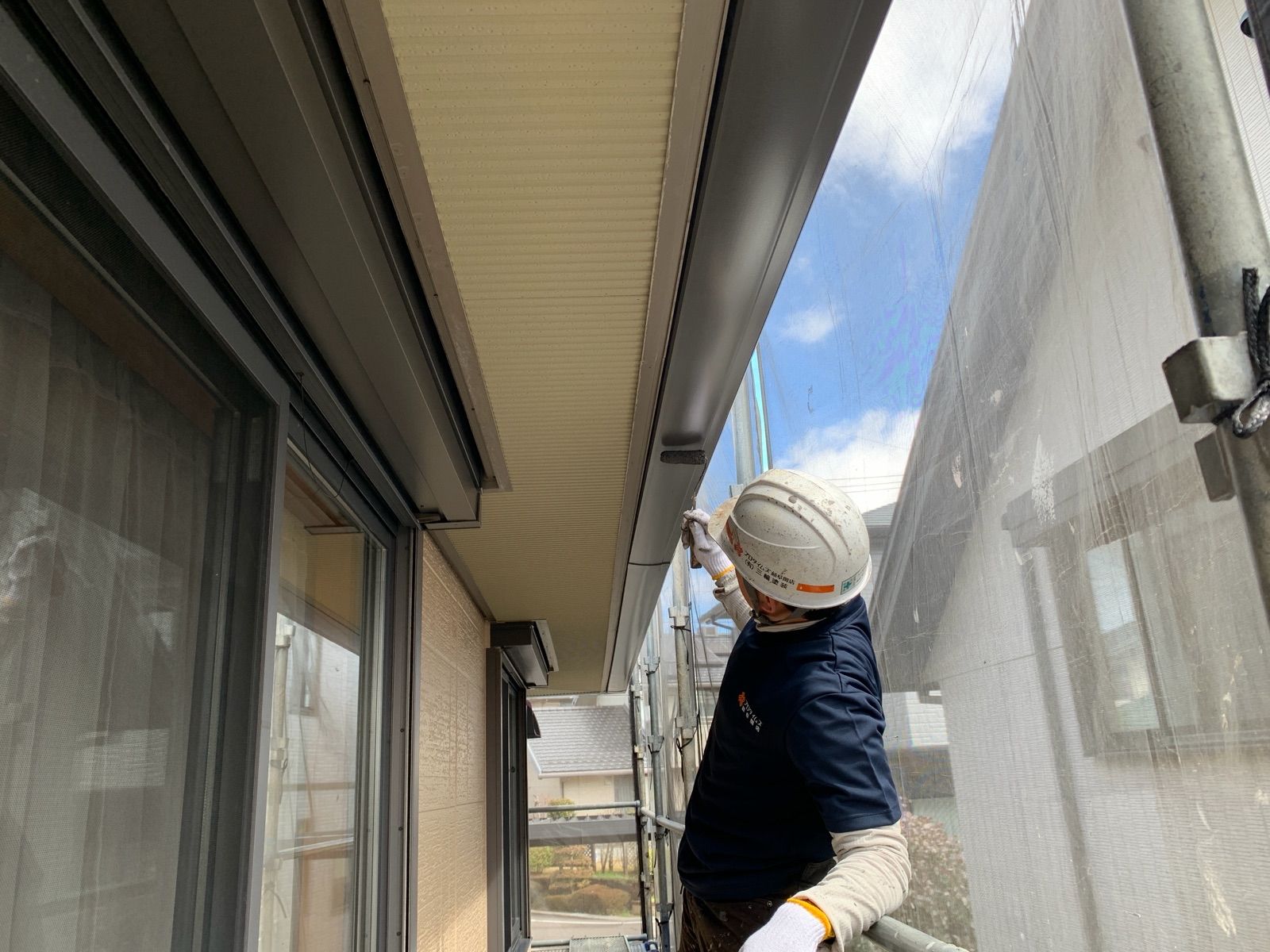

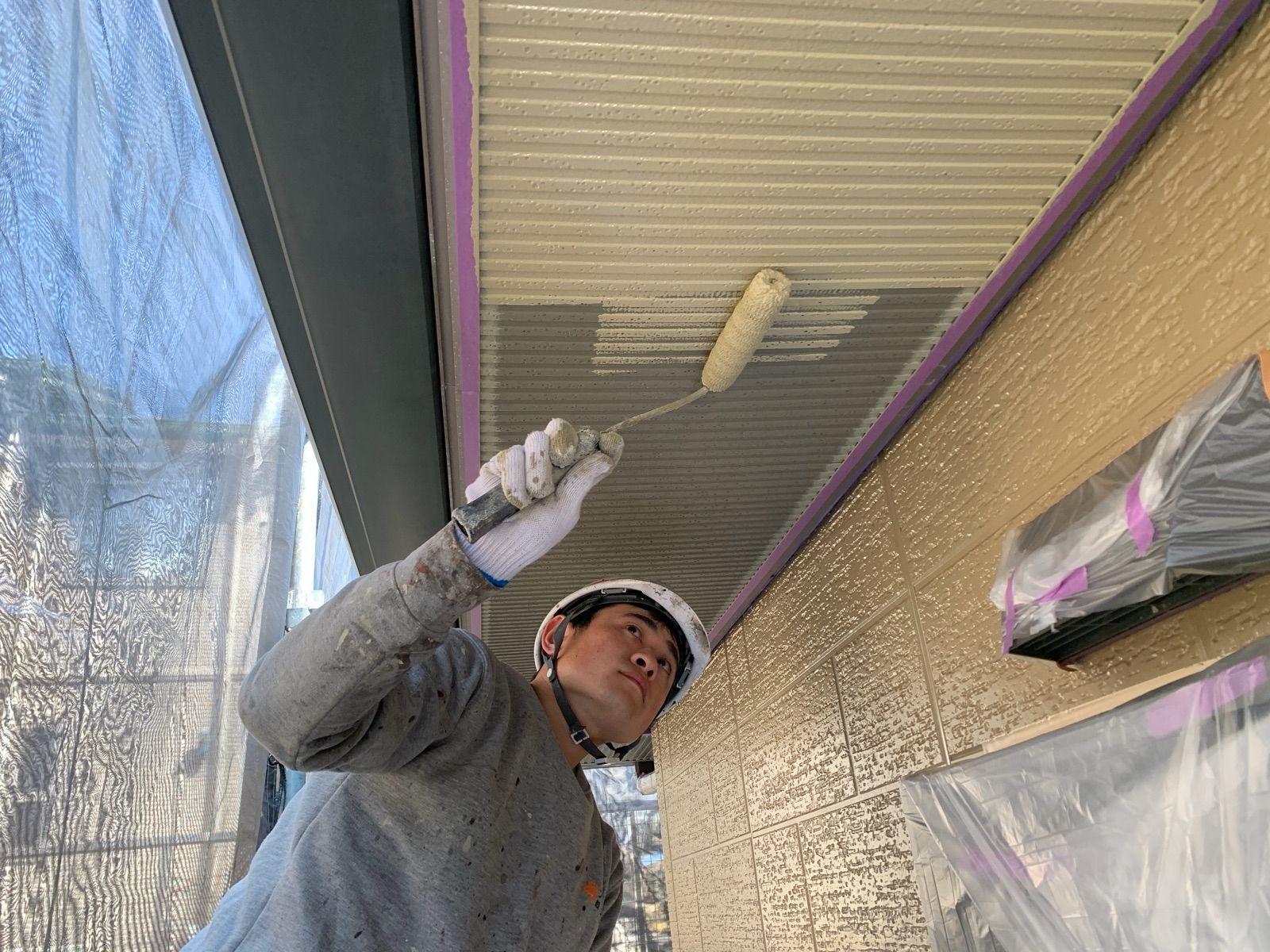

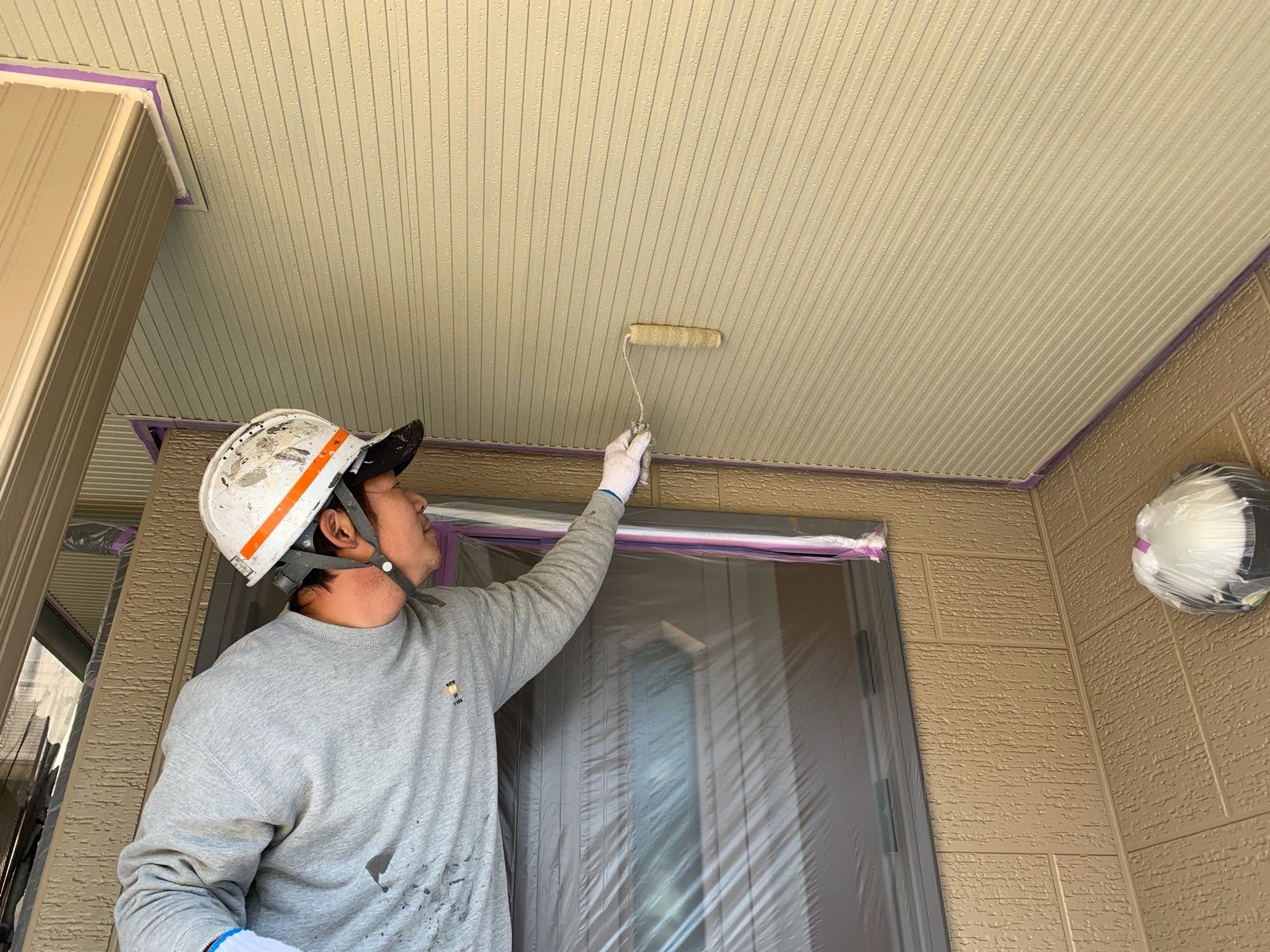

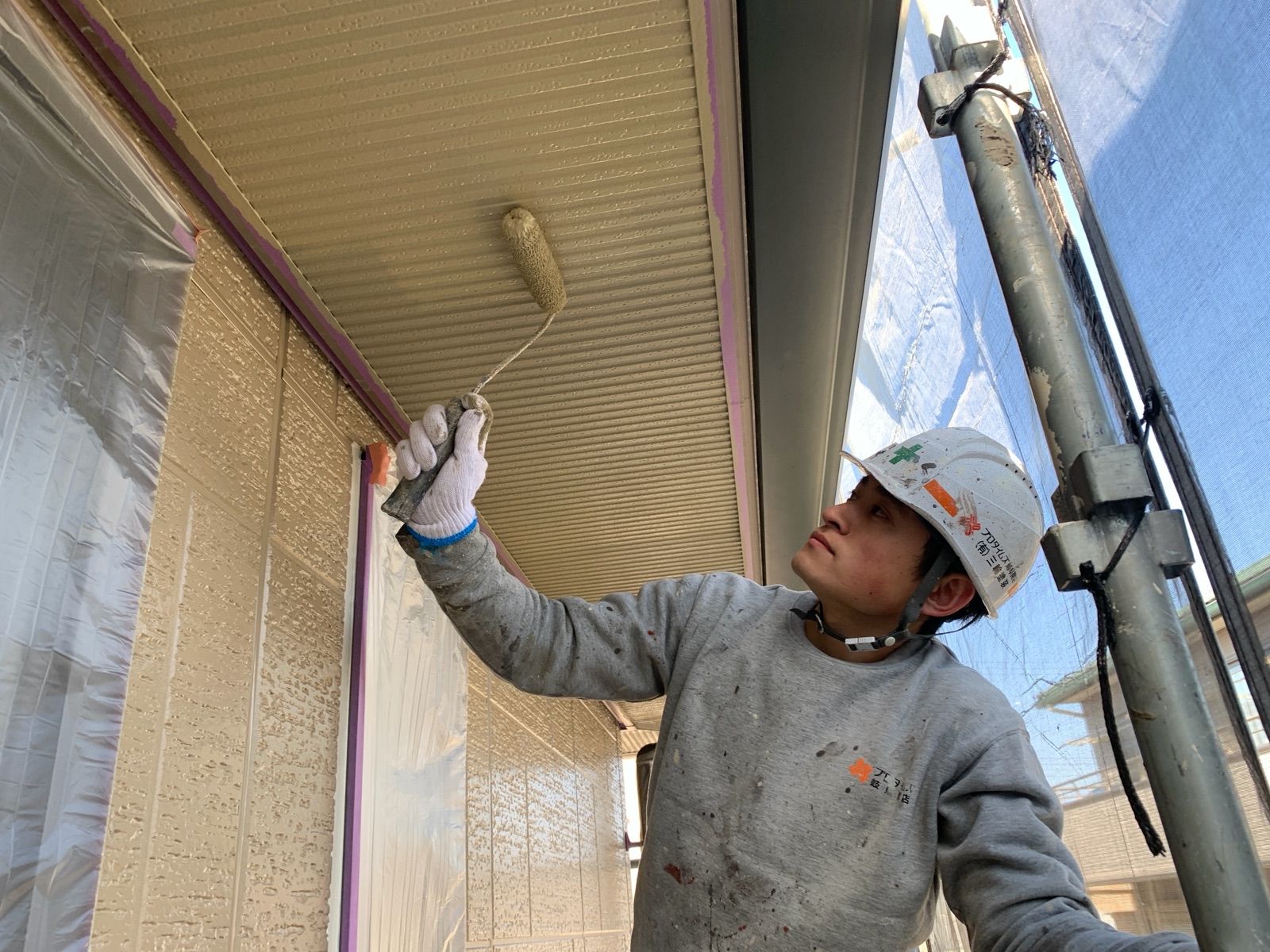

  • 軒裏天井 上塗り1回目作業状況

  • 軒裏天井 上塗り2回目作業状況

  • 軒裏天井 上塗り2回目作業状況

  • 軒裏天井 上塗り完了

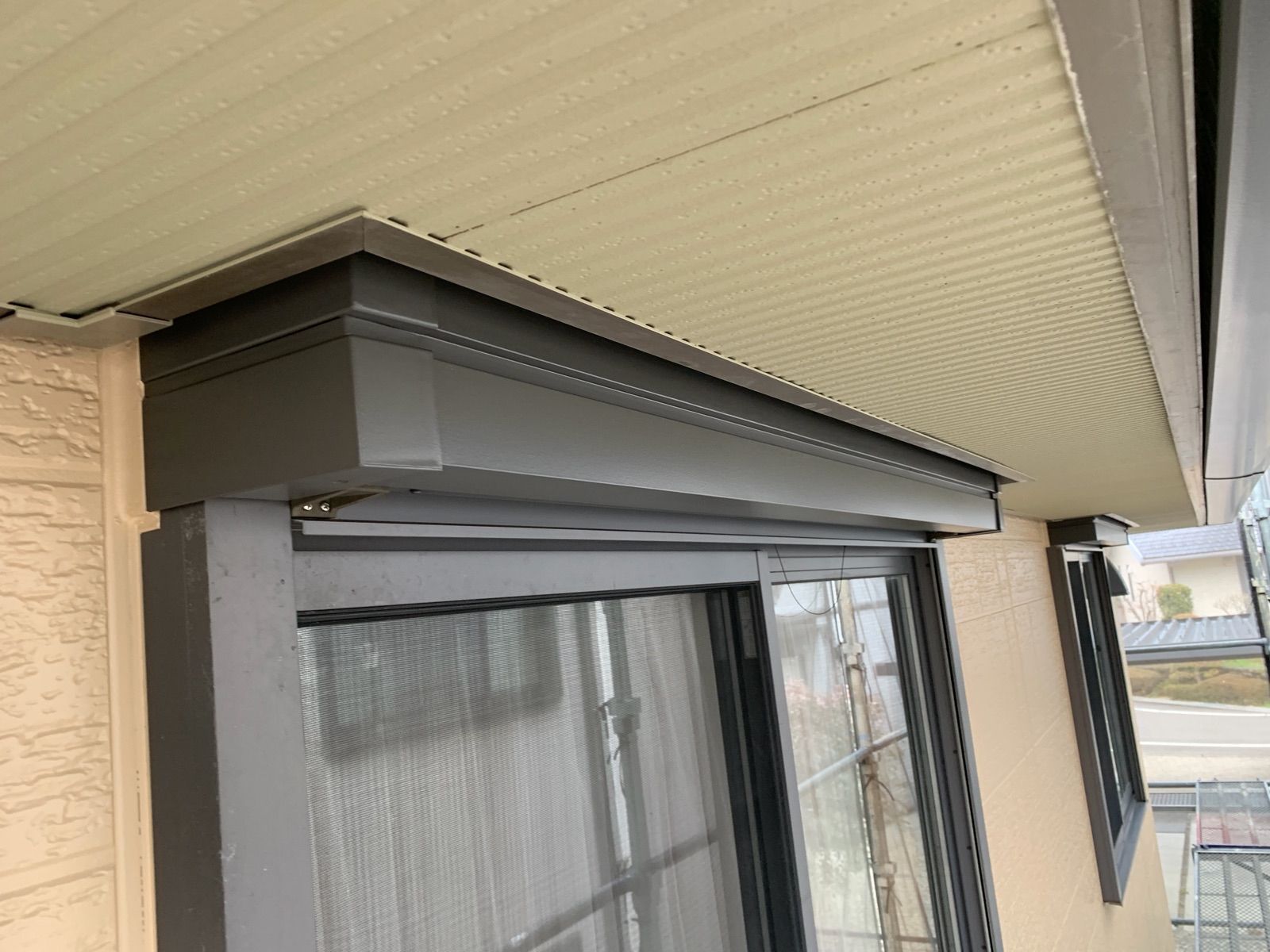

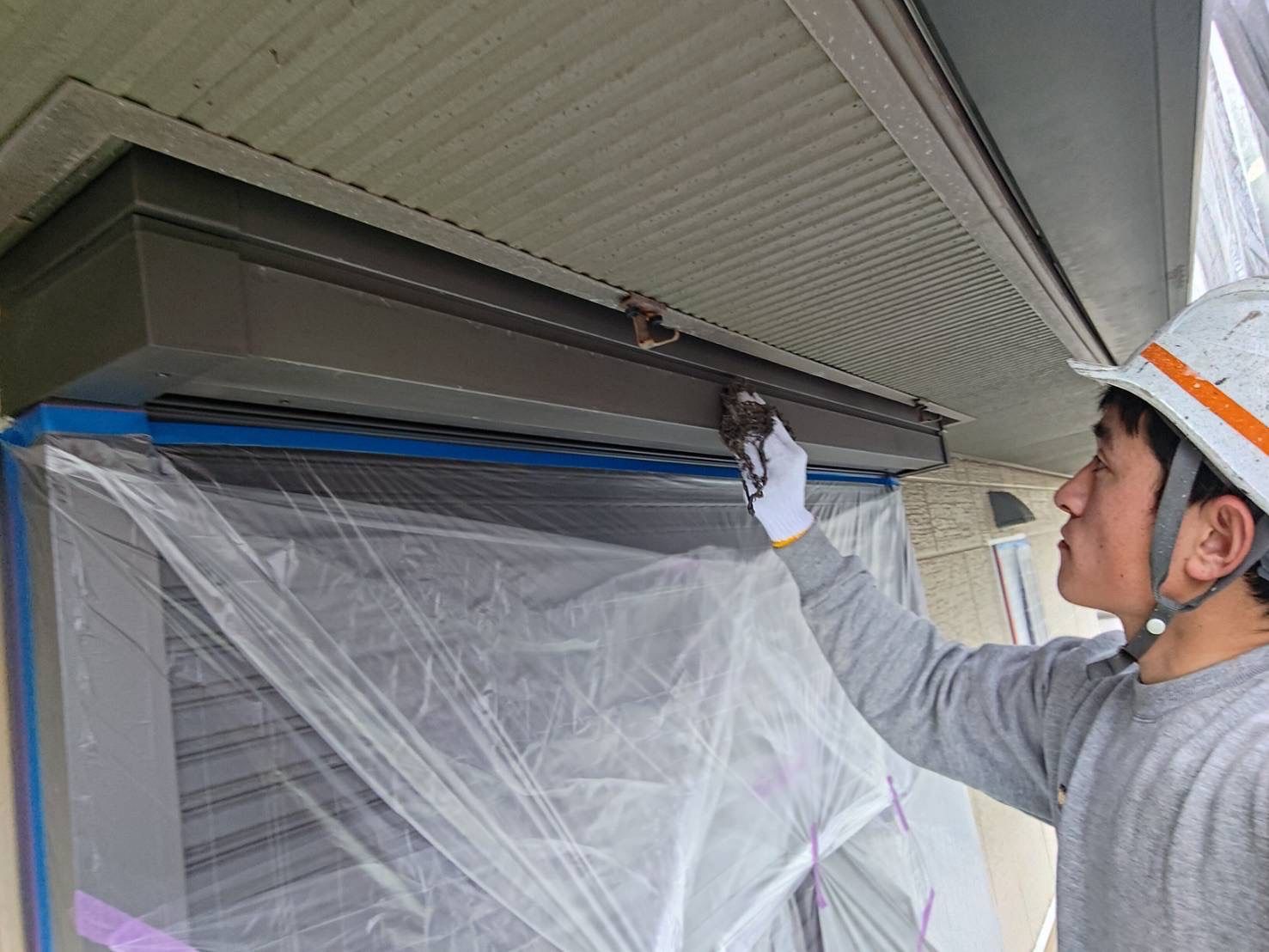

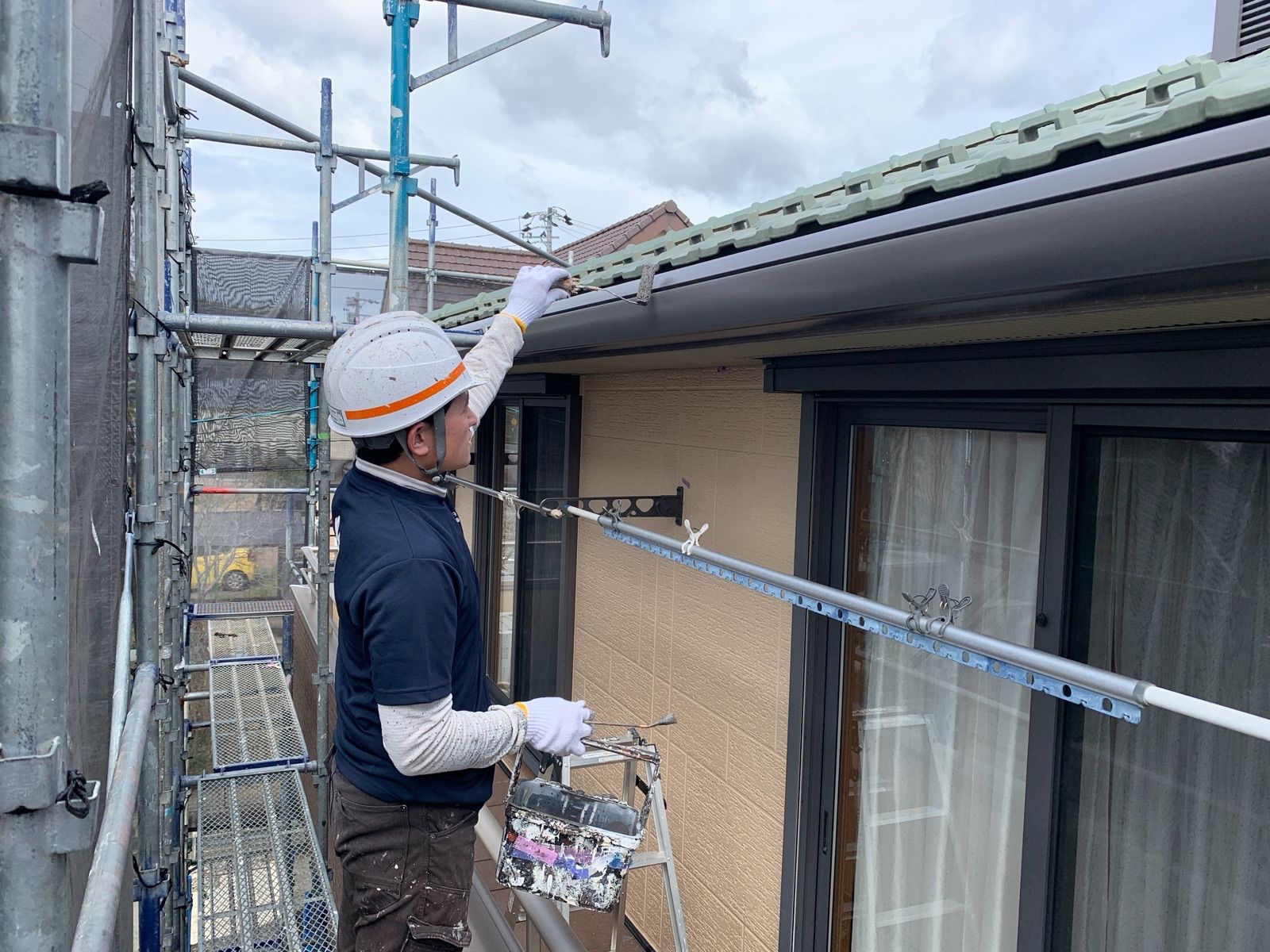

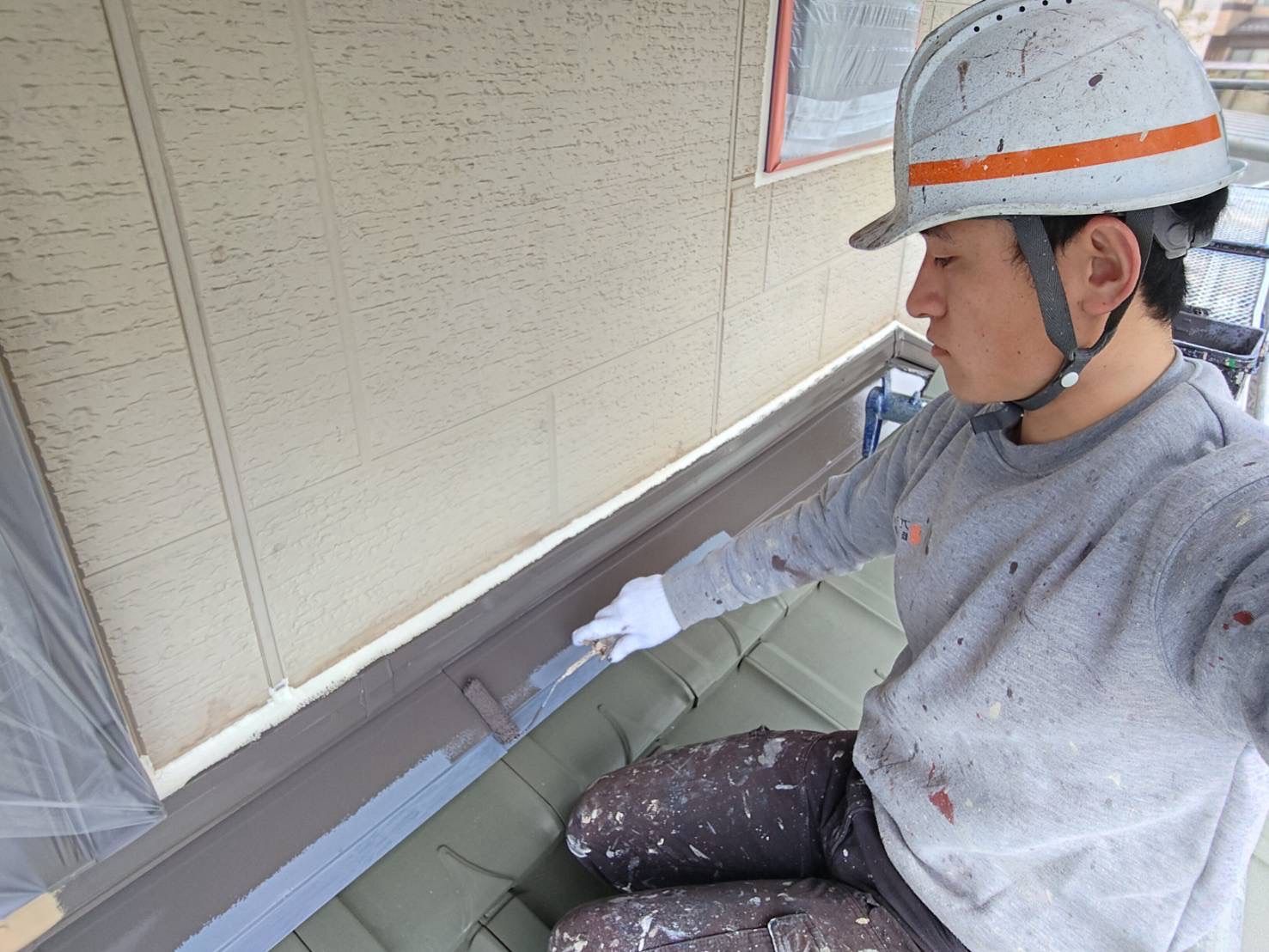

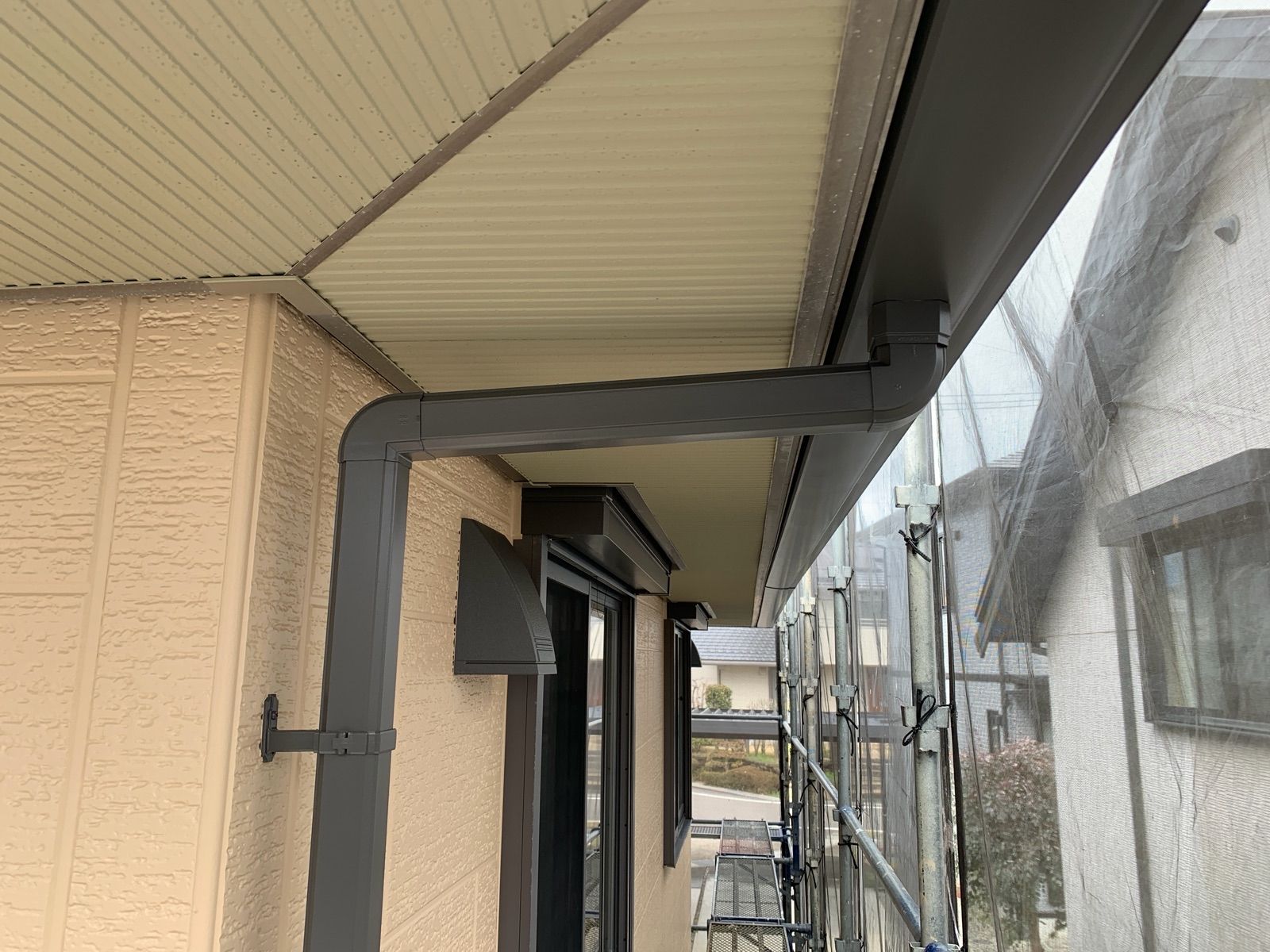

  • 雨樋 下地調整作業状況

  • 雨樋 上塗り1回目作業状況

  • 雨樋 上塗り1回目作業状況

  • 雨樋 上塗り1回目作業状況

  • 雨樋 上塗り2回目作業状況

  • 雨樋 上塗り2回目作業状況

  • 雨樋 上塗り2回目作業状況

  • 雨樋 上塗り完了

  • 雨樋 上塗り完了

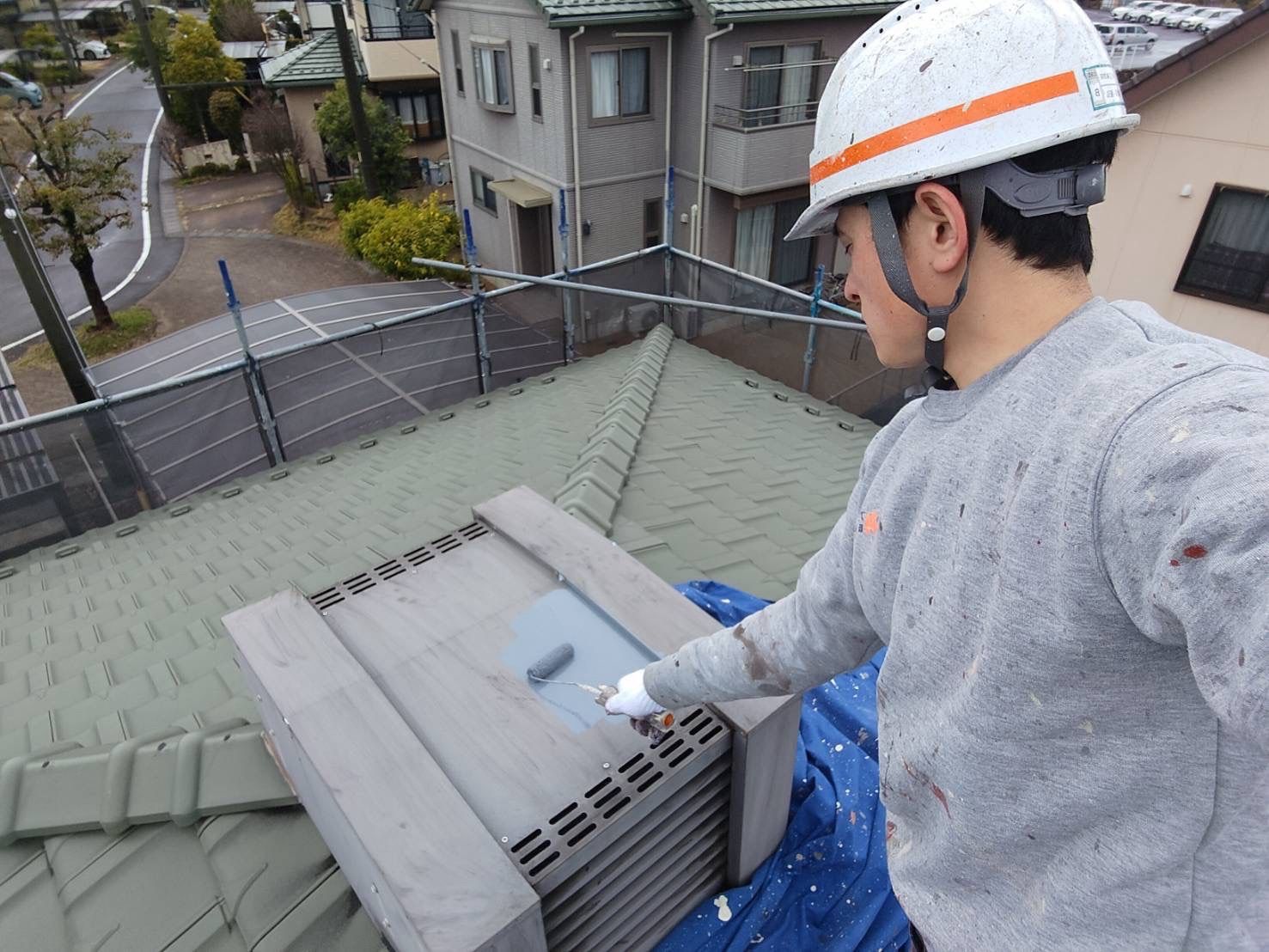

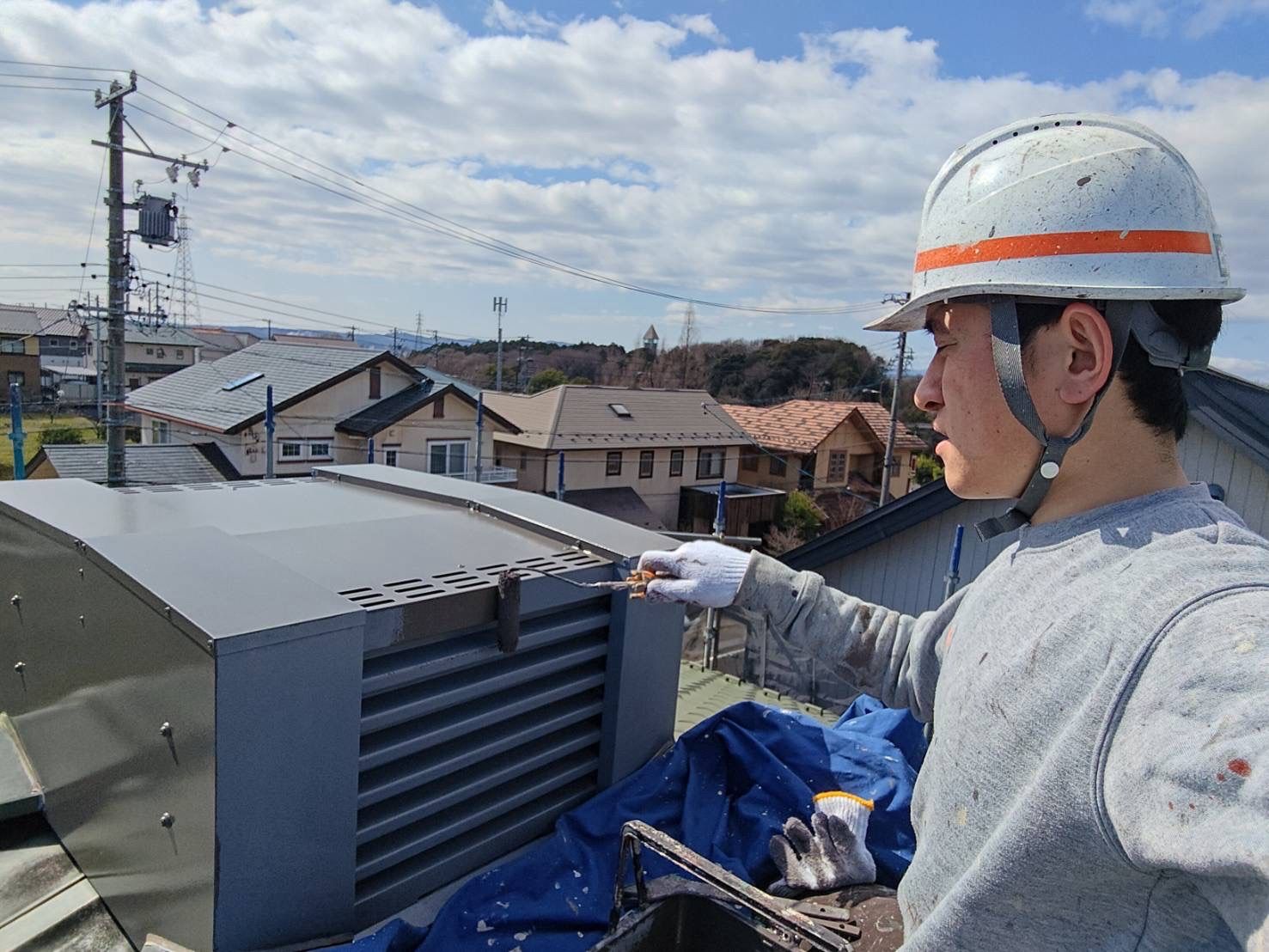

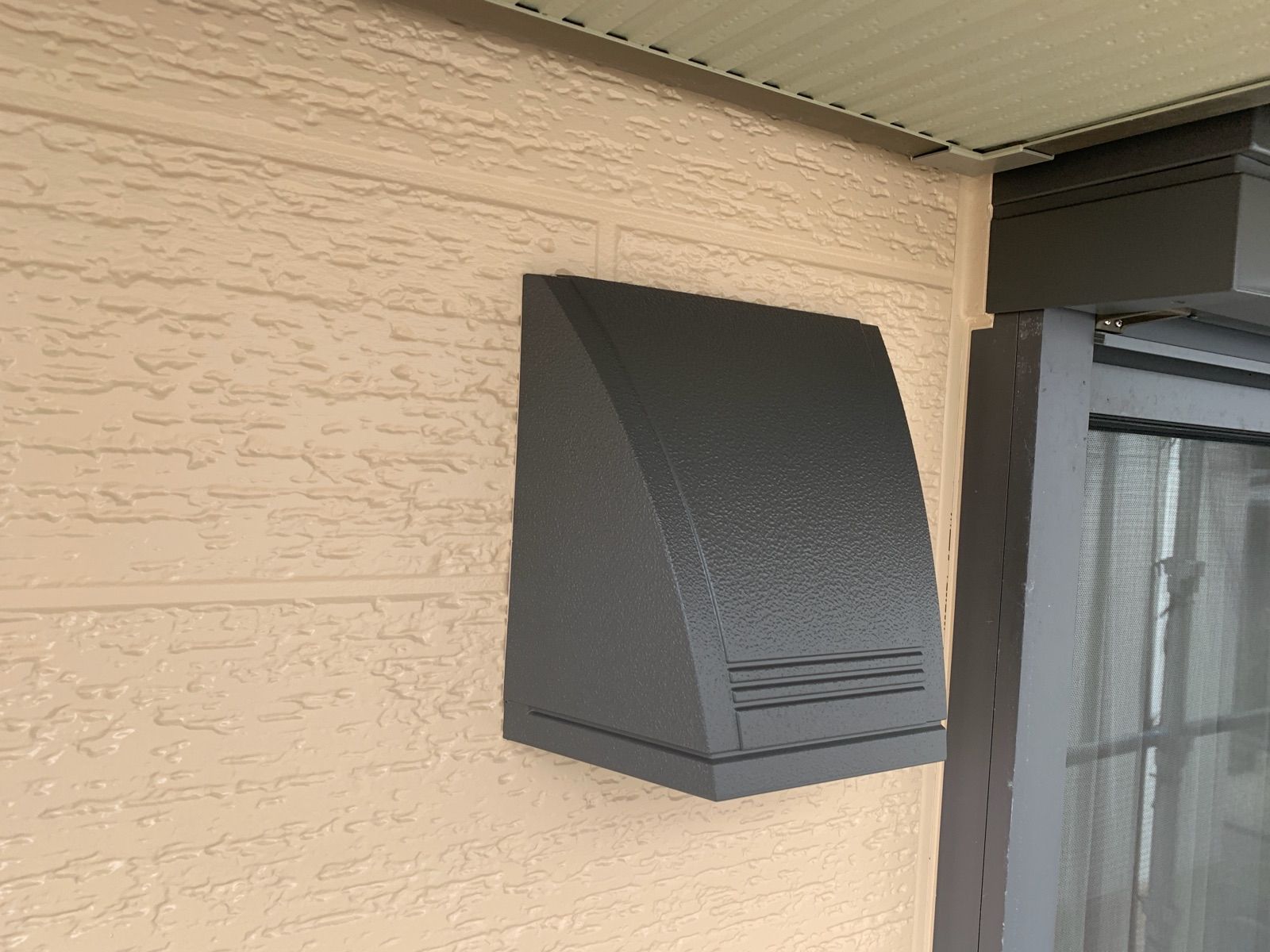

  • 換気塔 下地処理作業状況

  • 換気塔 下塗り作業状況

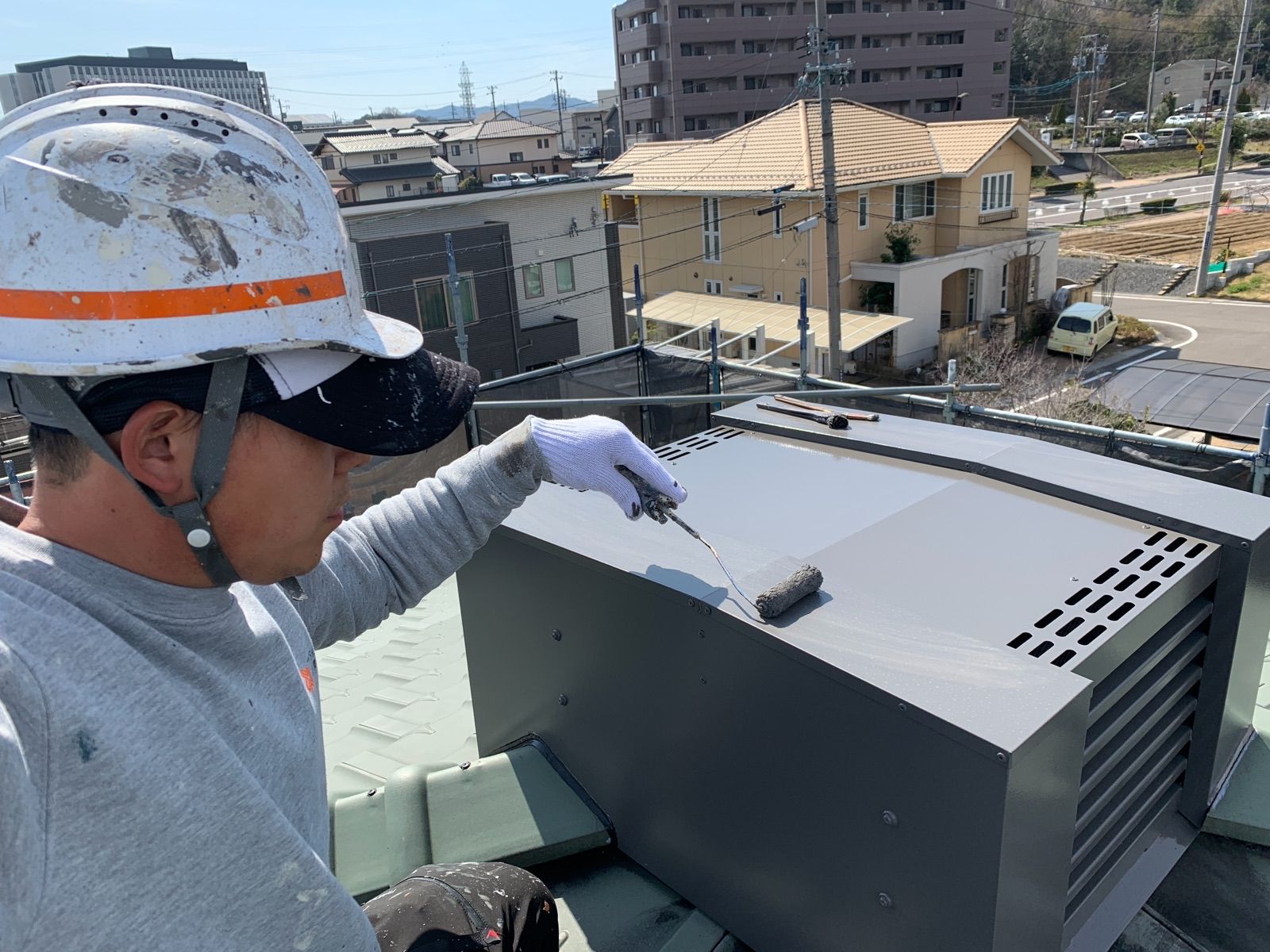

  • 換気塔 上塗り1回目作業状況

  • 換気塔 上塗り2回目作業状況

  • 換気塔 上塗り完了

  • 水切り 下地処理作業状況

  • 水切り 下塗り作業状況

  • 水切り 上塗り作業状況

  • 庇 下地処理作業状況

  • 庇 下塗り作業状況

  • 庇 上塗り1回目作業状況

  • 庇 上塗り2回目作業状況

  • シャッタ―ボックス 下地処理作業状況

  • シャッタ―ボックス 下塗り作業状況

  • シャッタ―ボックス 上塗り作業状況

  • シャッタ―ボックス 上塗り完了

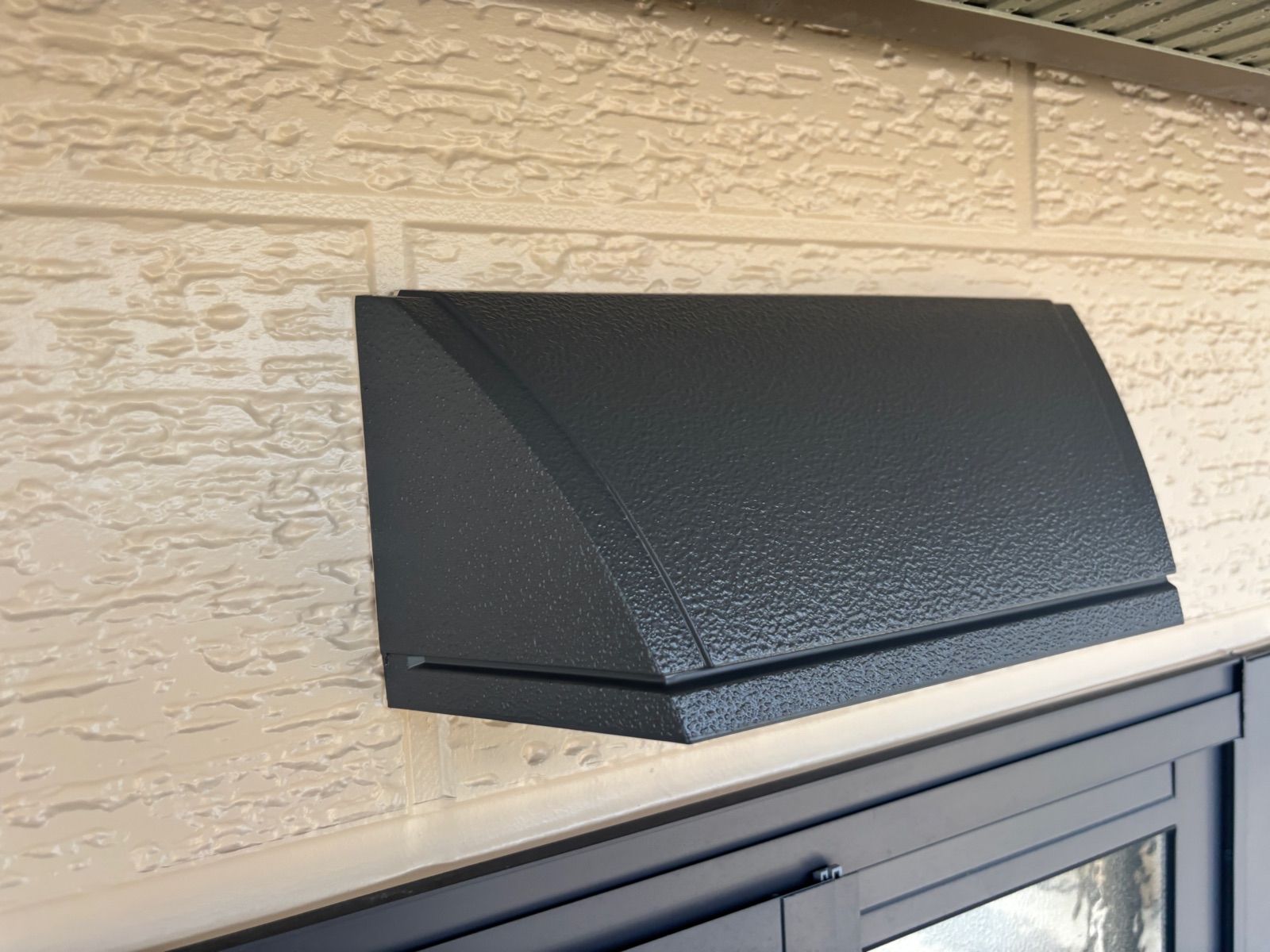

  • 換気フード 上塗り完了

  • 換気フード 上塗り完了

クリーニング

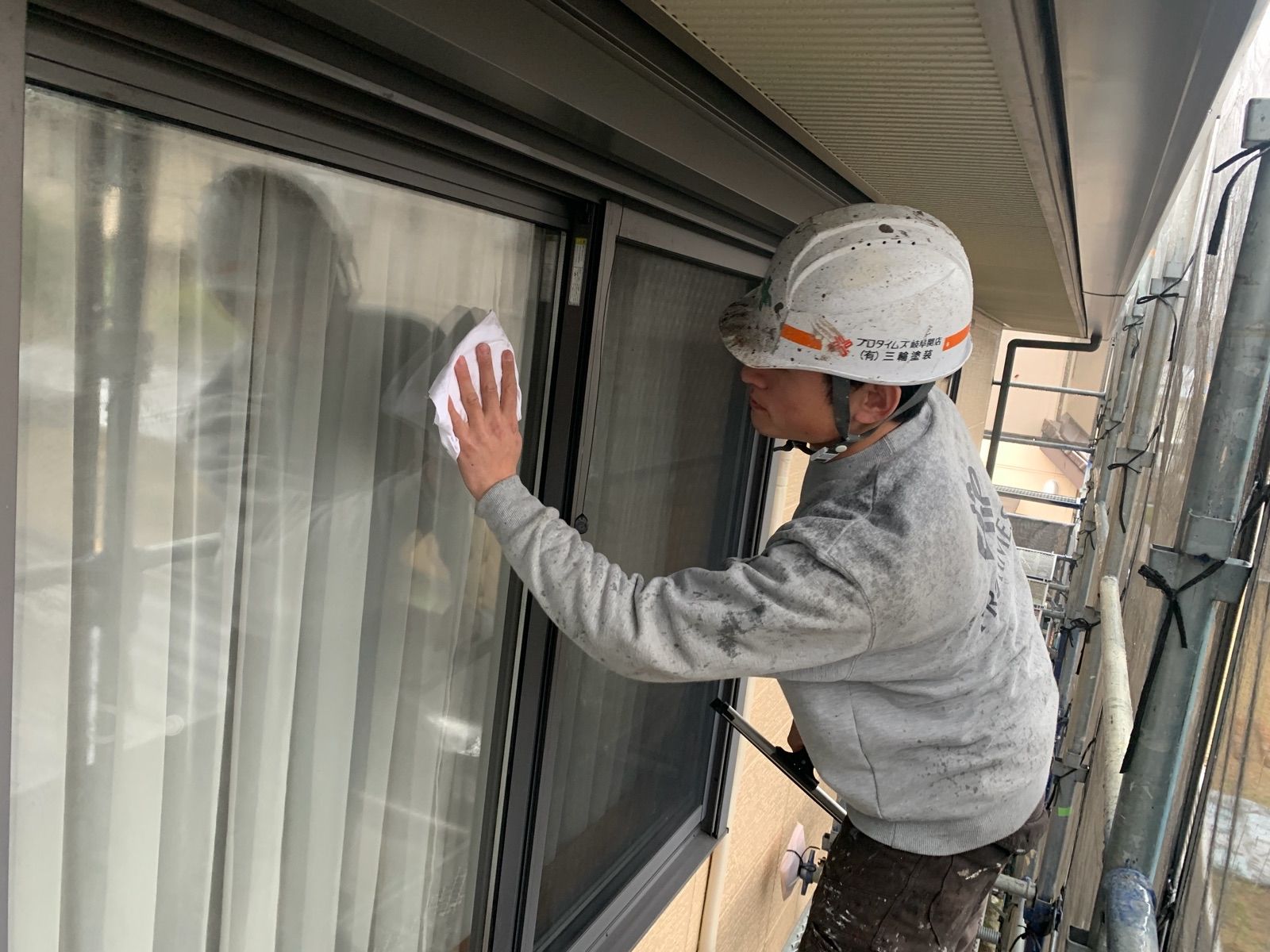

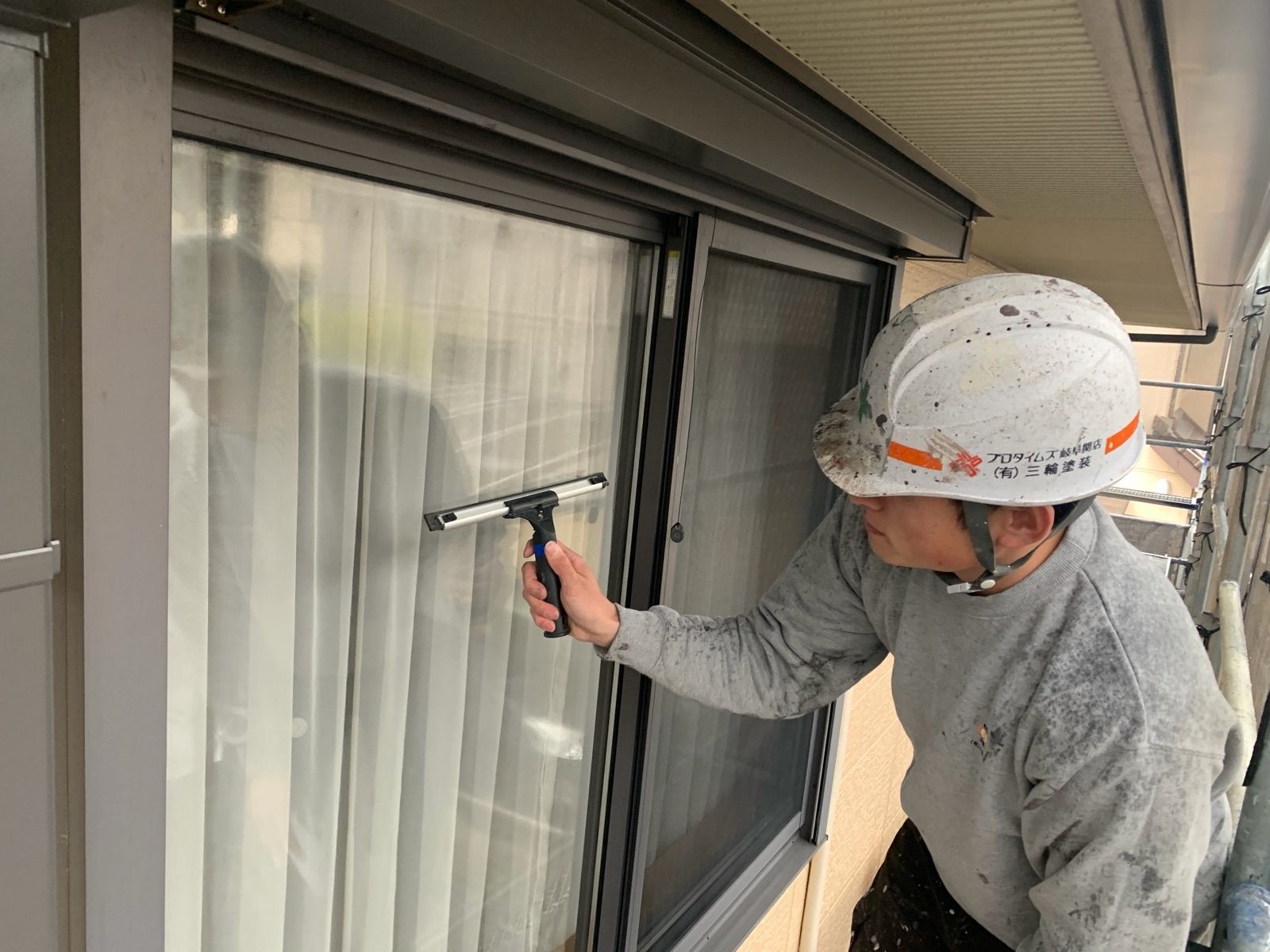

  • 窓ガラスのクリーニングを行いました

  • クリーニング作業状況
