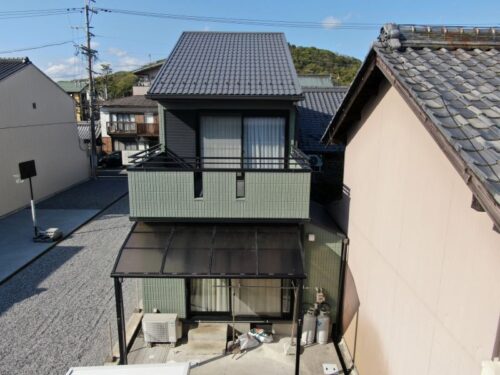

セキスイハイムの住宅をさわやかなグリーンで塗り替え!

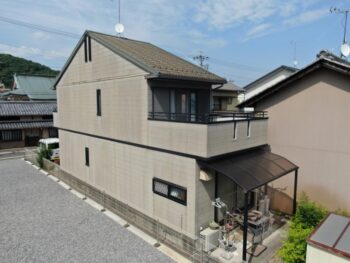

AFTER

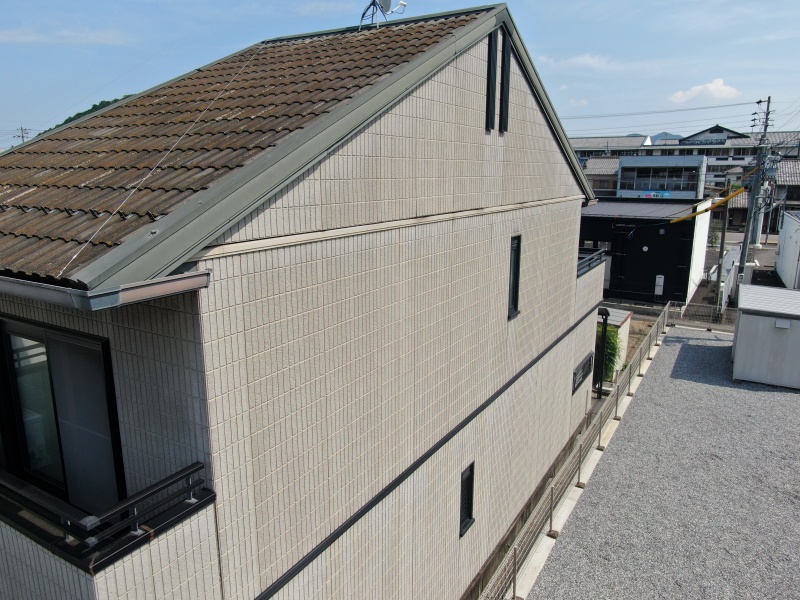

BEFORE

リフォーム内容 外壁塗装
プラン・使用材料
工事プラン名:外壁塗装
メーカー: アステックペイント
材料名: プラチナリファイン2000MF-IR
カラー1: 8100ミストグリーン
リフォーム期間 23日間

施工の様子

劣化状況

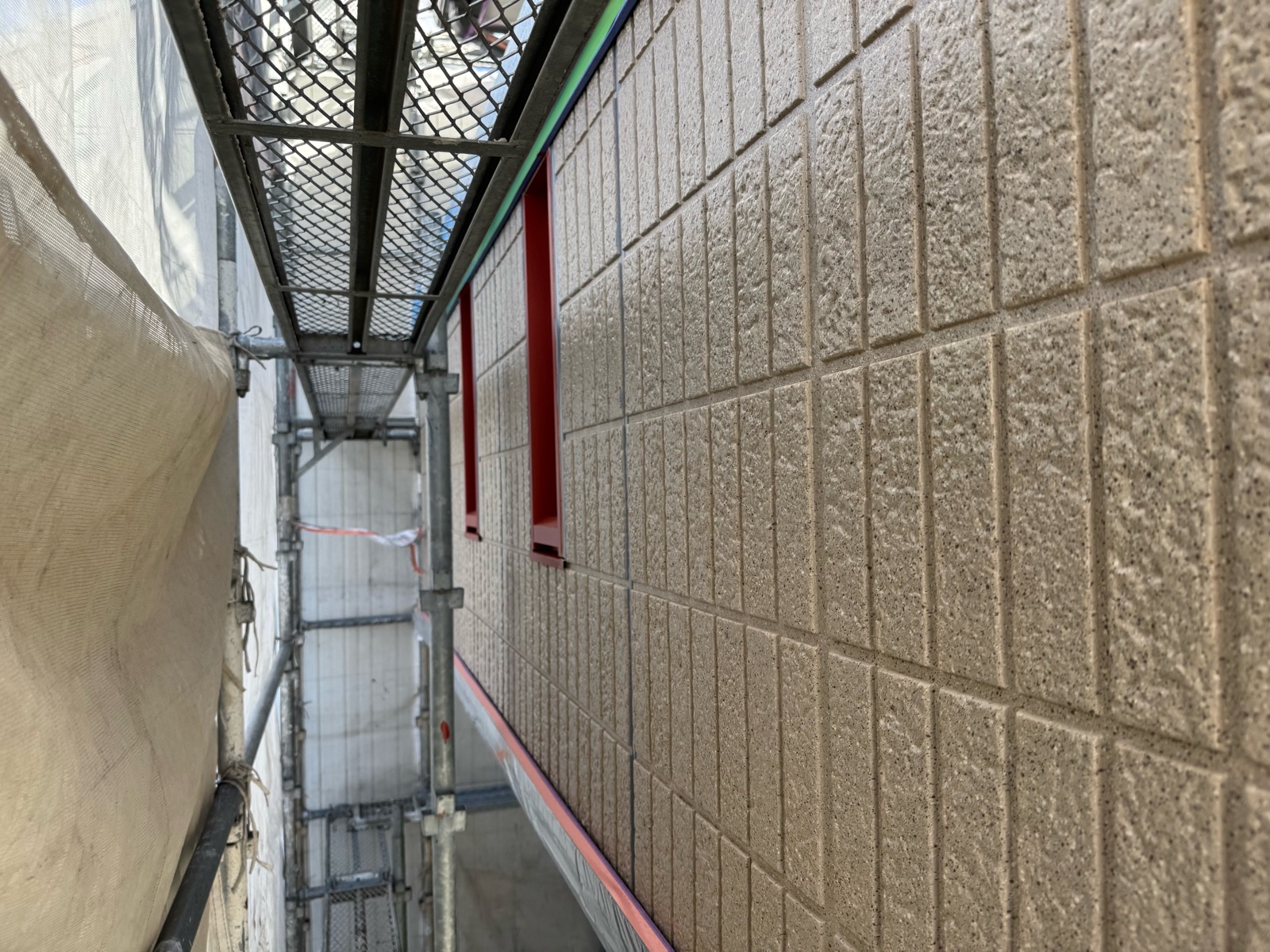

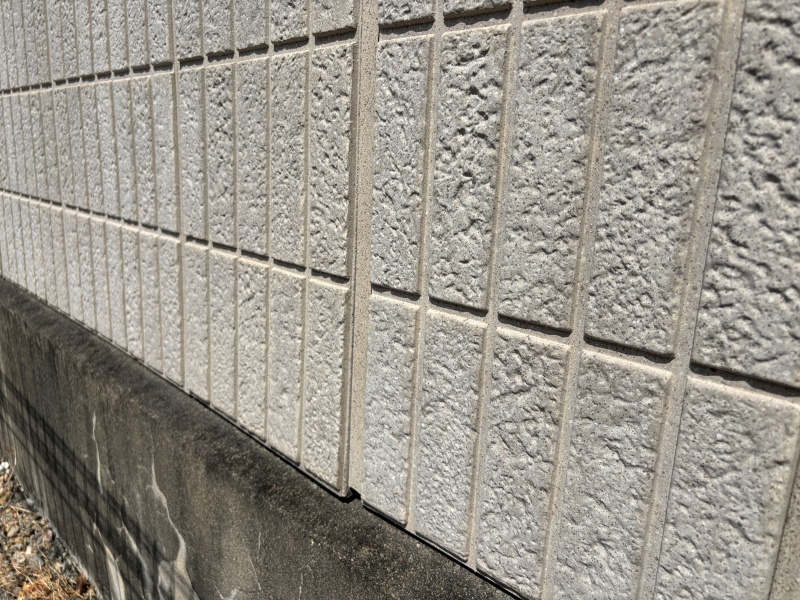

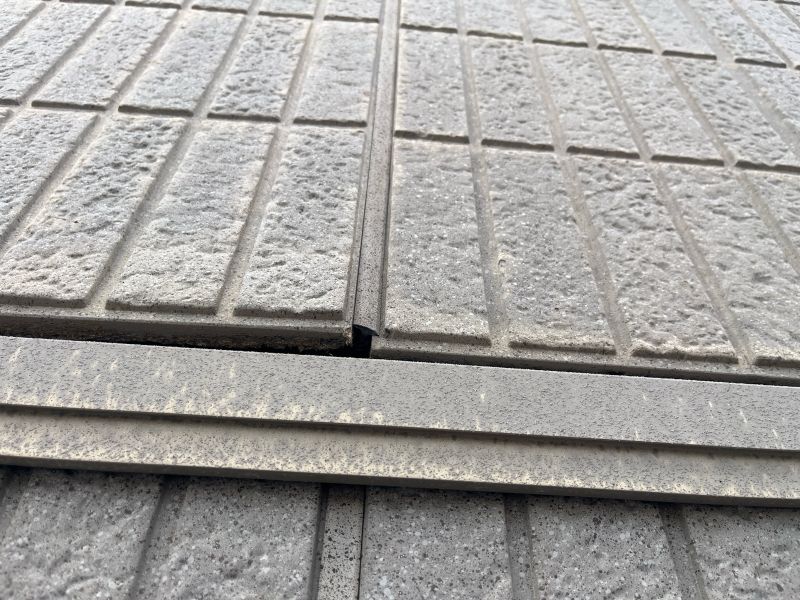

  • 外壁は全体に退色しています

  • 塗料による保護機能が低下しています

  • わずかに反りが見られます

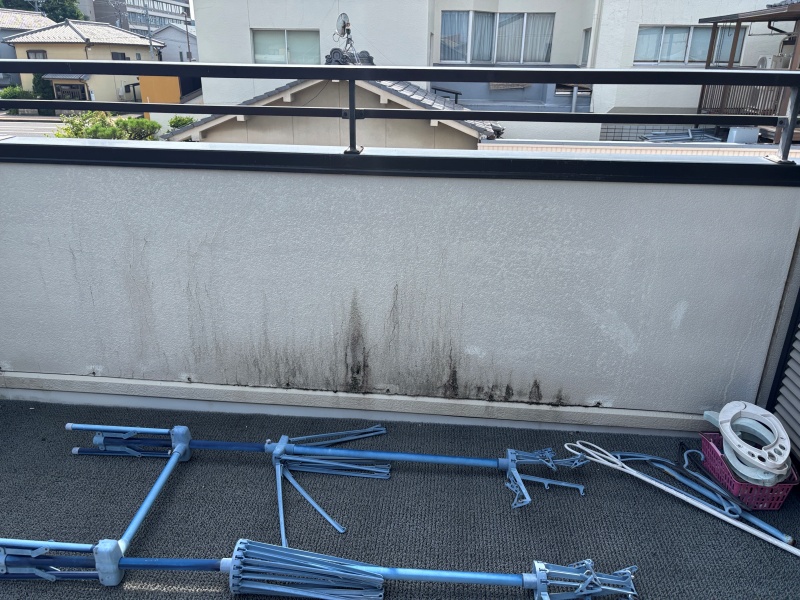

  • ベランダ内外壁に汚れが見られます

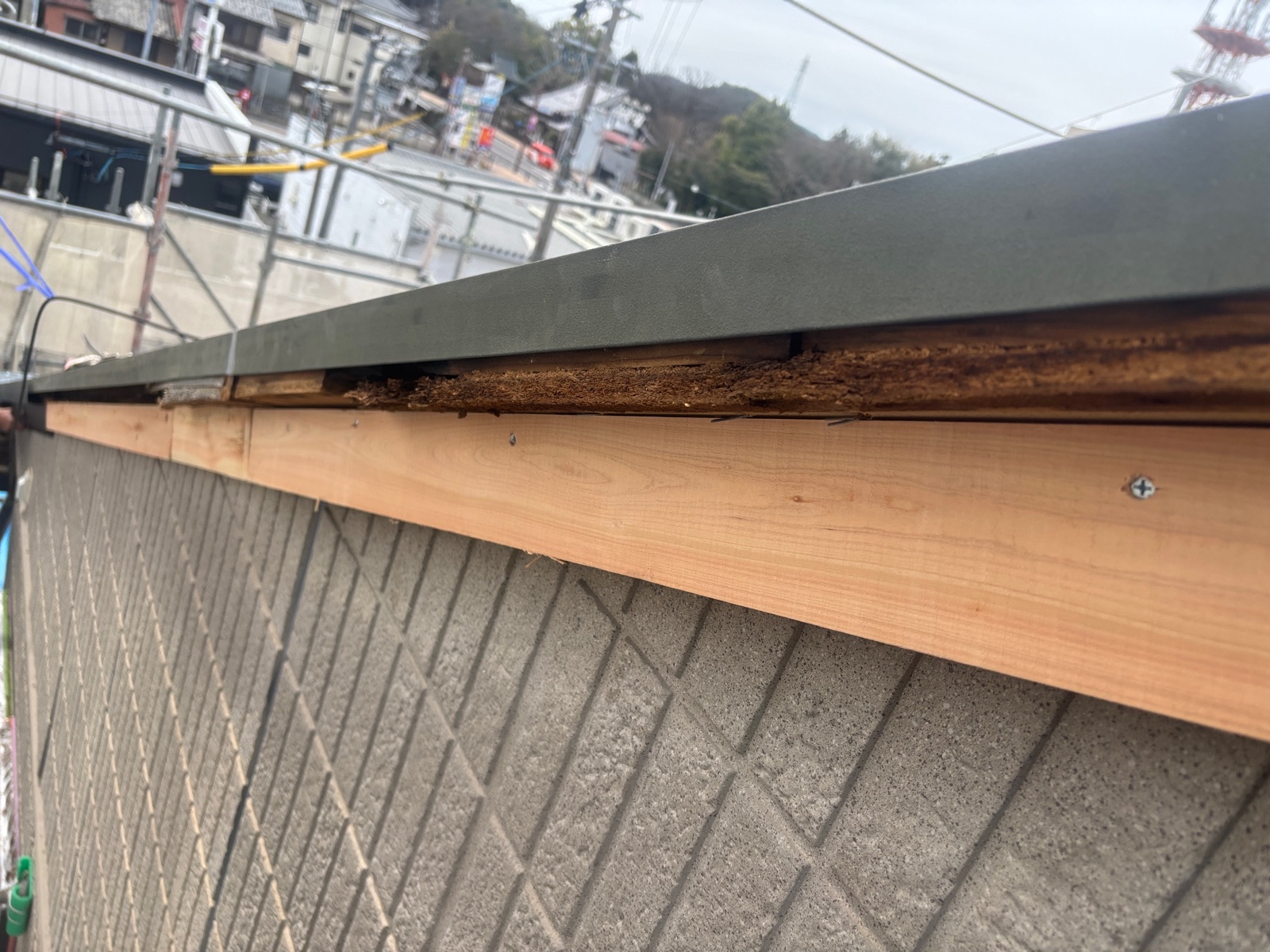

  • 破風の板金が外れています

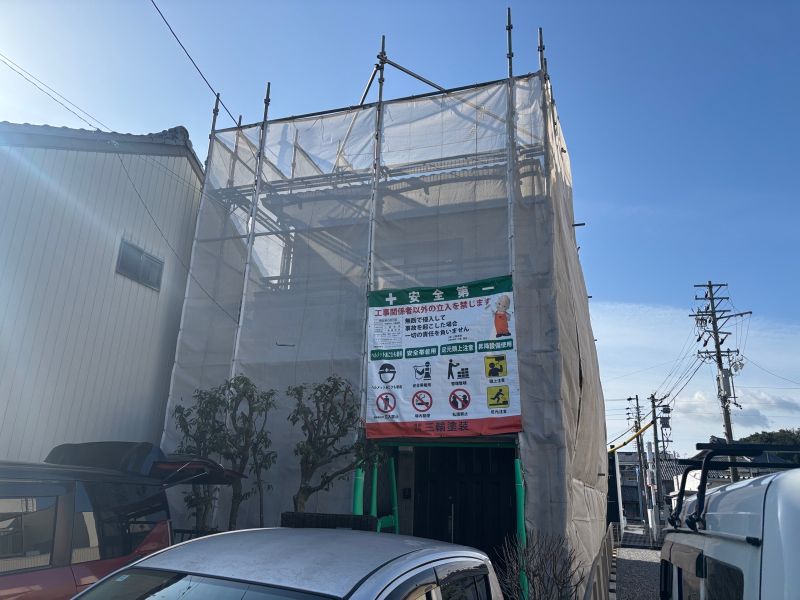

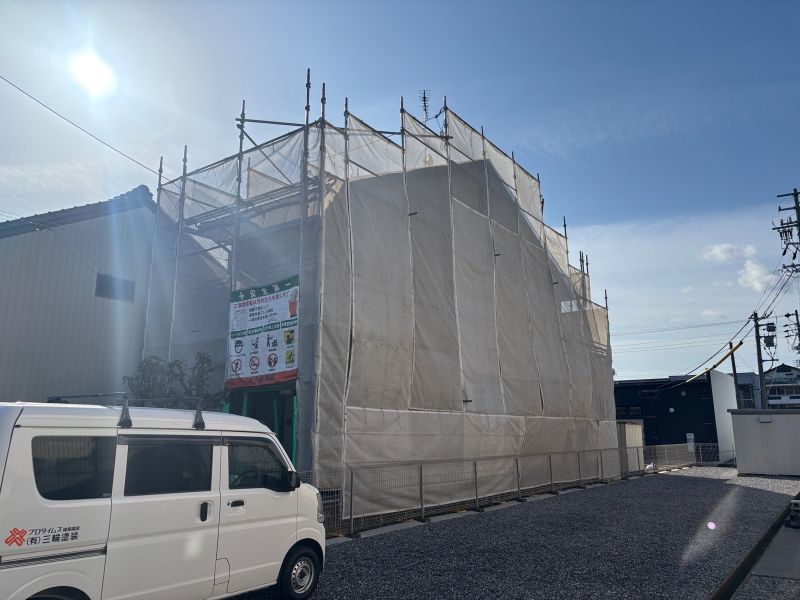

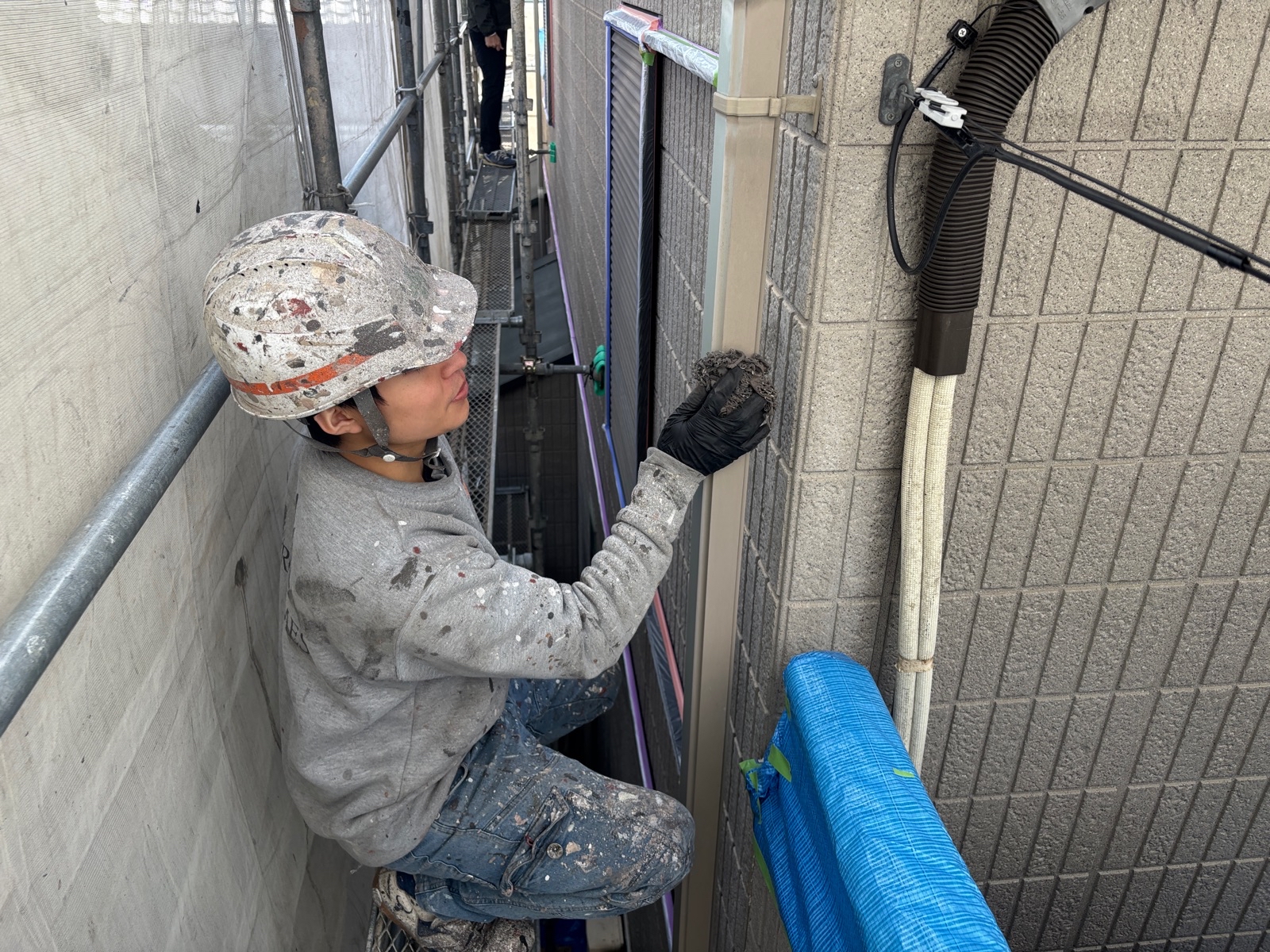

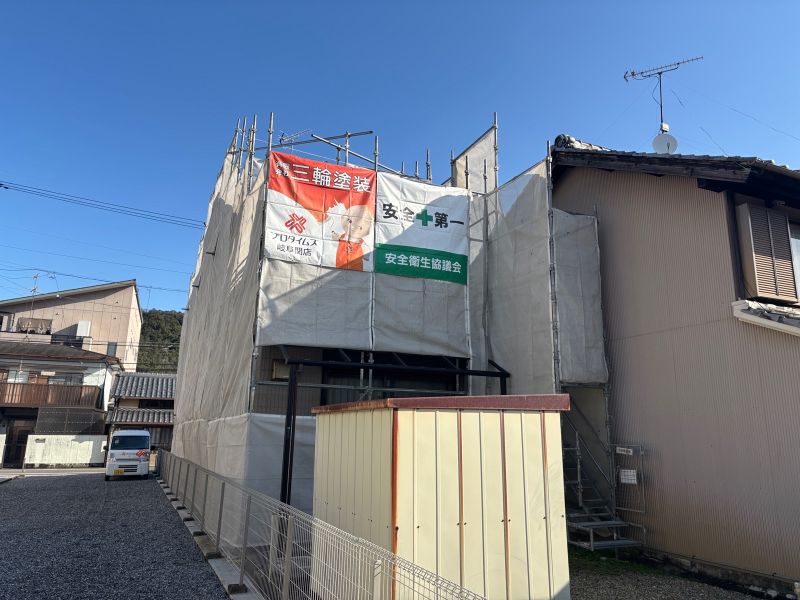

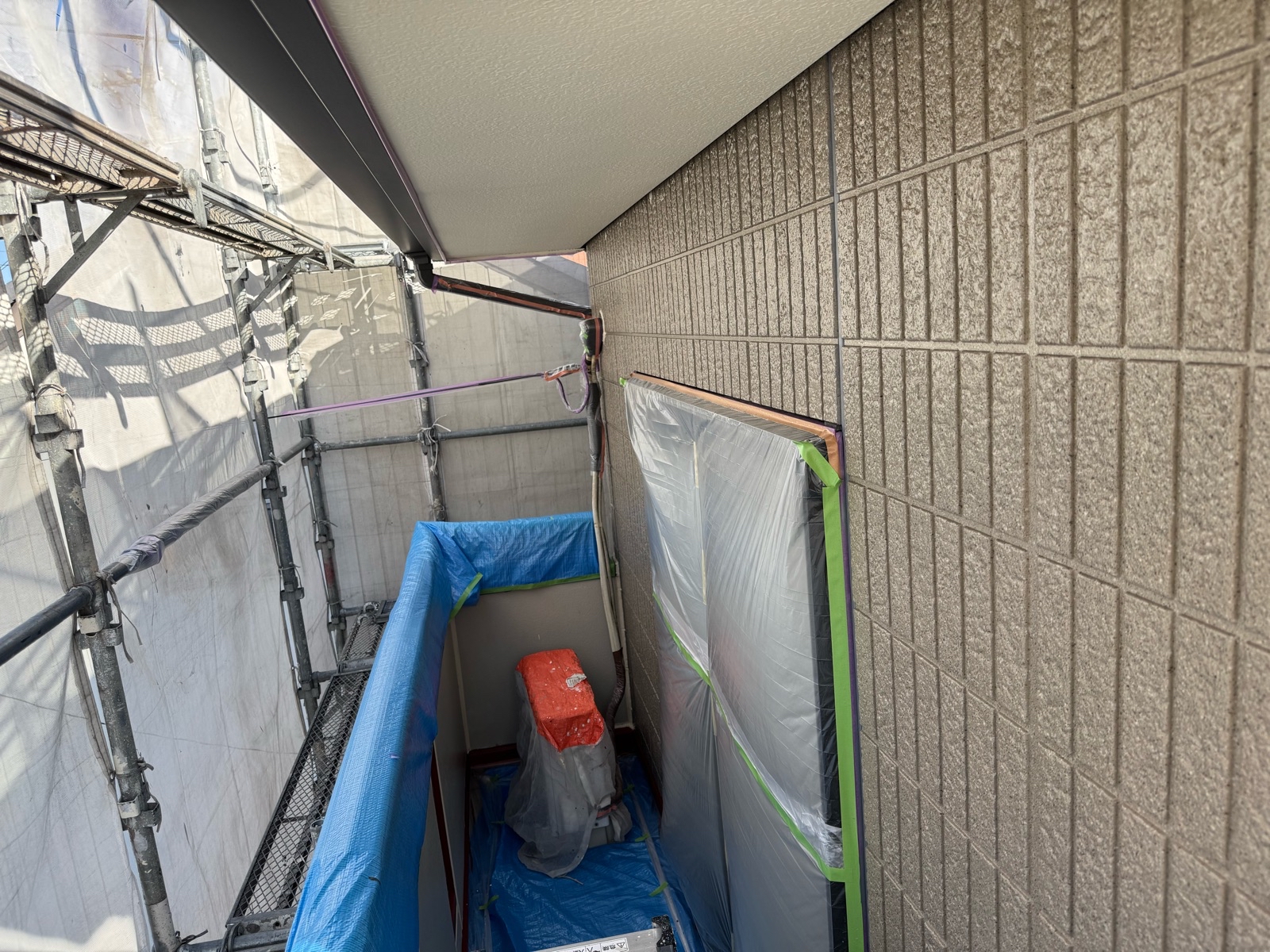

足場組立

  • 足場の組立を行いました

  • 足場組立完了

  • 足場組立完了

高圧洗浄

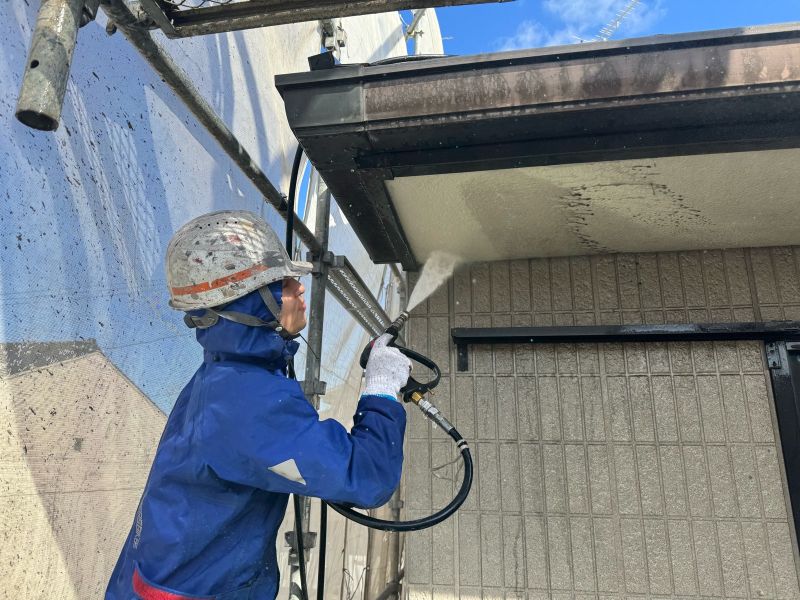

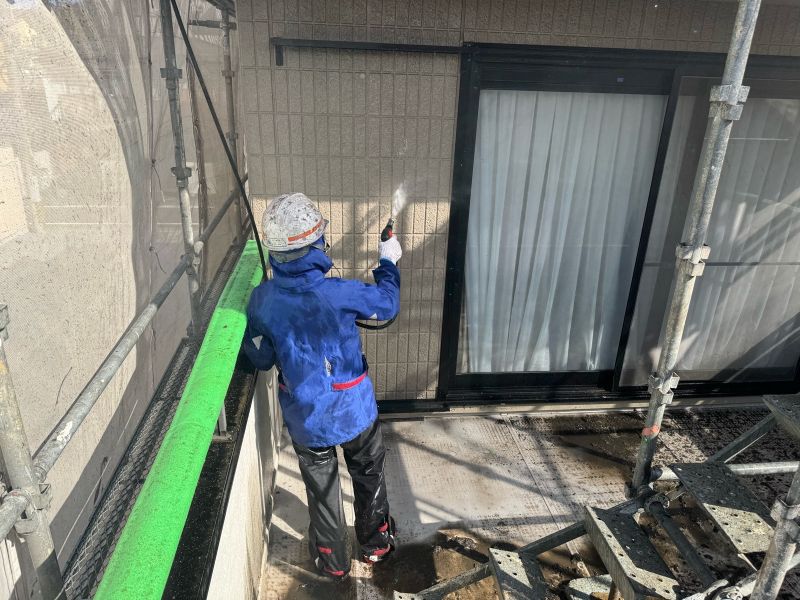

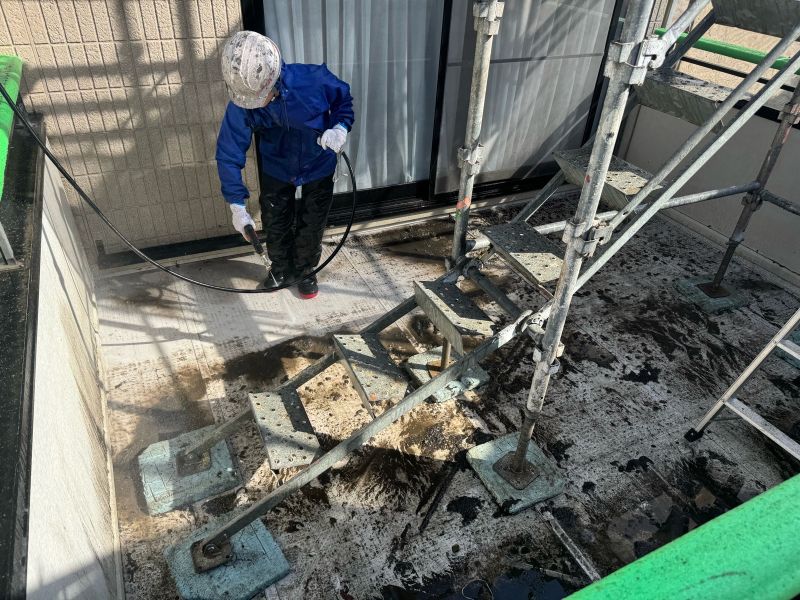

  • 建物全体を高圧洗浄します

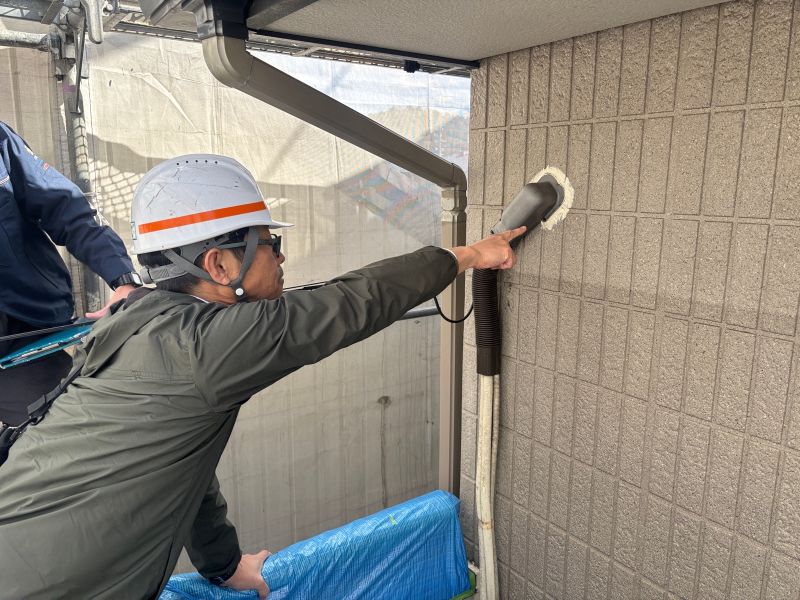

  • 外壁洗浄作業状況

  • ベランダ床も洗浄します

シーリング工事

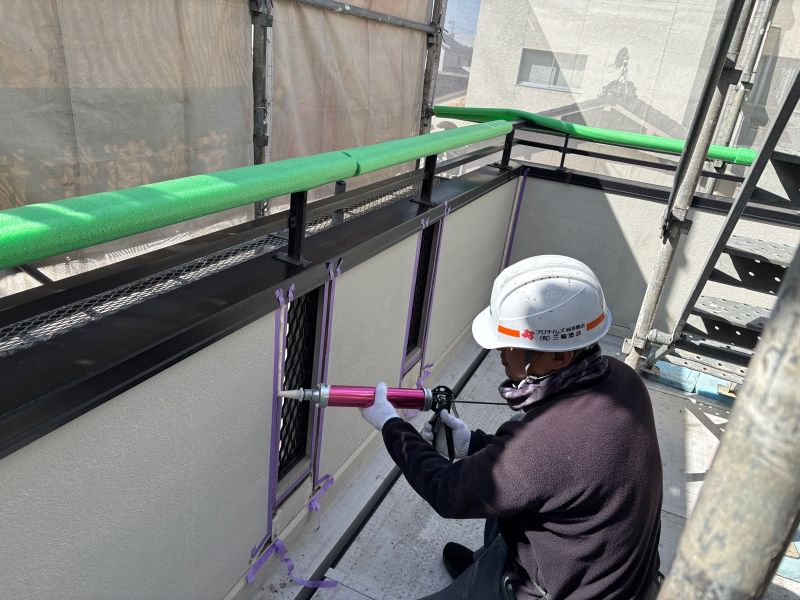

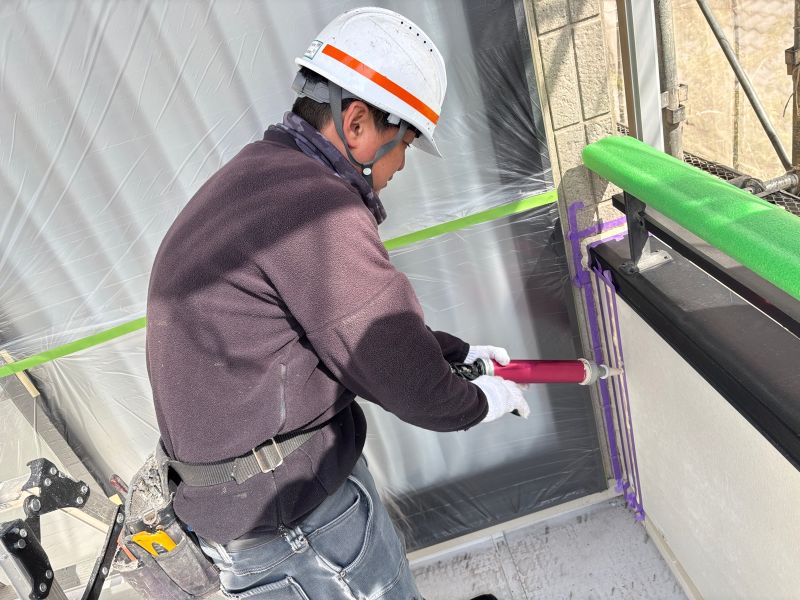

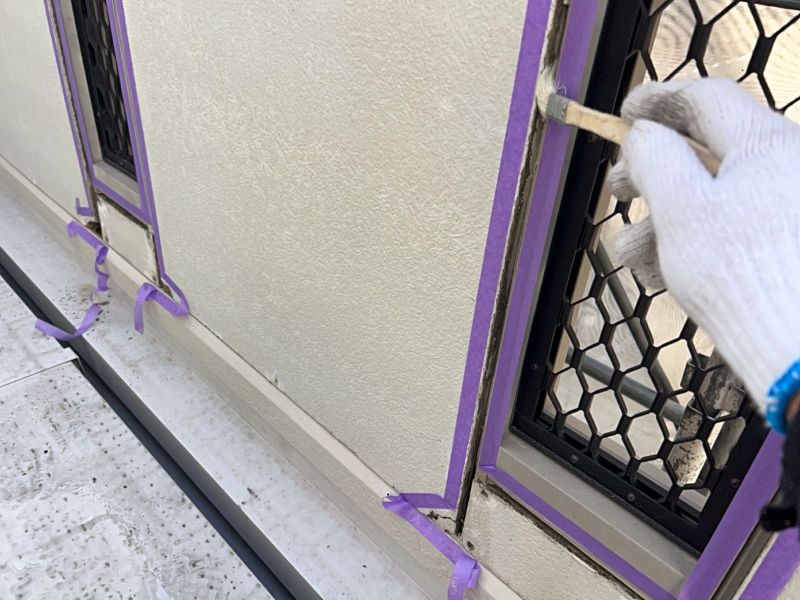

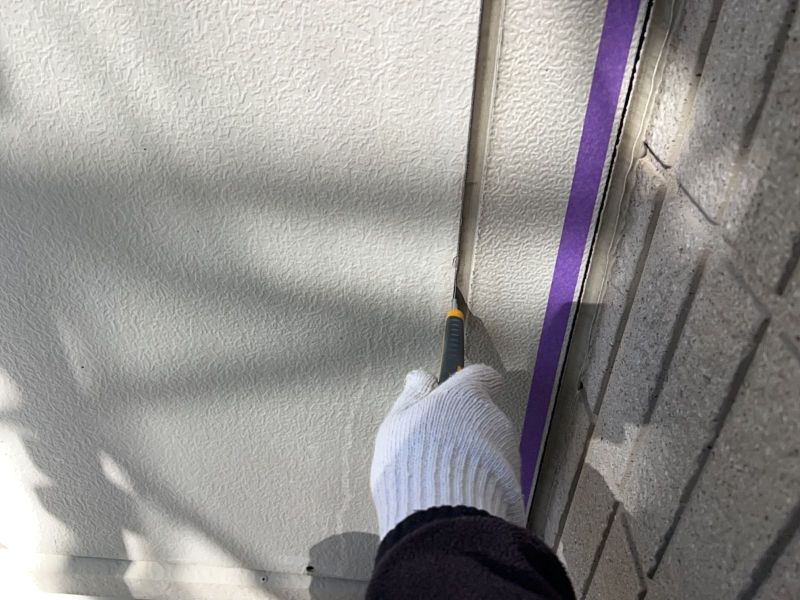

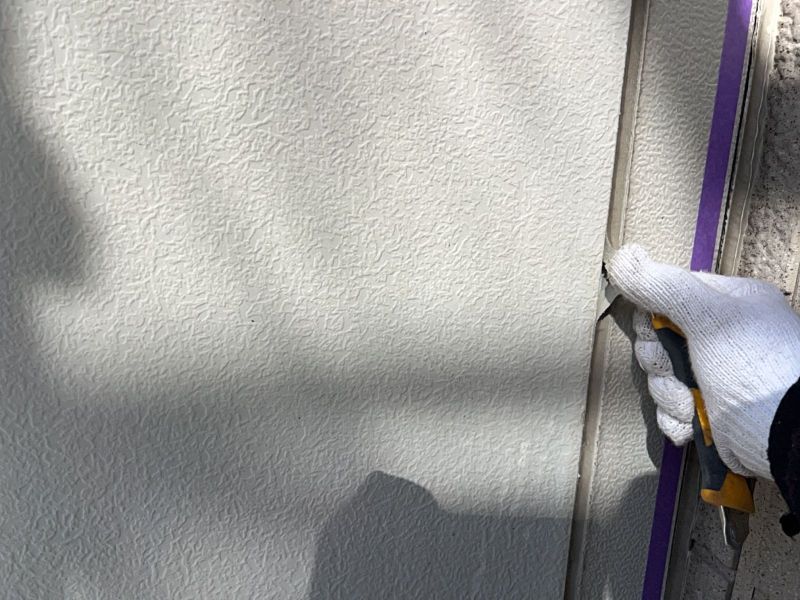

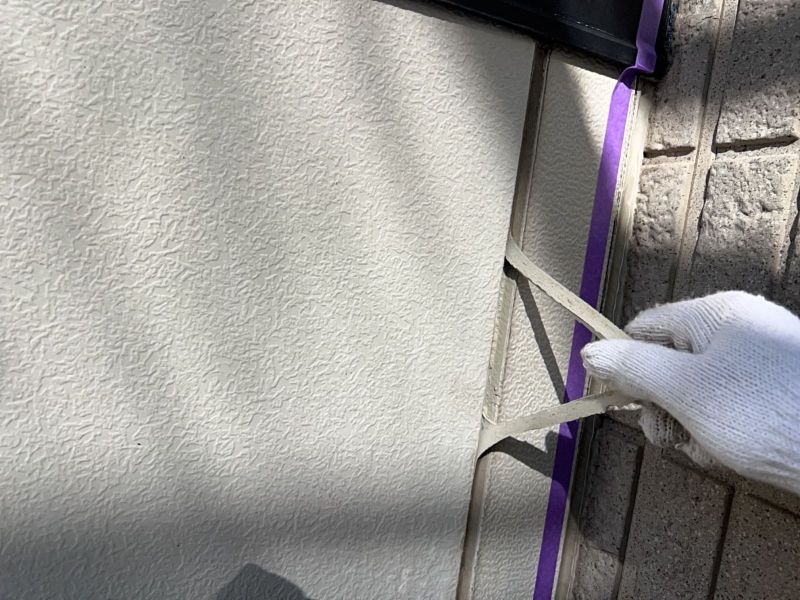

  • シーリングを撤去します

  • シーリング撤去作業状況

  • シーリング撤去作業状況

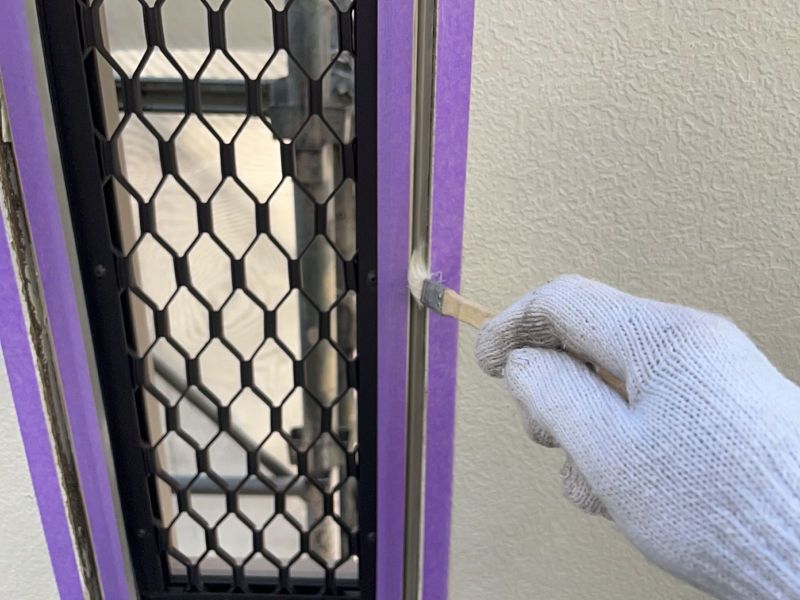

  • プライマーを塗ります

  • プライマー塗布作業状況

  • シーリングを充填します

  • シーリング充填作業状況

  • シーリングをならしていきます

  • シーリングならし作業状況

破風板金工事

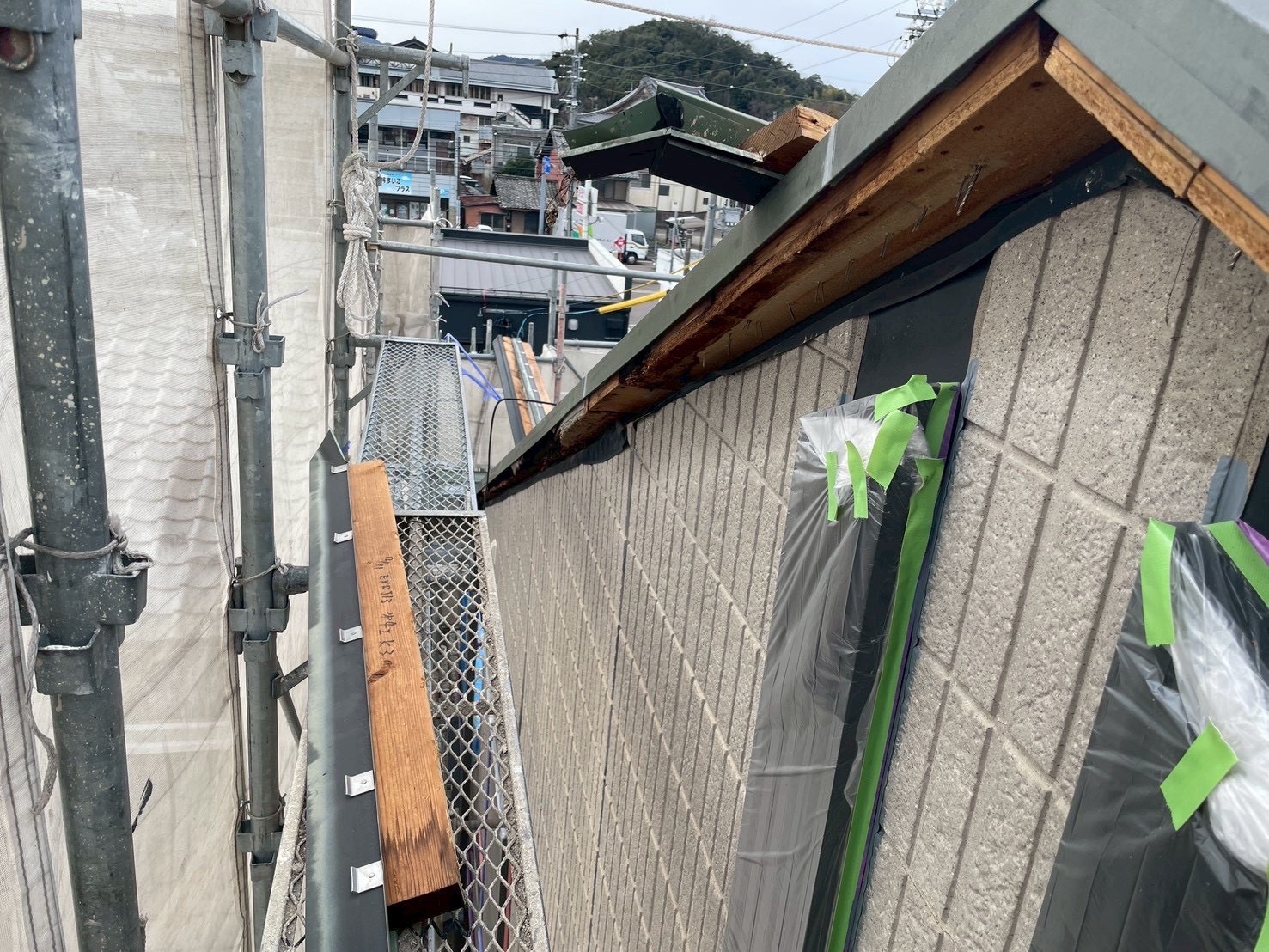

  • 破風の板金と、下地の木を撤去しました

  • 新たに下地となる木材を施工します

  • 木下地施工状況

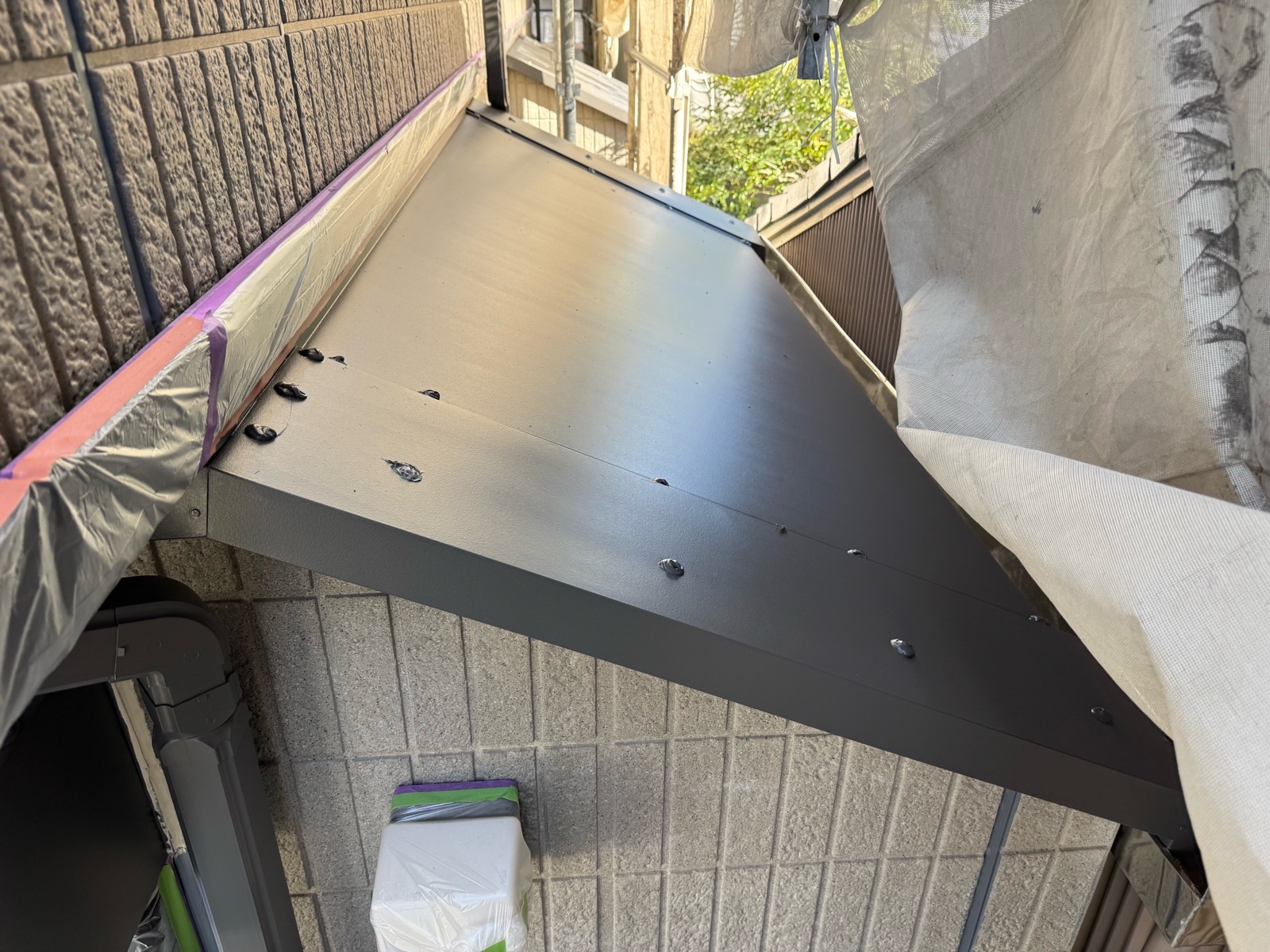

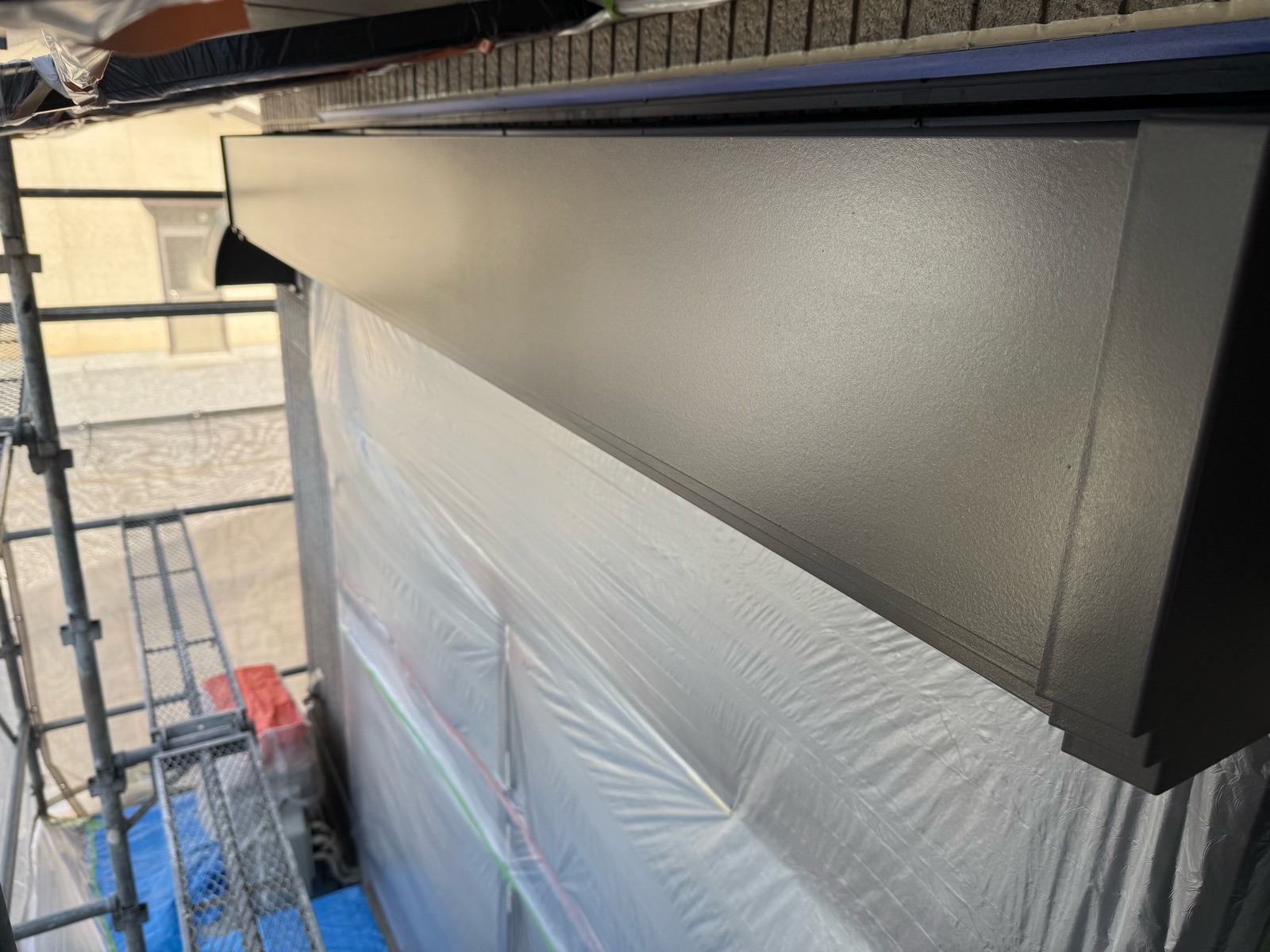

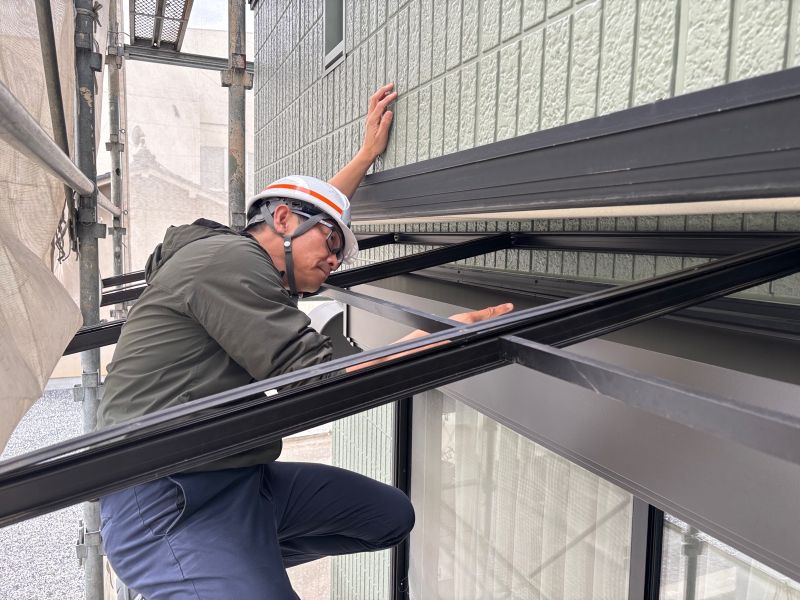

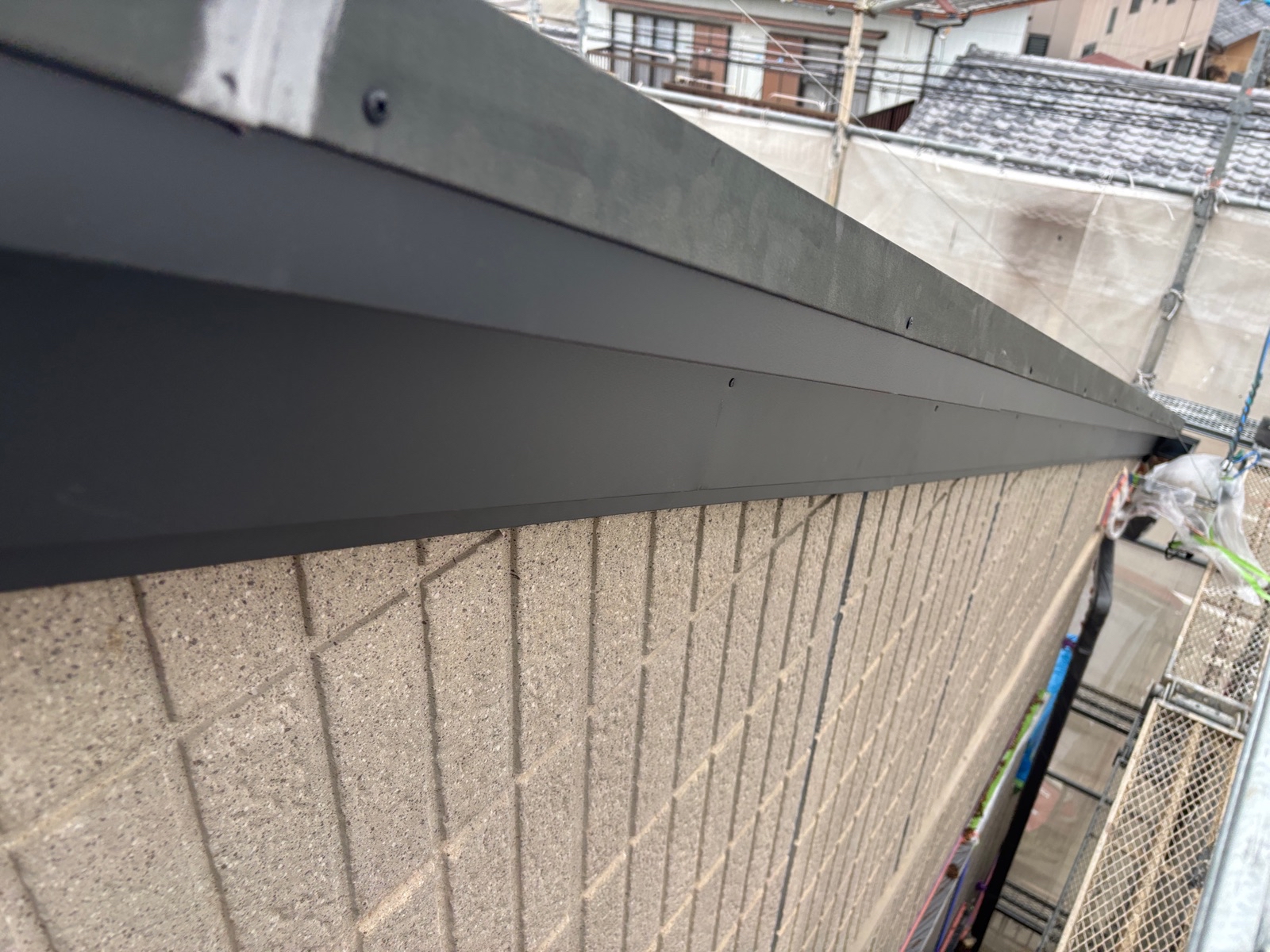

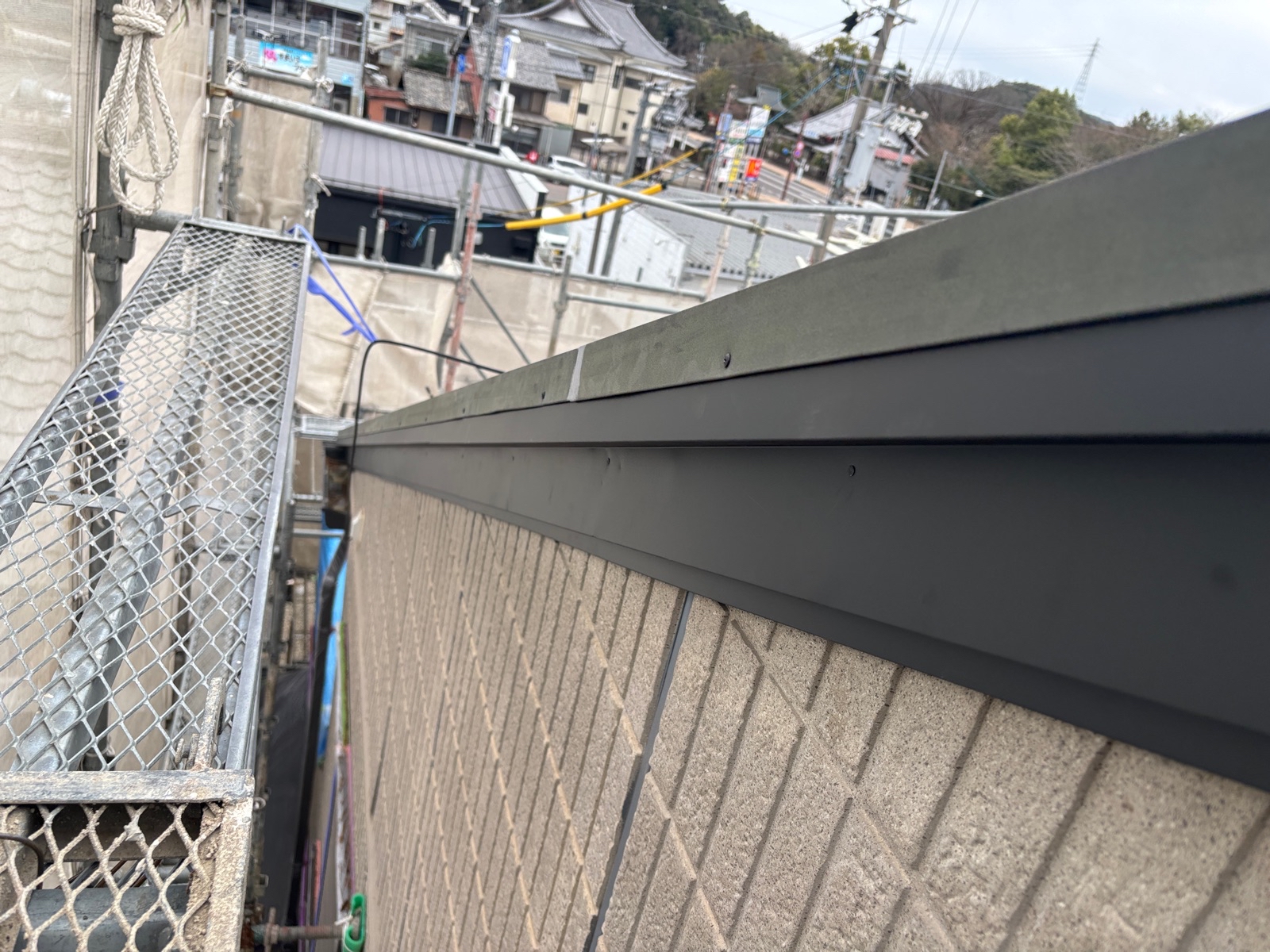

  • 板金カバーを行いました

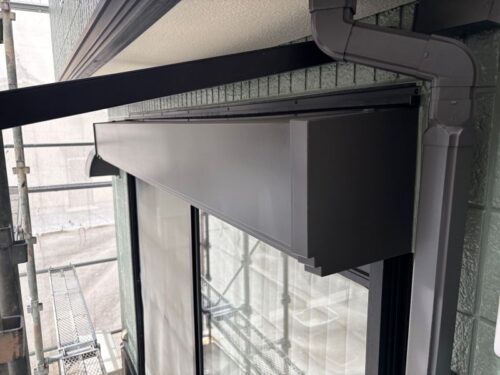

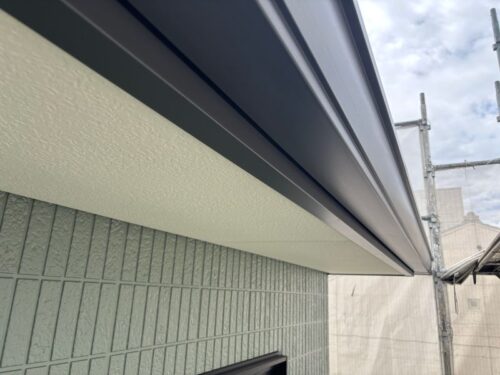

  • 破風槇板金施工完了

中間検査

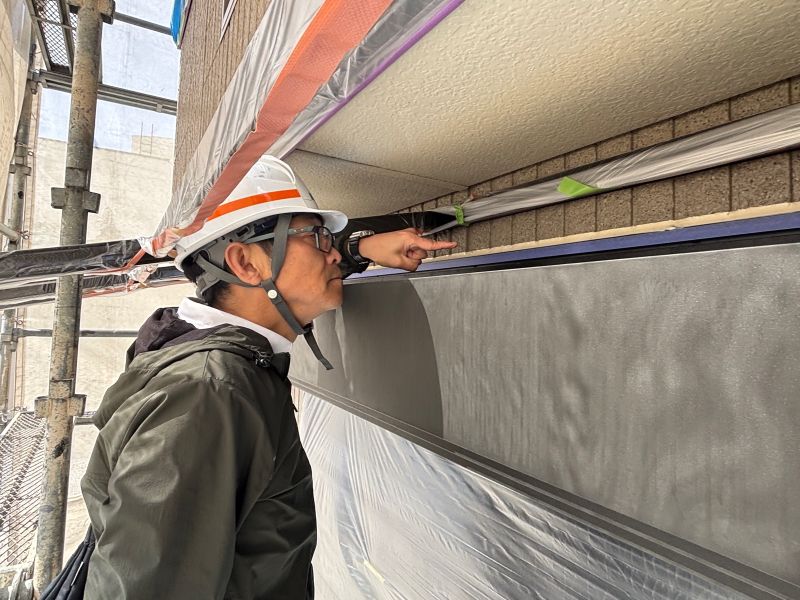

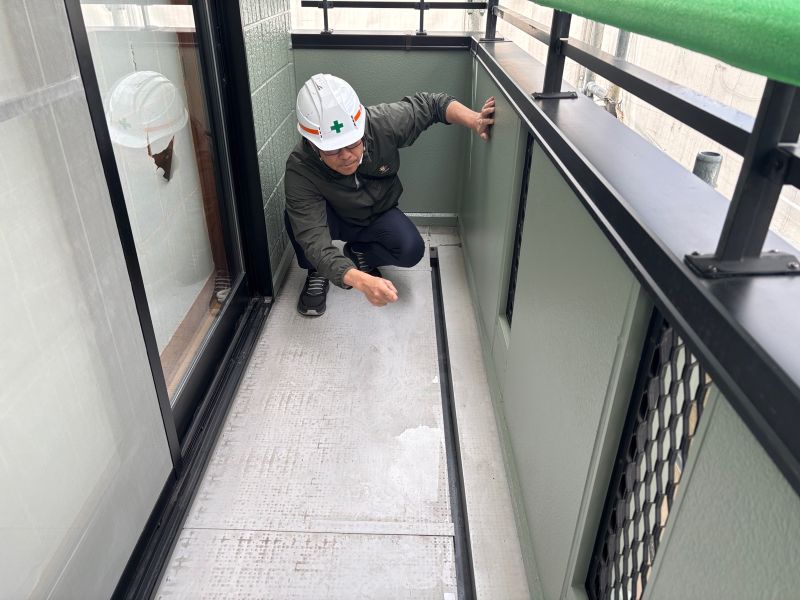

  • 洗浄、シーリングの仕上がりを家訓します

  • 中間検査の様子

  • 中間検査の様子

外壁塗装工事

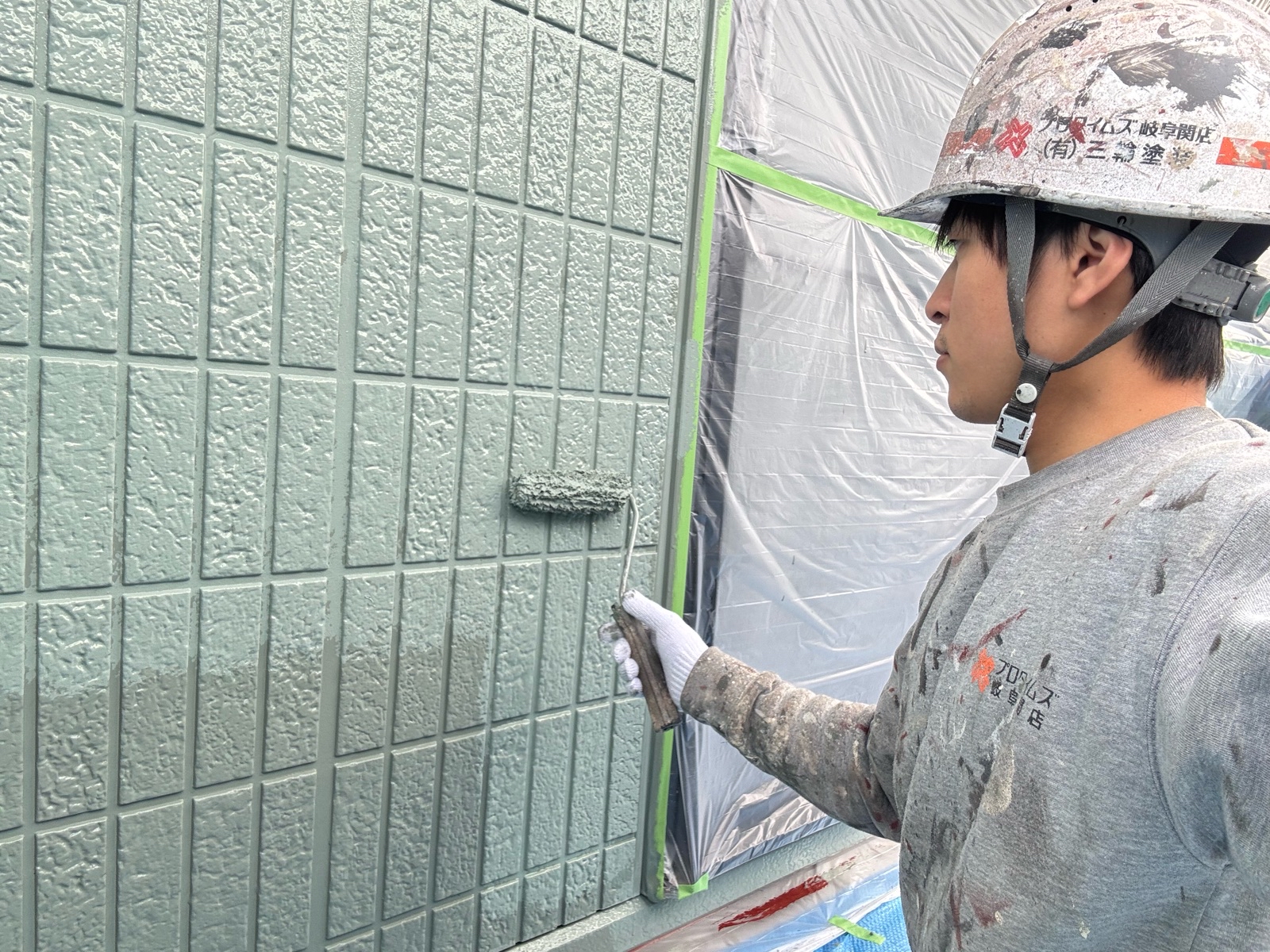

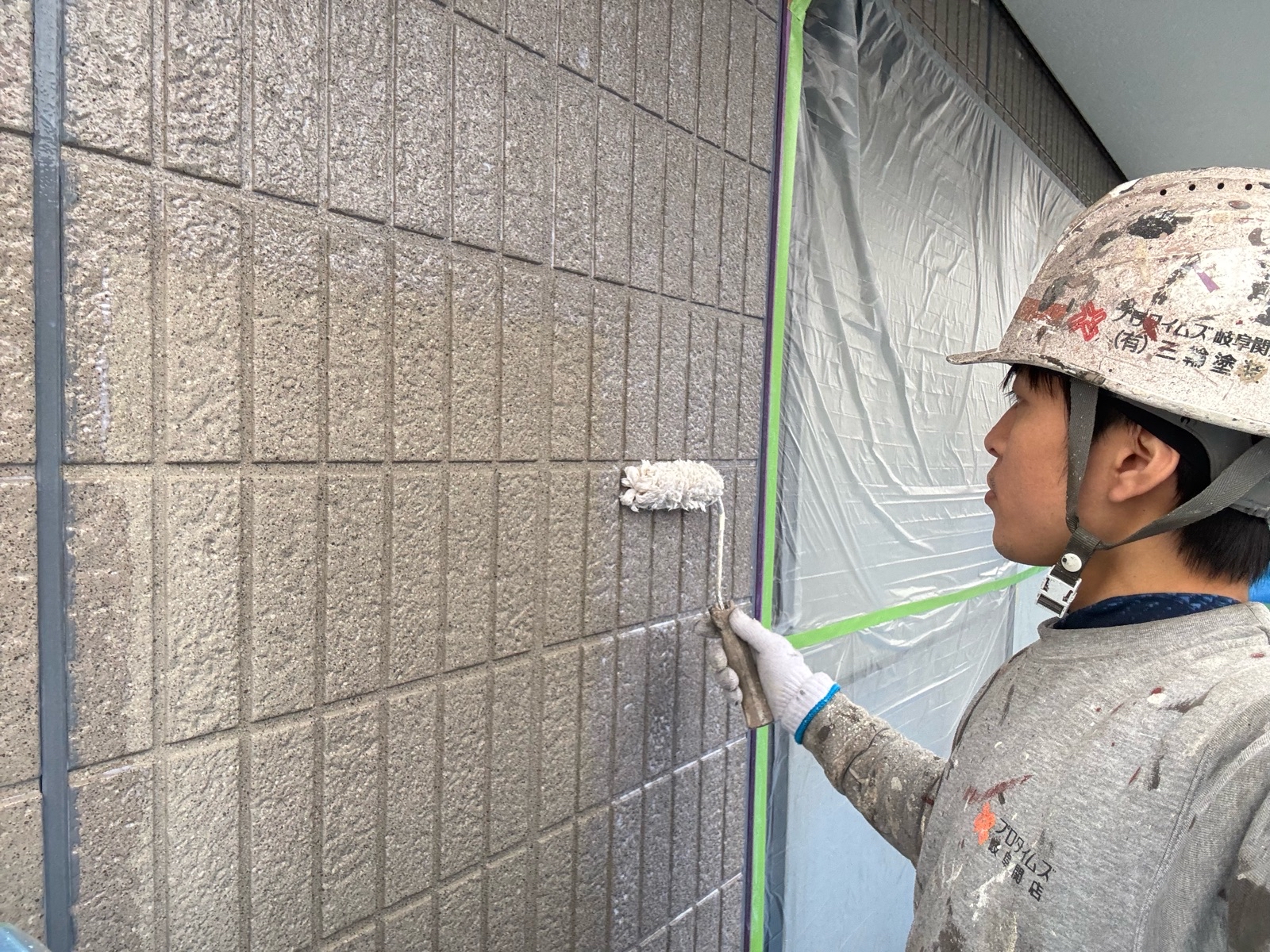

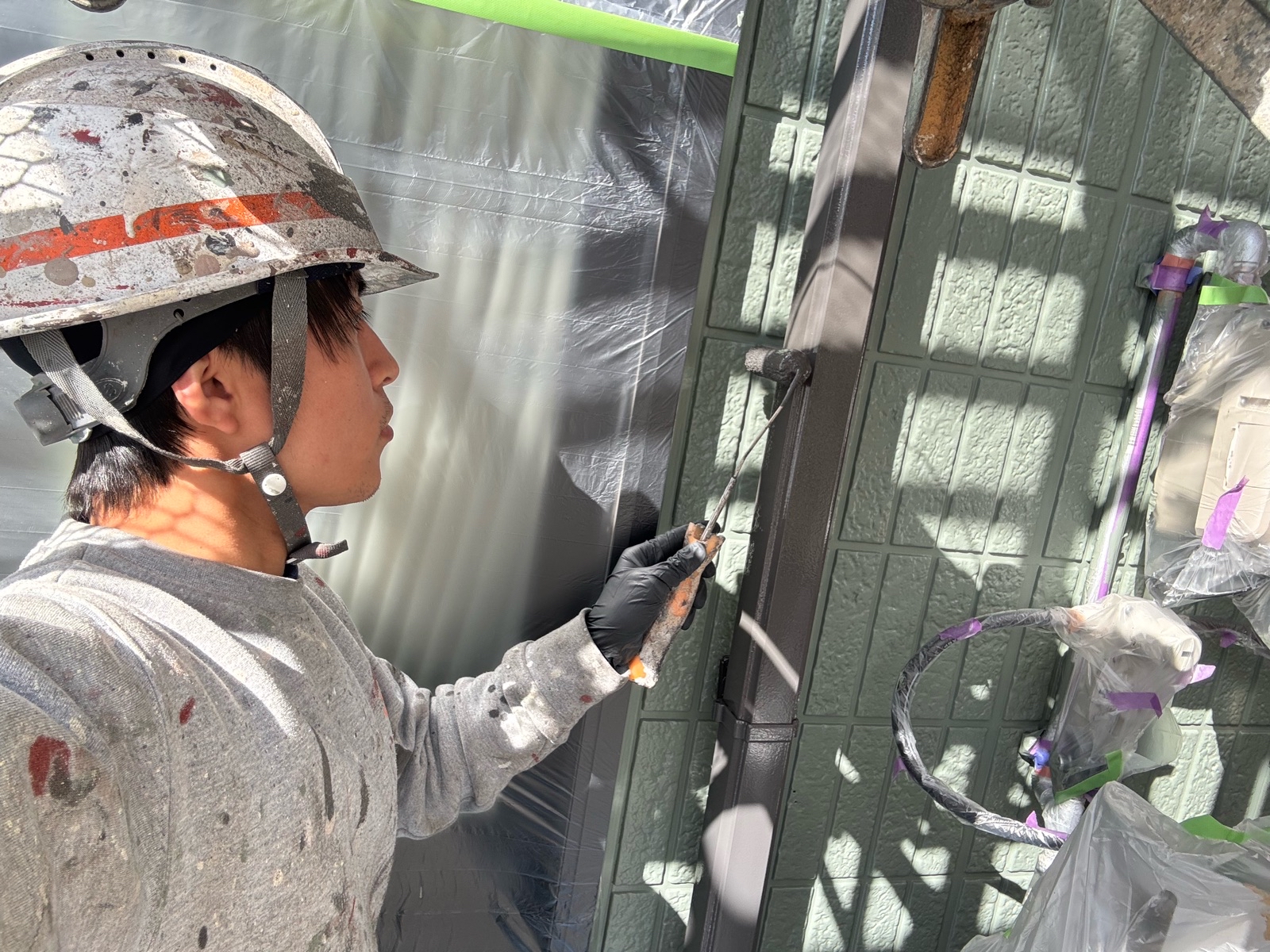

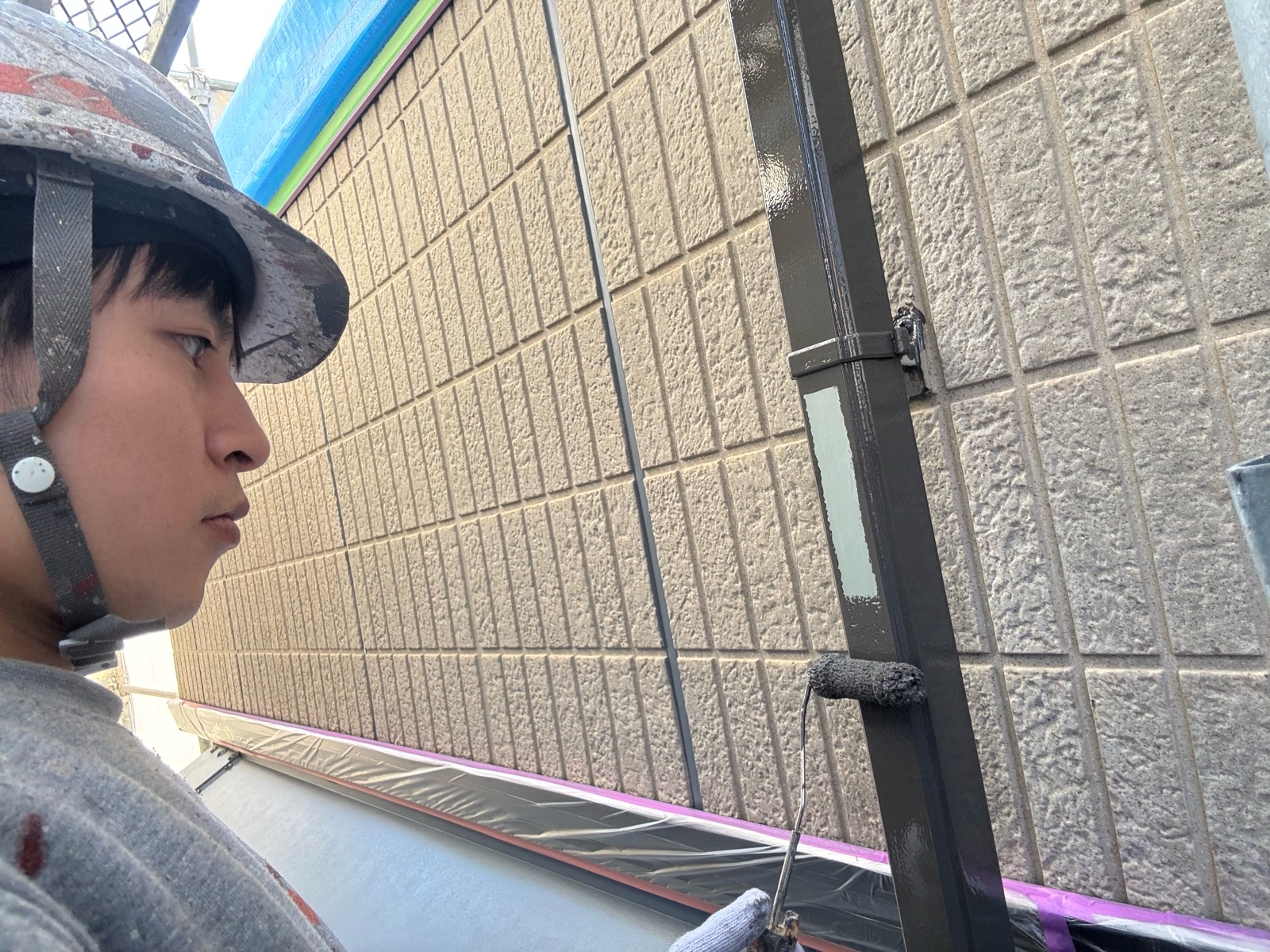

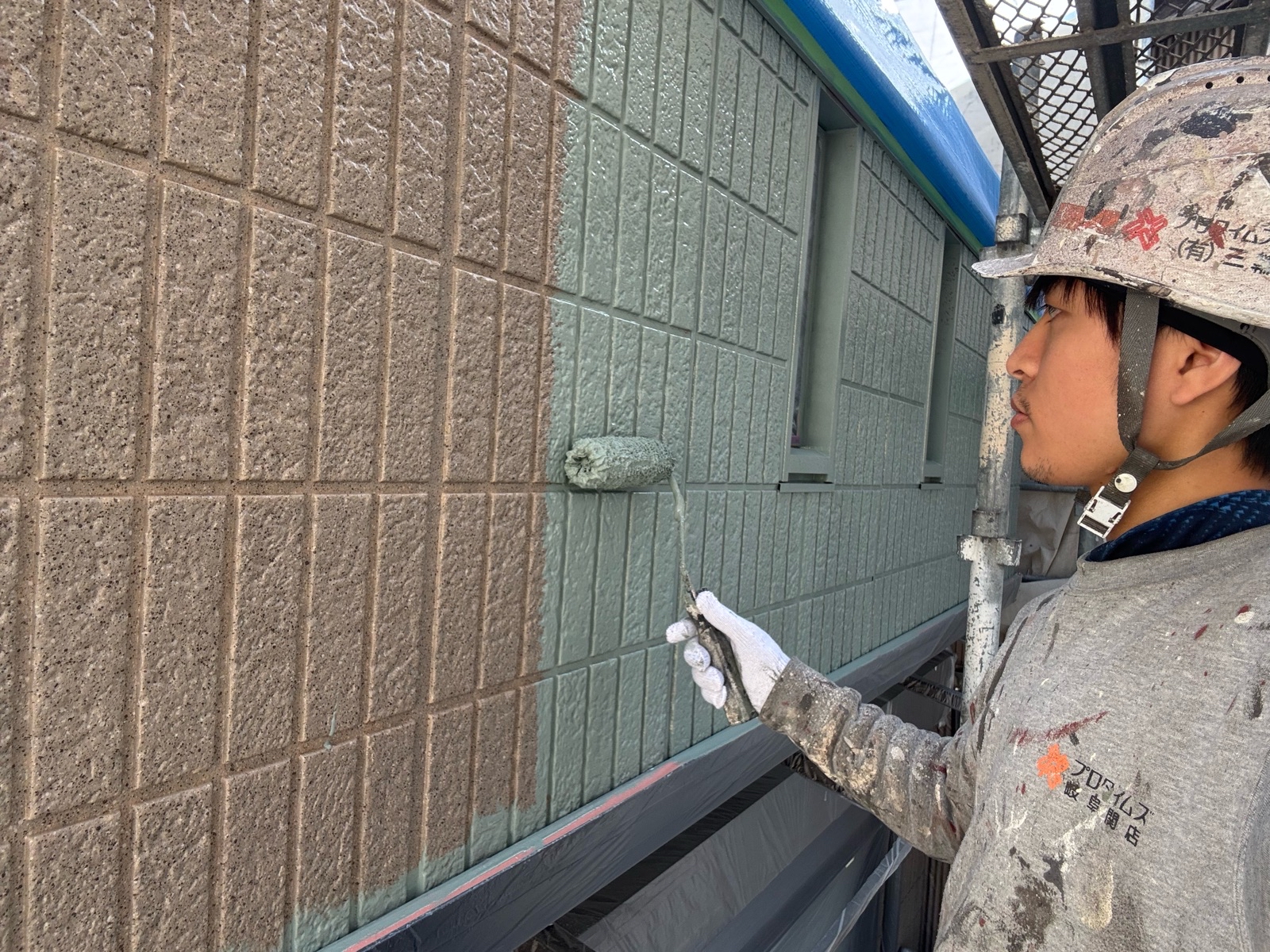

  • 外壁の下塗りを行います

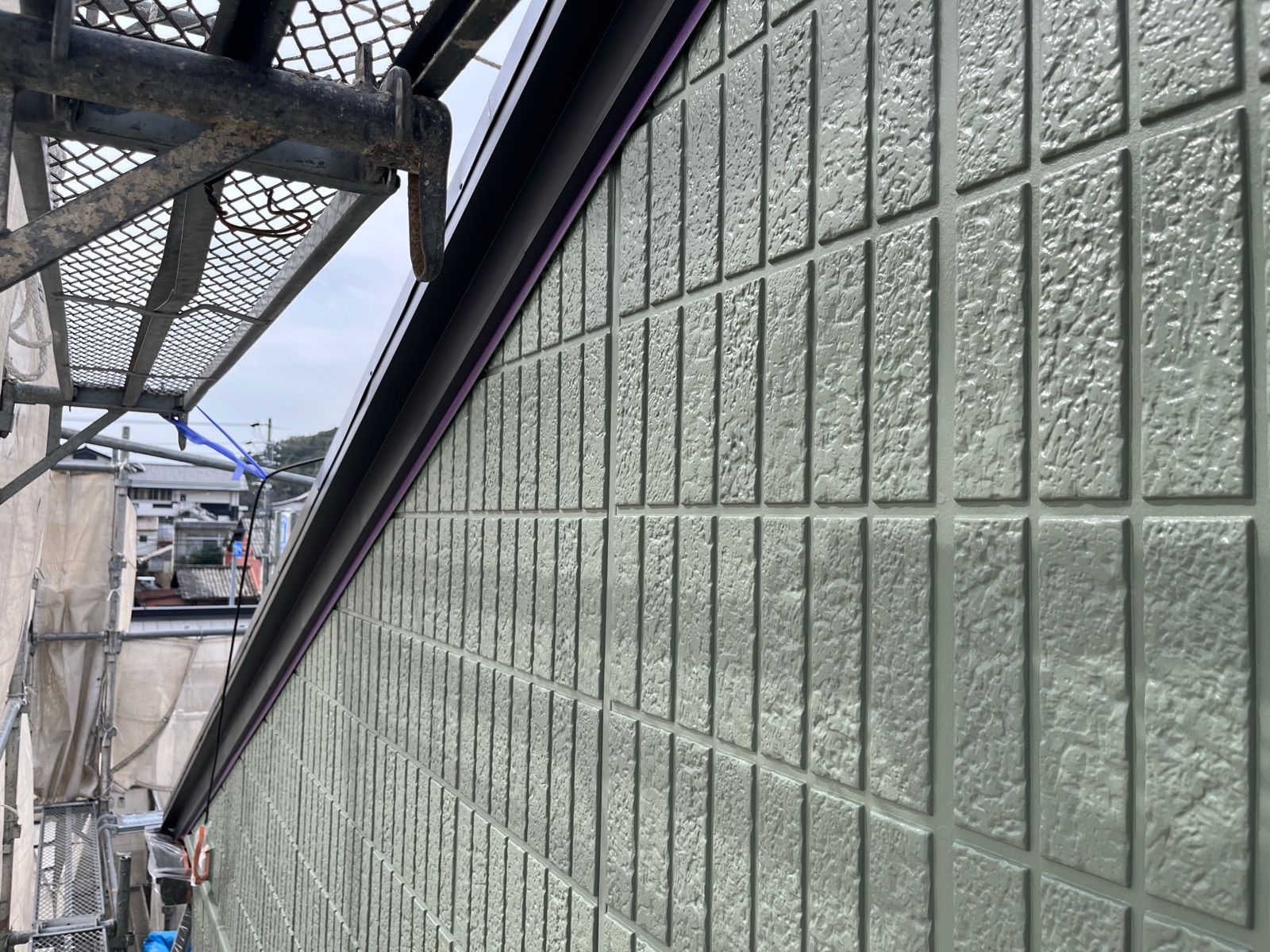

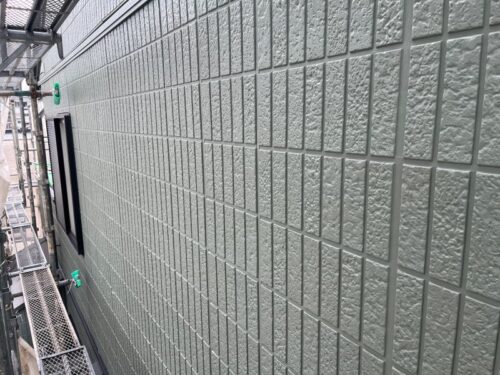

  • 外壁下塗りが完了しました

  • 外壁下塗り完了

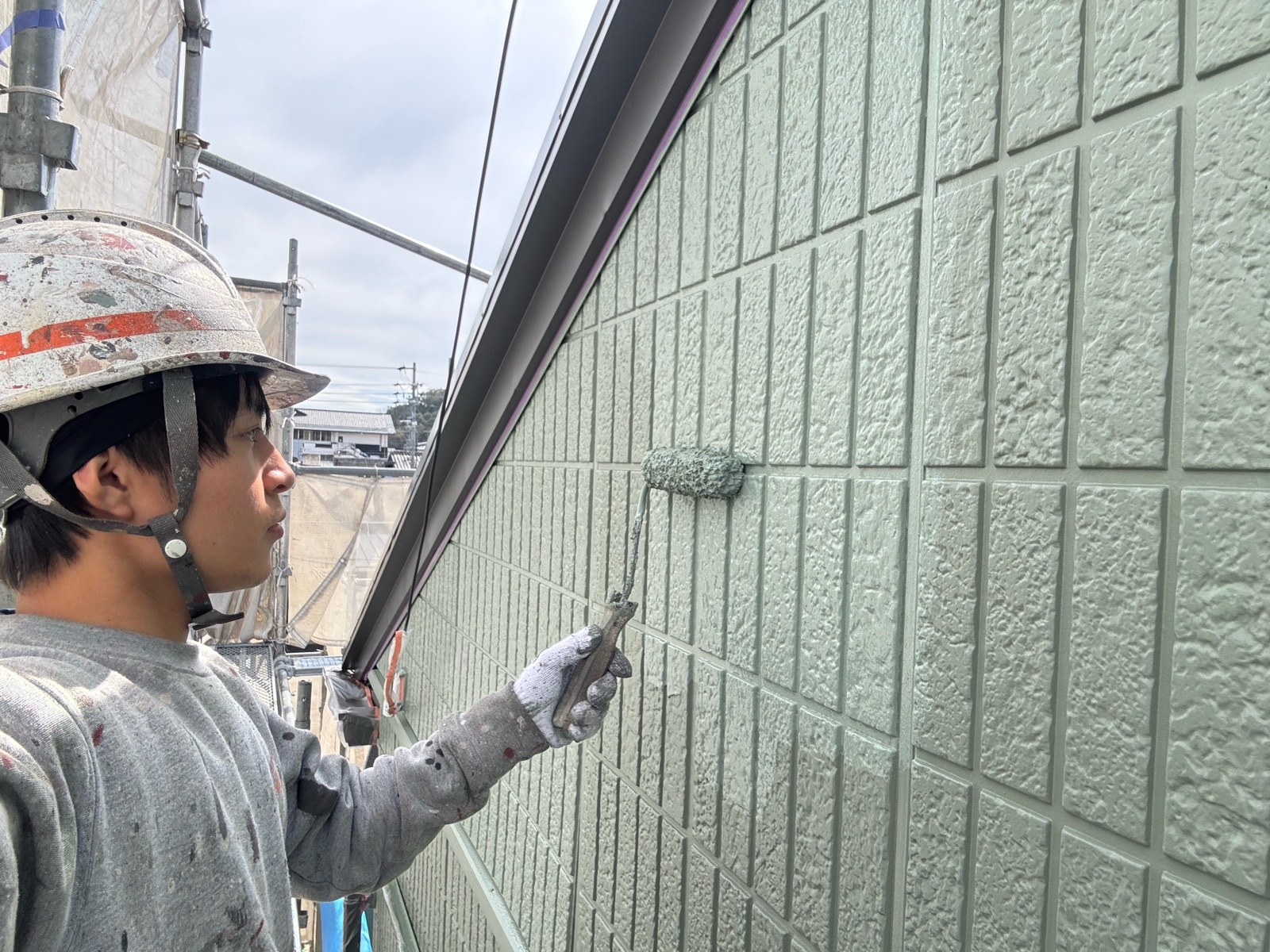

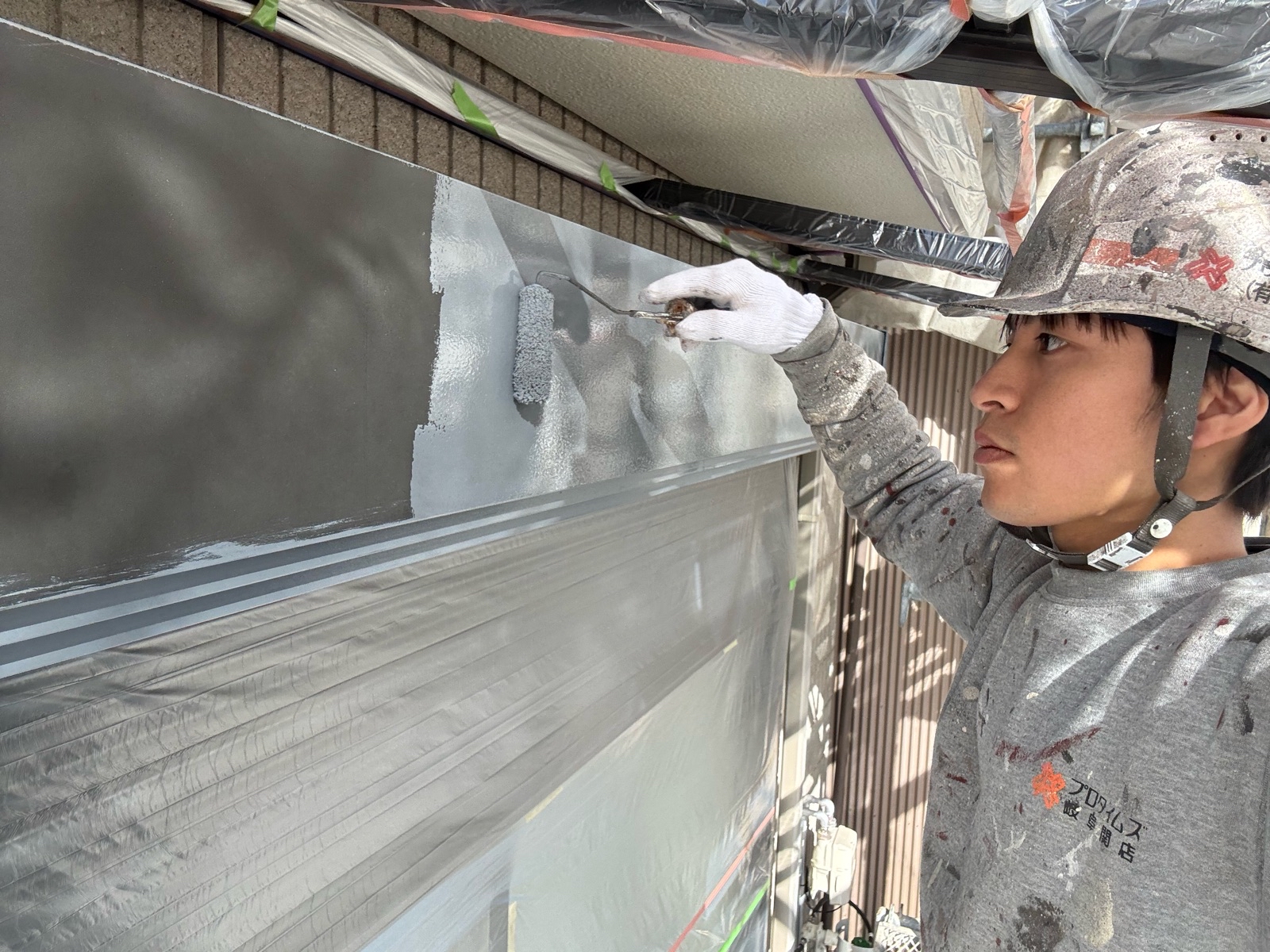

  • 上塗りの1回目を行います

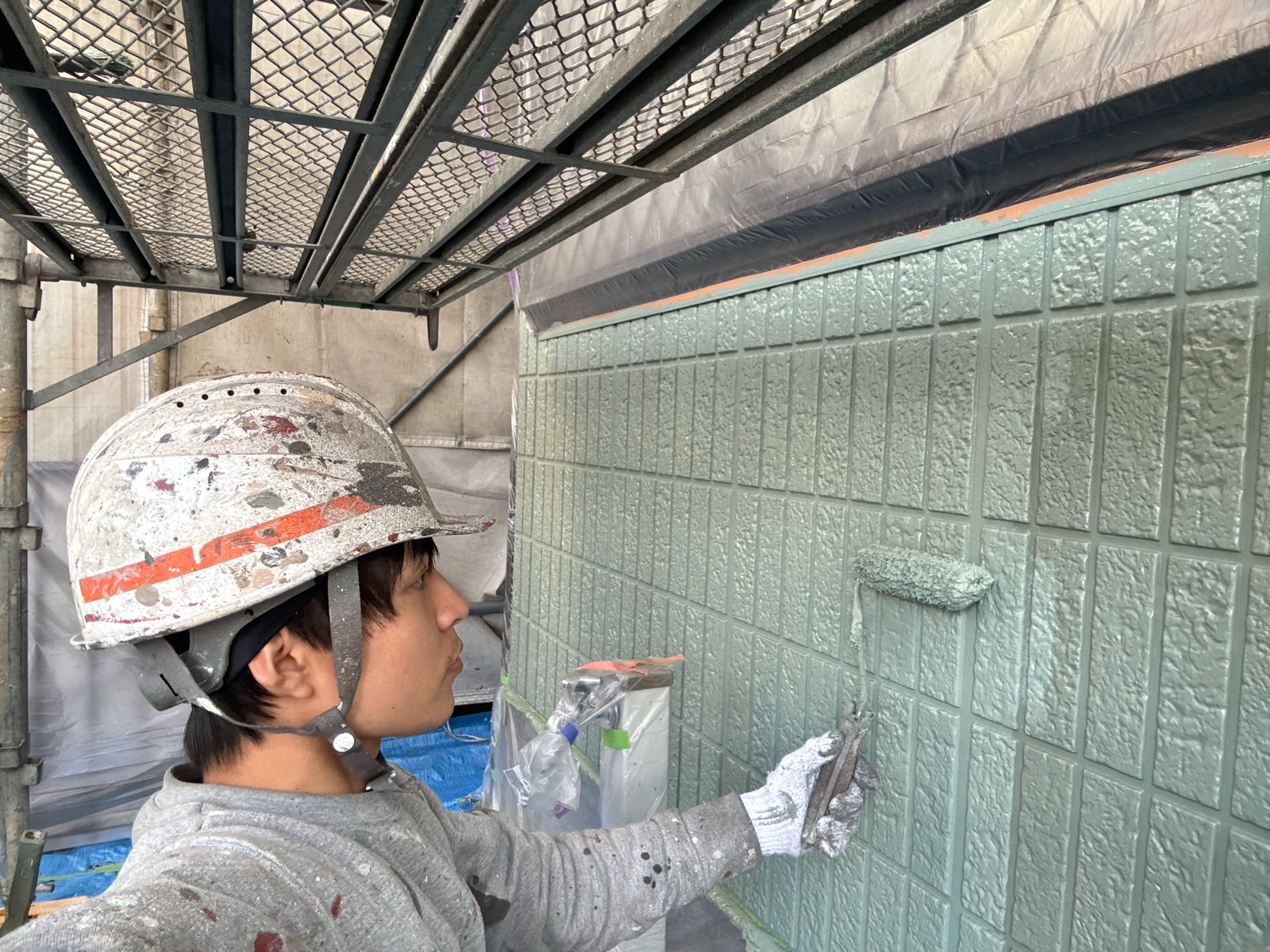

  • 上塗り1回目作業状況

  • 上塗1回目完了

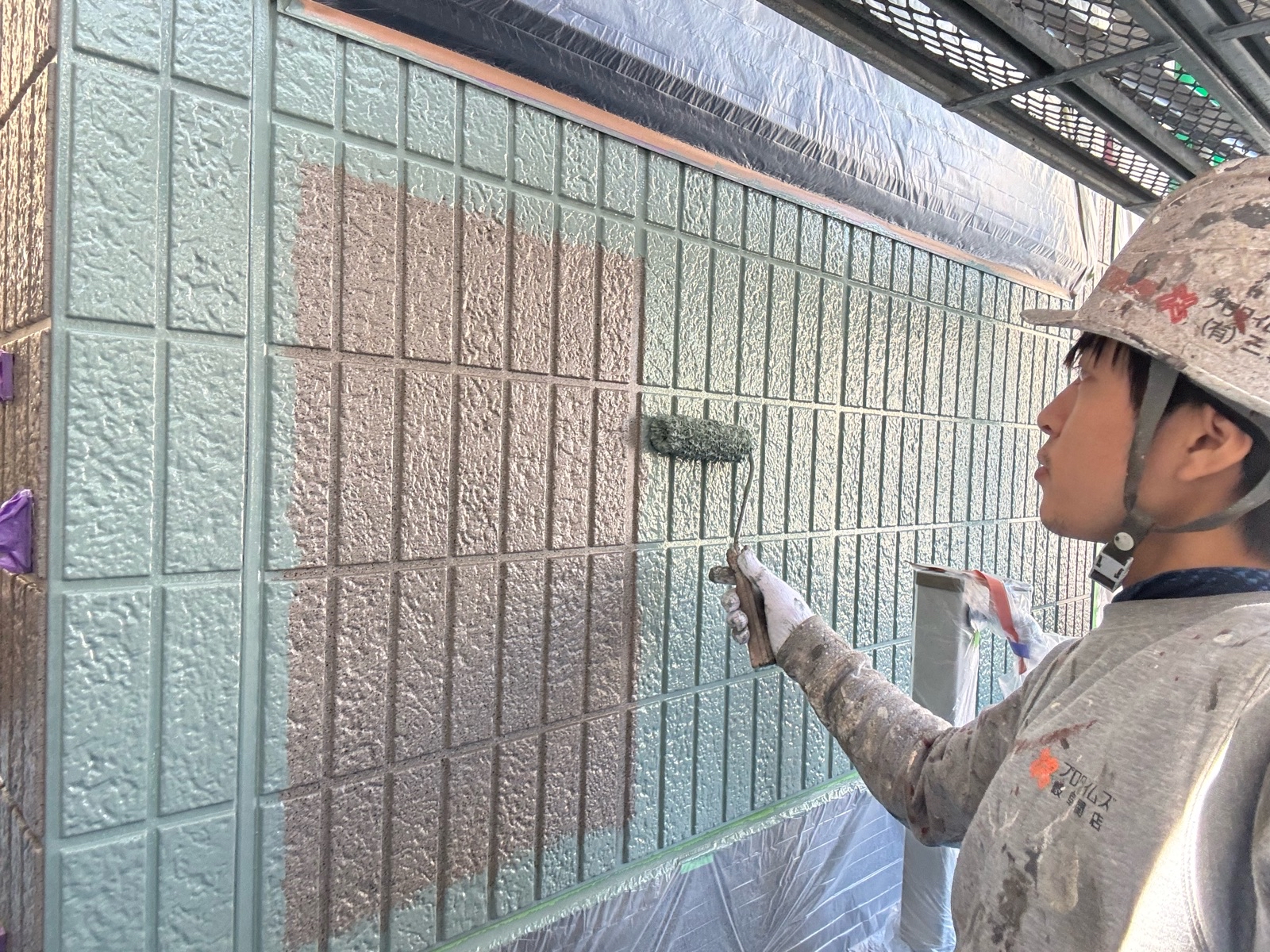

  • 上塗の2回目を行います

  • 上塗2回目作業譲許

  • 上塗2回目作業譲許

付帯塗装工事

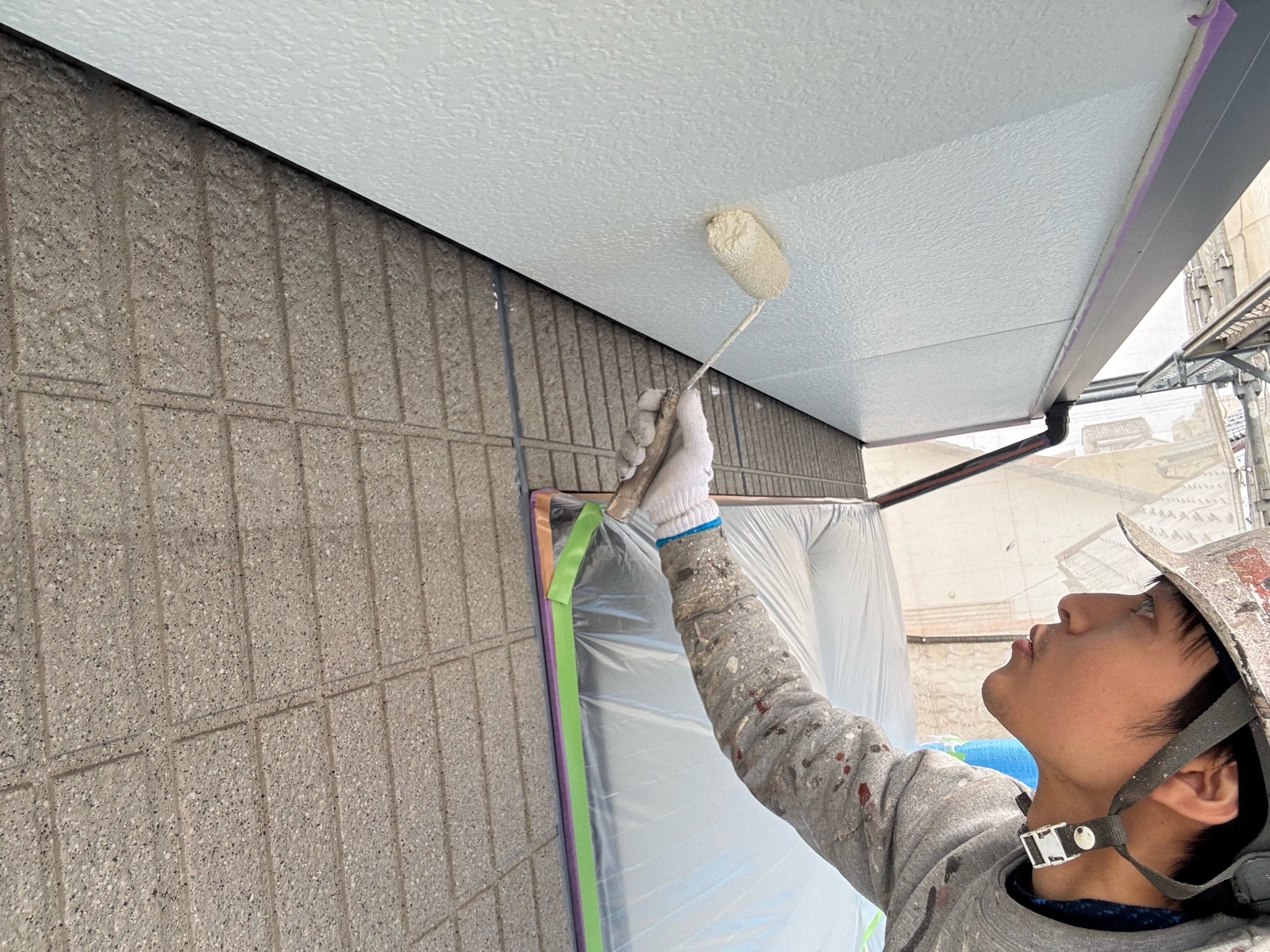

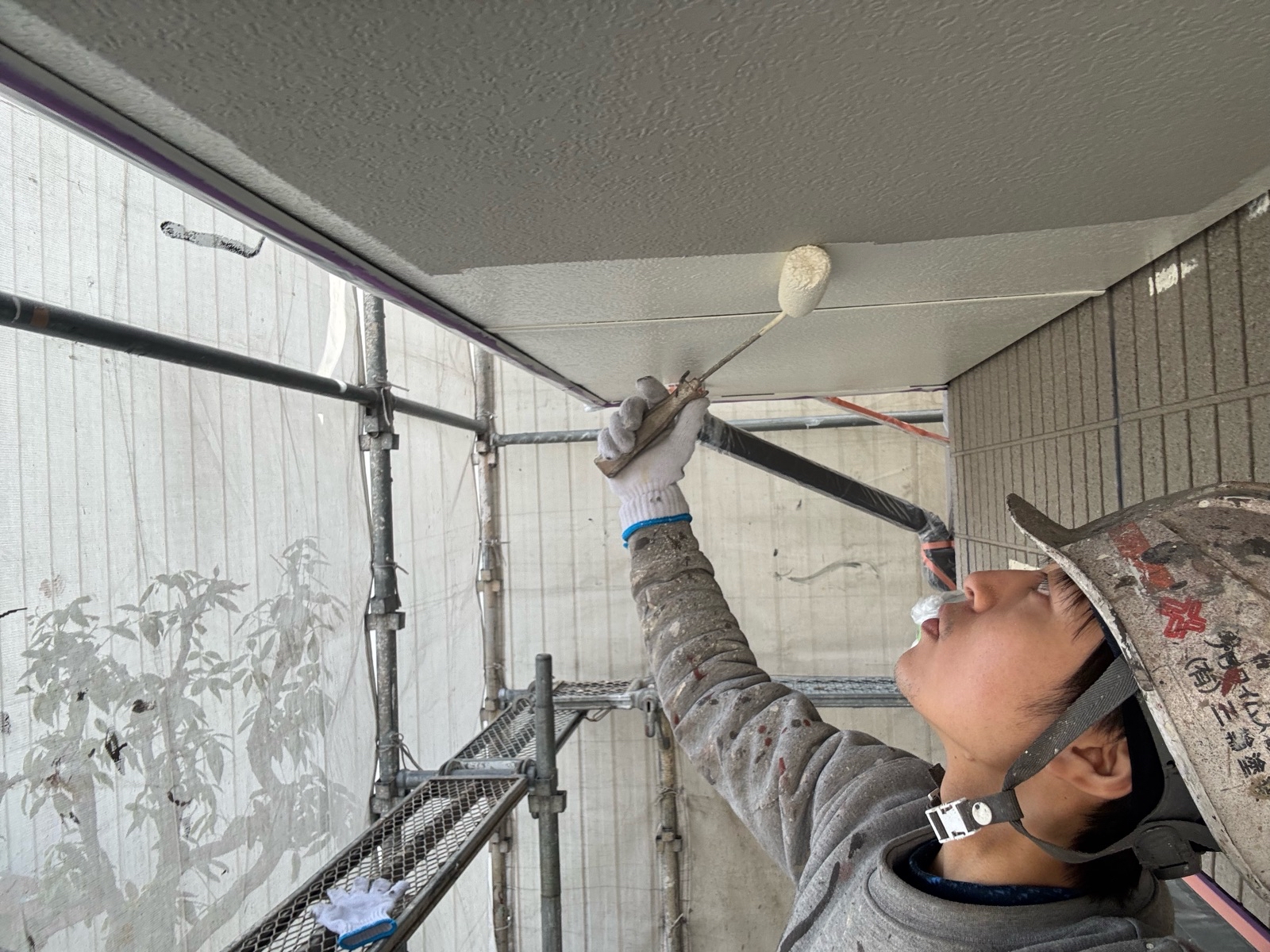

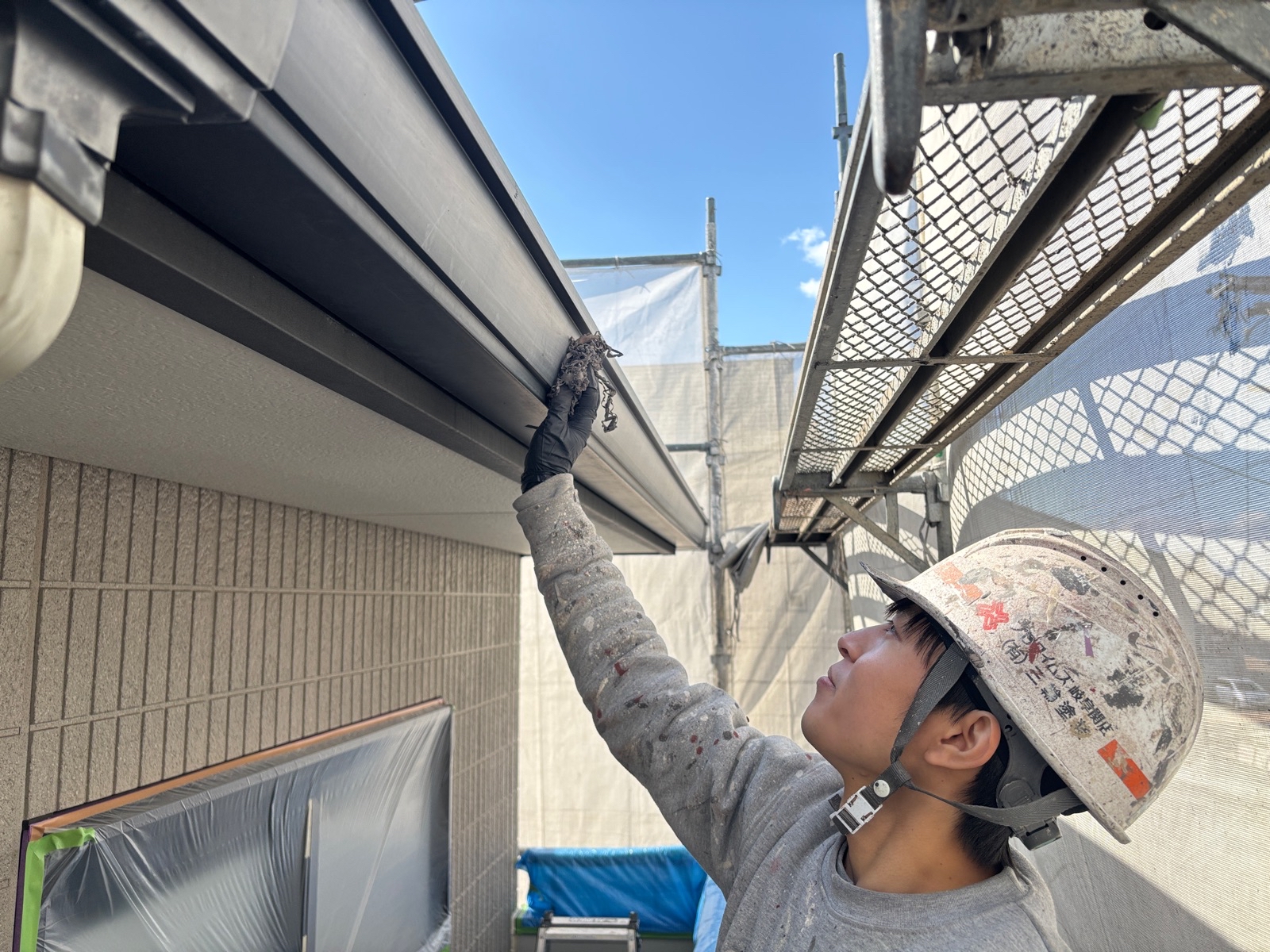

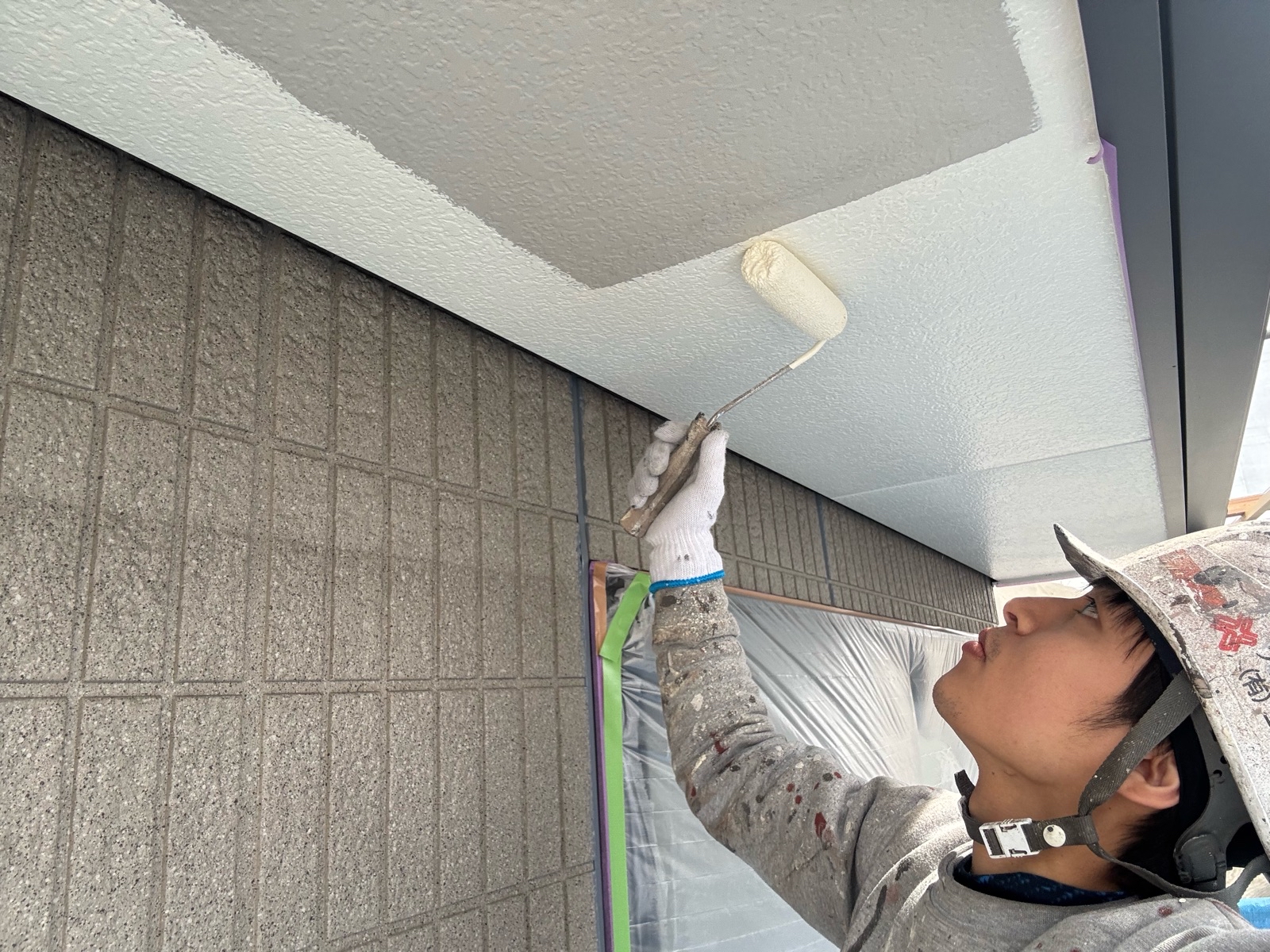

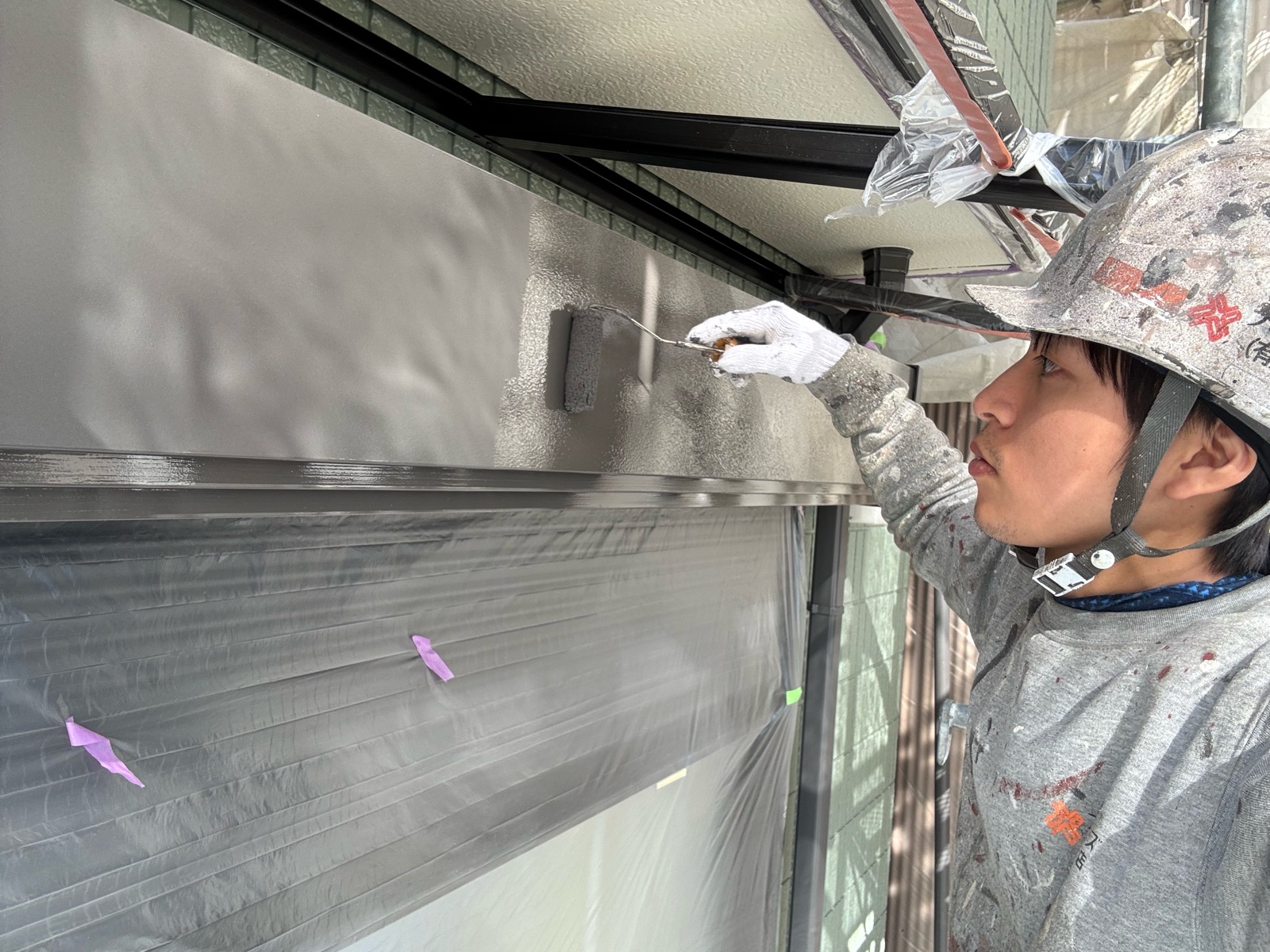

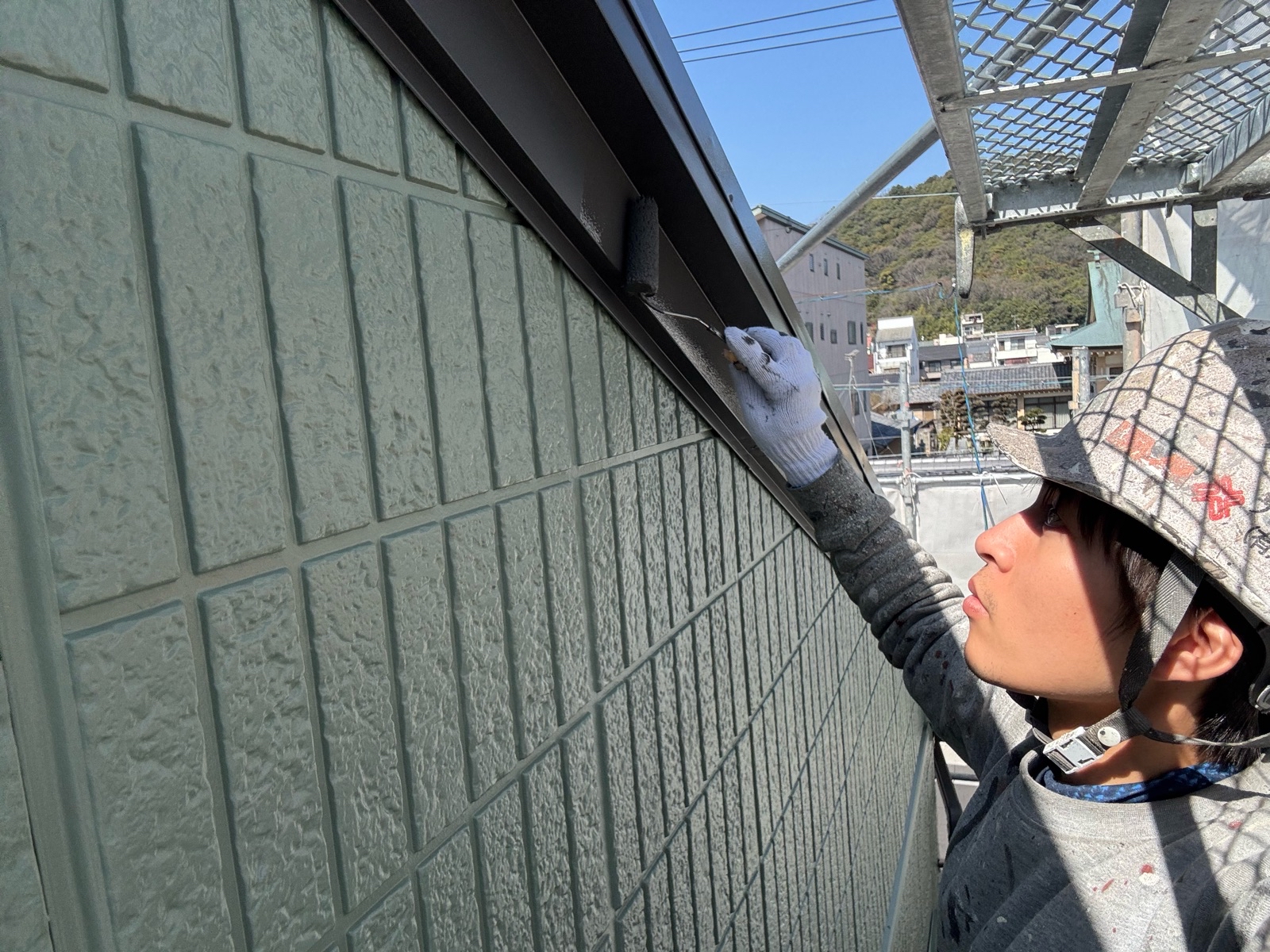

  • 軒裏天井 上塗り1回目の作業です

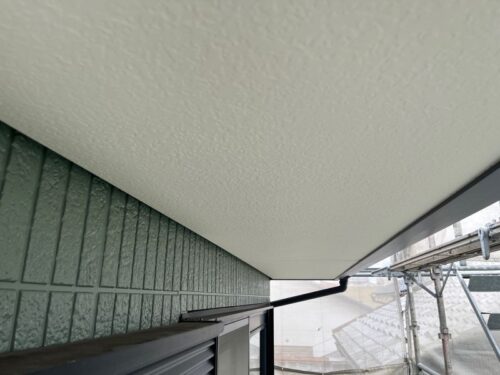

  • 軒裏天井 上塗り1回目作業状況

  • 軒裏天井 上塗り2回目を行います

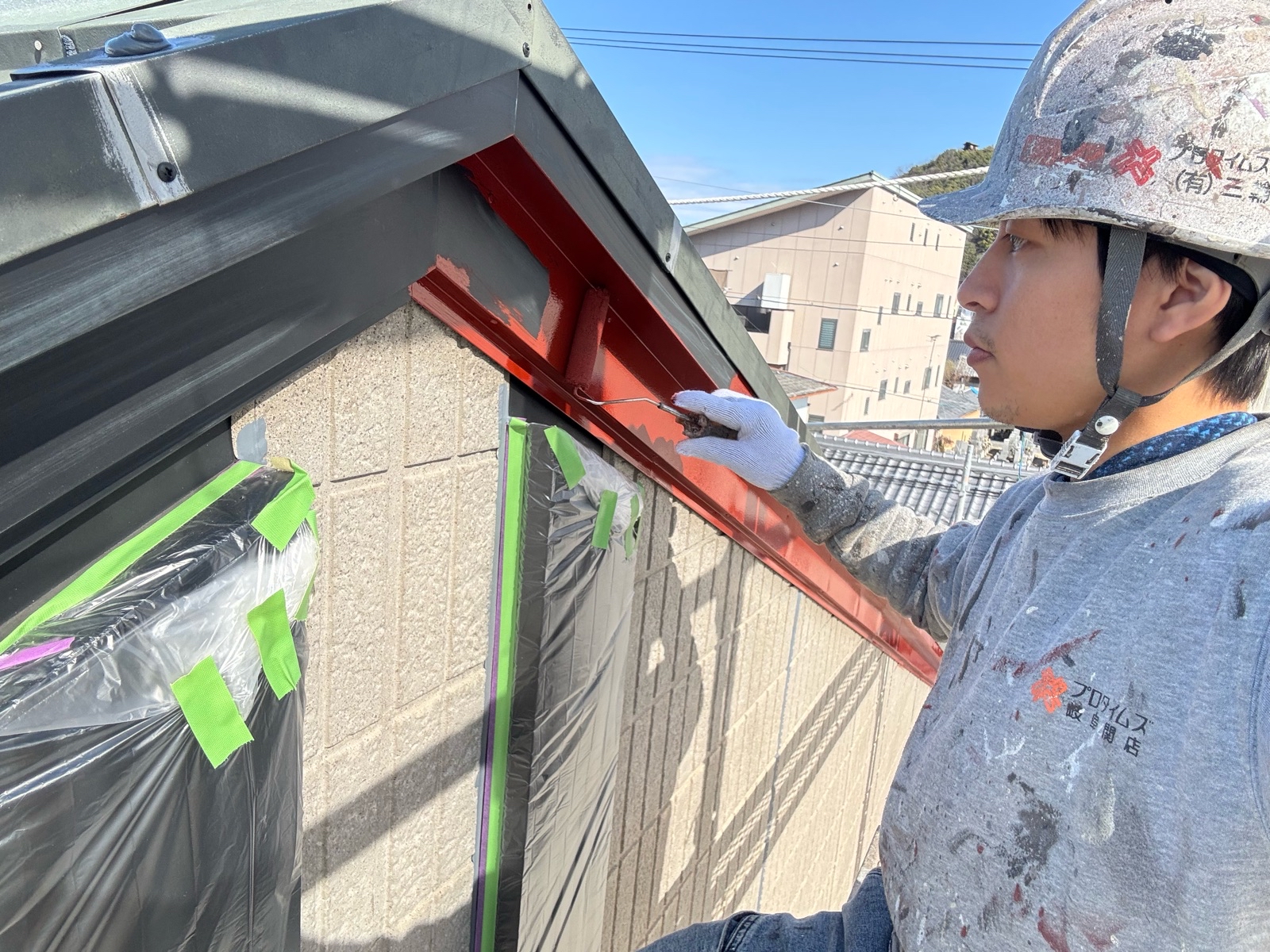

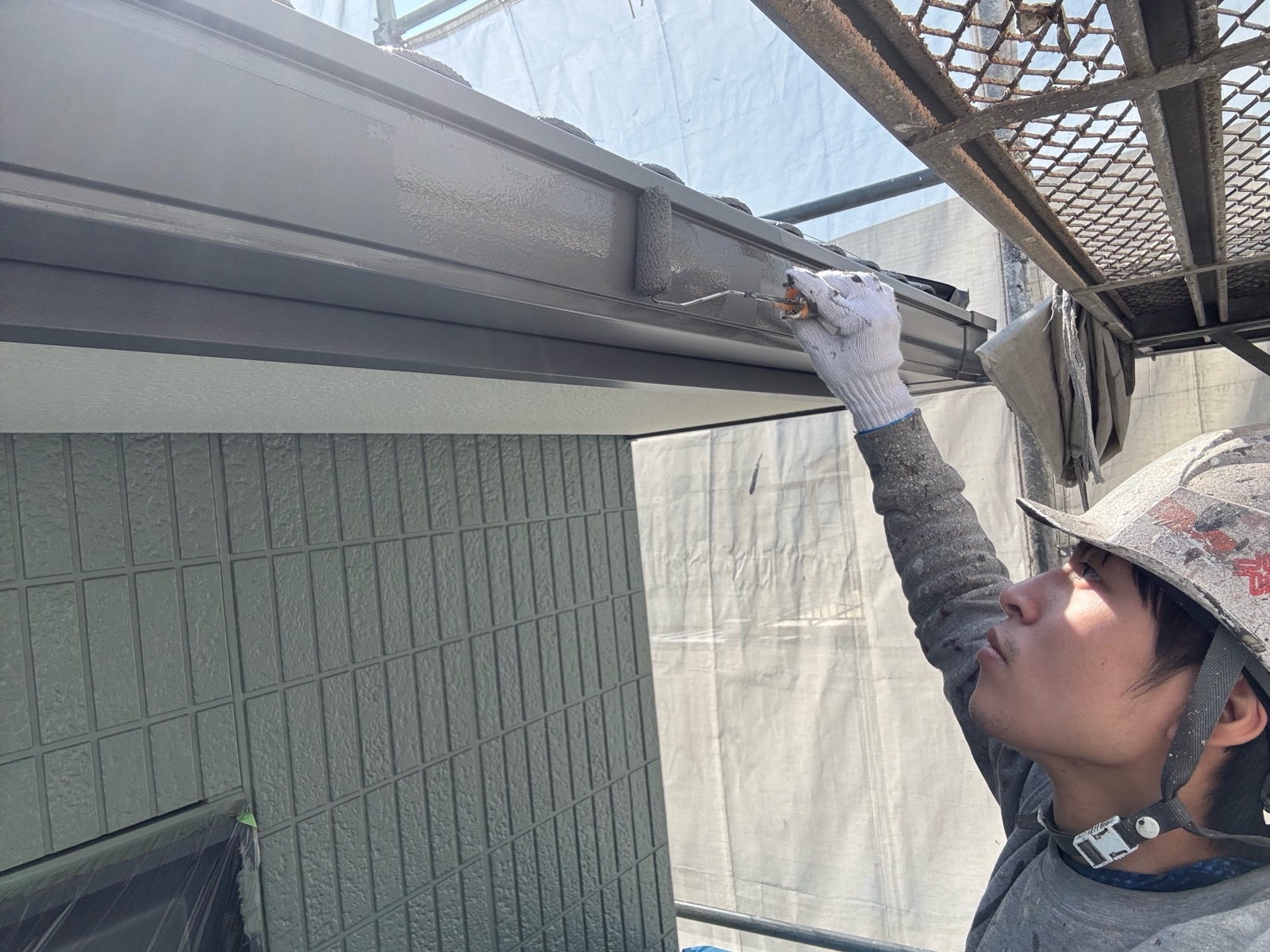

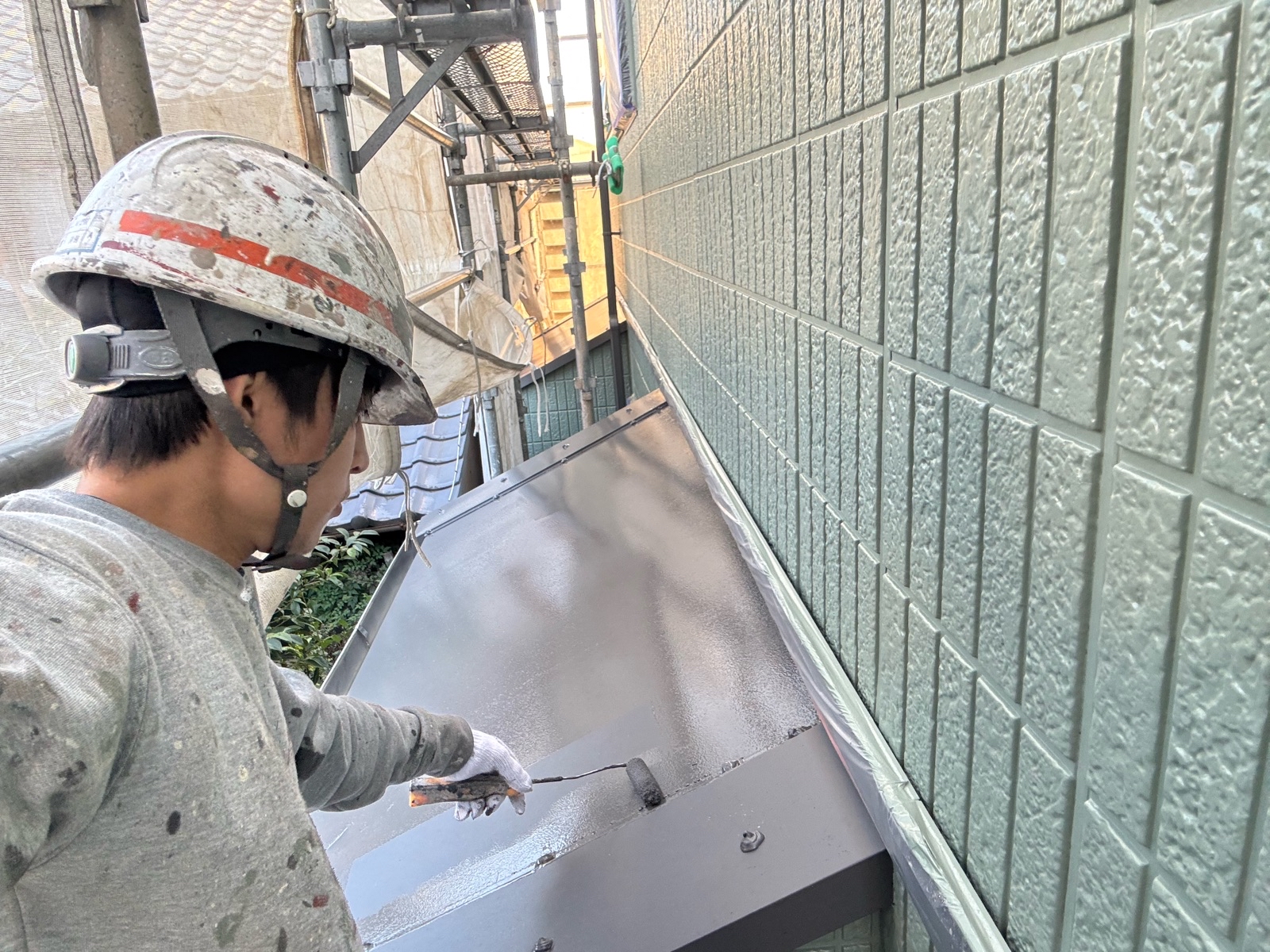

  • 破風 サビ止め塗装を行います

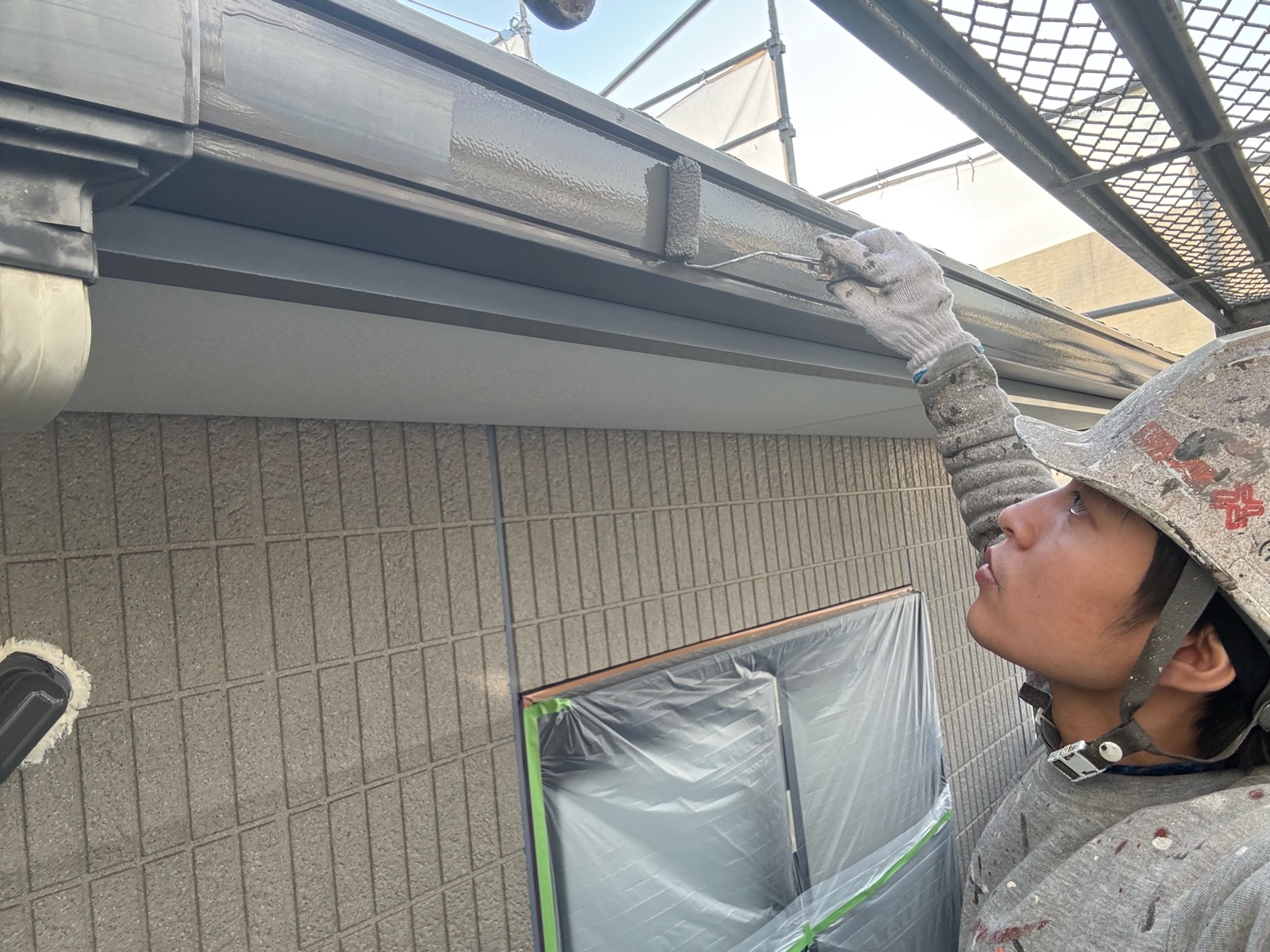

  • 破風 上塗り1回目が完了しました

  • 破風 上塗り2回目を行います

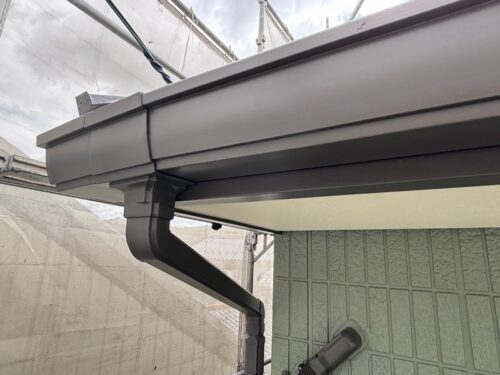

  • 雨樋 下地処理を行います

  • 雨樋 下地処理作業状況

  • 雨樋 上塗り1回目作業状況

  • 雨樋 上塗り1回目作業譲許

  • 雨樋 上塗り2回目作業暁

  • 雨樋 上塗り2回目作業状況

  • シャッターボックス サビ止め塗装作業状況

  • シャッターボックス 上塗り1回目完了

  • シャッターボックス 上塗り2回目作業状況

  • 庇 下塗り作業状況

  • 庇 上塗り1回目完了

  • 庇 上塗り2回目作業状況

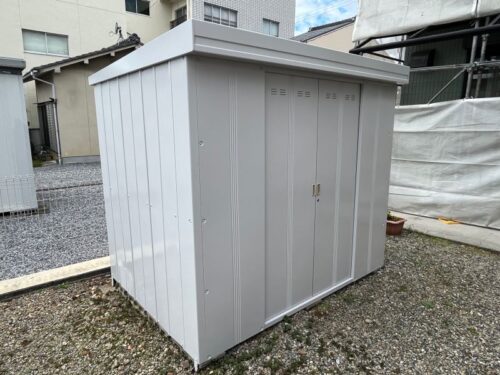

倉庫塗装工事

  • 倉庫外壁の下地処理を行っています

  • サビ止め塗料を塗っていきます

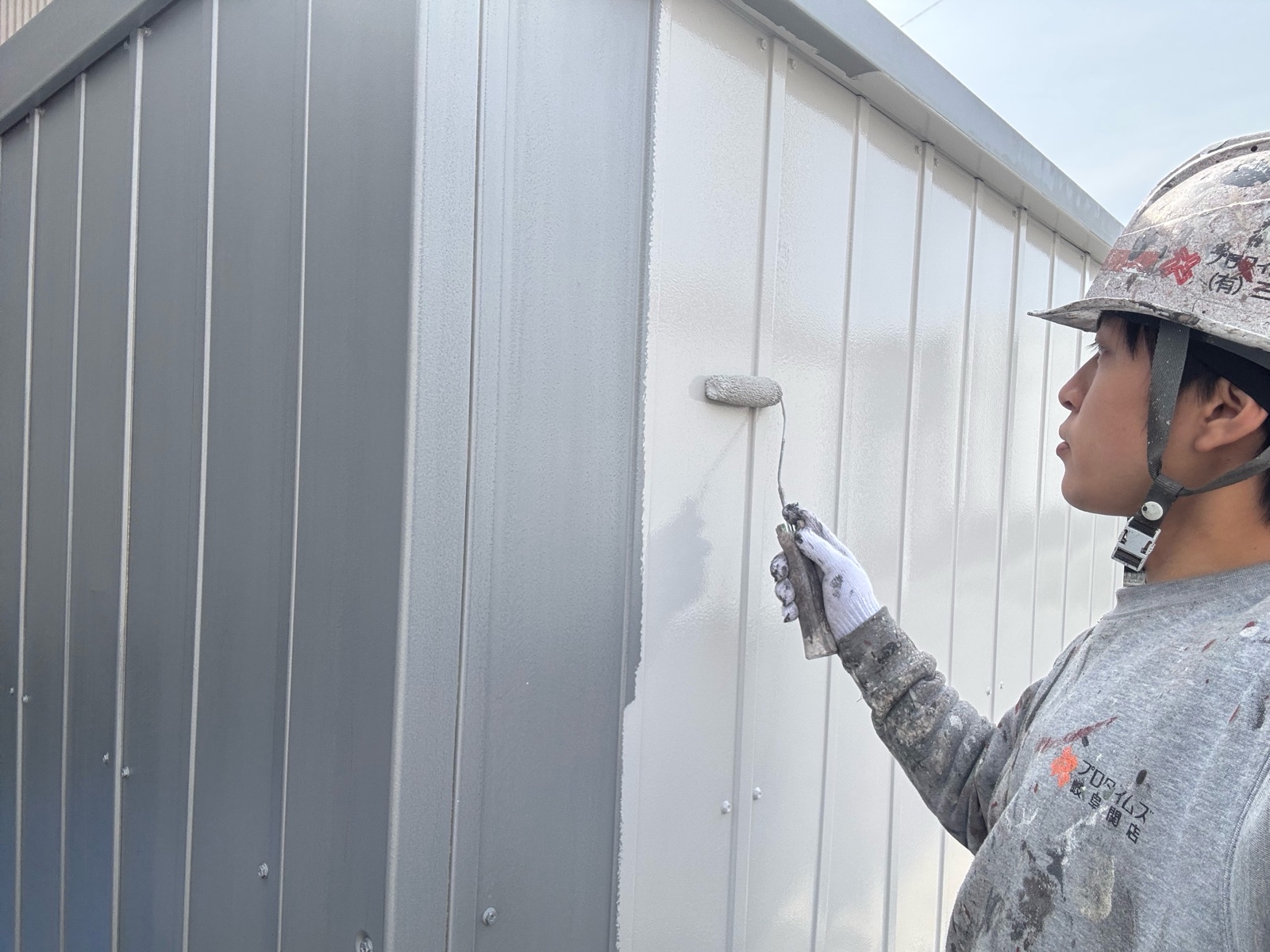

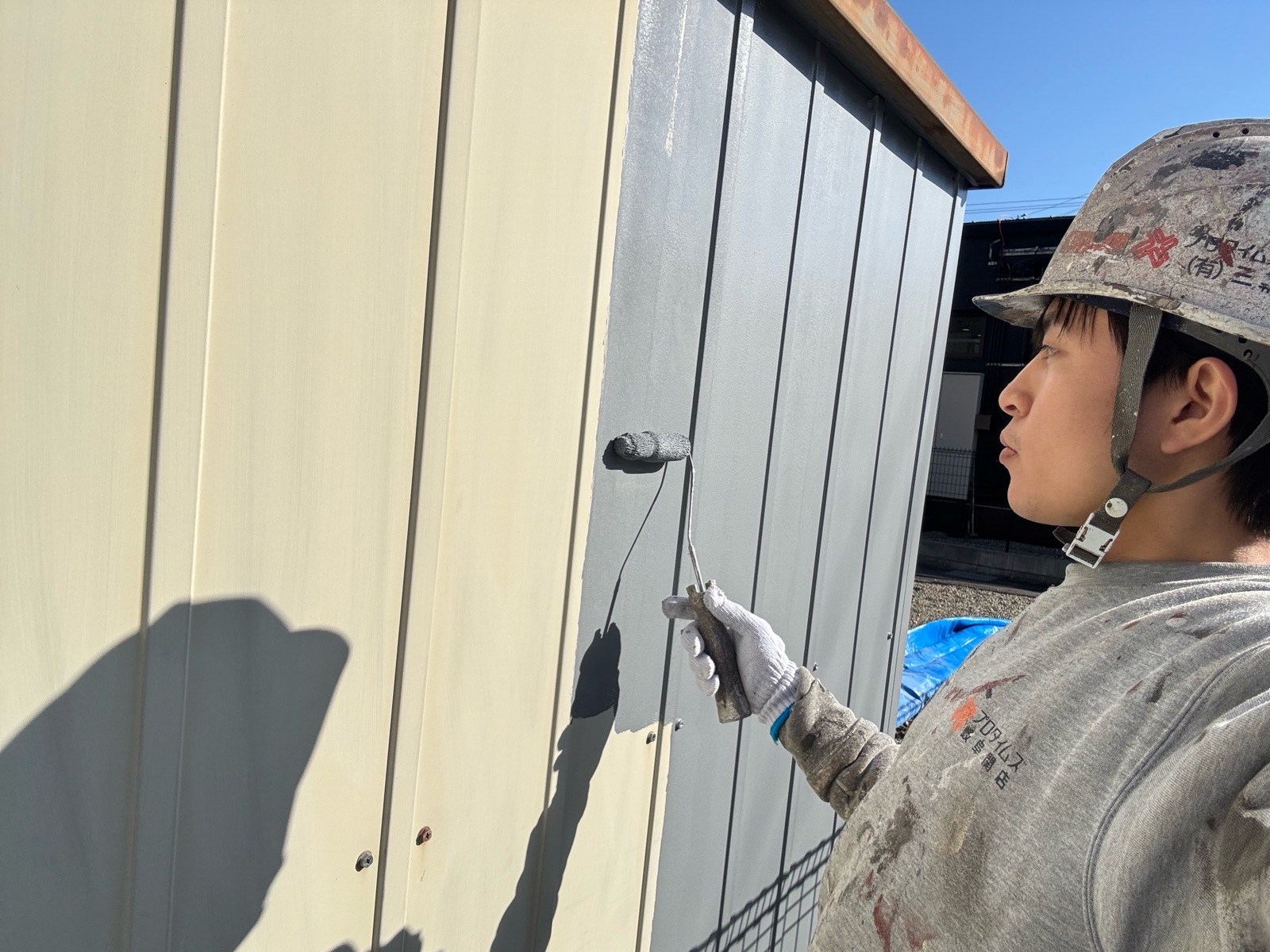

  • 上塗りを行います

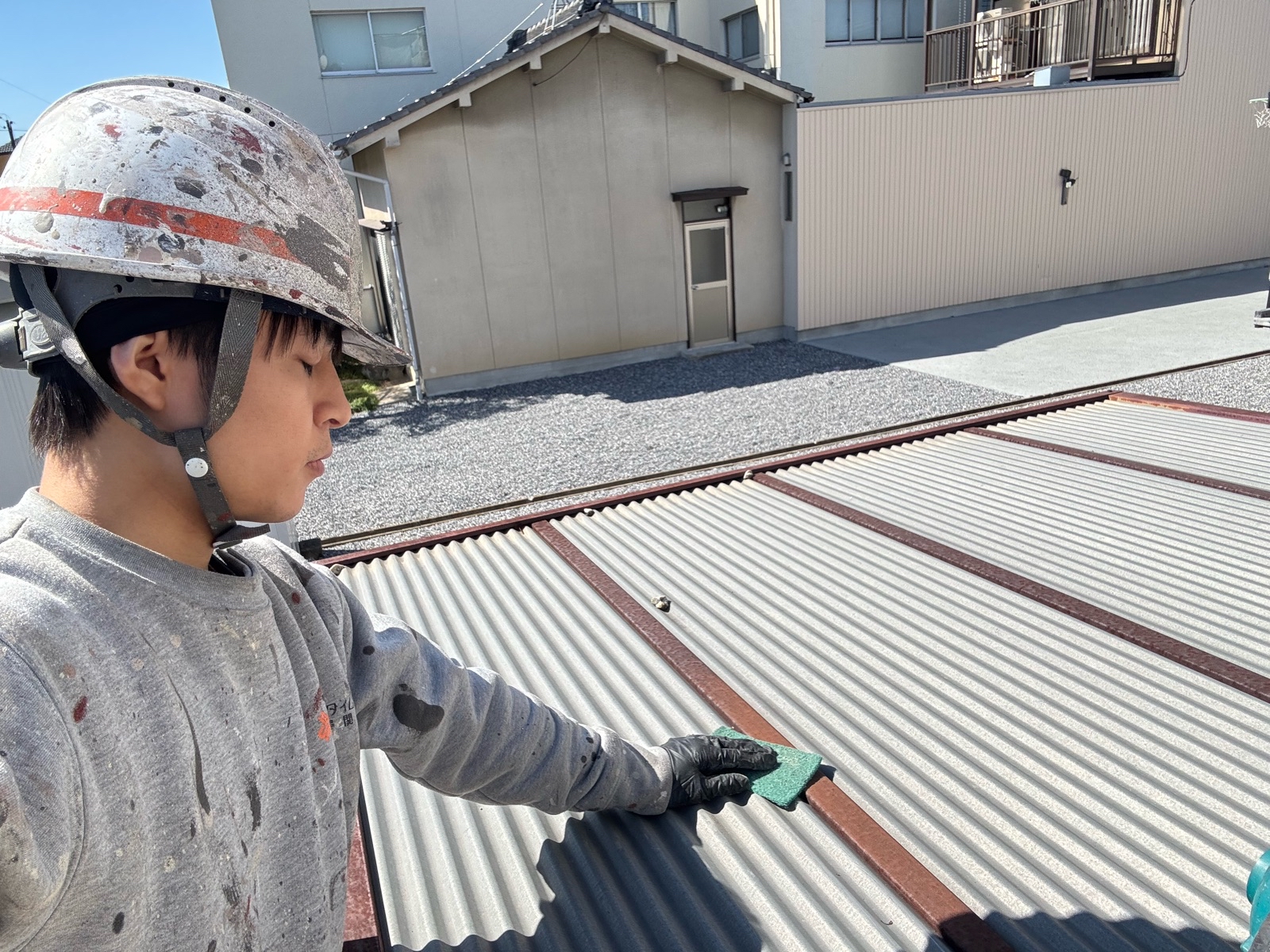

  • 倉庫屋根のケレンを行います

  • 倉庫屋根にサビ止め塗装を行います

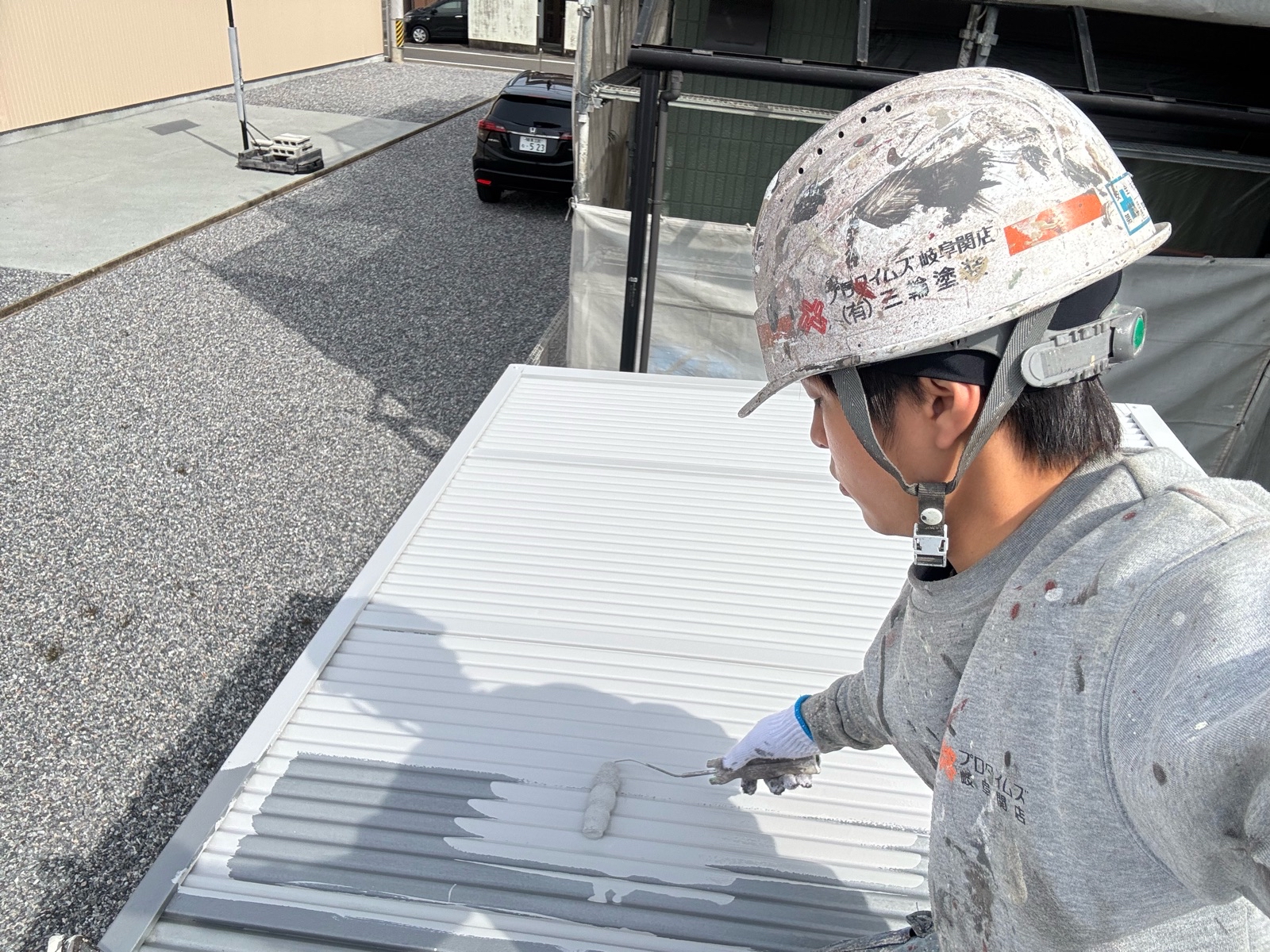

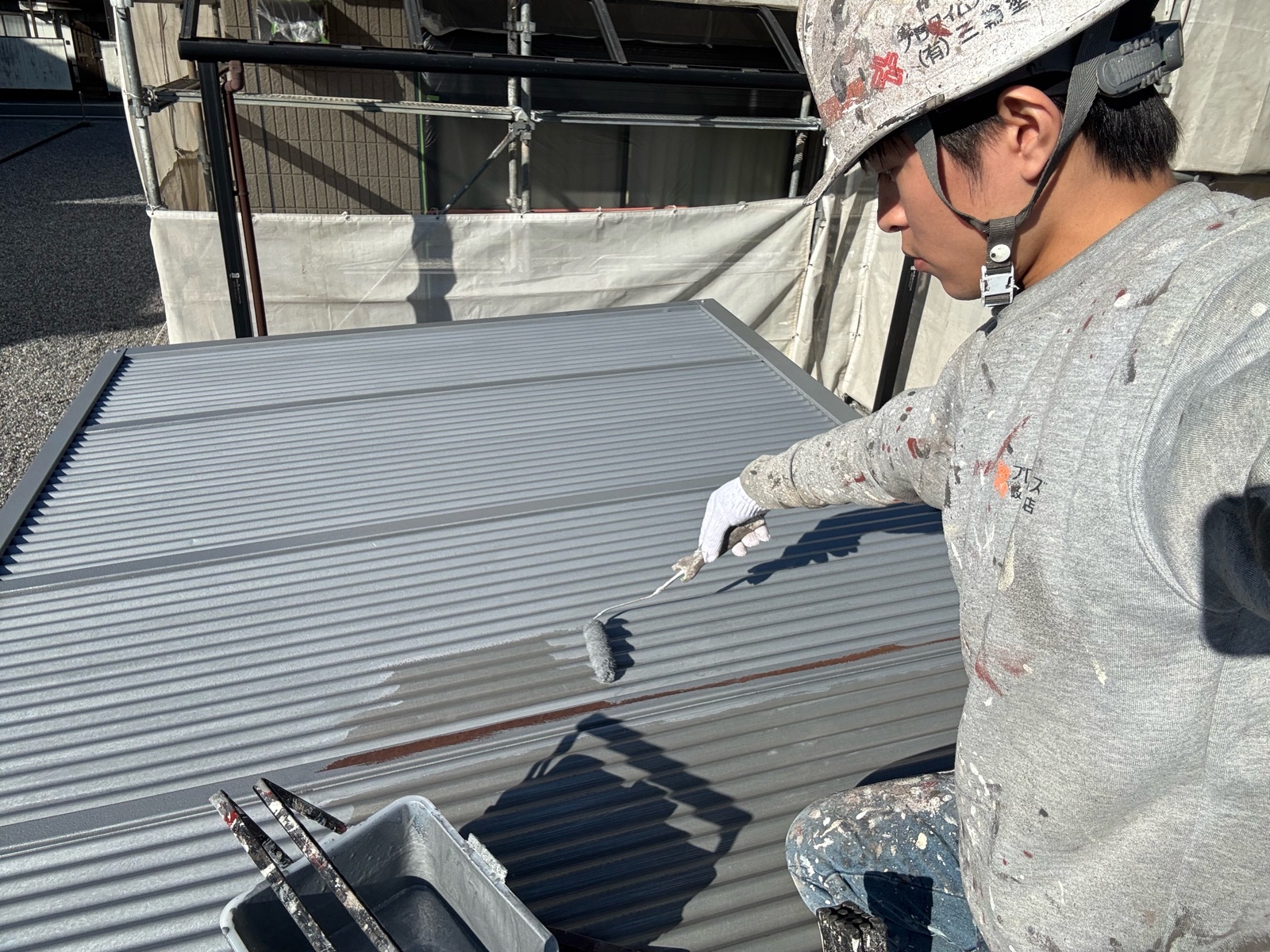

  • 倉庫屋根上 塗り作業を行います

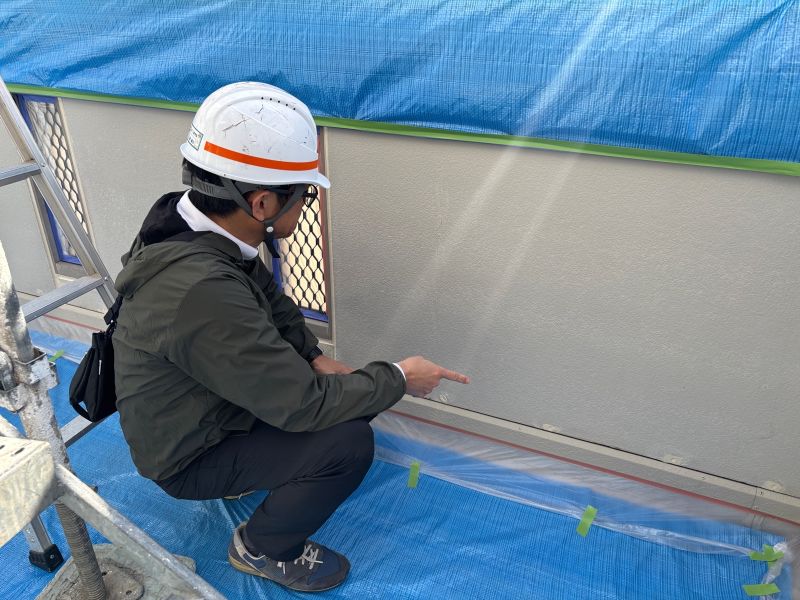

完成検査

  • 完成検査の様子

  • 完成検査の様子
