関市のセキスイアパートで外壁塗装を行いました|アパート塗装施工事例

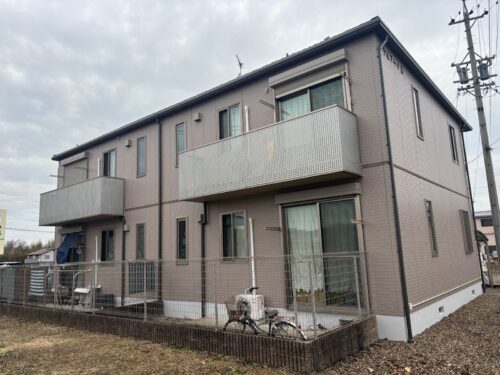

AFTER

BEFORE

リフォーム内容 外壁塗装
プラン・使用材料
工事プラン名:外壁塗装
メーカー: アステックペイント
材料名: プラチナリファイン2000MF-IR
カラー1: 8204グレージュ
カラー2:8109ガルグレー
リフォーム期間 25日間

施工の様子

劣化状況

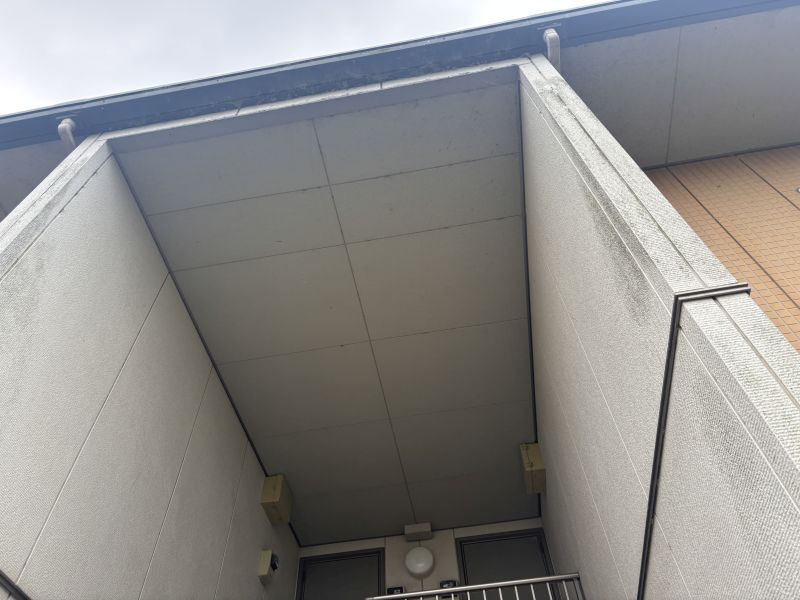

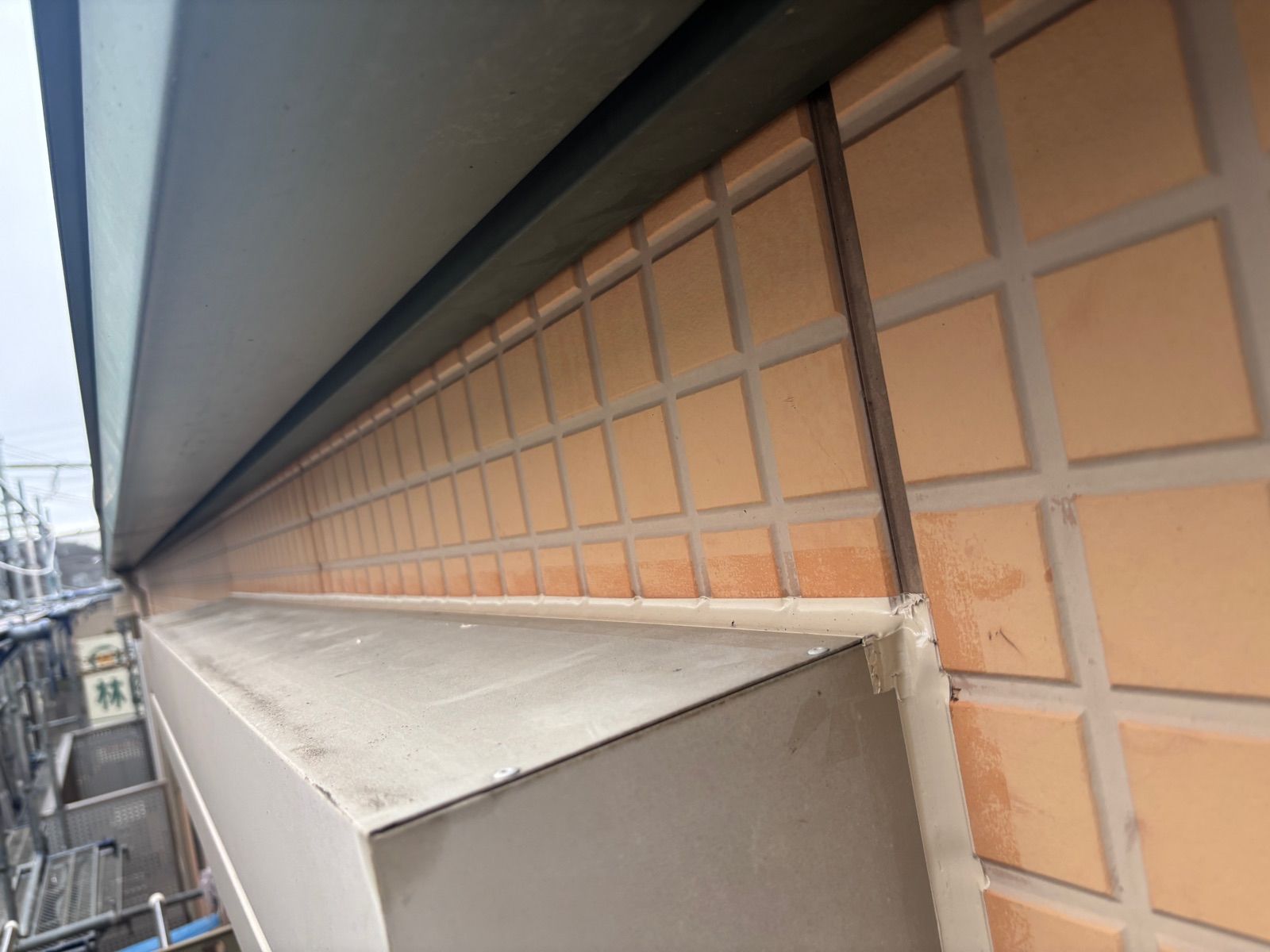

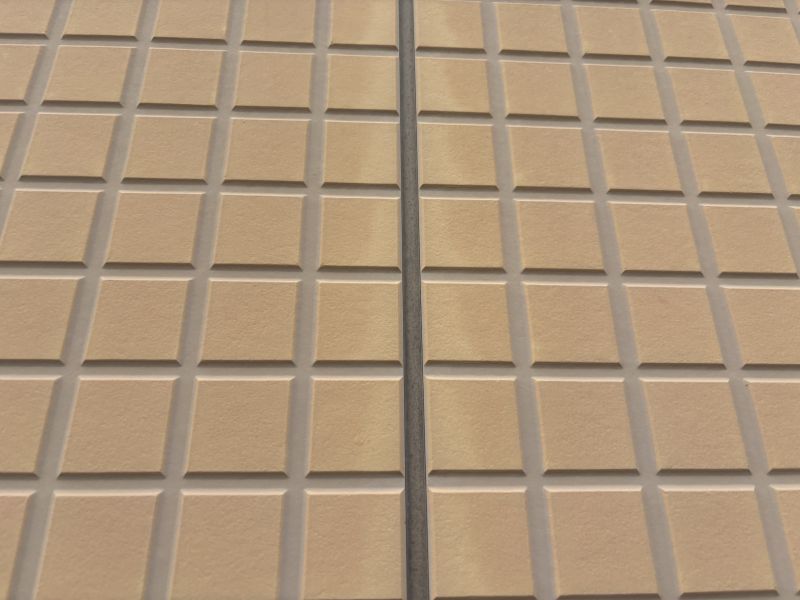

  • 外壁は全体に退色しています

  • 雨樋も退色しています

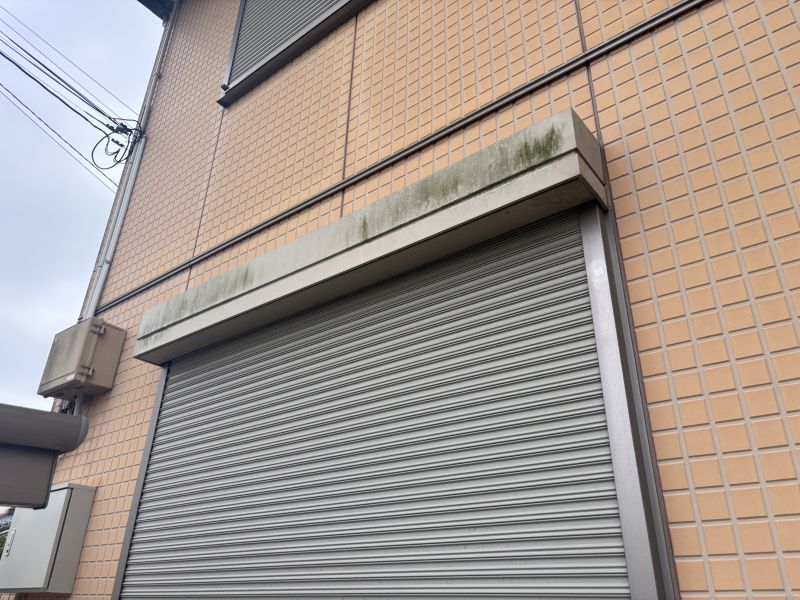

  • シャッターボックスは慧音院による退色・汚れが見られます

  • 中間水切は退色しています

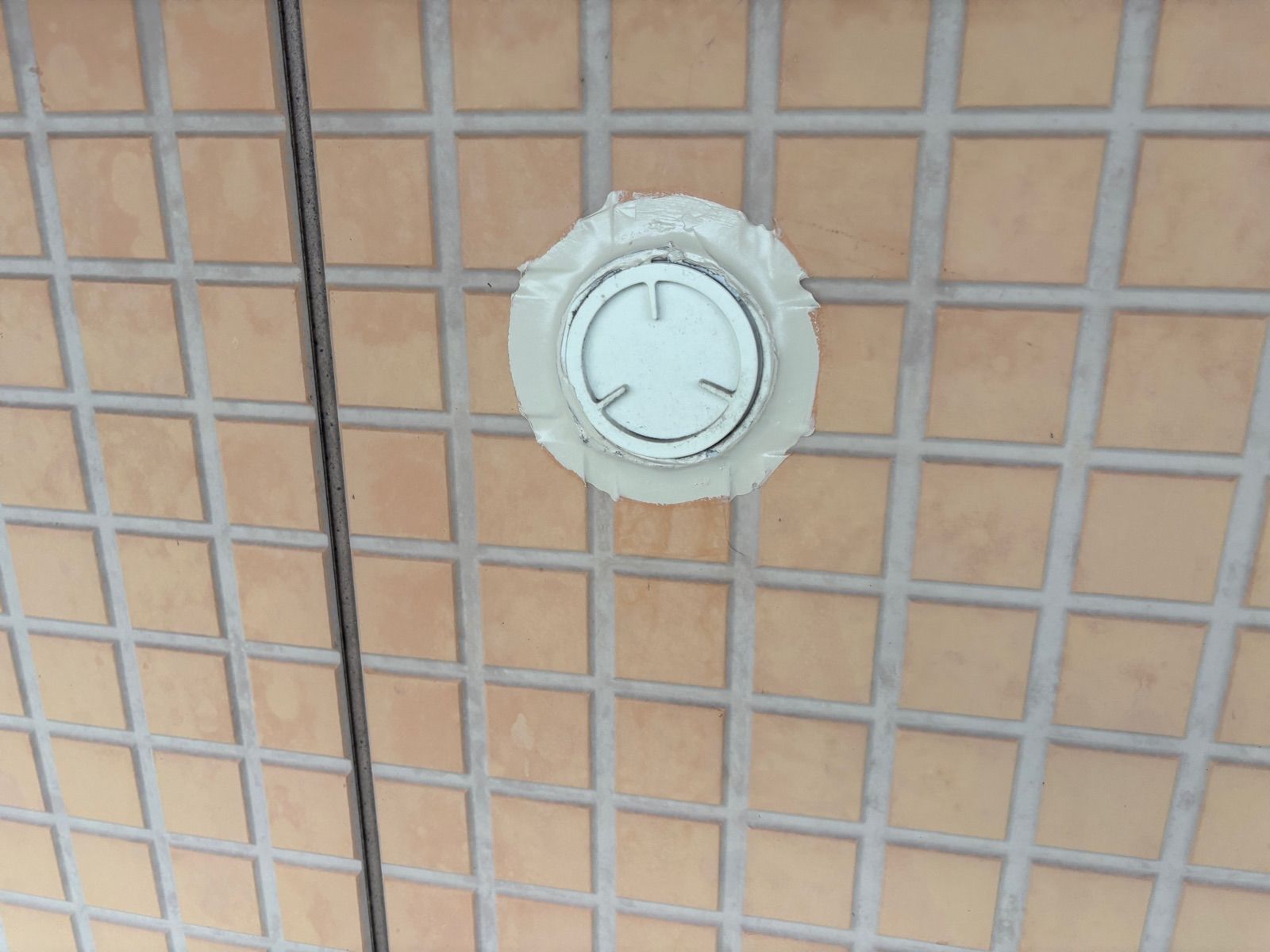

  • 目地部分はガスケットが使用されています

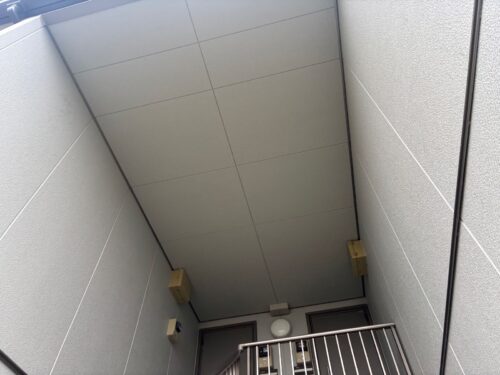

  • 階段室部分は外壁・天井共に汚れが見られます

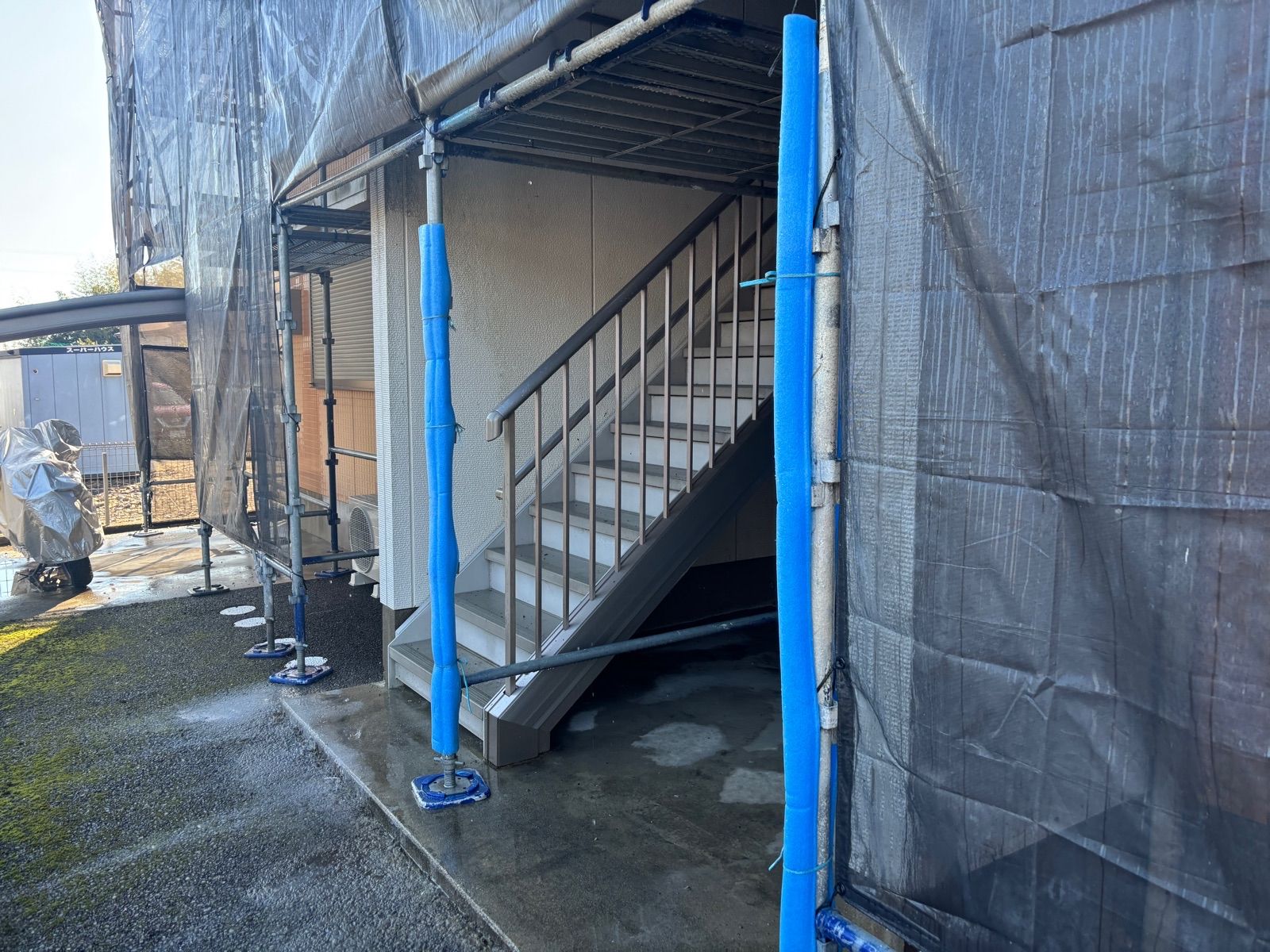

足場組立

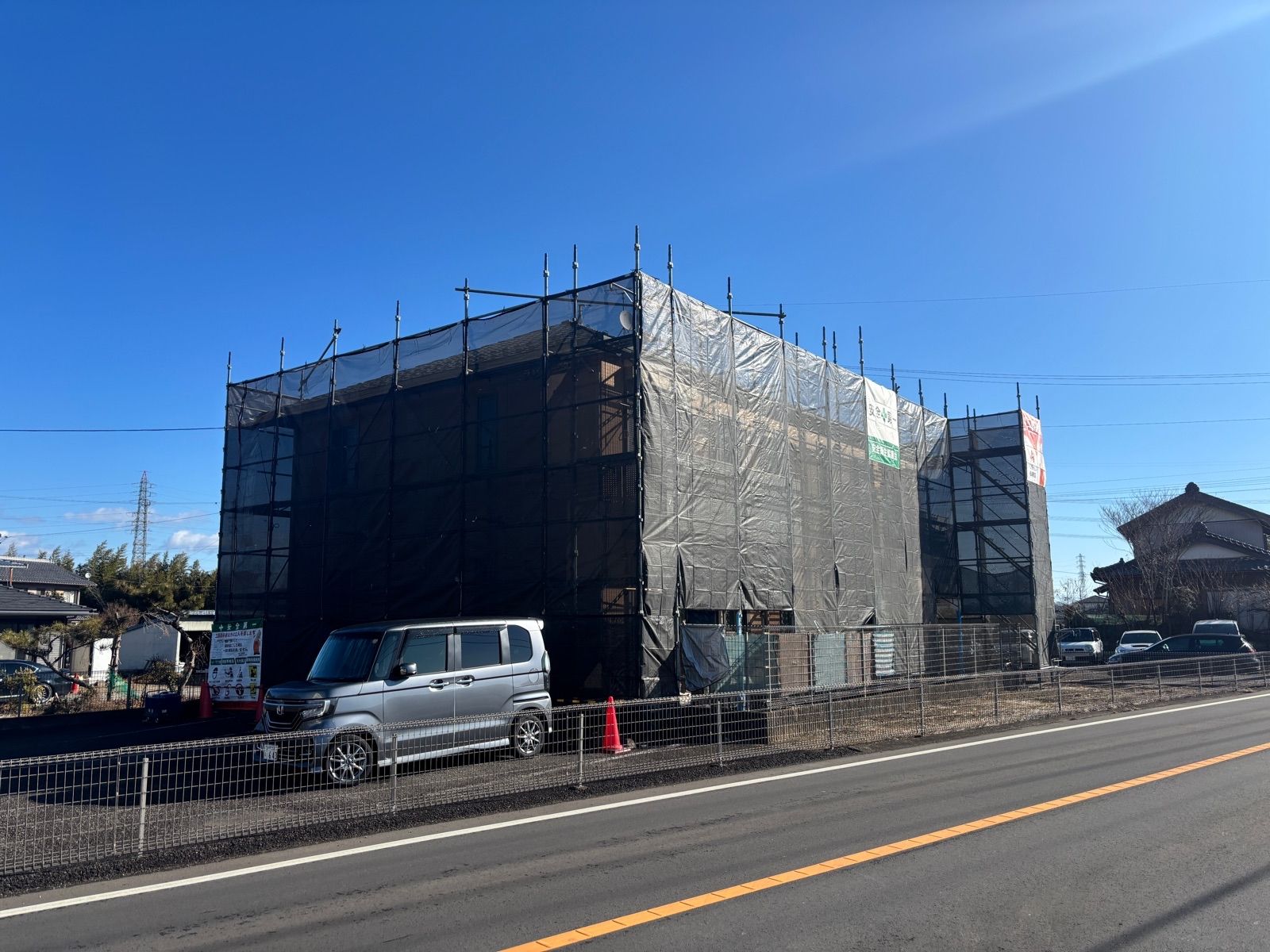

  • 足場組立を行いました

  • 足場組立完了

  • 周囲にはカラーコーンを設置し、居住者への安全を図ります

  • 出入り口部分の足場には保護材を取り付け、居住者が万が一の接触してもけがの無いようにします

高圧洗浄

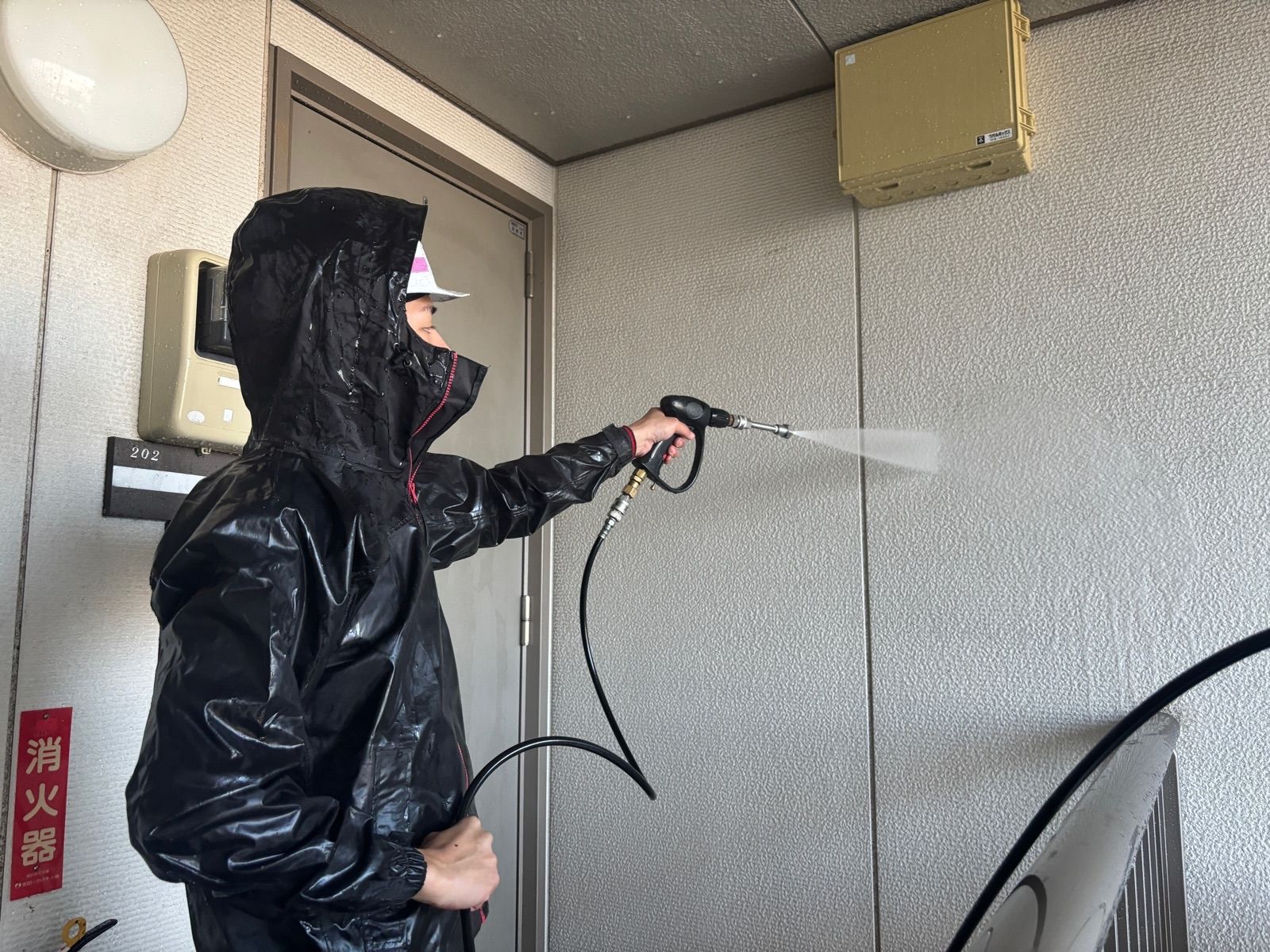

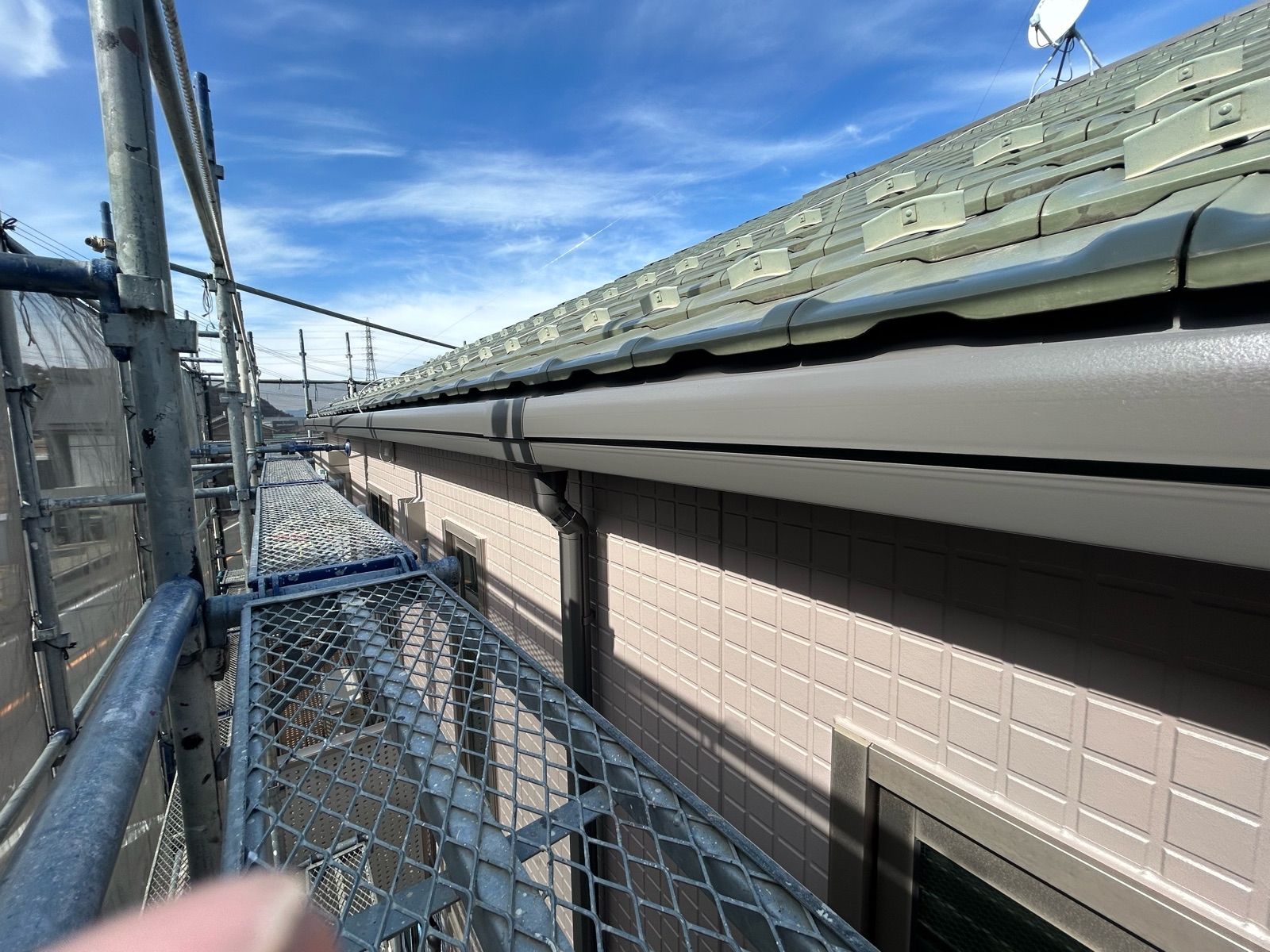

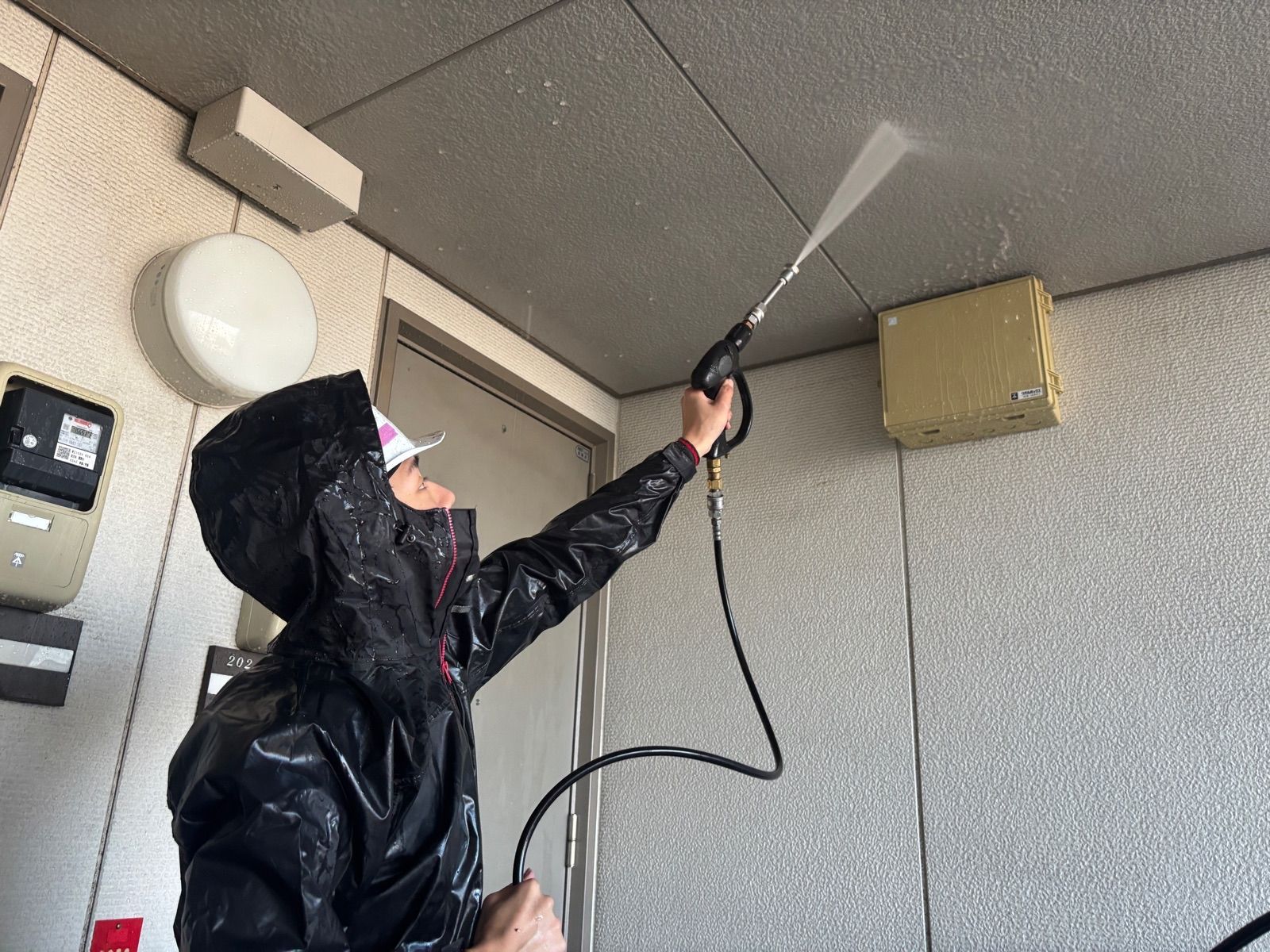

  • 建物全体に高圧洗浄をかけます

  • 高圧洗浄作業状況

シーリング工事

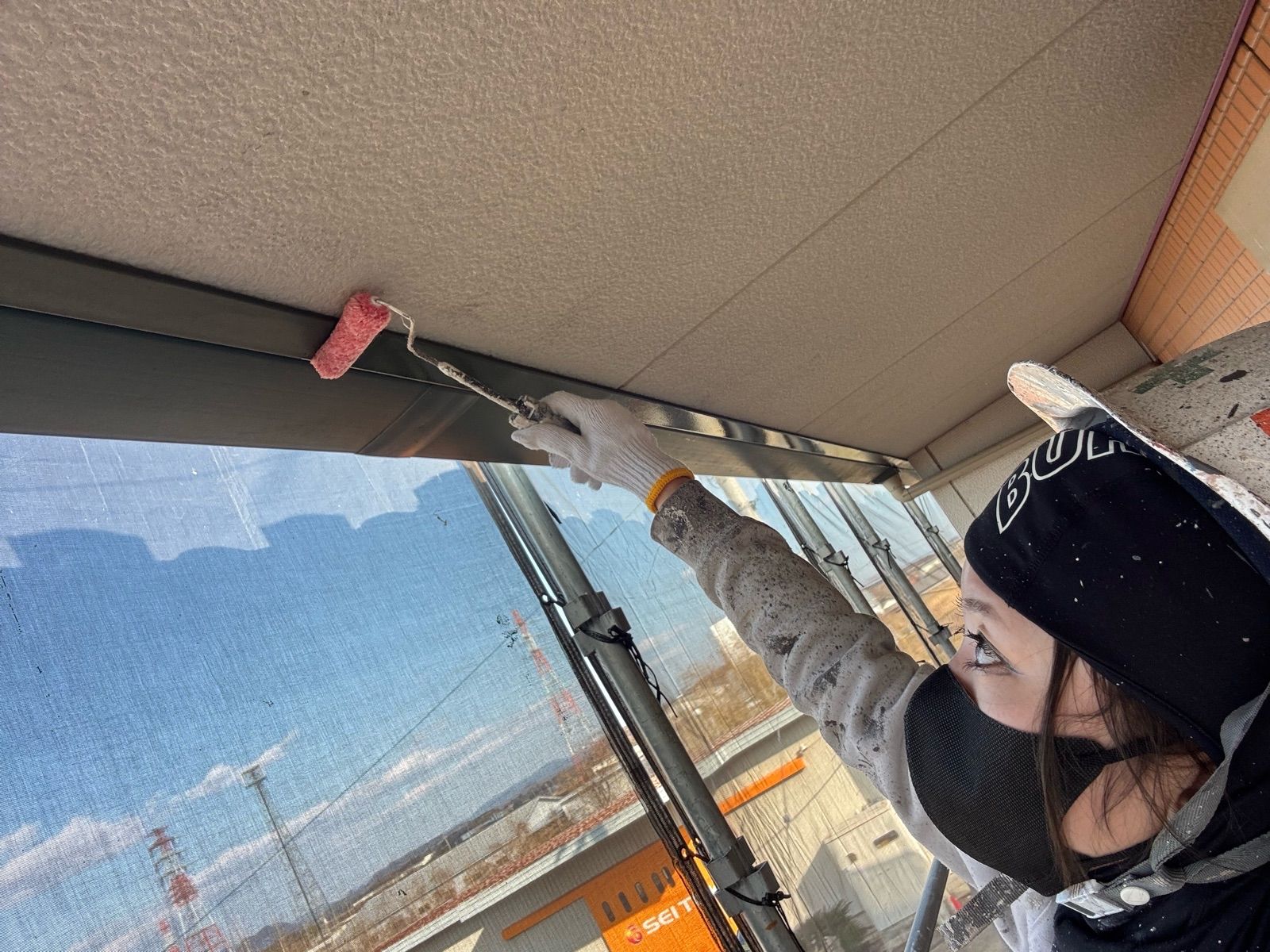

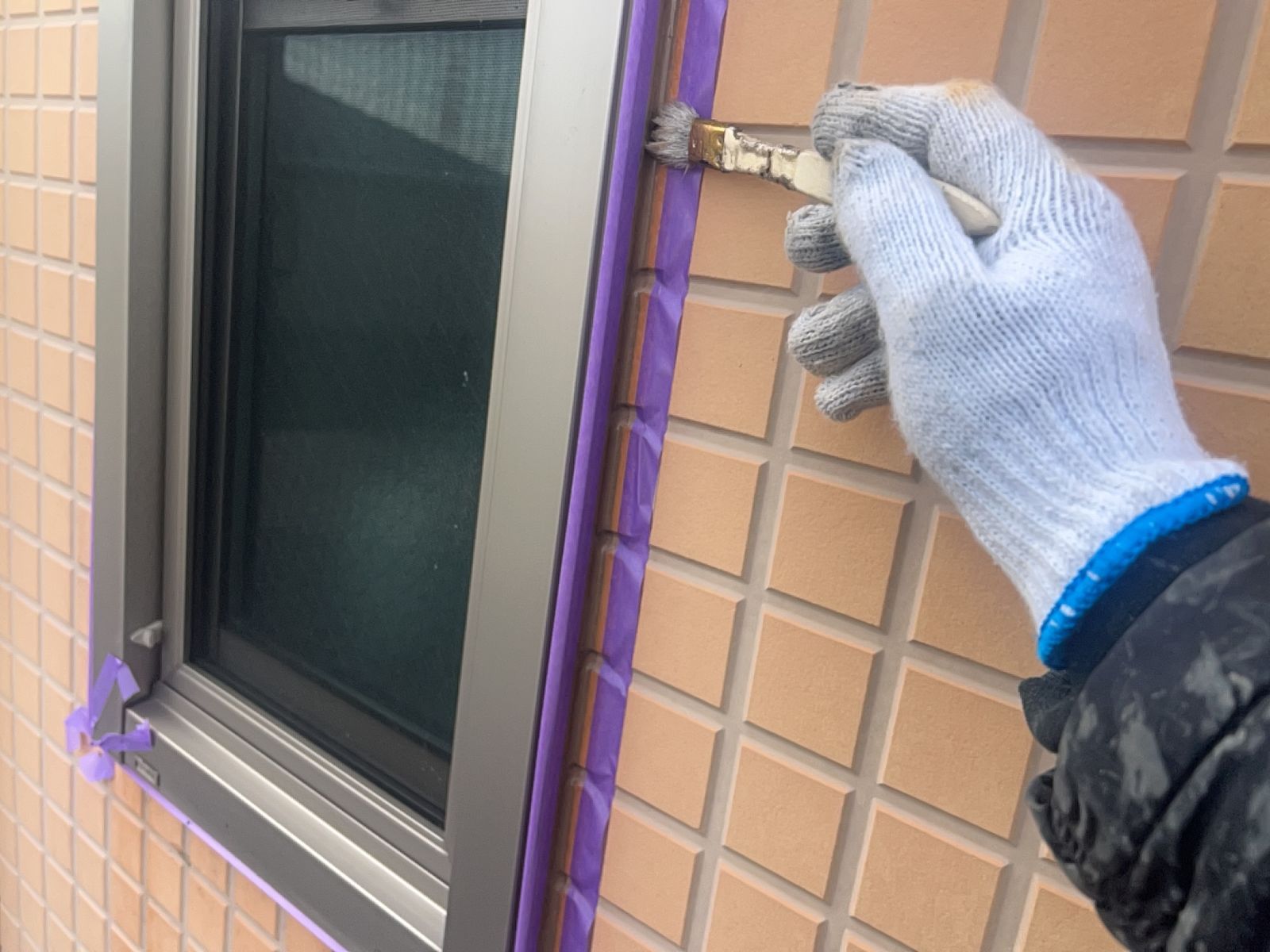

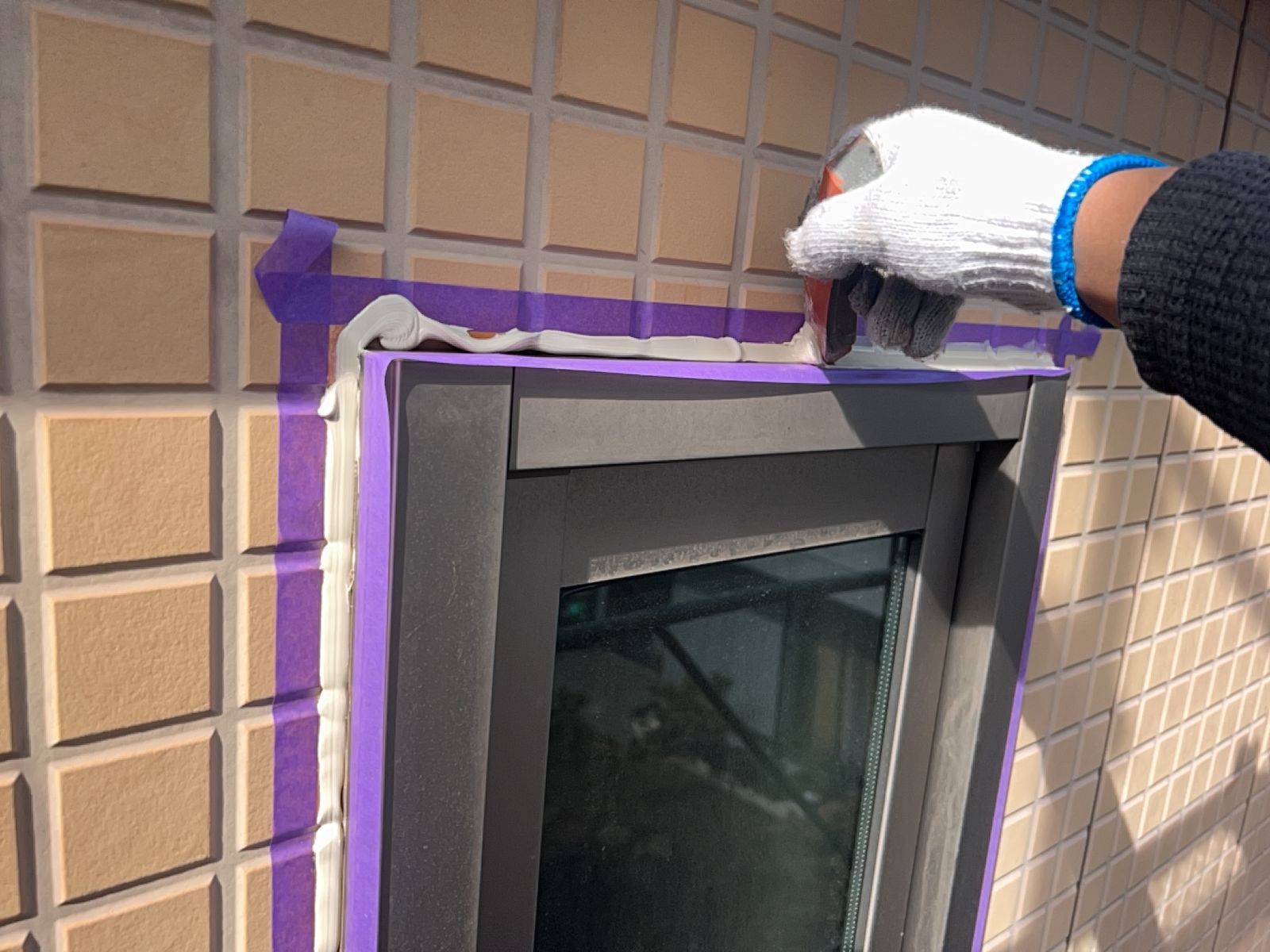

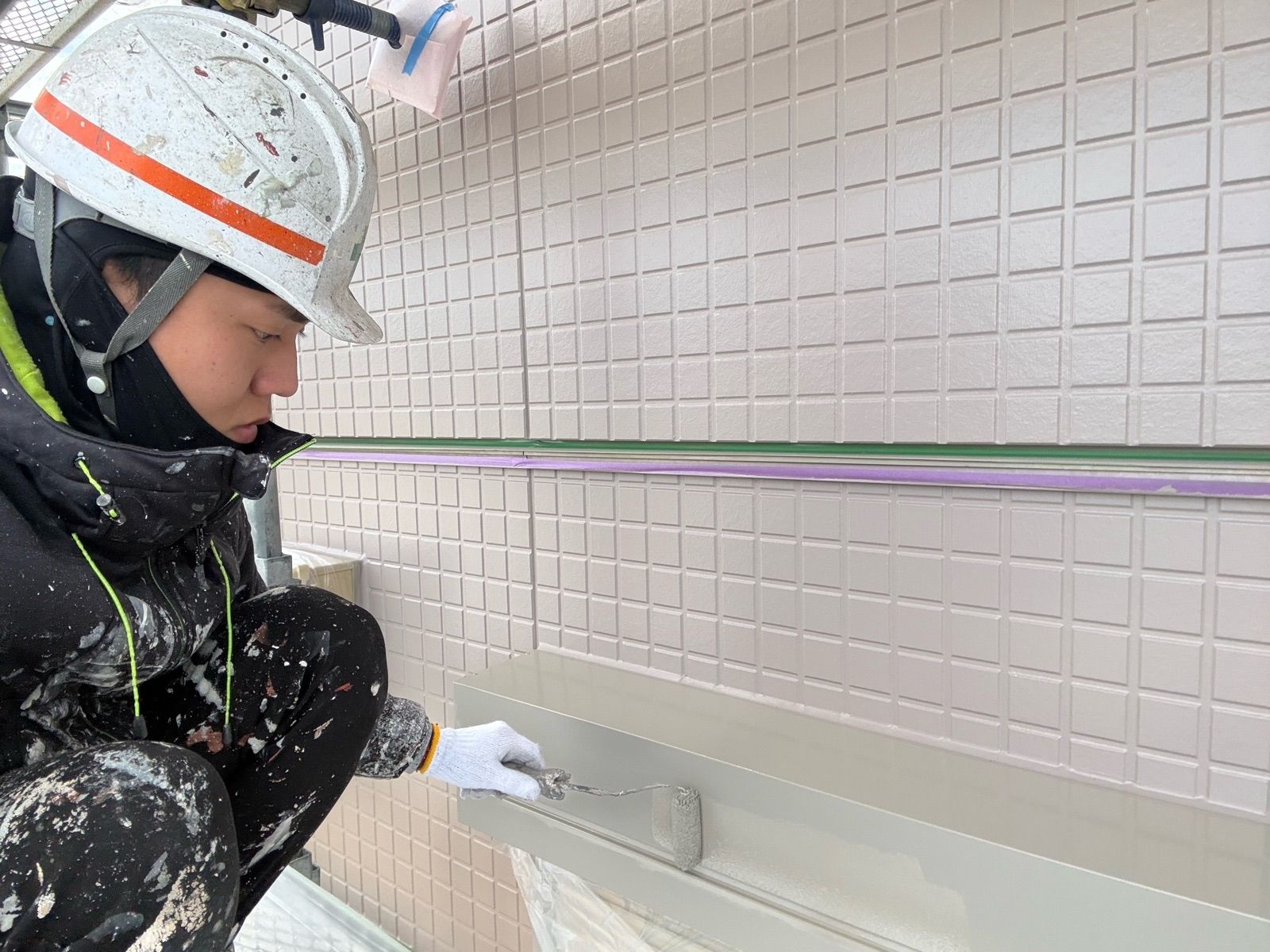

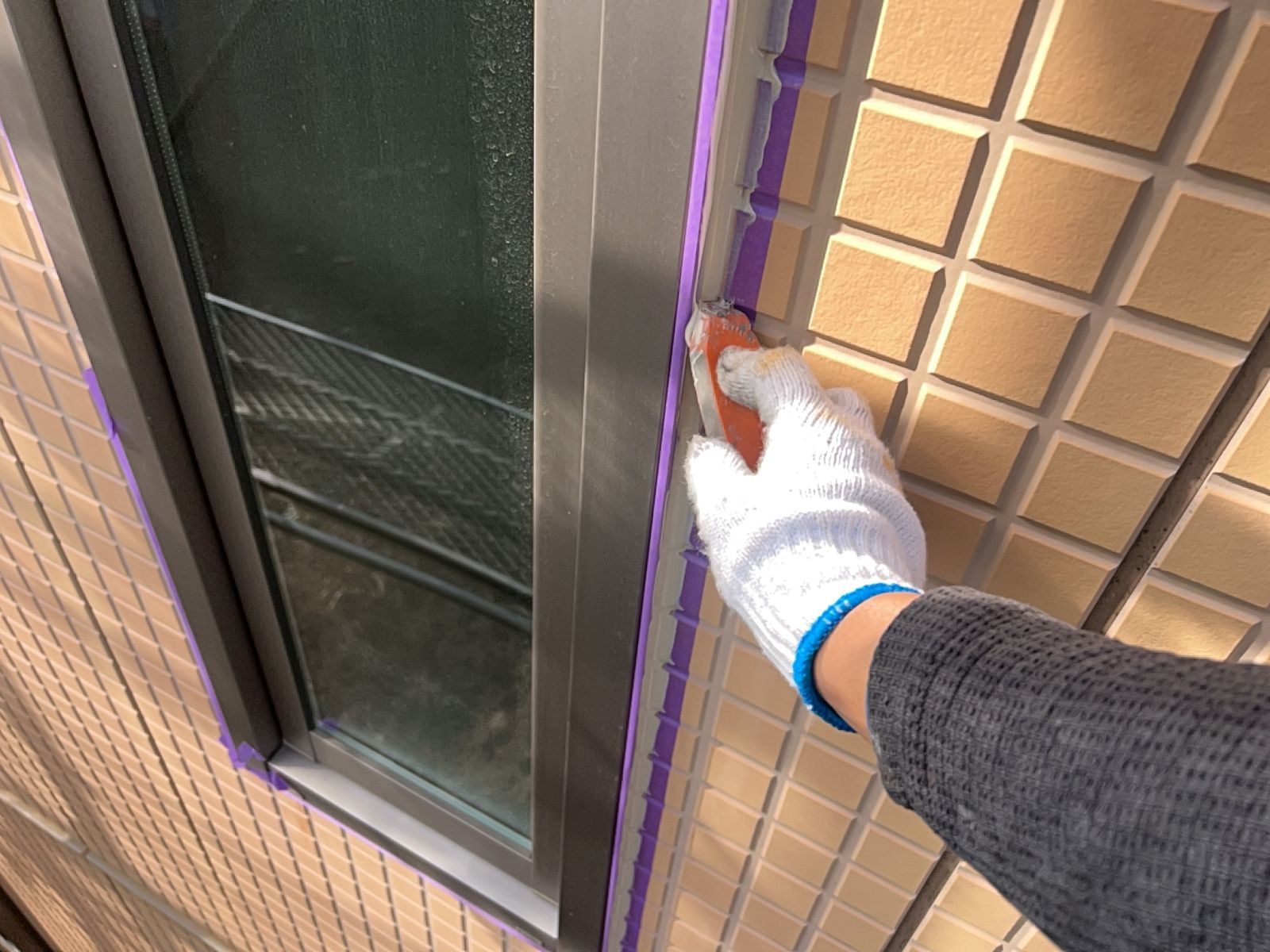

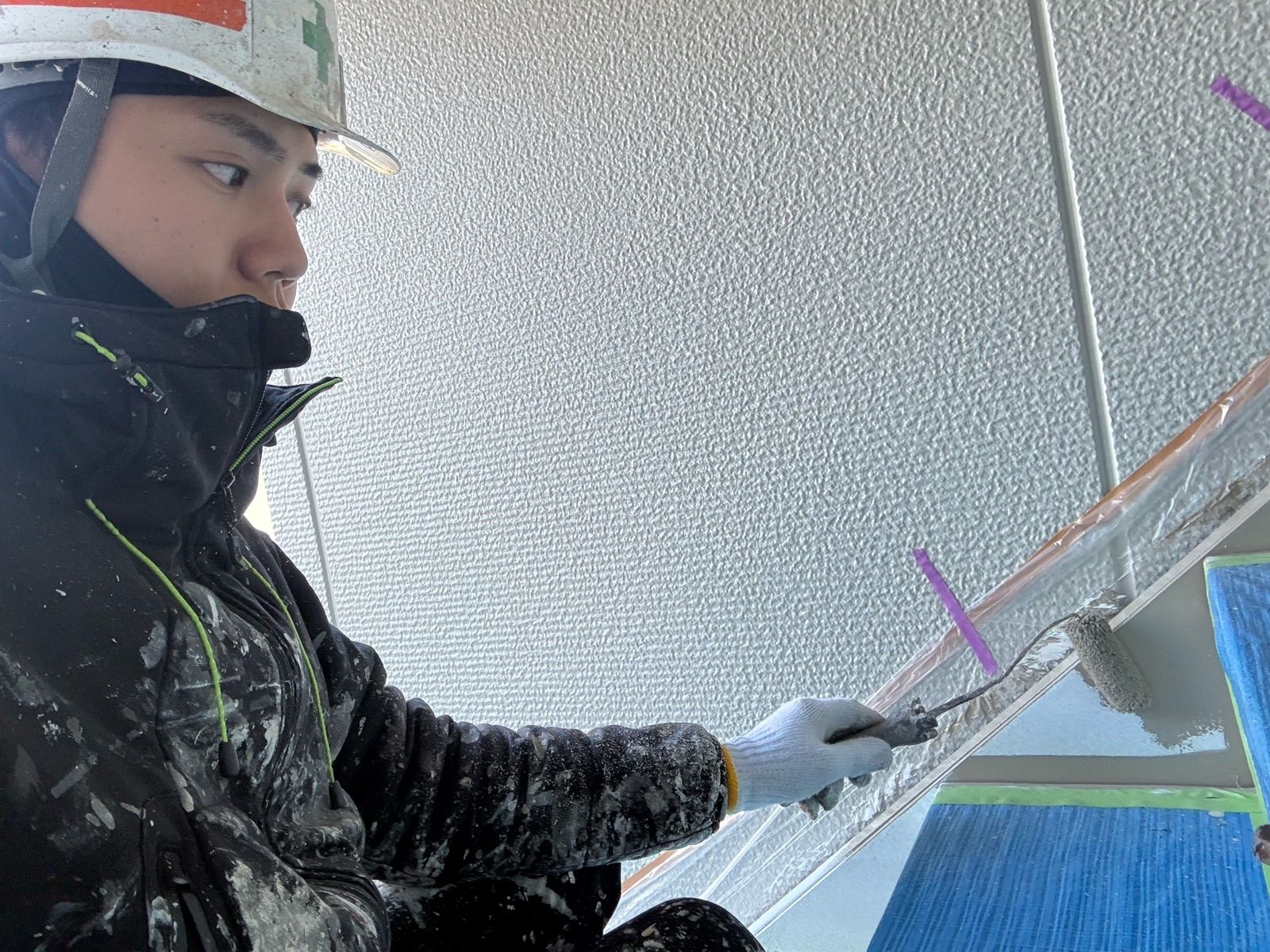

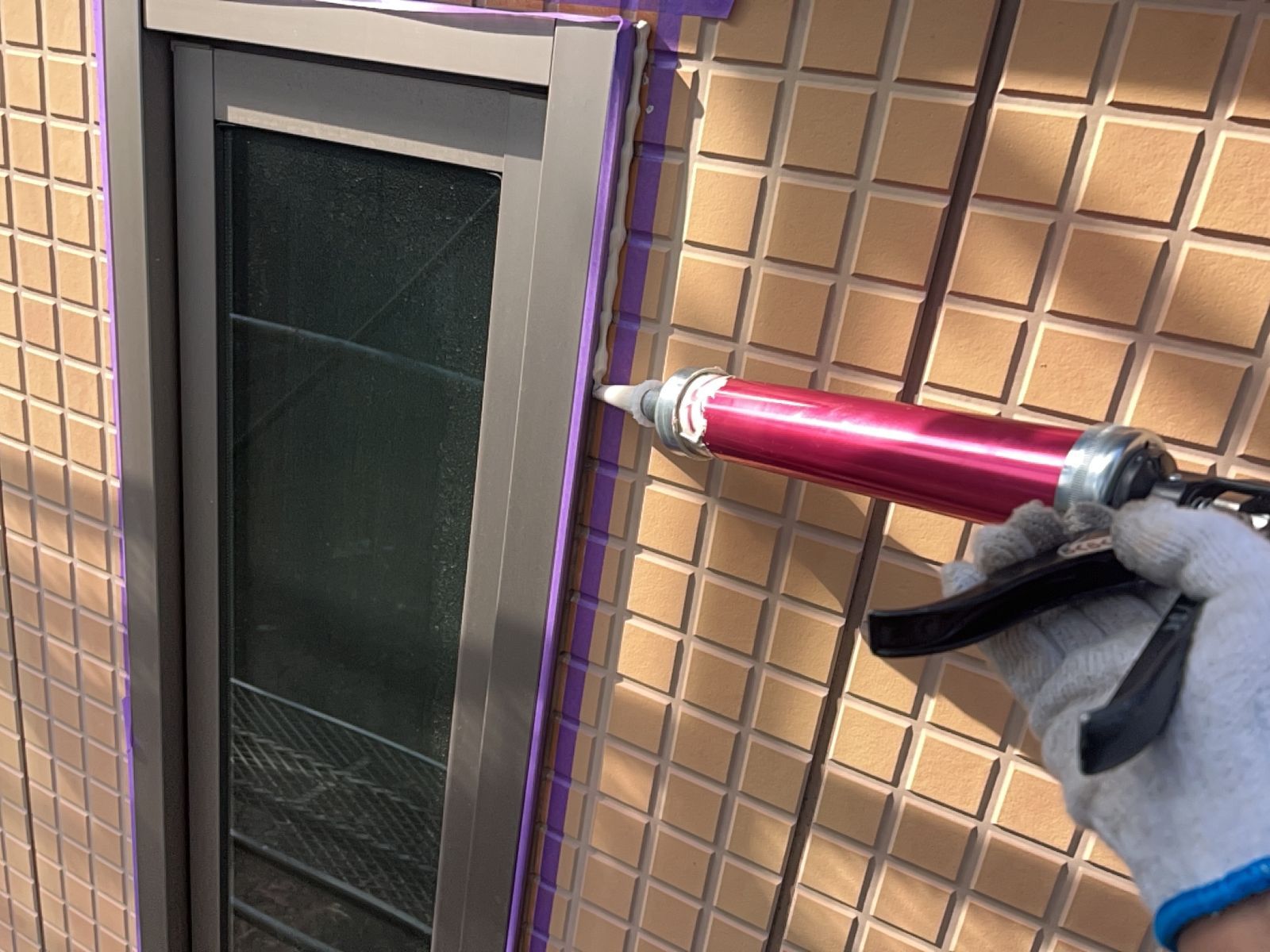

  • プライマーを塗布します

  • プライマー塗布作業状況

  • シーリングを充填します

  • シーリング充填作業状況

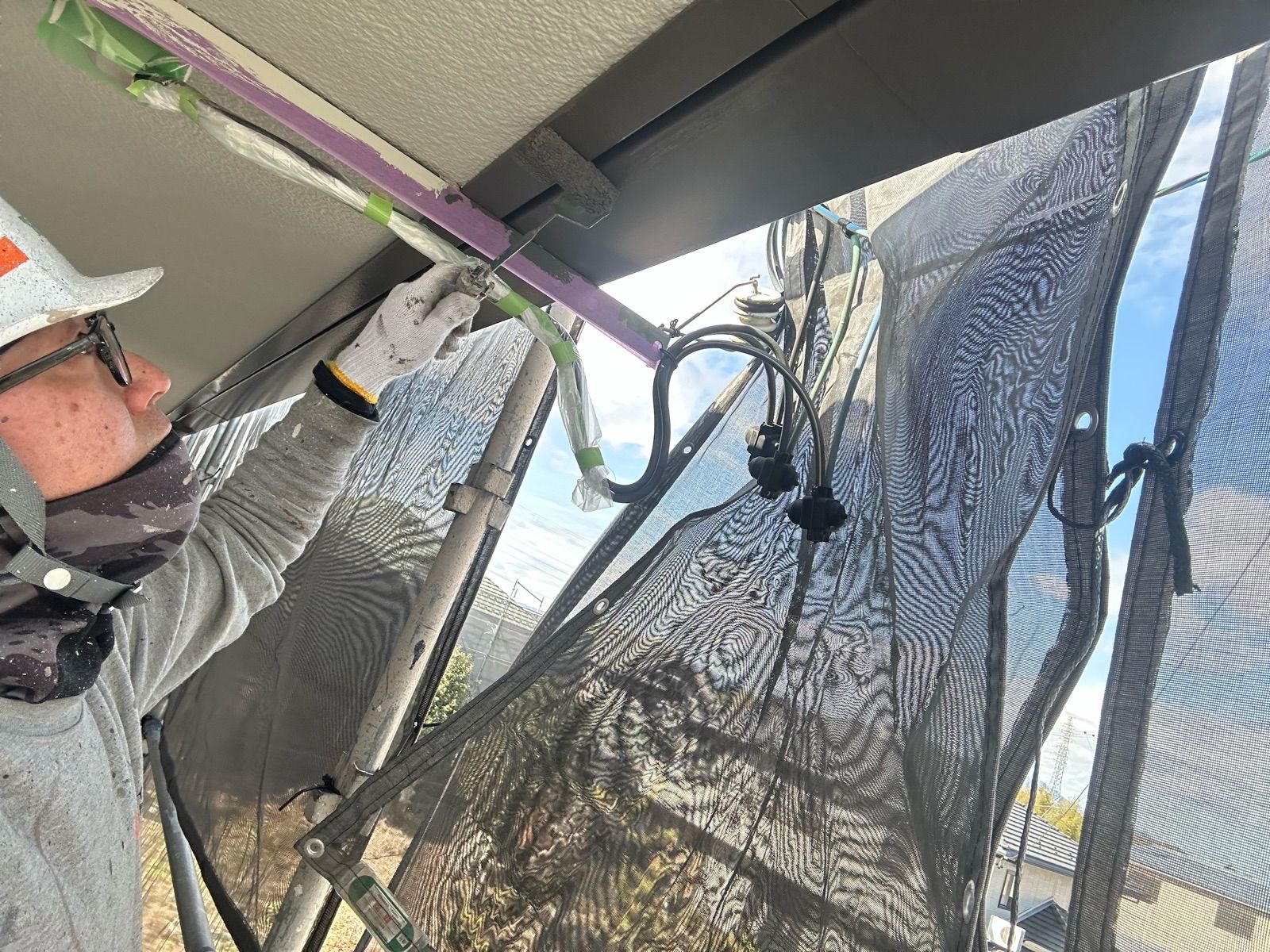

  • シーリングならしを行います

  • シーリングならし作業状況

  • シーリングならし作業状況

  • シーリング完了

  • シーリング完了

  • シーリング完了

  • シーリング完了

  • シーリング完了

  • シーリング完了

  • シーリング完了

  • シーリング完了

外壁塗装

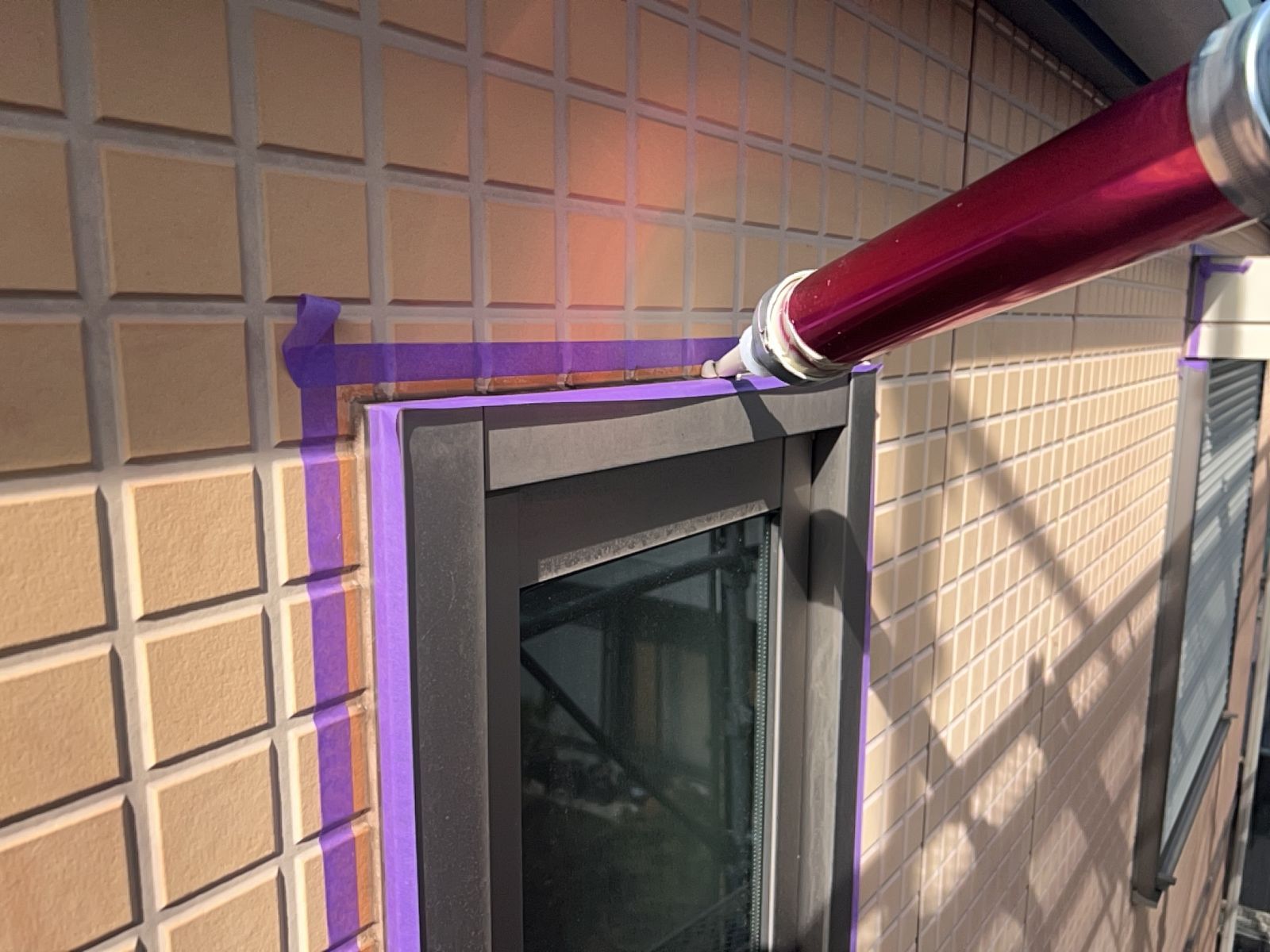

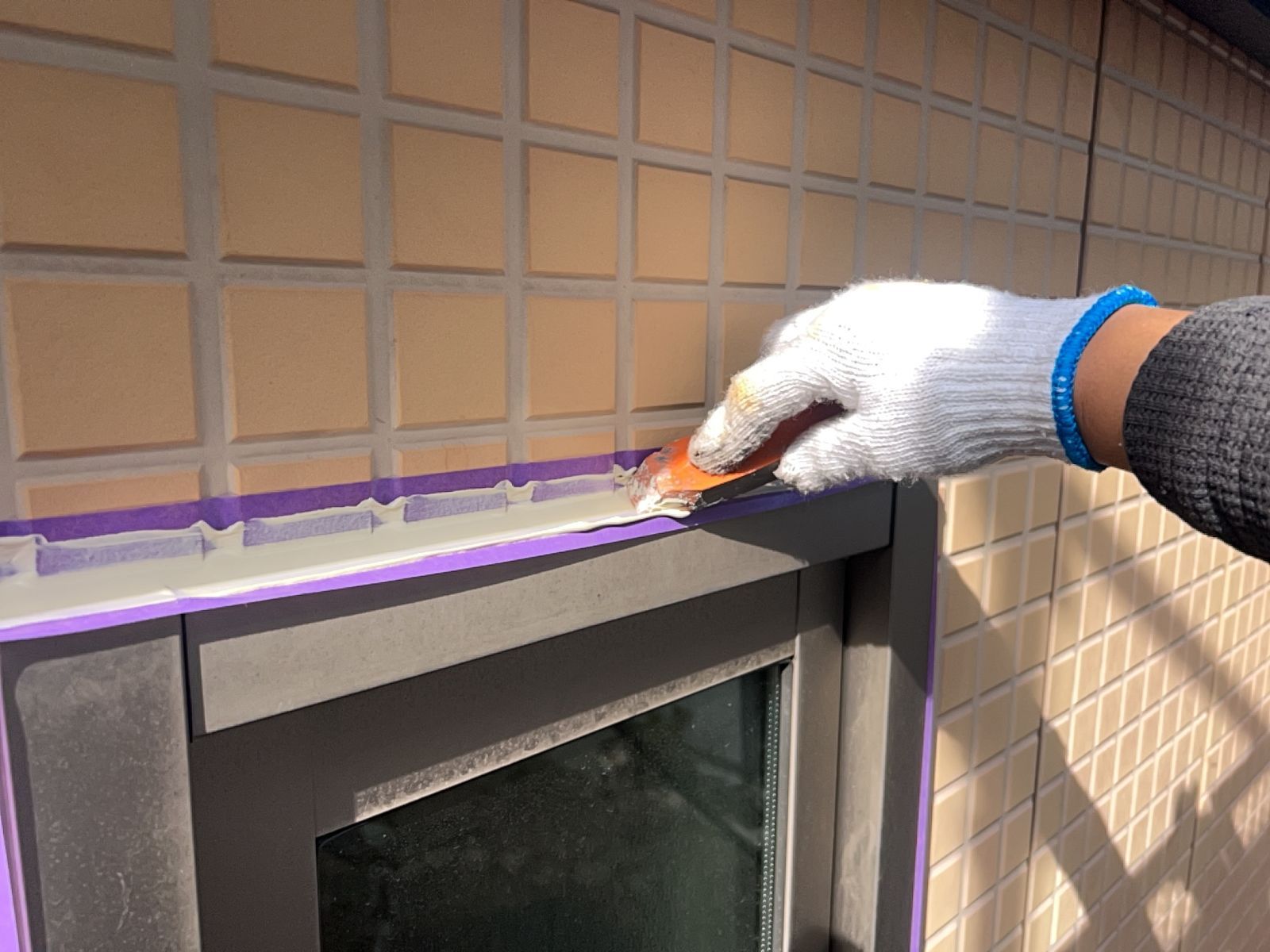

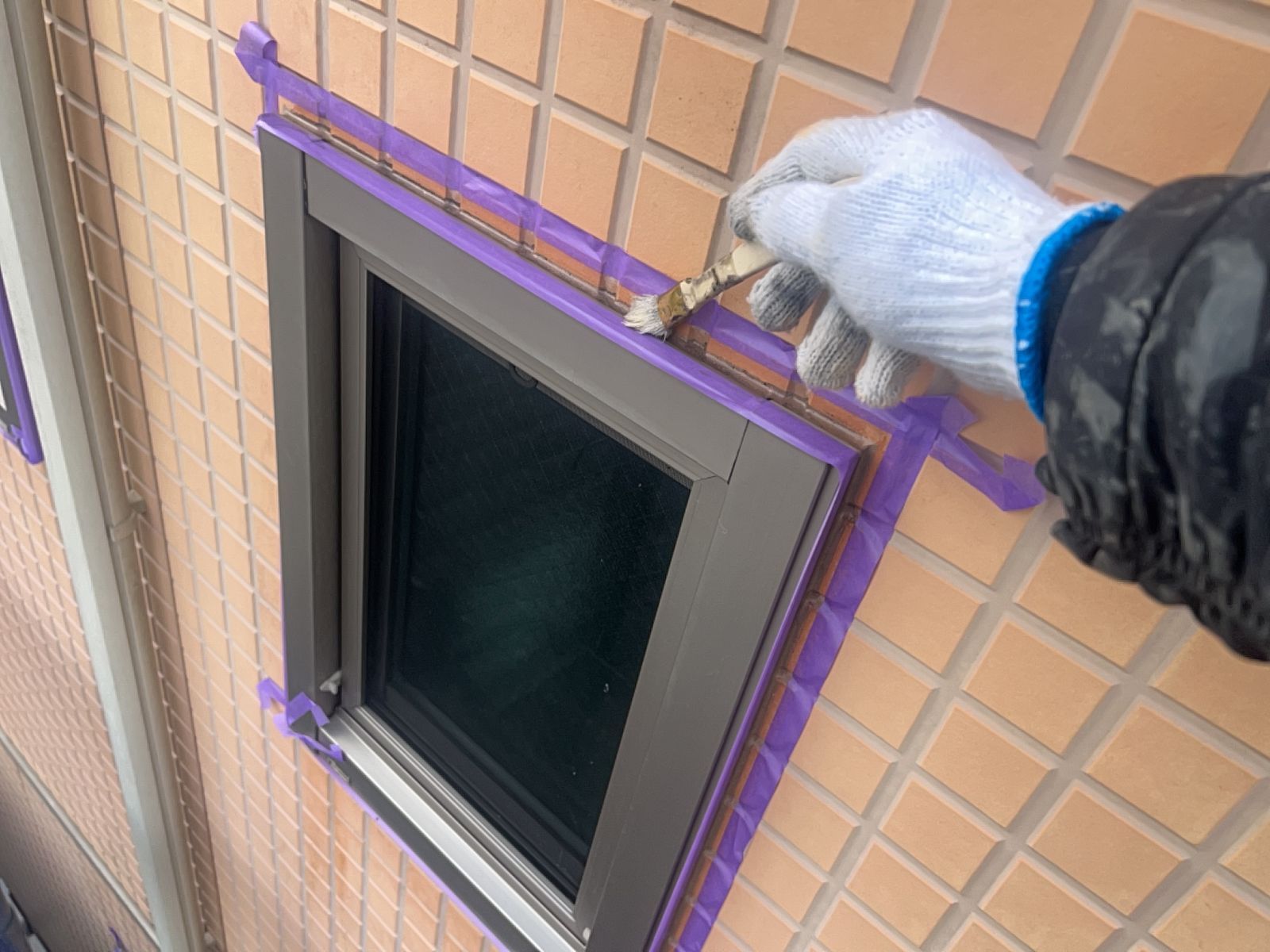

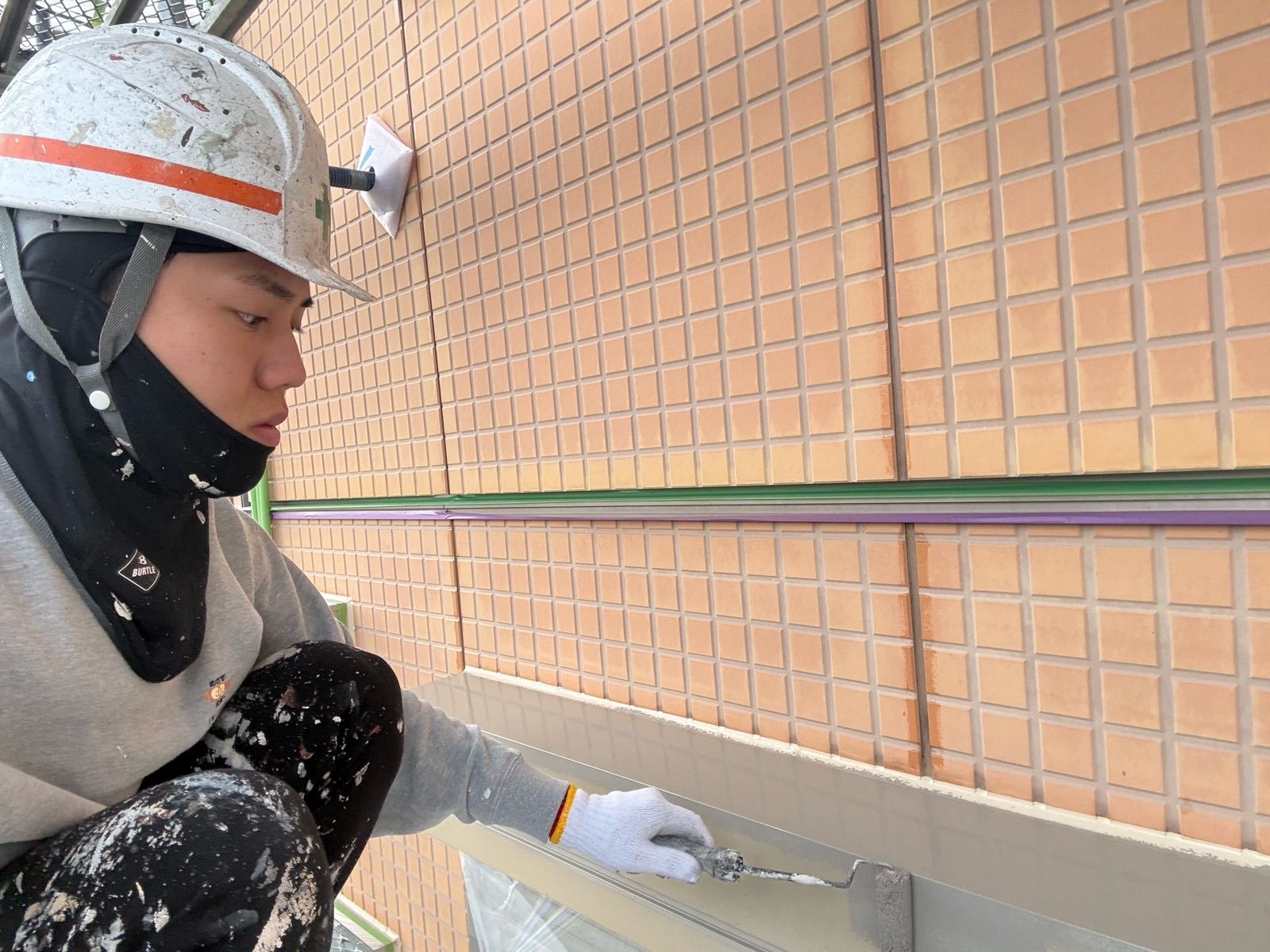

  • ガスケットにブリードを防水するプライマーを塗布します

  • プライマー塗布作業状況

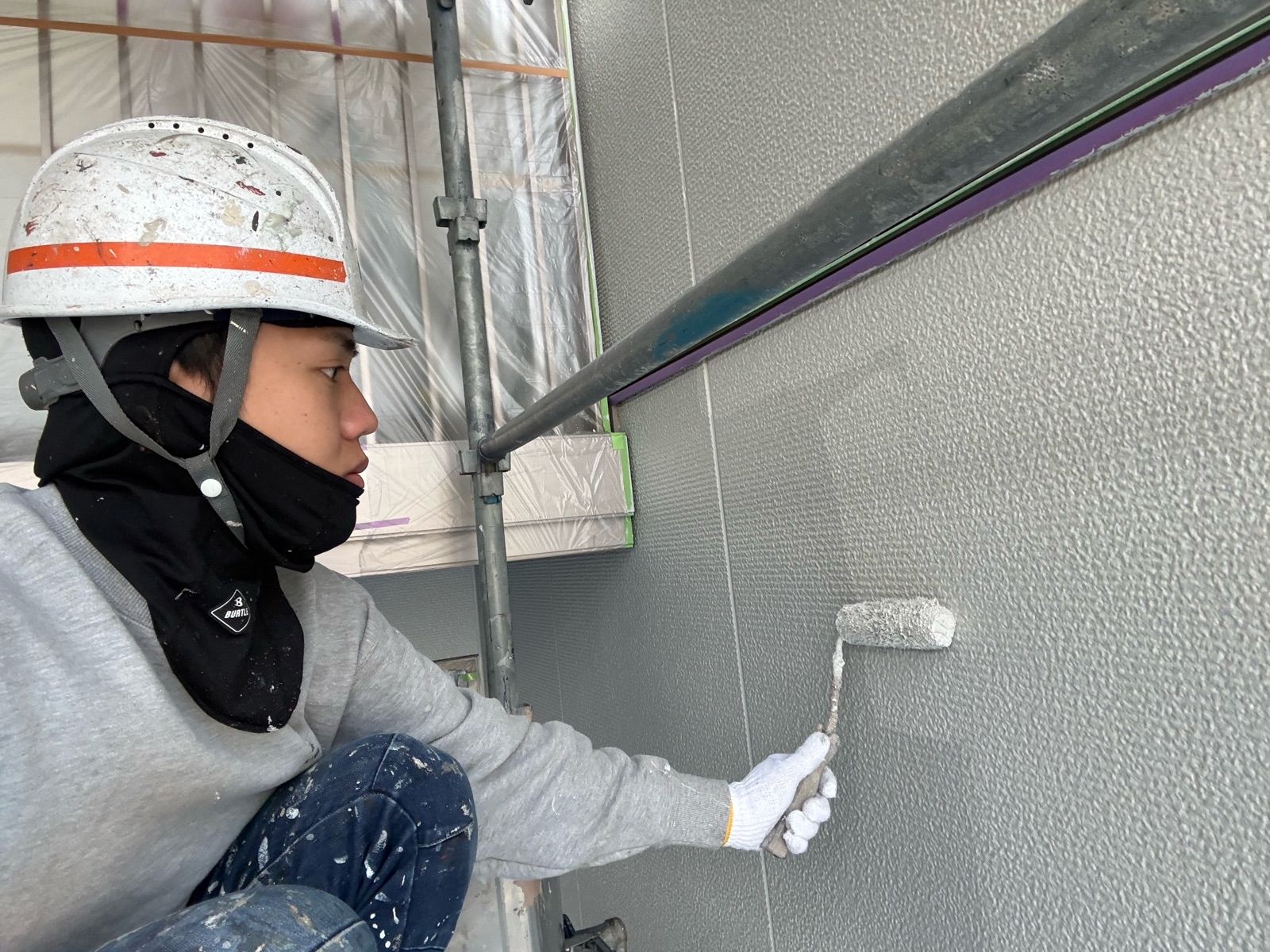

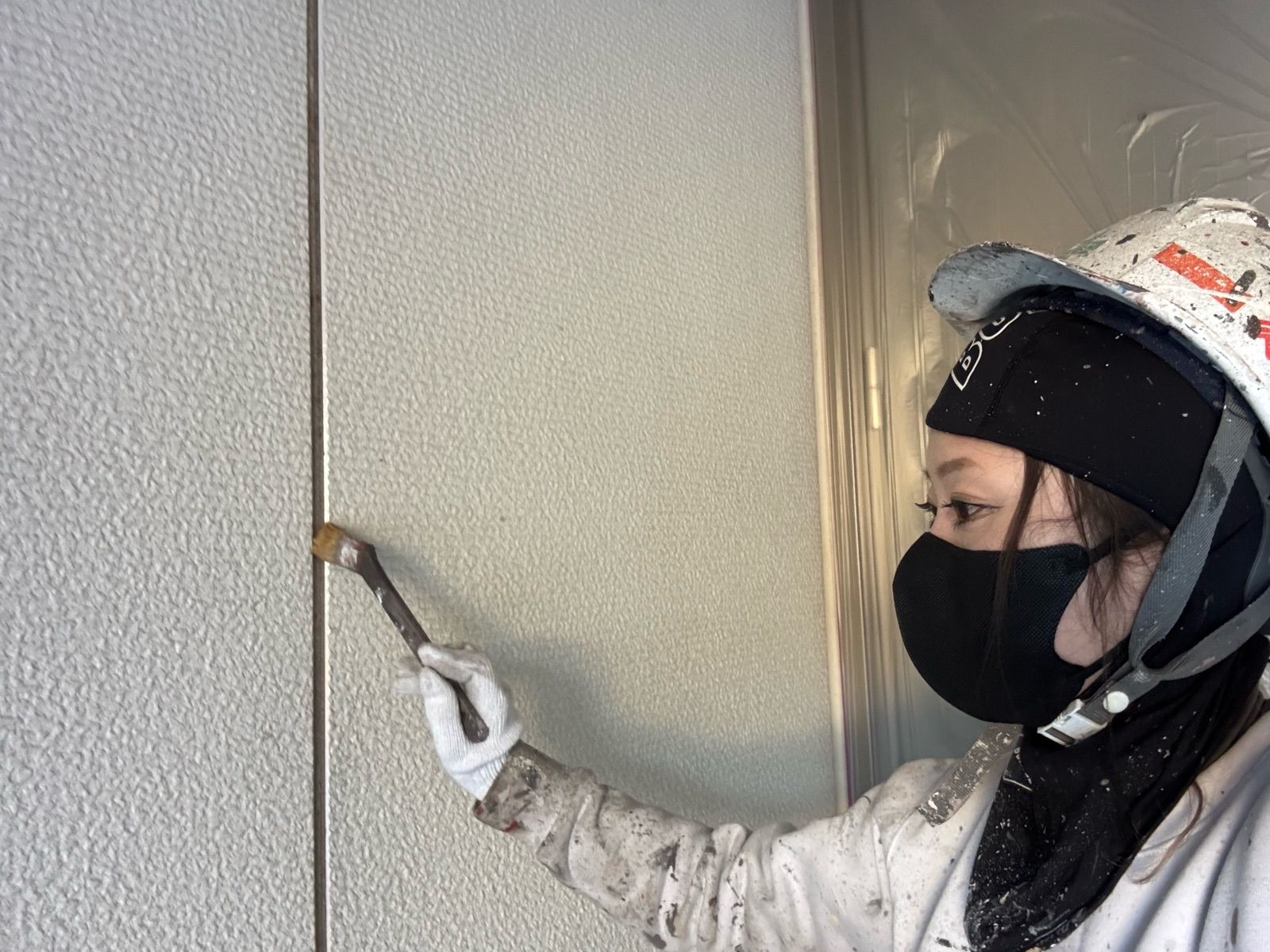

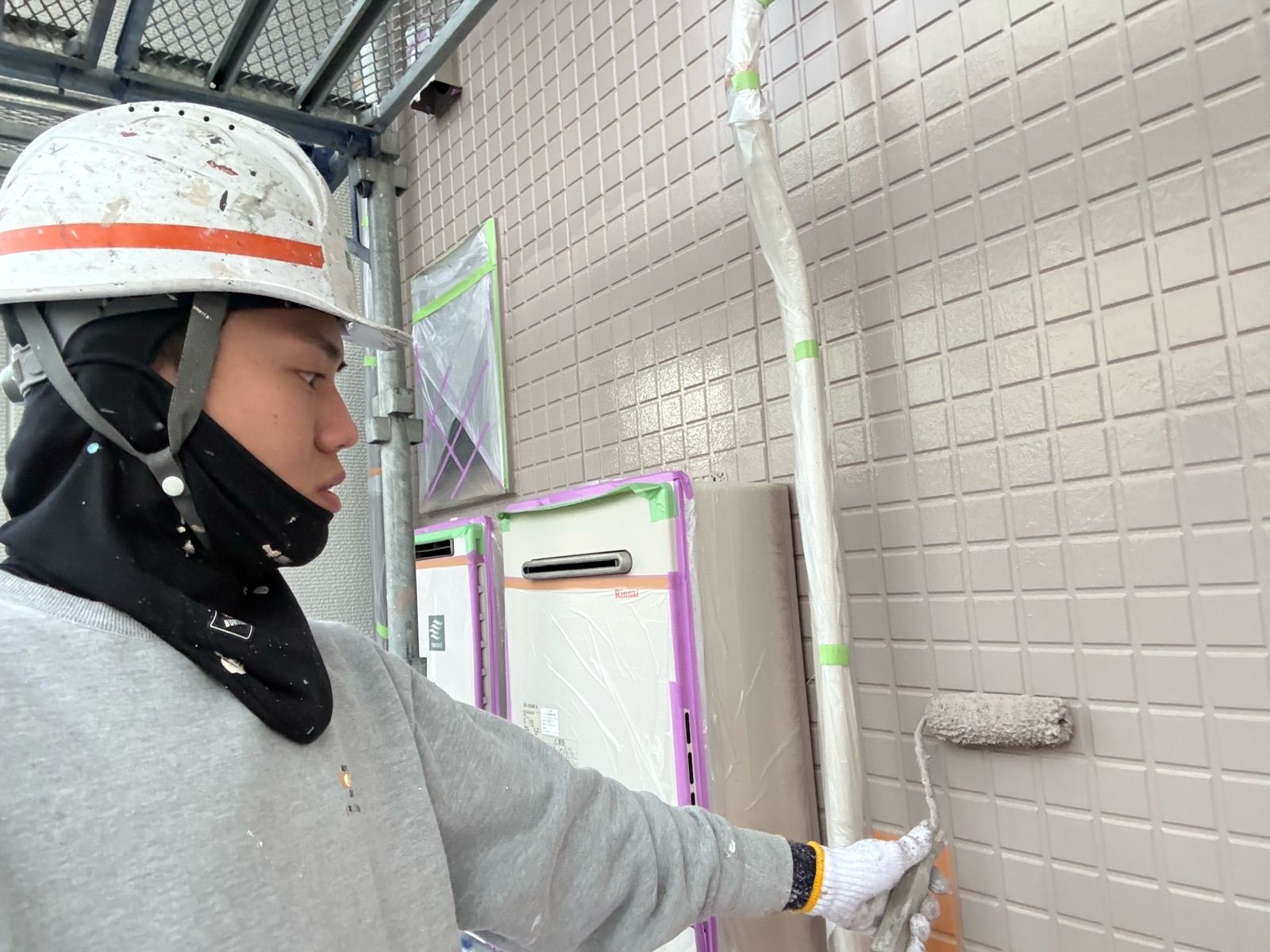

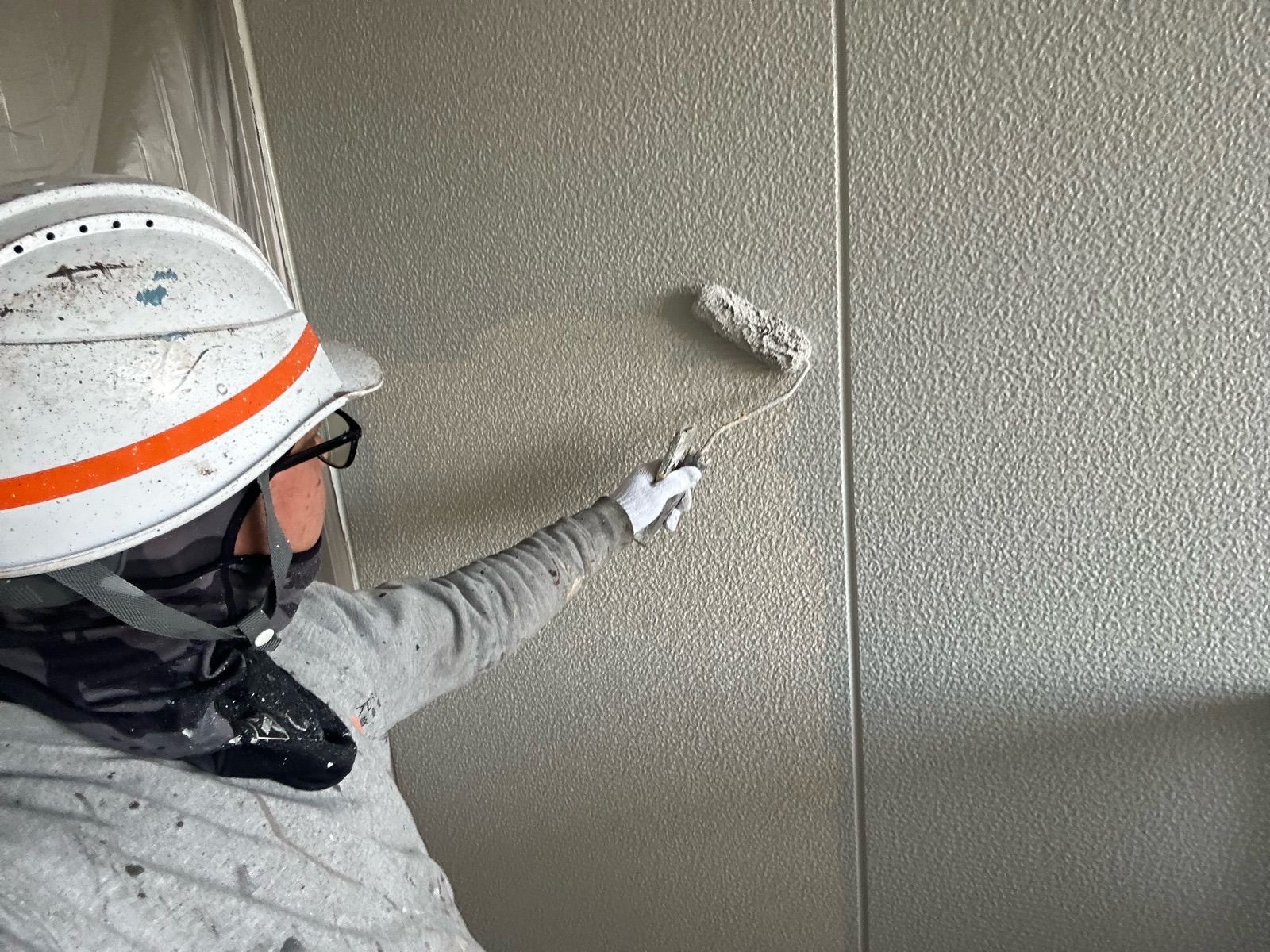

  • 下塗りを行います

  • 上塗り材にはアステックペイントのプラチナリファイン2000MF-IRを使用します

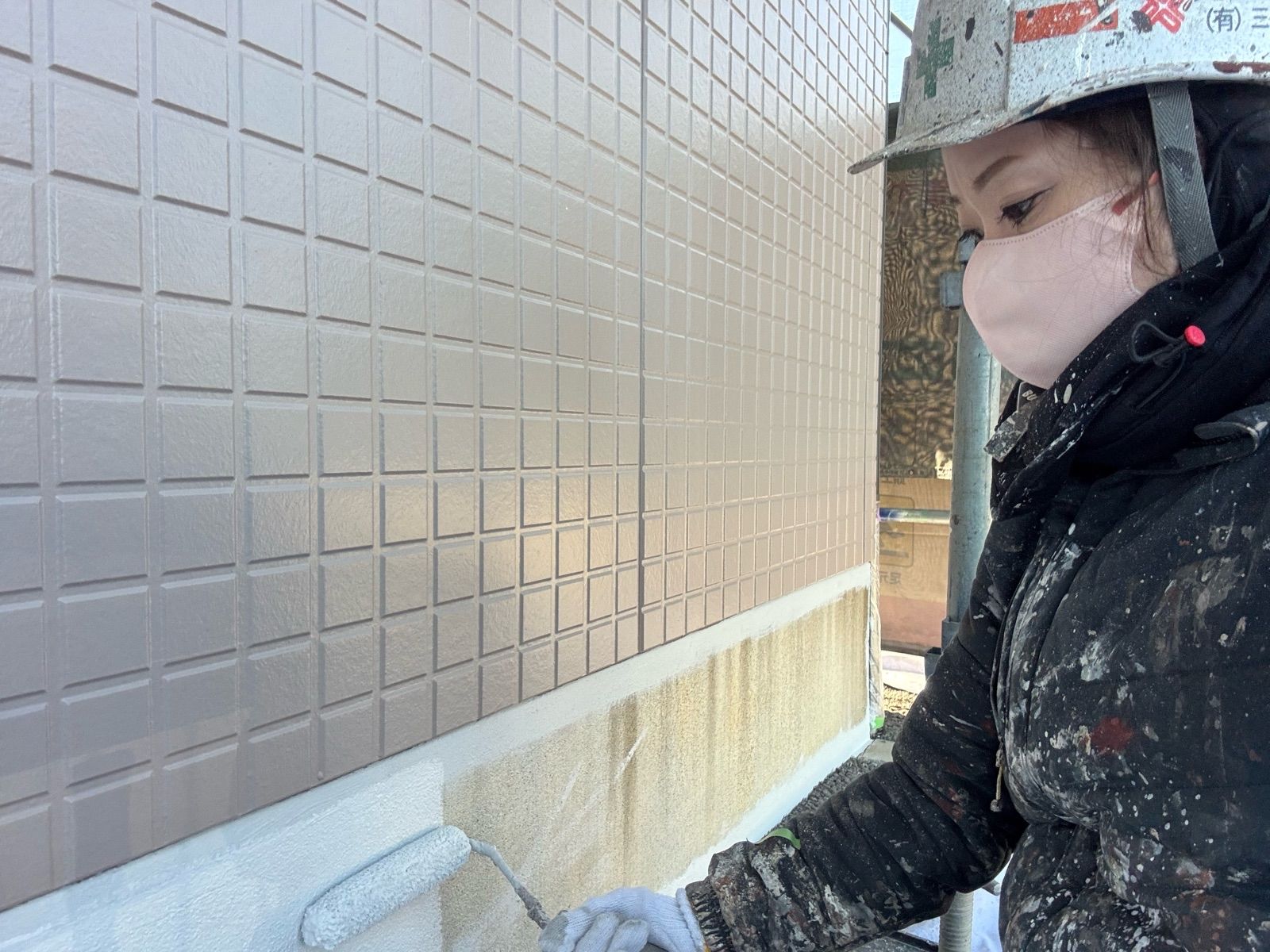

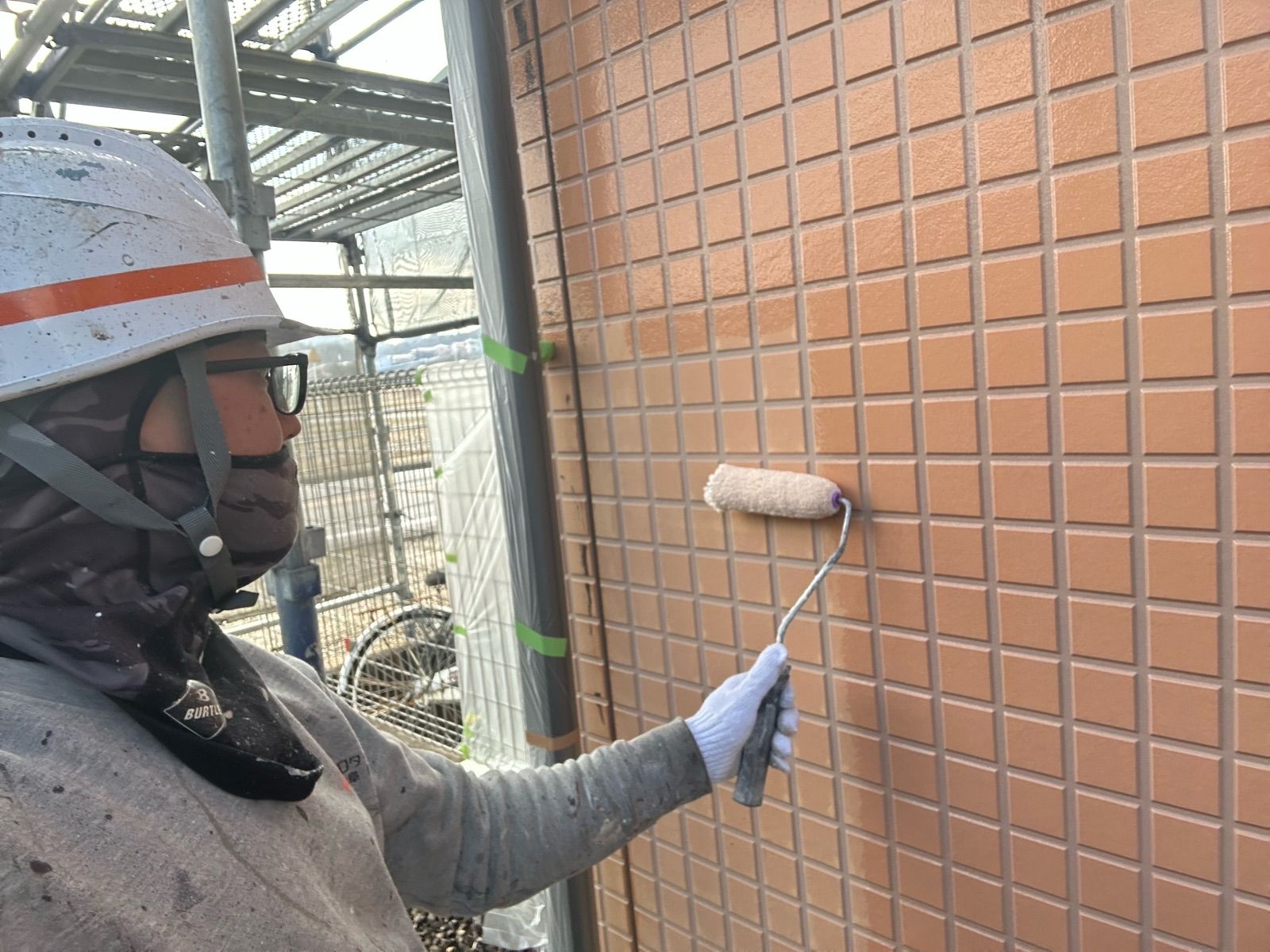

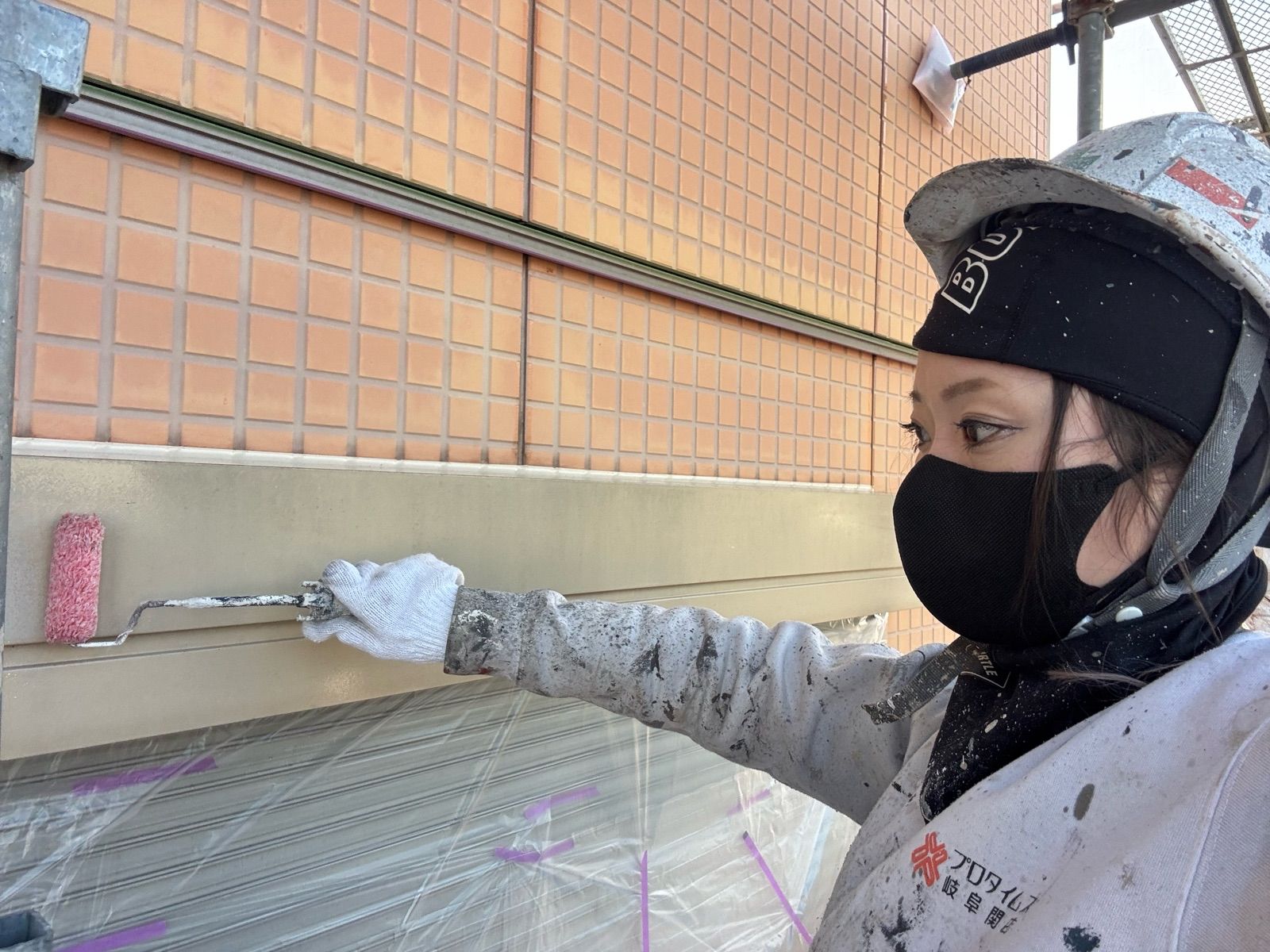

  • 上塗り1回目を行っていきます

  • 上塗り1回目作業状況

  • 上塗り1回目作業状況

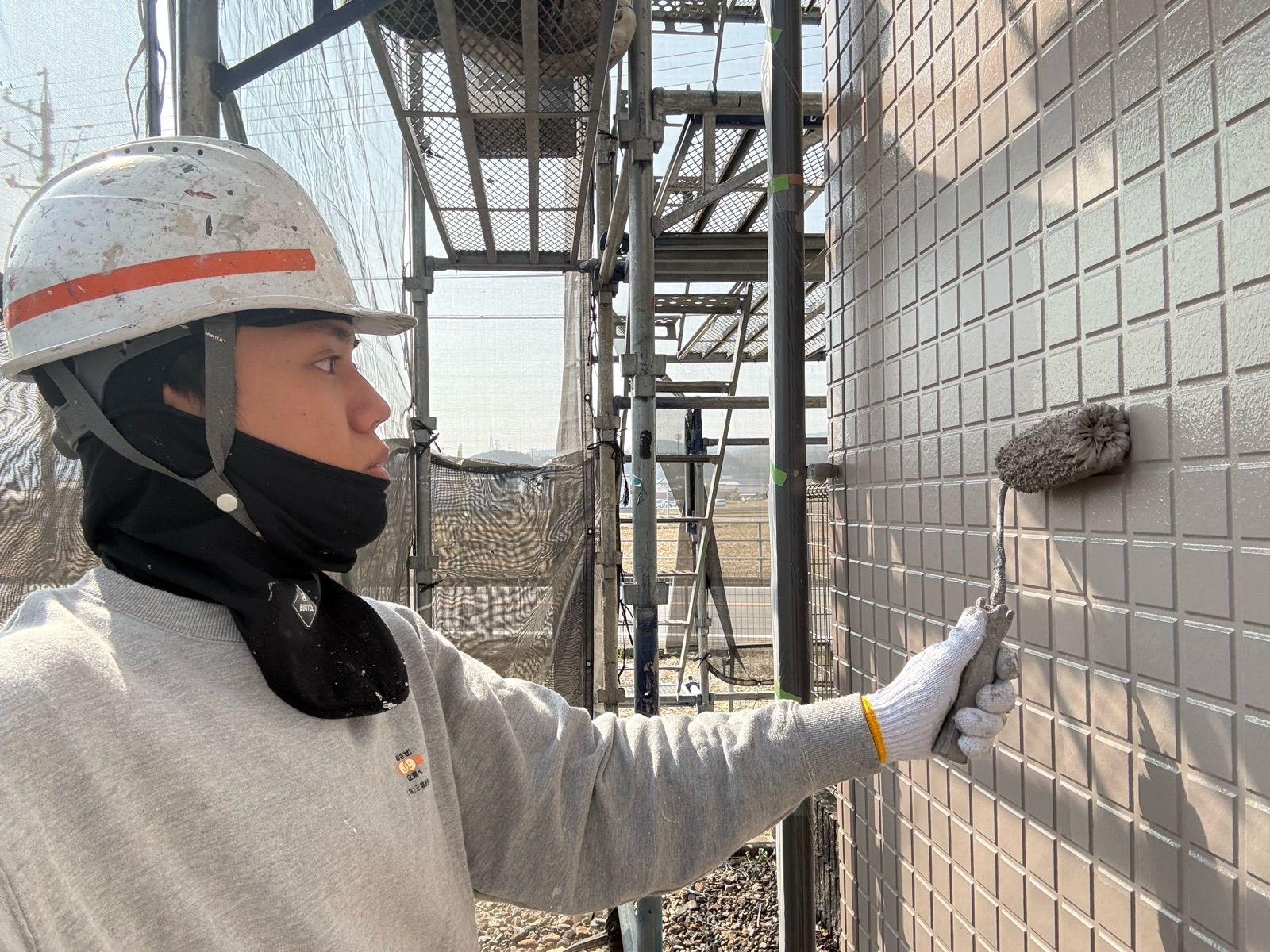

  • 上塗り2回目を行います

  • 上塗り2回目作業状況

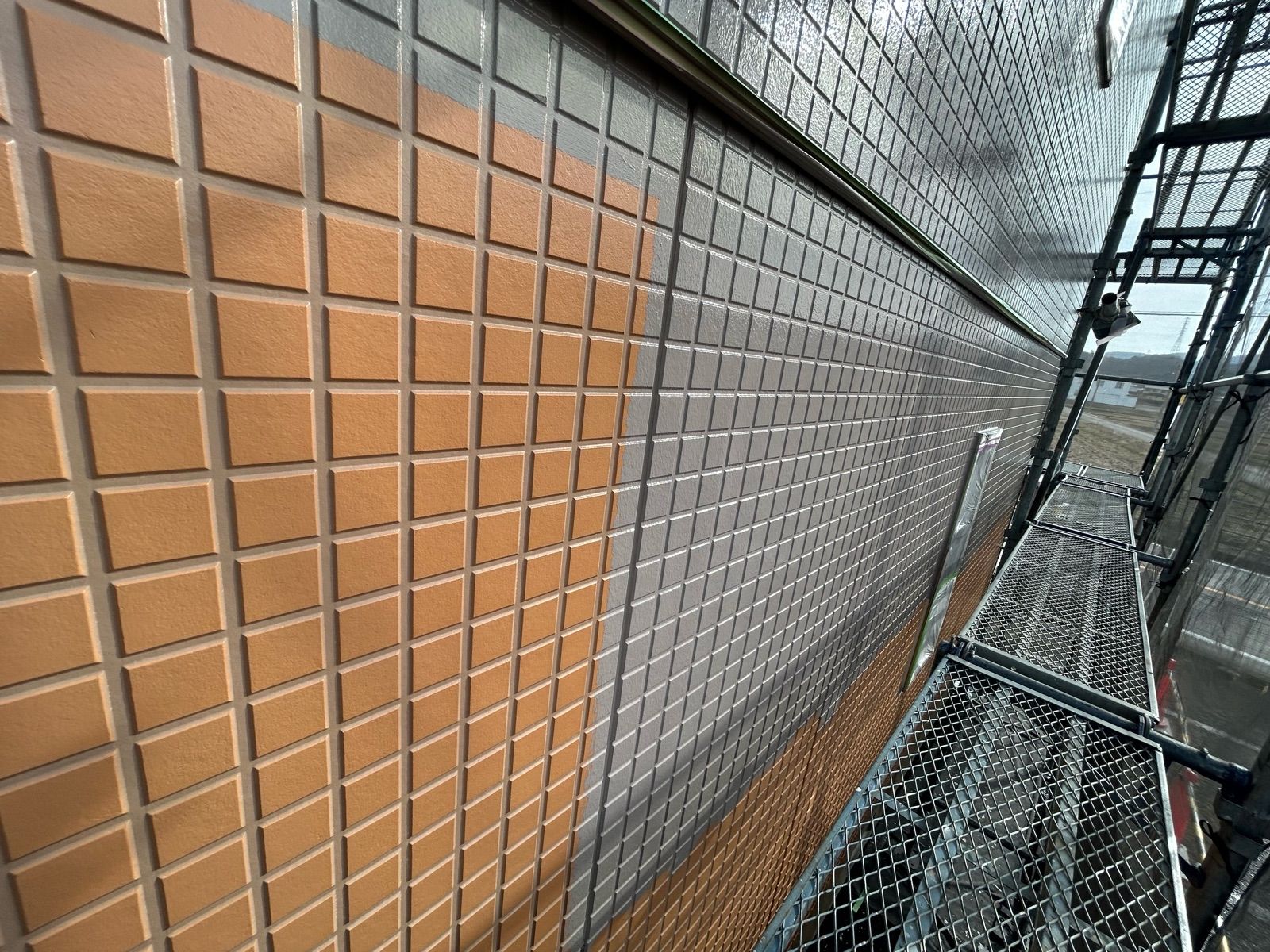

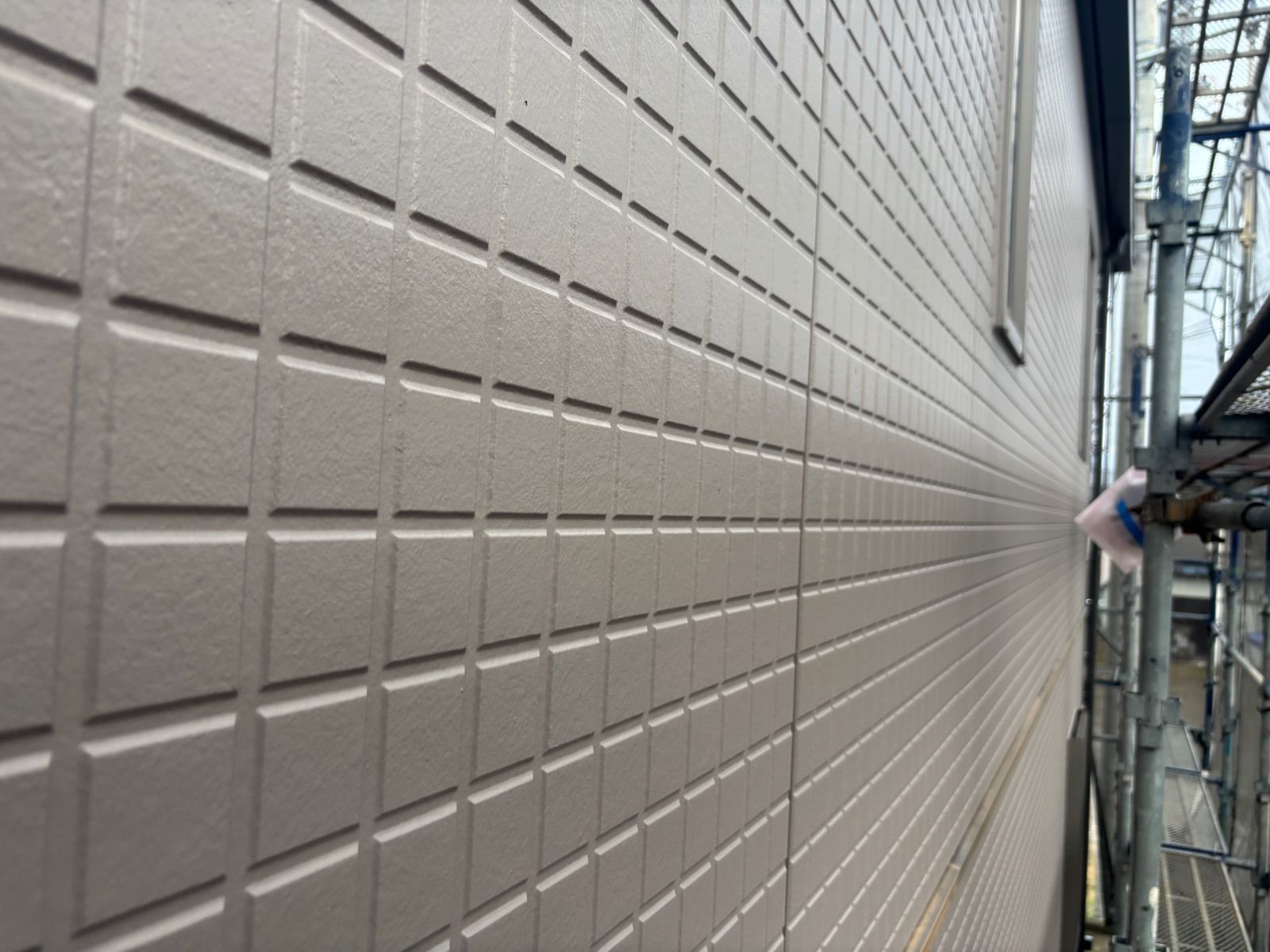

  • 上塗り完了

  • 上塗りを終えて、必要缶数を使い切りました

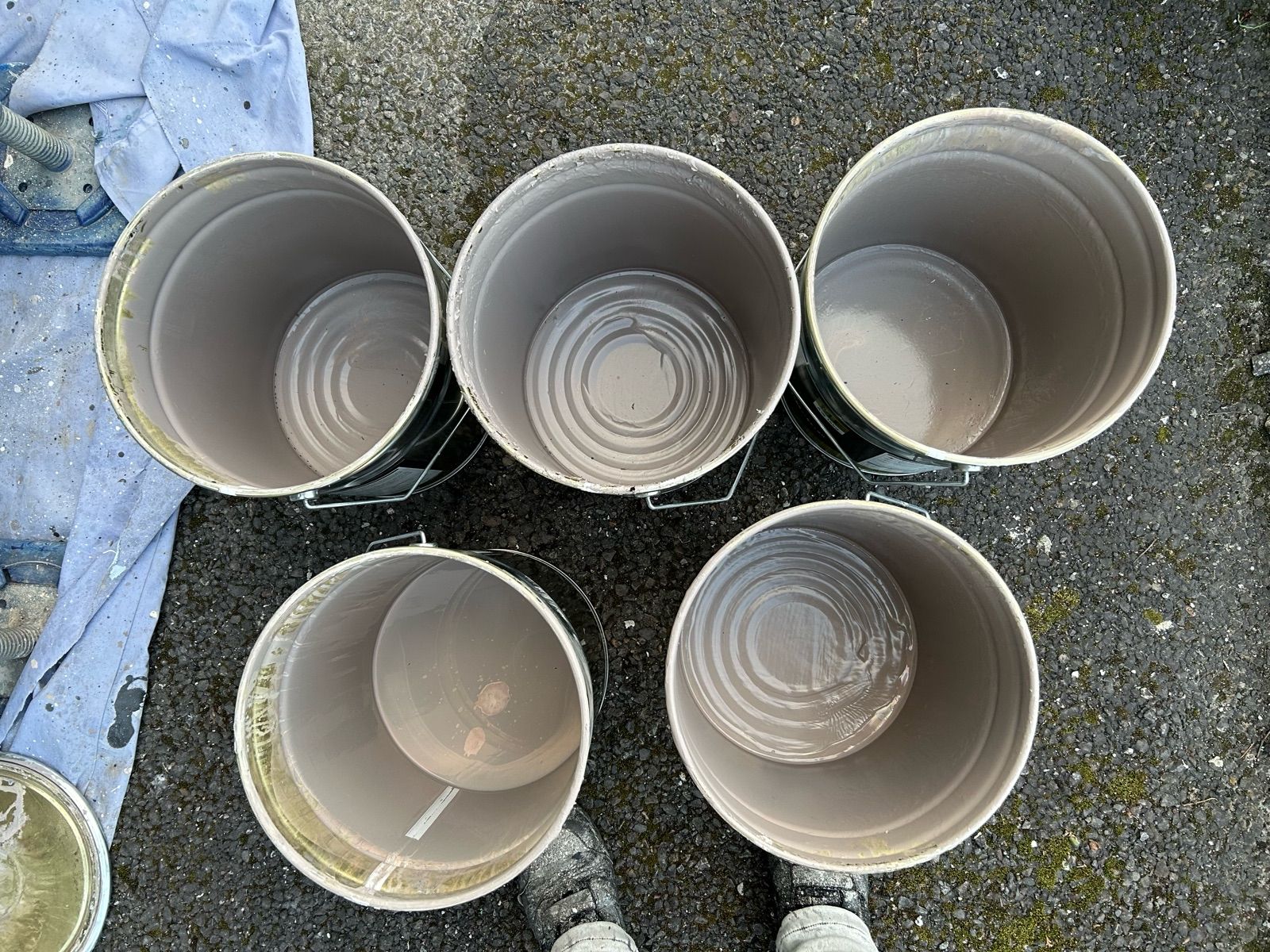

  • 空缶状況

付帯塗装

  • 棟板金 ケレン後下塗りを行っています

  • 棟板金 下塗り後ケレンを行います

  • 棟板金 上塗り1回目を行います

  • 棟板金 塗装完了

  • 鼻隠し板 下塗り状況

  • 鼻隠し板 下塗り状況

  • 鼻隠し板 上塗り状況

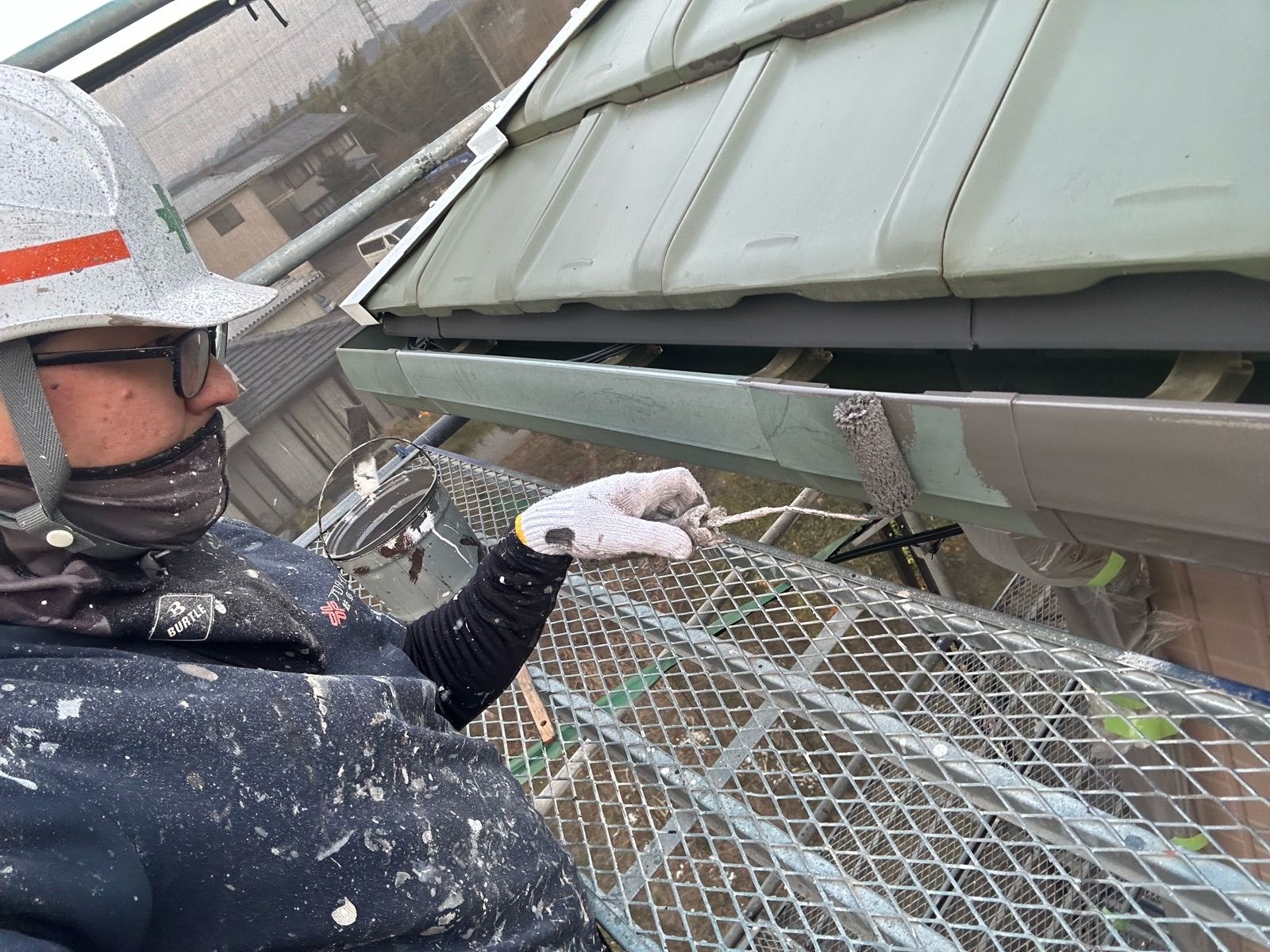

  • 雨樋 上塗り作業状況

  • 雨樋 上塗り作業状況

  • 雨樋 上塗り2回目作業状況

  • 鼻隠し板・雨樋 上塗り完了

  • 鼻隠し板・雨樋 上塗り完了

  • シャッターボックス 下塗り作業状況

  • シャッターボックス 上塗り作業状況

  • シャッターボックス 上塗り作業状況

  • シャッターボックス 上塗り完了

  • 階段 ケレン作業状況

  • 階段 ケレン作業状況

  • 階段 下塗り作業状況

  • 階段 下塗り作業状況

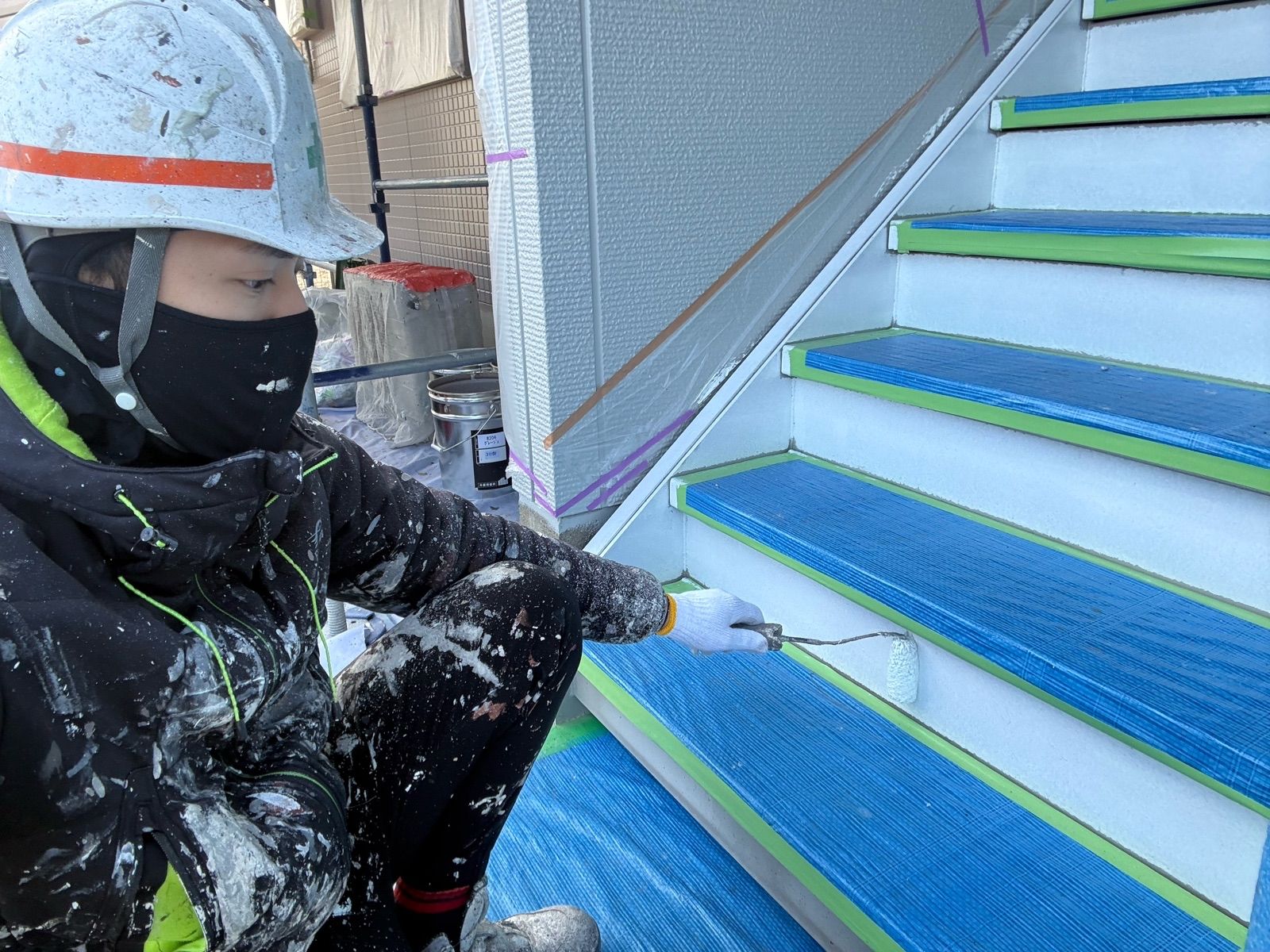

  • 階段 上塗り1回目作業状況

  • 階段 上塗り2回目作業状況

  • 階段 上塗り完了

  • 基礎巾木 上塗り1回目作業状況

  • 基礎巾木 上塗り2回目作業状況

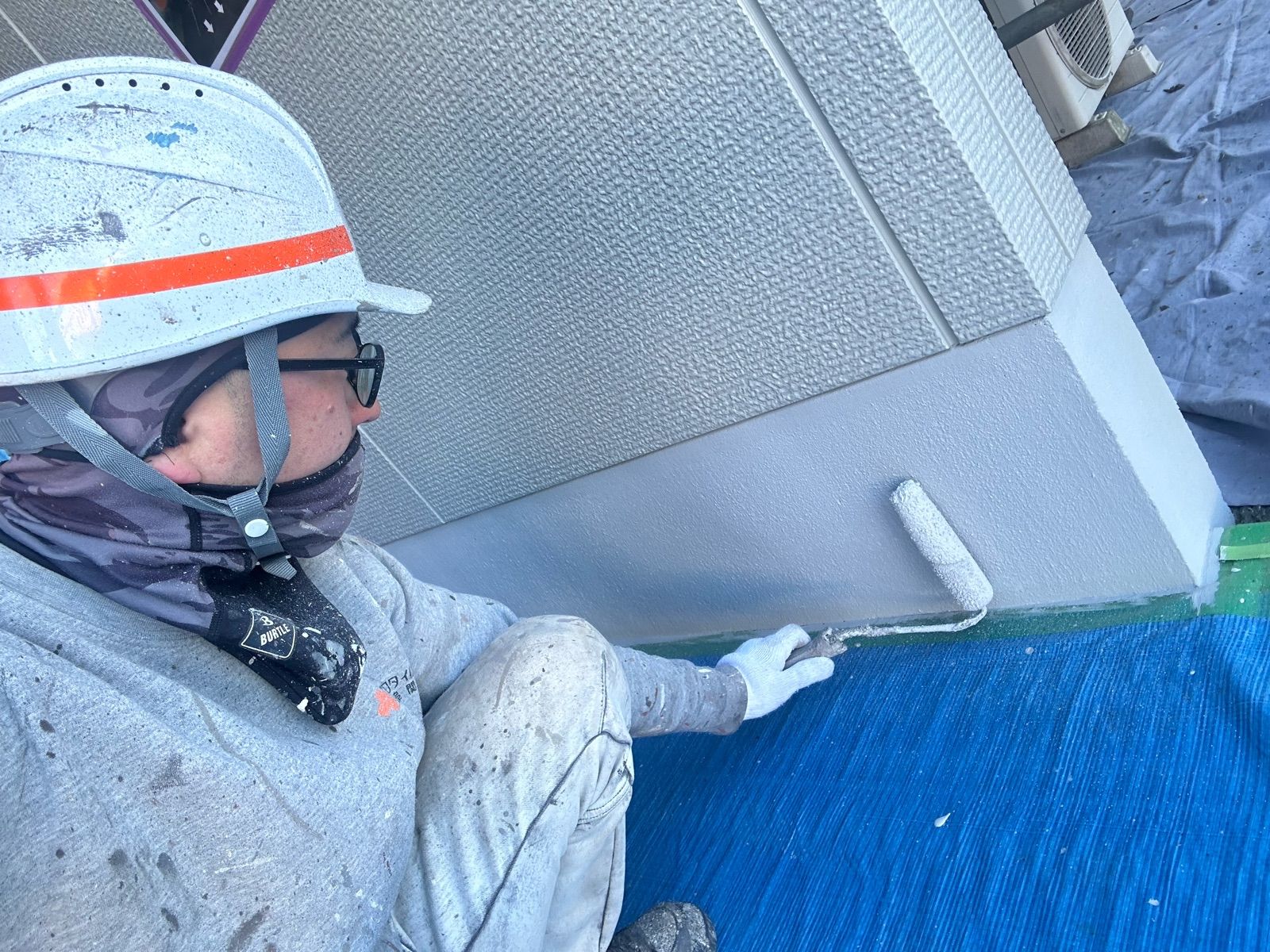

  • 基礎巾木 上塗り完了

  • 換気フード 塗装作業状況

  • 換気フード 塗装完了
